Тема 2. 2. «Сетевые методы планирования » Тема 2. 2. «Сетевые методы планирования »

В 1. СУЩНОСТЬ СЕТЕВОГО ПЛАНИРОВАНИЯ В 1. СУЩНОСТЬ СЕТЕВОГО ПЛАНИРОВАНИЯ

Сетевое планирование — это одна из форм графического отражения содержания работ и продолжительности выполнения Сетевое планирование — это одна из форм графического отражения содержания работ и продолжительности выполнения стратегических планов и долгосрочных комплексов проектных, плановых, организационных и других видов деятельности предприятия

Сетевая модель комплекса называется ориентированным графом. Он представляет множество соединенных между собой элементов для Сетевая модель комплекса называется ориентированным графом. Он представляет множество соединенных между собой элементов для описания технологической зависимости отдельных работ и этапов предстоящих проектов

В отличие от линейных графиков сетевое планирование служит основой экономических и математических расчетов, графических В отличие от линейных графиков сетевое планирование служит основой экономических и математических расчетов, графических и аналитических вычислений, организационных и управленческих решений, оперативных и стратегических планов, обеспечивающих не только изображение, но и моделирование, анализ и оптимизацию проектов выполнения сложных технических объектов конструкторских разработок и т. д. и

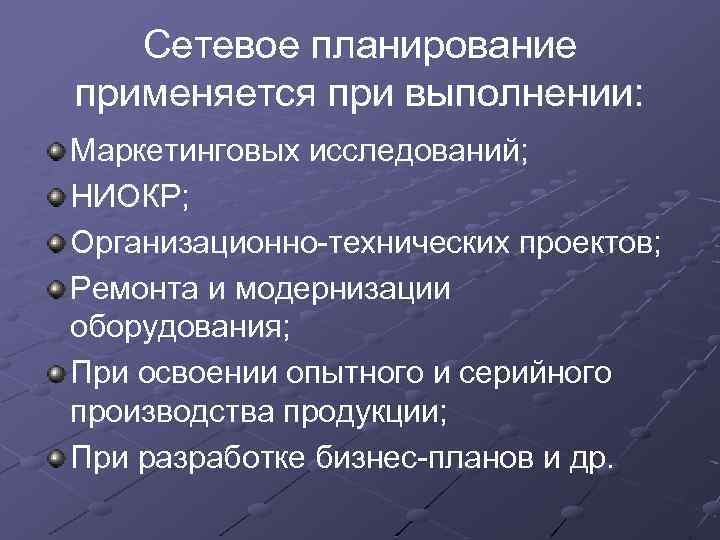

Сетевое планирование применяется при выполнении: Маркетинговых исследований; НИОКР; Организационно-технических проектов; Ремонта и модернизации оборудования; Сетевое планирование применяется при выполнении: Маркетинговых исследований; НИОКР; Организационно-технических проектов; Ремонта и модернизации оборудования; При освоении опытного и серийного производства продукции; При разработке бизнес-планов и др.

Задачи сетевого планирования: 1. обоснованно выбирать цели развития каждого подразделения предприятия с учетом существующих Задачи сетевого планирования: 1. обоснованно выбирать цели развития каждого подразделения предприятия с учетом существующих рыночных требований и планируемых конечных результатов; 2. четко устанавливать детальные задания всем подразделениям и службам предприятия; 3. привлекать к составлению планов-проектов будущих непосредственных исполнителей основных этапов предстоящих работ; 4. более эффективно распределять и рационально использовать имеющиеся на предприятии ограниченные ресурсы; 5. осуществлять прогнозирование хода выполнения основных этапов работ, сосредоточенных на критическом пути, и своевременно принимать необходимые решения по корректировке сроков;

6. проводить экономический анализ различных технологических методов и последовательных путей выполнения работ, а также 6. проводить экономический анализ различных технологических методов и последовательных путей выполнения работ, а также распределения ресурсов с целью достижения запланированных результатов; 7. производить необходимую корректировку планов-графиков выполнения работ с учетом изменения внешнего окружения, внутренней среды и других рыночных условий; 8. использовать для обработки справочно-нормативной информации, выполнения текущих расчетов и построения сетевых моделей современную компьютерную технику; 9. оперативно получать необходимые плановые данные о фактическом состоянии хода работ, издержках и результатах производства; 10. обеспечивать в процессе планирования и управления работами взаимодействие долгосрочной общей стратегии с краткосрочными конкретными целями предприятия.

Основным плановым документом в системе сетевого планирования является сетевой график, или просто сеть, представляющий Основным плановым документом в системе сетевого планирования является сетевой график, или просто сеть, представляющий информационно-динамическую модель, в которой отражаются все логические взаимосвязи и результаты выполняемых работ, необходимых для достижения конечной цели стратегического планирования. В сетевом графике изображается, какие работы, в какой последовательности и за какое время предстоит выполнить

В основе сетевого моделирования лежит изображение планируемого комплекса работ в виде ориентированного графа. Граф В основе сетевого моделирования лежит изображение планируемого комплекса работ в виде ориентированного графа. Граф — это условная схема, состоящая из заданных точек (вершин), соединенных между собой определенной системой линий. Отрезки, соединяющие вершины, называются ребрами (дугами) графа

Путь — это последовательность дуг, или работ, когда конец каждого предыдущего отрезка совпадает с Путь — это последовательность дуг, или работ, когда конец каждого предыдущего отрезка совпадает с началом последующего Контур означает такой конечный путь, у которого начальная вершина или событие совпадает с завершающим, конечным

На графике ребрами считаются работы, а вершинами — события Работами называются любые производственные процессы На графике ребрами считаются работы, а вершинами — события Работами называются любые производственные процессы или иные действия, приводящие к достижению определенных результатов, событий. На графике фиктивная работа изображается пунктирной линией Событиями считаются конечные результаты предшествующих работ. Событие фиксирует факт выполнения работы, конкретизирует процесс планирования, исключает возможность различного толкования итогов выполнения различных процессов и работ

События бывают: 1. Начальные (или исходные); 2. Конечные (или завершающие); 3. Простые и сложные; События бывают: 1. Начальные (или исходные); 2. Конечные (или завершающие); 3. Простые и сложные; 4. Промежуточные; 5. Предшествующие; 6. Последующие и др.

Существуют три основных способа изображения событий и работ на сетевых графиках: вершины-работы, вершины-события и Существуют три основных способа изображения событий и работ на сетевых графиках: вершины-работы, вершины-события и смешанные сети

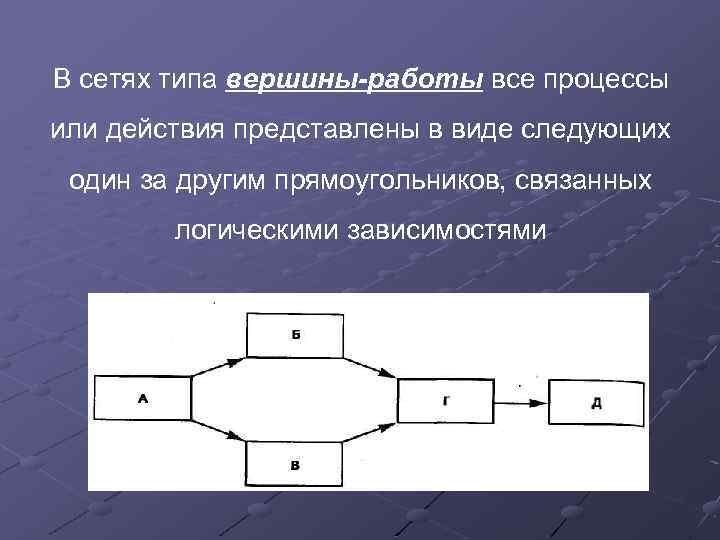

В сетях типа вершины-работы все процессы или действия представлены в виде следующих один за В сетях типа вершины-работы все процессы или действия представлены в виде следующих один за другим прямоугольников, связанных логическими зависимостями

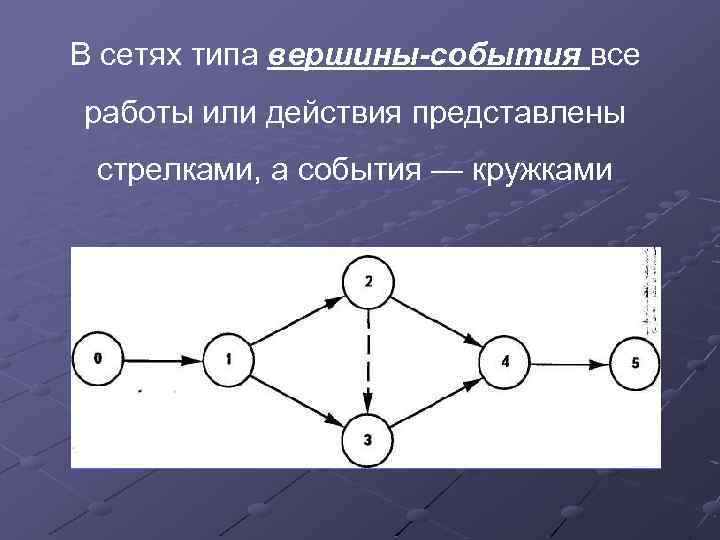

В сетях типа вершины-события все работы или действия представлены стрелками, а события — кружками В сетях типа вершины-события все работы или действия представлены стрелками, а события — кружками

Основное преимущество сети типа «вершина-работа» заключается в следующем: 1. Работа в таких сетевых моделях Основное преимущество сети типа «вершина-работа» заключается в следующем: 1. Работа в таких сетевых моделях выглядит более естественной. 2. Имеется возможность нарисовать в начале все работы, а затем расставлять необходимые логические зависимости. 3. Написание прикладных программ для данных сетей тоже является более простым и менее трудоемким видом деятельности. 4. Сетевые графики типа вершины-работы более адаптированы к существующим в управлении проектом стандартами.

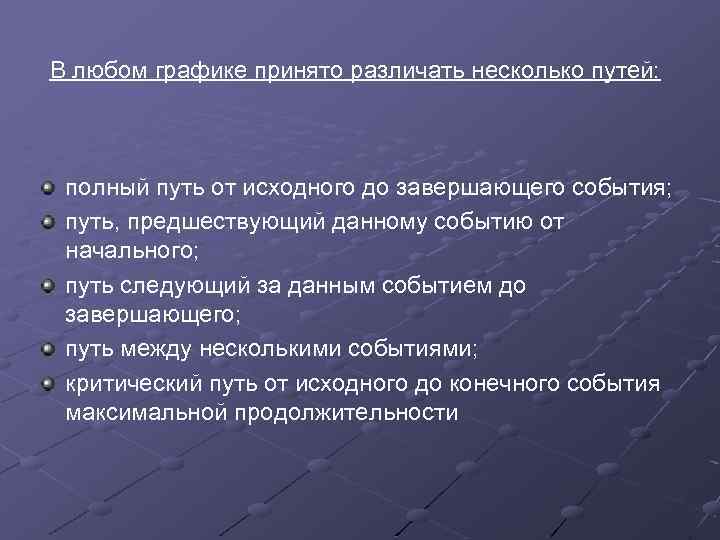

В любом графике принято различать несколько путей: полный путь от исходного до завершающего события; В любом графике принято различать несколько путей: полный путь от исходного до завершающего события; путь, предшествующий данному событию от начального; путь следующий за данным событием до завершающего; путь между несколькими событиями; критический путь от исходного до конечного события максимальной продолжительности

Сетевые модели по организационной структуре отраслевые внутрифирменные по назначению смешанные многоцелевые постоянные единичные одноцелевые Сетевые модели по организационной структуре отраслевые внутрифирменные по назначению смешанные многоцелевые постоянные единичные одноцелевые вероятностные детерминированные

В 2. ПОСТРОЕНИЕ СЕТЕВЫХ МОДЕЛЕЙ В 2. ПОСТРОЕНИЕ СЕТЕВЫХ МОДЕЛЕЙ

Сетевое планирование позволяет не только определять потребность различных производственных ресурсов в будущем, но и Сетевое планирование позволяет не только определять потребность различных производственных ресурсов в будущем, но и координировать их рациональный расход в настоящем

Специалисты-плановики непосредственно обеспечивают разработку сетевых планов и осуществляют контроль за ходом их выполнения. Руководители Специалисты-плановики непосредственно обеспечивают разработку сетевых планов и осуществляют контроль за ходом их выполнения. Руководители проекта или ответственные исполнители назначаются обычно из состава соответствующих плановых подразделений предприятия

В системах сетевого планирования основным объектом моделирования служат разнообразные комплексы предстоящих работ, например маркетинговые В системах сетевого планирования основным объектом моделирования служат разнообразные комплексы предстоящих работ, например маркетинговые исследования, проектные разработки, освоение производства новых товаров и другие плановые мероприятия

Важнейшие этапы сетевого планирования: 1. 2. 3. 4. 5. Расчленение комплекса работ на отдельные Важнейшие этапы сетевого планирования: 1. 2. 3. 4. 5. Расчленение комплекса работ на отдельные части и закрепление их за ответственными и исполнителями; Выявление и описание каждым исполнителем всех событий, работ необходимых для достижения поставленных целей; Построение первичных сетевых графиков и уточнение содержания планируемых работ; Сшивание частных сетей и построение сводного сетевого графика выполнения комплекса работ; Обоснование или уточнение времени выполнения каждой работы в сетевом графике

Расчленение комплекса планируемых работ производится руководителем проекта. Применяют два способа распределения выполняемых работ: горизонтальный Расчленение комплекса планируемых работ производится руководителем проекта. Применяют два способа распределения выполняемых работ: горизонтальный - разделение функций между исполнителями; вертикальный - построение схемы уровней управления проектами

Составление сетевых графиков на каждом уровне проводится их руководителями или ответственными исполнителями. Каждый из Составление сетевых графиков на каждом уровне проводится их руководителями или ответственными исполнителями. Каждый из них выполняет следующие функции: - составляет первичный сетевой график на закрепленный объем работ; оценивает ход выполнения закрепленных за ним работ и представляет необходимую информацию своему руководству; участвует совместно с работниками производственных подразделений или функциональных органов в подготовке плановых и управленческих решений; выполняет все принимаемые решения соответствующим органом управления

Первичные сетевые графики должны быть детализированными до такой степени расчленения, чтобы в них можно Первичные сетевые графики должны быть детализированными до такой степени расчленения, чтобы в них можно было отразить как всю совокупность выполняемых работ, так и все существующие взаимосвязи между отдельными работами и событиями. Каждое событие должно устанавливать действий завершенность предшествующих

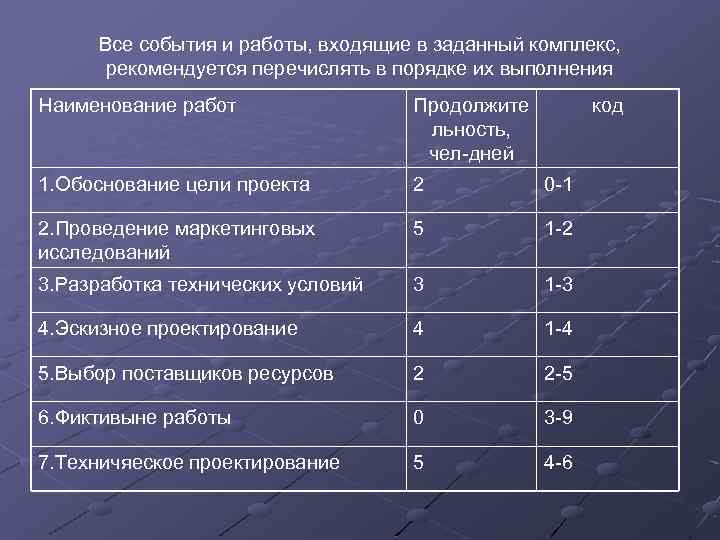

Все события и работы, входящие в заданный комплекс, рекомендуется перечислять в порядке их выполнения Все события и работы, входящие в заданный комплекс, рекомендуется перечислять в порядке их выполнения Наименование работ Продолжите льность, чел-дней код 1. Обоснование цели проекта 2 0 -1 2. Проведение маркетинговых исследований 5 1 -2 3. Разработка технических условий 3 1 -3 4. Эскизное проектирование 4 1 -4 5. Выбор поставщиков ресурсов 2 2 -5 6. Фиктивыне работы 0 3 -9 7. Техничяеское проектирование 5 4 -6

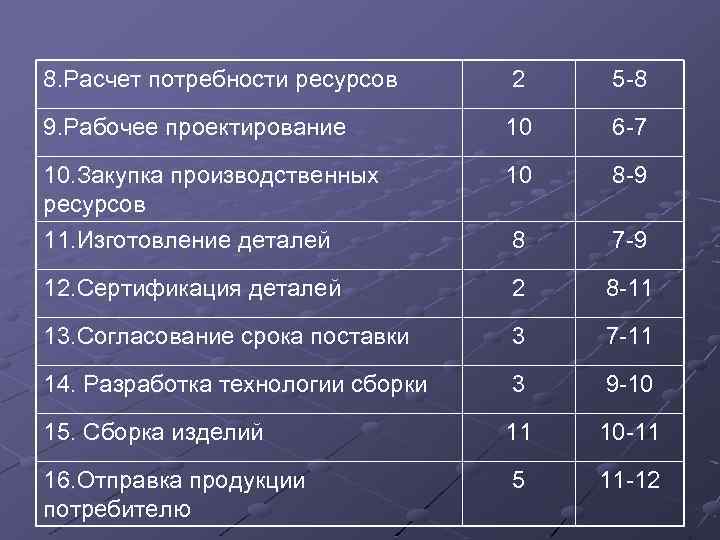

8. Расчет потребности ресурсов 2 5 -8 9. Рабочее проектирование 10 6 -7 10. 8. Расчет потребности ресурсов 2 5 -8 9. Рабочее проектирование 10 6 -7 10. Закупка производственных ресурсов 10 8 -9 11. Изготовление деталей 8 7 -9 12. Сертификация деталей 2 8 -11 13. Согласование срока поставки 3 7 -11 14. Разработка технологии сборки 3 9 -10 15. Сборка изделий 11 10 -11 16. Отправка продукции потребителю 5 11 -12

Построение сети можно начинать как от исходного события, постепенно приближаясь к завершающему, так и Построение сети можно начинать как от исходного события, постепенно приближаясь к завершающему, так и наоборот — от конечного к начальному. В левой стороне сети следует располагать исходное (нулевое) событие, а в правой — завершающее. Событие обозначается кружком с указанием его номера, а работа — стрелкой. Над стрелкой проставляется продолжительность работы

При построении сетевых графиков типа “вершина-событие” соблюдают следующие правила: каждая работа должна быть заключена При построении сетевых графиков типа “вершина-событие” соблюдают следующие правила: каждая работа должна быть заключена между двумя событиями и иметь свой собственный код; в сети не должно быть тупиковых событий больше числа завершающих; в сетевом графике также не должно быть начальных событий больше одного; в сети не следует допускать замкнутых контуров; в сетевой модели не допускается изображение связи между смежными событиями двумя или большим количеством работ

Сетевой график выполнения проекта Сетевой график выполнения проекта

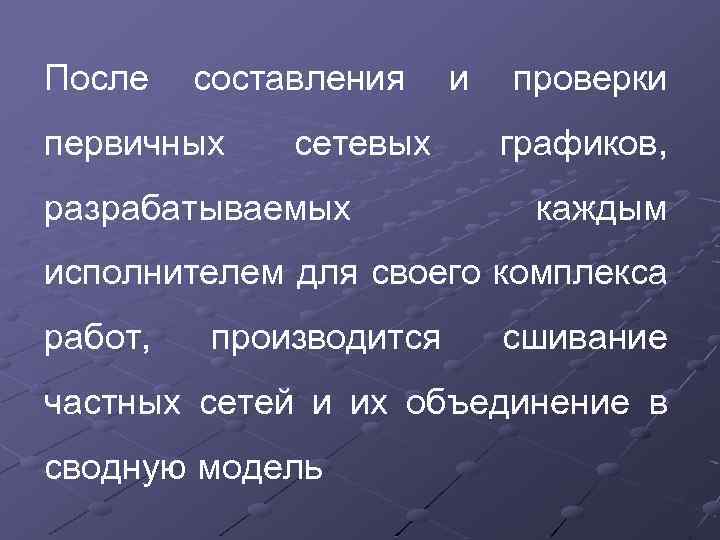

После составления и проверки первичных сетевых разрабатываемых графиков, каждым исполнителем для своего комплекса работ, После составления и проверки первичных сетевых разрабатываемых графиков, каждым исполнителем для своего комплекса работ, производится сшивание частных сетей и их объединение в сводную модель

Завершающим этапом сетевого планирования является определение продолжительности выполнения отдельных работ или совокупных процессов Завершающим этапом сетевого планирования является определение продолжительности выполнения отдельных работ или совокупных процессов

На стадии стратегического планирования для определения продолжительности работ, содержащихся в сетевых моделях, могут быть На стадии стратегического планирования для определения продолжительности работ, содержащихся в сетевых моделях, могут быть использованы следующие методы: по действующим нормам; по достигнутой производительности труда; по экспертным оценкам

С помощью действующих норм может быть наиболее точно обоснована на каждом предприятии длительность самых С помощью действующих норм может быть наиболее точно обоснована на каждом предприятии длительность самых различных трудовых, технологических и производственных процессов

На основе достигнутой производительности труда можно установить продолжительность ранее выполнявшихся работ на различных типах На основе достигнутой производительности труда можно установить продолжительность ранее выполнявшихся работ на различных типах технологического оборудования

Экспертные оценки обычно применяются для определения продолжительности вновь проектируемых оригинальных работ Экспертные оценки обычно применяются для определения продолжительности вновь проектируемых оригинальных работ

По каждой работе дается несколько оценок времени: минимальная, максимальная и наиболее вероятная. Продолжительности работ По каждой работе дается несколько оценок времени: минимальная, максимальная и наиболее вероятная. Продолжительности работ выражается в человеко-часах, человеко-днях или других единицах времени

Минимальное время — это наименьшее из возможных рабочее время выполнения проектируемых процессов. Вероятность осуществления Минимальное время — это наименьшее из возможных рабочее время выполнения проектируемых процессов. Вероятность осуществления работы за такое время часто бывает невелика

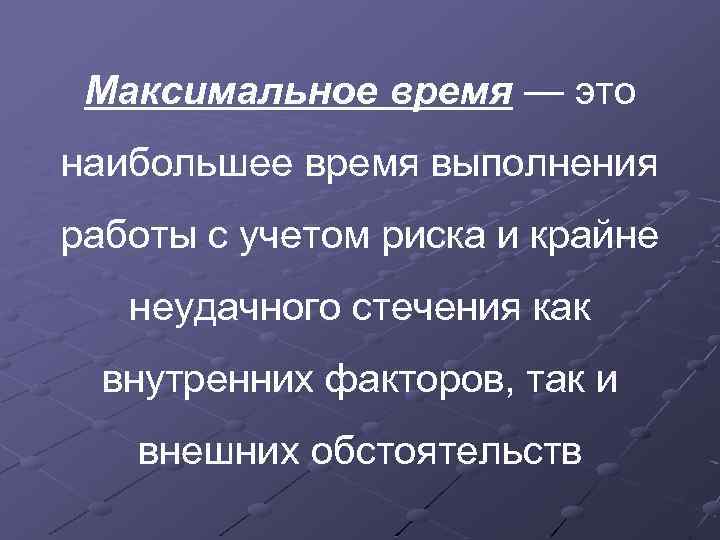

Максимальное время — это наибольшее время выполнения работы с учетом риска и крайне неудачного Максимальное время — это наибольшее время выполнения работы с учетом риска и крайне неудачного стечения как внутренних факторов, так и внешних обстоятельств

Наиболее вероятное время — это возможное или близкое к реальным условиям выполнения процессов рабочее Наиболее вероятное время — это возможное или близкое к реальным условиям выполнения процессов рабочее время

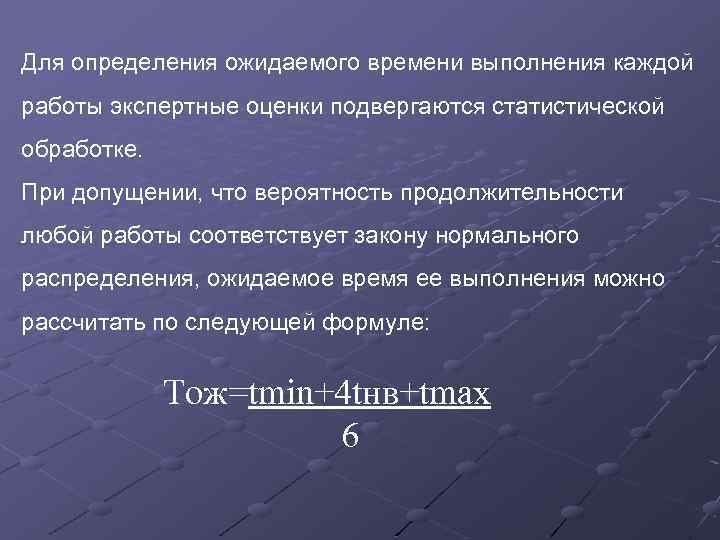

Для определения ожидаемого времени выполнения каждой работы экспертные оценки подвергаются статистической обработке. При допущении, Для определения ожидаемого времени выполнения каждой работы экспертные оценки подвергаются статистической обработке. При допущении, что вероятность продолжительности любой работы соответствует закону нормального распределения, ожидаемое время ее выполнения можно рассчитать по следующей формуле: Тож=tmin+4 tнв+tmax 6

Продолжительность ожидаемого времени при допустимой ошибке, не превышающей 1%, может быть рассчитана и по Продолжительность ожидаемого времени при допустимой ошибке, не превышающей 1%, может быть рассчитана и по двум оценкам: Тож=3 tmin+2 tmax 5

В 3. РАСЧЕТ ПЛАНОВЫХ ПАРАМЕТРОВ СЕТЕВЫХ ГРАФИКОВ В 3. РАСЧЕТ ПЛАНОВЫХ ПАРАМЕТРОВ СЕТЕВЫХ ГРАФИКОВ

Основными параметрами сетевых моделей являются планируемые стоимостные и временные показатели выполнения как отдельных процессов, Основными параметрами сетевых моделей являются планируемые стоимостные и временные показатели выполнения как отдельных процессов, так и всего комплекса работ. Временные и стоимостные характеристики сетевых моделей являются важнейшими обобщающими показателями расходования экономических ресурсов, необходимых для выполнения всего комплекса работ или процессов

Все применяемые в сетевом планировании ресурсы принято подразделять на два вида — складируемые и Все применяемые в сетевом планировании ресурсы принято подразделять на два вида — складируемые и нескладируемые

К складируемым, или невозобновляемым, производственным ресурсам относятся сырье: материалы, полуфабрикаты, готовые товары, топливо и К складируемым, или невозобновляемым, производственным ресурсам относятся сырье: материалы, полуфабрикаты, готовые товары, топливо и другие оборотные средства. К ним могут быть отнесены также и денежные или стоимостные ресурсы, а поэтому стоимость можно рассматривать как один из видов складируемых ресурсов

К нескладируемым, возобновляемым, или ресурсам относятся рабочая сила, средства производства, рабочий инструмент, производственная площадь К нескладируемым, возобновляемым, или ресурсам относятся рабочая сила, средства производства, рабочий инструмент, производственная площадь и другие основные фонды

При долгосрочном моделировании следует также учитывать изменение первоначальной стоимости нескладируемых ресурсов, например, снижение производительности При долгосрочном моделировании следует также учитывать изменение первоначальной стоимости нескладируемых ресурсов, например, снижение производительности технологического оборудования, рост профессиональной квалификации персонала и т. п.

В краткосрочных сетевых моделях потребность в нескладируемых ресурсах на выполнение запланированных технологических процессов или В краткосрочных сетевых моделях потребность в нескладируемых ресурсах на выполнение запланированных технологических процессов или работ обычно принимается постоянной

Путем в сетевом графике называется всякая последовательность работ (стрелок), связывающая между собой несколько событий. Путем в сетевом графике называется всякая последовательность работ (стрелок), связывающая между собой несколько событий. характеризуется Каждый путь своей продолжительностью, которая равняется сумме длительностей составляющих его работ

Путь, соединяющий исходное и завершающее событие сети, считается полным, а все другие — неполными. Путь, соединяющий исходное и завершающее событие сети, считается полным, а все другие — неполными. Полный путь, имеющий наибольшую продолжительность, критическим путем называется

В сетевом планировании принято выделять напряженные и ненапряженные пути. Напряженный путь — это критический В сетевом планировании принято выделять напряженные и ненапряженные пути. Напряженный путь — это критический путь. Ненапряженные пути — это полные пути сетевого графика, которые по своей продолжительности меньше критического пути

Резервы времени свершения событий существуют во всех сетевых графиках, когда имеется больше продолжительности. одного Резервы времени свершения событий существуют во всех сетевых графиках, когда имеется больше продолжительности. одного Из пути разной ненапряженных путей сетевого графика наибольший интерес должны представлять подкритические пути — ближайшие по продолжительности к критическому, а также остальные, менее напряженные пути

Резерв времени выполнения события — это такой промежуток времени, на который может быть отсрочено Резерв времени выполнения события — это такой промежуток времени, на который может быть отсрочено свершение этого события без нарушения планируемых сетевым графиком сроков окончания проектных работ. Резерв времени свершения каждого события определяется разностью между поздним и ранним сроками выполнения этого события по следующей формуле: Ri=Tni-Tpi, где Ri — резерв времени выполнения i-ro события; Тni — поздний срок совершения i-ro события; Тpi — ранний срок наступления i-ro события

Ранний срок наступления события характеризует наиболее раннее из возможных время свершения определенного события, запланированного Ранний срок наступления события характеризует наиболее раннее из возможных время свершения определенного события, запланированного в сетевом графике. Расчет ранних сроков выполнения событий ведется от исходного до завершающего таким образом: Tрi=to-i(max to-i), где max t 0 -i — максимальное время выполнения всех работ, ведущих к данному событию

Поздний срок свершения события — это такой период допустимого времени, превышение которого вызывает соответствующую Поздний срок свершения события — это такой период допустимого времени, превышение которого вызывает соответствующую задержку наступления завершающего события. Поздний срок свершения событий определяется разностью между продолжительностью критического пути и максимальной длительностью следующих за данным (i-ым) событием путей к завершающему (С) по следующей формуле: Tni=Lkp-ti-c(max ti-c), где LKр — продолжительность критического пути; max ti-c — максимальная длительность пути от данного события до завершающего

Расчет ранних сроков свершения событий проводится в прямой последовательности от исходного до конечного Расчет ранних сроков свершения событий проводится в прямой последовательности от исходного до конечного

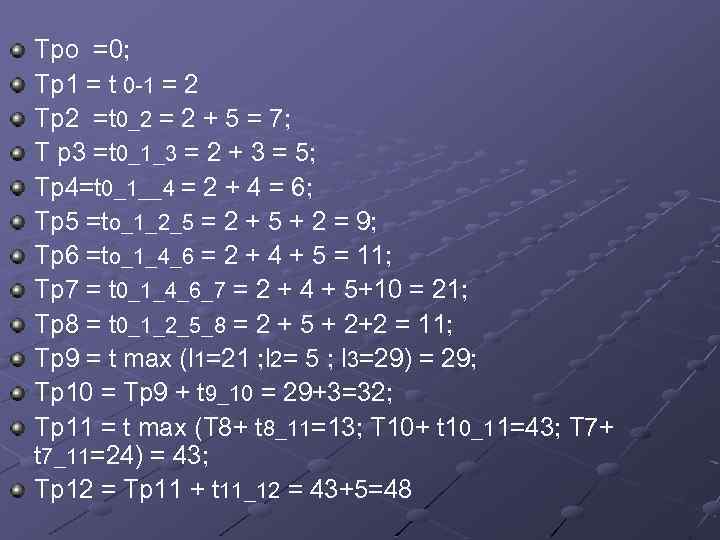

Тpo =0; Тp 1 = t 0 -1 = 2 Тp 2 =t 0_2 Тpo =0; Тp 1 = t 0 -1 = 2 Тp 2 =t 0_2 = 2 + 5 = 7; Т p 3 =t 0_1_3 = 2 + 3 = 5; Tp 4=t 0_1__4 = 2 + 4 = 6; Тр5 =to_1_2_5 = 2 + 5 + 2 = 9; Тр6 =to_1_4_6 = 2 + 4 + 5 = 11; Tp 7 = t 0_1_4_6_7 = 2 + 4 + 5+10 = 21; Tp 8 = t 0_1_2_5_8 = 2 + 5 + 2+2 = 11; Tp 9 = t max (l 1=21 ; l 2= 5 ; l 3=29) = 29; Tp 10 = Tp 9 + t 9_10 = 29+3=32; Tp 11 = t max (Т 8+ t 8_11=13; Т 10+ t 10_11=43; Т 7+ t 7_11=24) = 43; Tp 12 = Tp 11 + t 11_12 = 43+5=48

Ранний срок свершения события 12 соответствует критическому пути сетевого графика: LKp = 48 дням Ранний срок свершения события 12 соответствует критическому пути сетевого графика: LKp = 48 дням

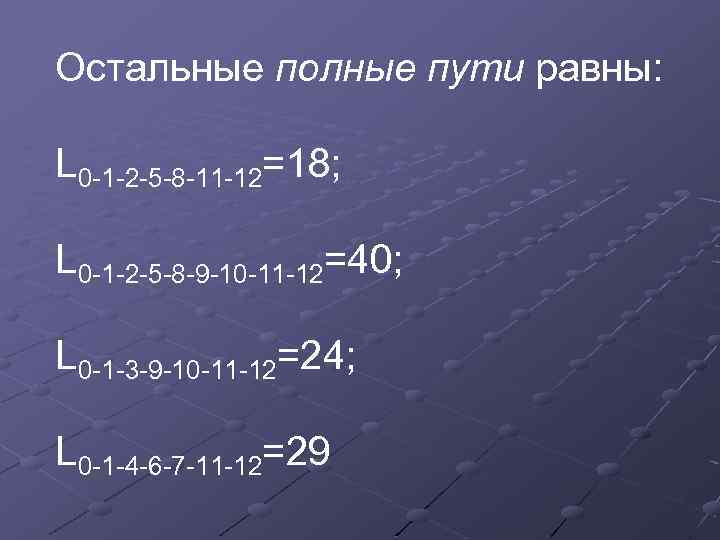

Остальные полные пути равны: L 0 -1 -2 -5 -8 -11 -12=18; L 0 Остальные полные пути равны: L 0 -1 -2 -5 -8 -11 -12=18; L 0 -1 -2 -5 -8 -9 -10 -11 -12=40; L 0 -1 -3 -9 -10 -11 -12=24; L 0 -1 -4 -6 -7 -11 -12=29

Расчет поздних сроков свершения событий проводится в обратном порядке от конечного к исходному Расчет поздних сроков свершения событий проводится в обратном порядке от конечного к исходному

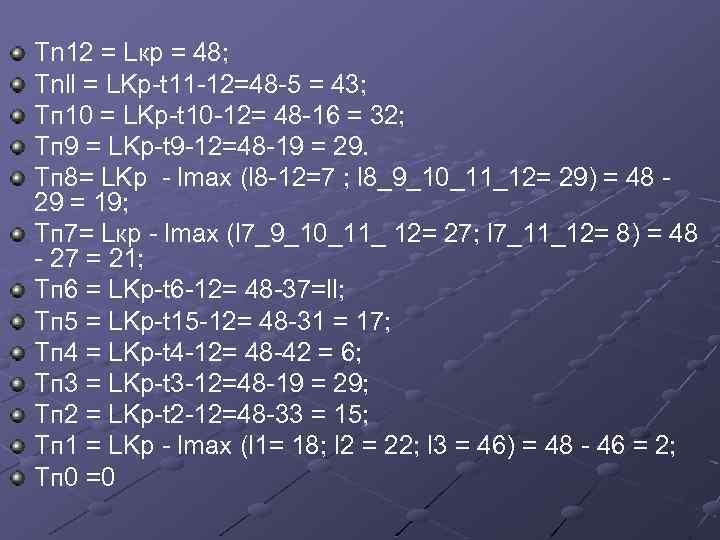

Тn 12 = Lкр = 48; Tnll = LKp-t 11 -12=48 -5 = 43; Тn 12 = Lкр = 48; Tnll = LKp-t 11 -12=48 -5 = 43; Тп 10 = LKp-t 10 -12= 48 -16 = 32; Тп 9 = LKp-t 9 -12=48 -19 = 29. Тп 8= LKp - lmax (l 8 -12=7 ; l 8_9_10_11_12= 29) = 48 - 29 = 19; Тп 7= Lкp - lmax (l 7_9_10_11_ 12= 27; l 7_11_12= 8) = 48 - 27 = 21; Тп 6 = LKp-t 6 -12= 48 -37=ll; Тп 5 = LKp-t 15 -12= 48 -31 = 17; Тп 4 = LKp-t 4 -12= 48 -42 = 6; Тп 3 = LKp-t 3 -12=48 -19 = 29; Тп 2 = LKp-t 2 -12=48 -33 = 15; Тп 1 = LKp - lmax (l 1= 18; l 2 = 22; l 3 = 46) = 48 - 46 = 2; Тп 0 =0

Резервы времени свершения отдельных событий представляют собой разность между поздними и ранними сроками их Резервы времени свершения отдельных событий представляют собой разность между поздними и ранними сроками их выполнения

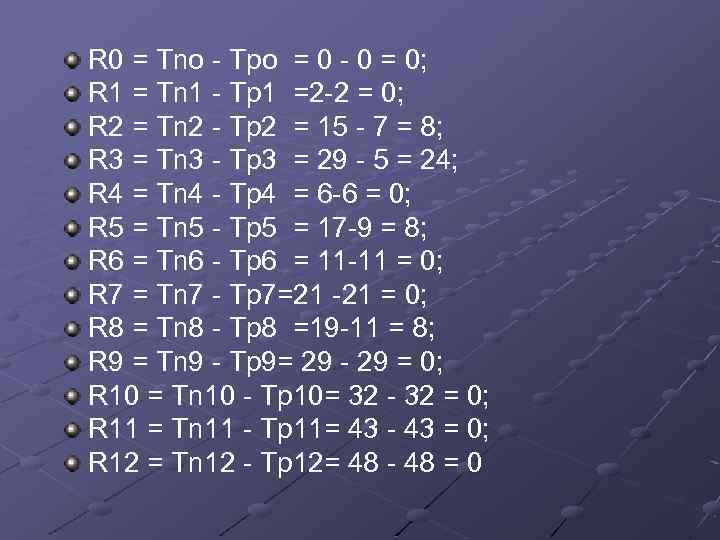

R 0 = Тnо - Тро = 0 - 0 = 0; R 1 R 0 = Тnо - Тро = 0 - 0 = 0; R 1 = Тn 1 - Тр1 =2 -2 = 0; R 2 = Тn 2 - Тр2 = 15 - 7 = 8; R 3 = Тn 3 - Тр3 = 29 - 5 = 24; R 4 = Тn 4 - Тр4 = 6 -6 = 0; R 5 = Тn 5 - Тр5 = 17 -9 = 8; R 6 = Тn 6 - Тр6 = 11 -11 = 0; R 7 = Тn 7 - Тр7=21 -21 = 0; R 8 = Тn 8 - Тр8 =19 -11 = 8; R 9 = Тn 9 - Тр9= 29 - 29 = 0; R 10 = Тn 10 - Тр10= 32 - 32 = 0; R 11 = Тn 11 - Тр11= 43 - 43 = 0; R 12 = Тn 12 - Тр12= 48 - 48 = 0

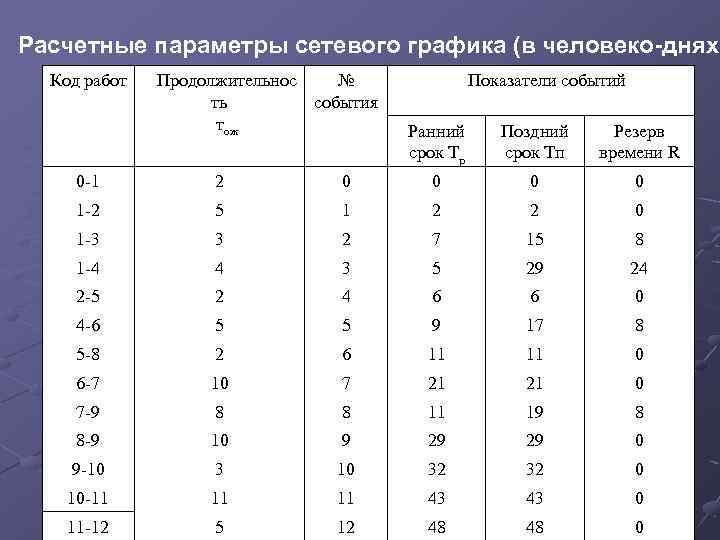

Расчетные параметры сетевого графика (в человеко-днях) Код работ Продолжительнос № ть события тож Показатели Расчетные параметры сетевого графика (в человеко-днях) Код работ Продолжительнос № ть события тож Показатели событий Ранний срок Тр Поздний срок Тп Резерв времени R 0 -1 2 0 0 1 -2 5 1 2 2 0 1 -3 3 2 7 15 8 1 -4 4 3 5 29 24 2 -5 2 4 6 6 0 4 -6 5 5 9 17 8 5 -8 2 6 11 11 0 6 -7 10 7 21 21 0 7 -9 8 8 11 19 8 8 -9 10 9 29 29 0 9 -10 32 32 0 10 -11 11 11 43 43 0 11 -12 5 12 48 48 0

Разница между длиной критического пути и любого другого пути называется полным резервом времени. Полный Разница между длиной критического пути и любого другого пути называется полным резервом времени. Полный резерв пути показывает, на сколько в сумме может быть увеличена продолжительность всех работ, принадлежащих данному пути Rn=Lкр-Li

В соответствии с ранее выполненными расчетами полных путей нашего сетевого графика найдем полные резервы В соответствии с ранее выполненными расчетами полных путей нашего сетевого графика найдем полные резервы времени всех четырех путей Rn 1 = Lкр – L 1 = 48 - 18 = 30; Rn 2 = Lкр – L 2 = 48 - 40 = 8; Rn 3 = Lкр – L 3 = 48 - 24 = 24; Rn 4 = Lкр – L 4 = 48 - 29 = 19

В 4. АНАЛИЗ И ОПТИМИЗАЦИЯ СЕТЕВЫХ ПЛАНОВ В 4. АНАЛИЗ И ОПТИМИЗАЦИЯ СЕТЕВЫХ ПЛАНОВ

Анализ созданных сетевых моделей призван в первую очередь выявить возможность достижения запланированных стратегических и Анализ созданных сетевых моделей призван в первую очередь выявить возможность достижения запланированных стратегических и тактических целей, экономическую результатов оптимизации оценить эффективность и найти конечных реальные расходования производственных ресурсов социальнопути ограниченных

В практике стратегического планирования в зависимости от конкретных условий предприятий или фирм оптимизация сетевых В практике стратегического планирования в зависимости от конкретных условий предприятий или фирм оптимизация сетевых графиков подразделяется на частную и комплексную

Основными видами частной оптимизации являются два известных экономических подхода: 1. минимизация времени выполнения комплекса Основными видами частной оптимизации являются два известных экономических подхода: 1. минимизация времени выполнения комплекса планируемых работ при заданной стоимости проекта; 2. минимизация стоимости всего комплекса работ при заданном времени выполнения проекта

Комплексная оптимизация сетевых моделей состоит в нахождении наилучших соотношений показателей затрат экономических ресурсов и Комплексная оптимизация сетевых моделей состоит в нахождении наилучших соотношений показателей затрат экономических ресурсов и сроков выполнения применительно планируемых к работ определенным производственным условиям и ограничениям

Критерии оптимальности сетевых систем планирования: максимальная прибыль (доход); минимальный расход ресурсов на реализацию планов; Критерии оптимальности сетевых систем планирования: максимальная прибыль (доход); минимальный расход ресурсов на реализацию планов; максимальная производительность труда исполнителей; минимальные затраты рабочего времени на достижение конечной цели и т. д.

Рассмотрим оптимизацию сетевых графиков по критерию минимизации затрат времени на выполнение отдельных процессов и Рассмотрим оптимизацию сетевых графиков по критерию минимизации затрат времени на выполнение отдельных процессов и всего комплекса работ

Анализ сети проводится с целью выравнивания продолжительности наиболее напряженных путей Коэффициент напряженности любого полного Анализ сети проводится с целью выравнивания продолжительности наиболее напряженных путей Коэффициент напряженности любого полного пути определяется отношением его длительности (Li) к критическому пути (Lkр ): Кн=Li/Lкр

Расчет и анализ коэффициентов напряженности сетевых путей наряду с резервами времени позволяет распределить все Расчет и анализ коэффициентов напряженности сетевых путей наряду с резервами времени позволяет распределить все работы по трем зонам: критическая, подкритическая и резервная

Первый путь проходит через события 0— 1— 2— 5— 8— 11— 12 и равен Первый путь проходит через события 0— 1— 2— 5— 8— 11— 12 и равен 18 человеко-дням. Коэффициент напряженности этого пути составляет: Кн 1=Li/Lкр =18/48=0, 375

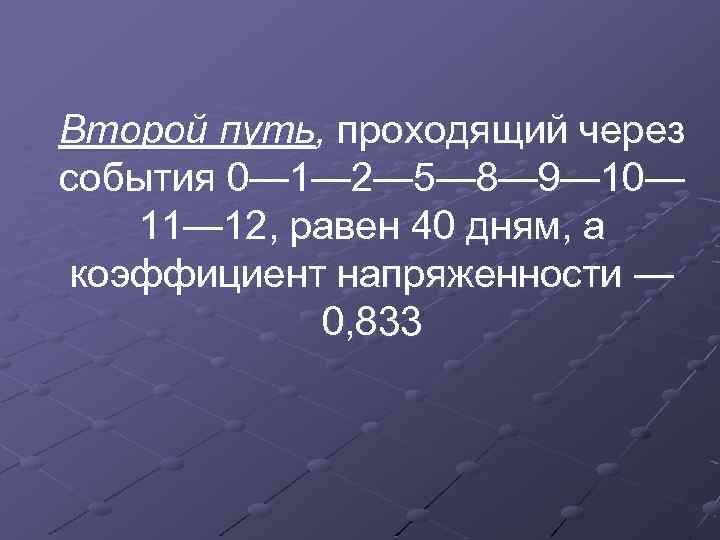

Второй путь, проходящий через события 0— 1— 2— 5— 8— 9— 10— 11— 12, Второй путь, проходящий через события 0— 1— 2— 5— 8— 9— 10— 11— 12, равен 40 дням, а коэффициент напряженности — 0, 833

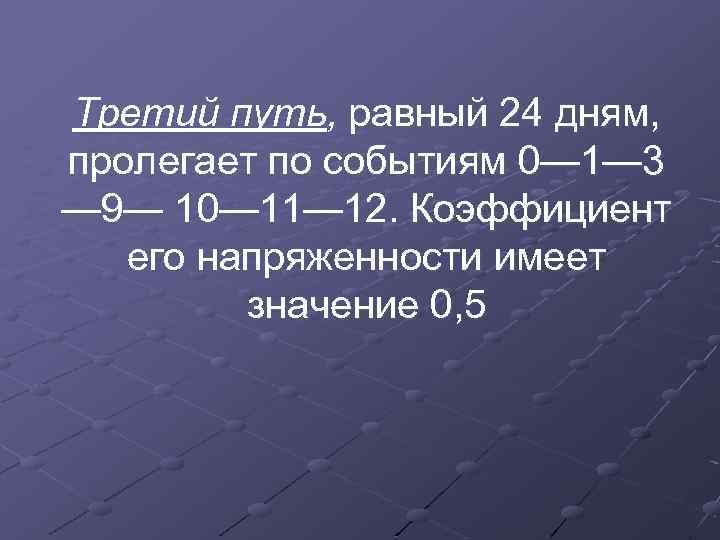

Третий путь, равный 24 дням, пролегает по событиям 0— 1— 3 — 9— 10— Третий путь, равный 24 дням, пролегает по событиям 0— 1— 3 — 9— 10— 11— 12. Коэффициент его напряженности имеет значение 0, 5

Четвертый путь — это критический путь, коэффициент напряженности которого равен 1, 0 Четвертый путь — это критический путь, коэффициент напряженности которого равен 1, 0

Пятый путь объединяет события 0— 1— 4— 6— 7— 11— 12. Продолжительность этого пути Пятый путь объединяет события 0— 1— 4— 6— 7— 11— 12. Продолжительность этого пути составляет 29 дней, а коэффициент напряженности — 0, 604

Выводы: наименее напряженными оказались пути выполнения плановых работ, а наиболее напряженными — проектно-конструкторских; но Выводы: наименее напряженными оказались пути выполнения плановых работ, а наиболее напряженными — проектно-конструкторских; но в реальных условиях вряд ли имеется возможность совмещения своих функций работниками планово-экономических и проектноконструкторских подразделений предприятия; следовательно при необходимости сокращения критического пути, например на 24 дня, следует при односменной работе дополнительно привлечь одного конструктора на целый месяц

Оптимизация сетевых графиков за счет минимизации расходования материальных ресурсов Задачи планирования различных производственных ресурсов Оптимизация сетевых графиков за счет минимизации расходования материальных ресурсов Задачи планирования различных производственных ресурсов можно свести к определению оптимальных норм их расхода на единицу выполненной работы или распределению имеющихся ресурсов на весь комплекс работ

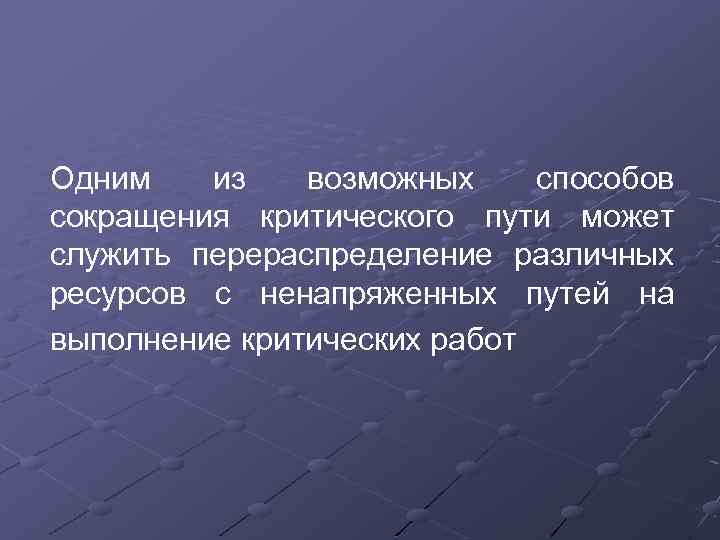

Одним из возможных способов сокращения критического пути может служить перераспределение различных ресурсов с ненапряженных Одним из возможных способов сокращения критического пути может служить перераспределение различных ресурсов с ненапряженных путей на выполнение критических работ

Важнейшей комплексной проблемой оптимизации сетевых графиков является минимизация стоимости Величина издержек на выполнение той Важнейшей комплексной проблемой оптимизации сетевых графиков является минимизация стоимости Величина издержек на выполнение той или иной работы находится при прочих равных условиях в обратной зависимости от затрат рабочего времени на ее выполнение

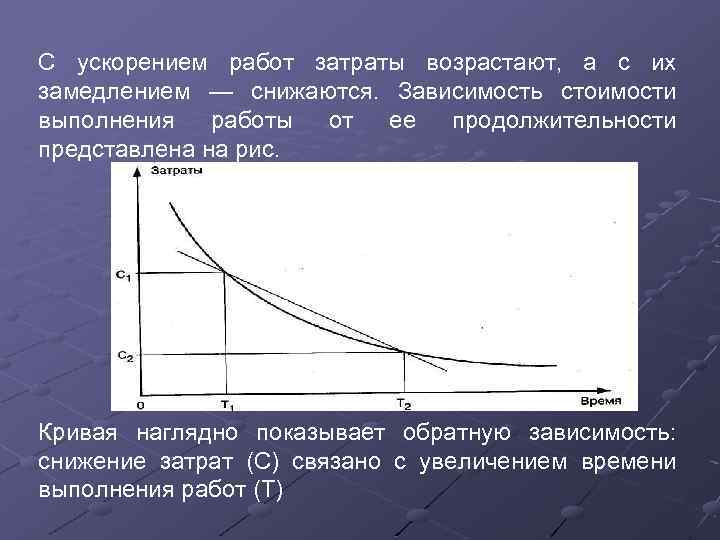

С ускорением работ затраты возрастают, а с их замедлением — снижаются. Зависимость стоимости выполнения С ускорением работ затраты возрастают, а с их замедлением — снижаются. Зависимость стоимости выполнения работы от ее продолжительности представлена на рис. Кривая наглядно показывает обратную зависимость: снижение затрат (С) связано с увеличением времени выполнения работ (Т)

В практике сетевого планирования при необходимости можно также осуществить комплексный анализ ресурсной, экономической и В практике сетевого планирования при необходимости можно также осуществить комплексный анализ ресурсной, экономической и финансовой реализуемости разработанных стратегических и тактических планов

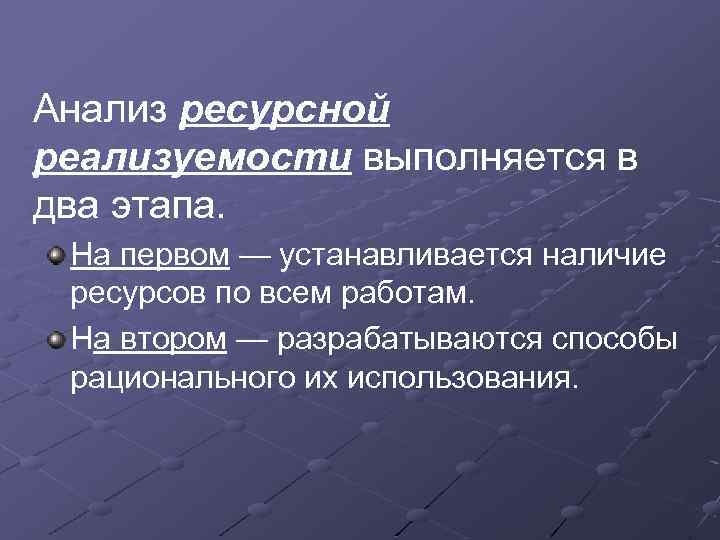

Анализ ресурсной реализуемости выполняется в два этапа. На первом — устанавливается наличие ресурсов по Анализ ресурсной реализуемости выполняется в два этапа. На первом — устанавливается наличие ресурсов по всем работам. На втором — разрабатываются способы рационального их использования.

Экономическая реализуемость и сетевых финансовая моделей тесно связаны между собой. Анализ экономической реализуемости проектных Экономическая реализуемость и сетевых финансовая моделей тесно связаны между собой. Анализ экономической реализуемости проектных работ необходим для обоснования продолжительности их осуществления, при которой может быть достигнут наибольший финансовый результат или совокупный доход от реализации планапроекта

Если в проекте будут использоваться только собственные производственные ресурсы, то следует сразу составить план Если в проекте будут использоваться только собственные производственные ресурсы, то следует сразу составить план их доставки на рабочие места. При отсутствии наличных ресурсов должен быть разработан план их закупок, чтобы таким путем обеспечить своевременное выполнение комплекса планируемых работ

После обоснования продолжительности и стоимости всех работ, проводится окончательная проверка финансовой реализуемости стратегического плана-проекта После обоснования продолжительности и стоимости всех работ, проводится окончательная проверка финансовой реализуемости стратегического плана-проекта

После выявления всех денежных потоков необходимо составить соответствующий перспективный, годовой, квартальный и месячный финансовый После выявления всех денежных потоков необходимо составить соответствующий перспективный, годовой, квартальный и месячный финансовый план

В ходе проверки сетевого графика на экономическую и финансовую реализуемость предстоящего проекта может оказаться, В ходе проверки сетевого графика на экономическую и финансовую реализуемость предстоящего проекта может оказаться, что полученные экономические расчеты не соответствуют ранее выбранным целям и запланированным результатам

В этом случае следует пересмотреть приоритетные критерии распределения требуемых ресурсов и исследовать имеющиеся возможности В этом случае следует пересмотреть приоритетные критерии распределения требуемых ресурсов и исследовать имеющиеся возможности получения дополнительных экономических результатов

В процессе сетевого планирования и анализа его показателей создается новая технико-экономическая информация, имеющая определенную В процессе сетевого планирования и анализа его показателей создается новая технико-экономическая информация, имеющая определенную рыночную стоимость

Руководители и ответственные исполнители проекта должны всегда знать и в полной мере учитывать вероятностную Руководители и ответственные исполнители проекта должны всегда знать и в полной мере учитывать вероятностную функцию зависимости полезности информации от затрат, поскольку соответствие любого плана его целям зависит во многом от решений, принимаемых на различных этапах планирования

Основой сетевого планирования служит достоверная плановоэкономическая информация или система прогрессивных экономических нормативов, применяемых как Основой сетевого планирования служит достоверная плановоэкономическая информация или система прогрессивных экономических нормативов, применяемых как на стадии разработки стратегического проекта, так и на стадии оперативного управления ходом работ

В задачи оперативного планирования входят периодический контроль за ходом фактического выполнения работ по сетевому В задачи оперативного планирования входят периодический контроль за ходом фактического выполнения работ по сетевому графику, выявление и анализ возникающих изменений и расхождений между запланированным и фактическим состоянием работ, выработка и принятие плановоуправленческих решений, обеспечивающих своевременное выполнение комплекса работ

Результаты сетевого стратегического планирования могут быть использованы на предприятиях при разработке годовых планов технико-экономической, Результаты сетевого стратегического планирования могут быть использованы на предприятиях при разработке годовых планов технико-экономической, социально-трудовой, финансово-инвестиционной и всех других видов рыночной деятельности

В 5. Оперативное планирование в лесном хозяйстве с использованием сетевых моделей В 5. Оперативное планирование в лесном хозяйстве с использованием сетевых моделей

Плановая работа в лесном хозяйстве, проводимая в процессе выполнения годового плана и предусматривающая объемы Плановая работа в лесном хозяйстве, проводимая в процессе выполнения годового плана и предусматривающая объемы и качественные показатели его деятельности на квартал, месяц, декаду и т. п. , называется оперативным планированием

Первый этап оперативного планирования – разработка плана-графика работ, т. к. работа по графику – Первый этап оперативного планирования – разработка плана-графика работ, т. к. работа по графику – основа производственных успехов. В данном случае целесообразно использовать возможности сетевого плана-графика, охватывающего все работы

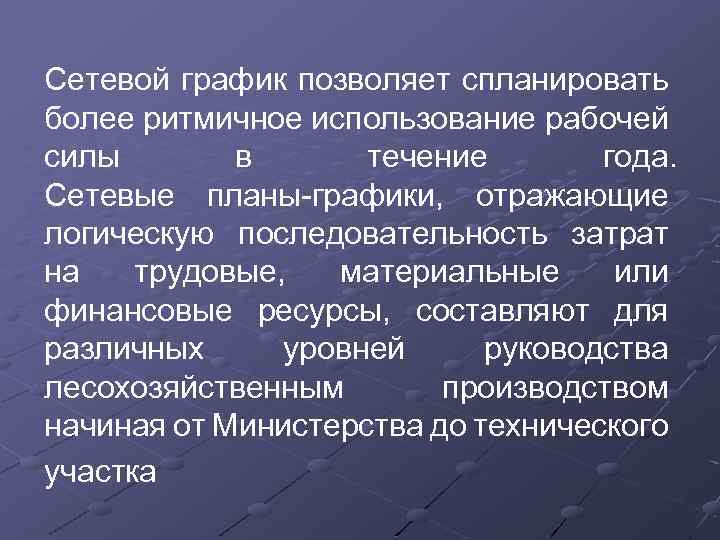

Сетевой график позволяет спланировать более ритмичное использование рабочей силы в течение года. Сетевые планы-графики, Сетевой график позволяет спланировать более ритмичное использование рабочей силы в течение года. Сетевые планы-графики, отражающие логическую последовательность затрат на трудовые, материальные или финансовые ресурсы, составляют для различных уровней руководства лесохозяйственным производством начиная от Министерства до технического участка

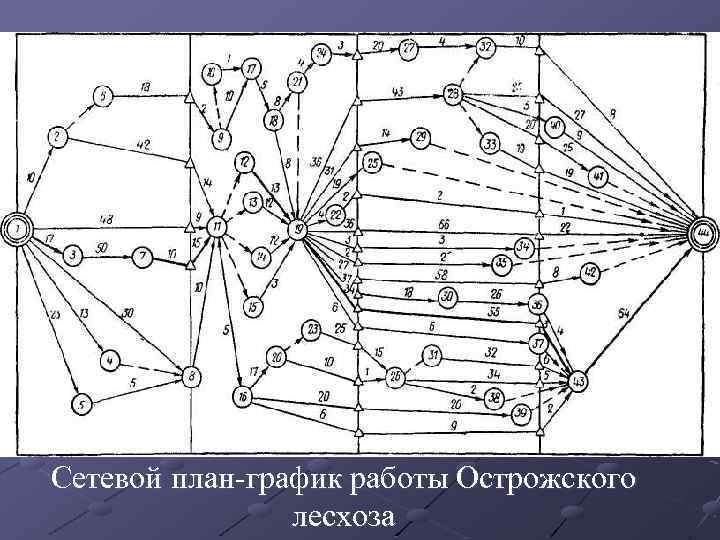

Сетевой план-график работы Острожского лесхоза Сетевой план-график работы Острожского лесхоза

Оперативные планы в лесничествах и лесопарках необходимо разрабатывать по основным процессам лесохозяйственной деятельности и Оперативные планы в лесничествах и лесопарках необходимо разрабатывать по основным процессам лесохозяйственной деятельности и на определенный период

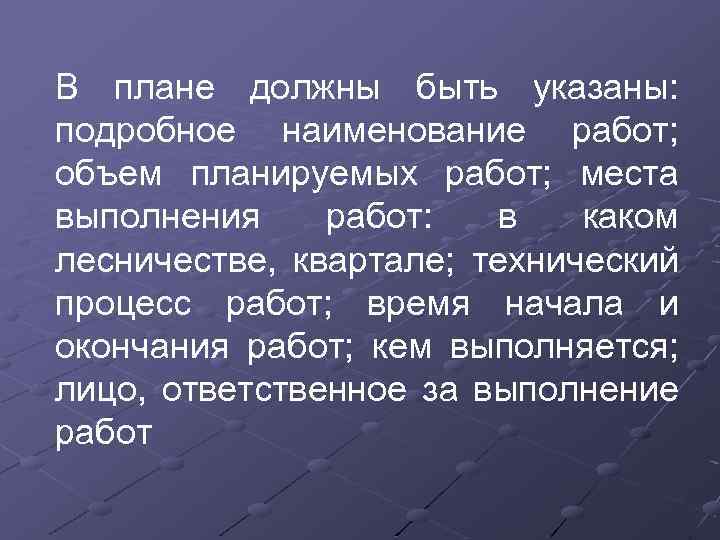

В плане должны быть указаны: подробное наименование работ; объем планируемых работ; места выполнения работ: В плане должны быть указаны: подробное наименование работ; объем планируемых работ; места выполнения работ: в каком лесничестве, квартале; технический процесс работ; время начала и окончания работ; кем выполняется; лицо, ответственное за выполнение работ

Второй этап оперативного планирования – доведения планов до исполнителей. Одна из форм доведения планов Второй этап оперативного планирования – доведения планов до исполнителей. Одна из форм доведения планов до исполнителей – широкое обсуждение их на общих собраниях в лесничествах и рабочих бригадах. В передовых лесничествах для доведения планов до исполнителей применяют наряд или план-наряд

В нем указывают, как и кому он выдан; подробное наименование работ и место их В нем указывают, как и кому он выдан; подробное наименование работ и место их проведения, объем работ, их начало и конец; норму выработки на человекодень, на бригаду; расход материалов и обеспеченность инструментами; расценку по видам работ и систему оплаты труда. Наряд подписывают лесничий и бригадир

Третий этап оперативного планирования – контроль за ходом выполнения плана. Лучшая форма такого контроля Третий этап оперативного планирования – контроль за ходом выполнения плана. Лучшая форма такого контроля – непосредственный выезд на места проведения работ

Четвертый (заключительный) этап оперативного планирования – приемка производственных работ. Она показывает степень выполнения плана Четвертый (заключительный) этап оперативного планирования – приемка производственных работ. Она показывает степень выполнения плана и качество работ. Приемка работ оформляется специальным актом

Сетевое планирование в лесном хозяйстве имеет очень большое значение, поэтому необходимо уделять ему серьезное Сетевое планирование в лесном хозяйстве имеет очень большое значение, поэтому необходимо уделять ему серьезное внимание: повседневно улучшать, совершенствовать учет и контроль, способствуя более успешному выполнению плана
