Табличный метод расчёта сетевой модели 1
Формализовать процедуру построения сетевого графика и расчёта его параметров сложно. Табличный метод с успехом решает эту задачу. 2
i-j 0 -1 tij 4 0 -2 1 -4 6 31 1 -5 2 -3 0 8 2 -8 3 -5 4 12 4 -7 5 -6 6 23 5 -7 5=8 11 23 6 -9 7 -9 9 5 8 -9 7 Tip Tjp T iп T jп Rij 3

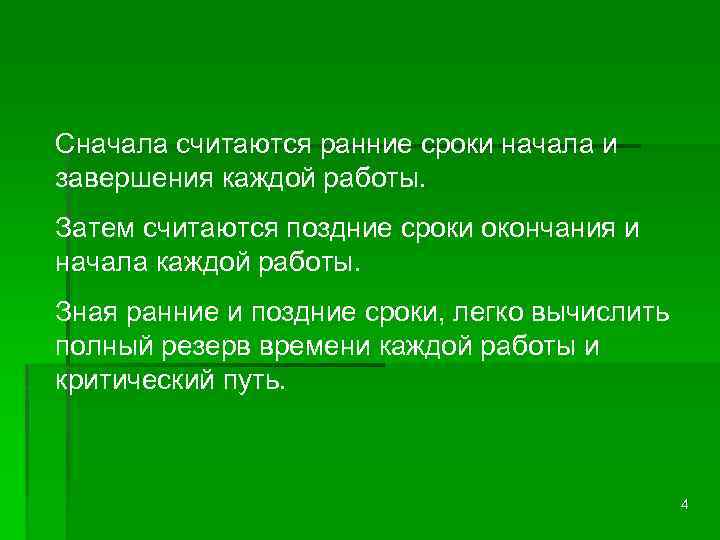

Сначала считаются ранние сроки начала и завершения каждой работы. Затем считаются поздние сроки окончания и начала каждой работы. Зная ранние и поздние сроки, легко вычислить полный резерв времени каждой работы и критический путь. 4

i-j tij Tip Tjp Tiп 0 -1 4 0 0+4=4 0 -2 6 0 0+6=6 1 -4 31 4 35 1 -5 0 4 4 2 -3 8 6 14 2 -8 4 6 10 3 -5 12 14 26 4 -7 6 35 41 5 -6 23 26 49 5 -7 11 26 37 5 -8 8 26 34 6 -9 9 49 58 7 -9 5 41 46 8 -9 7 34 Tjп Rij 41 5

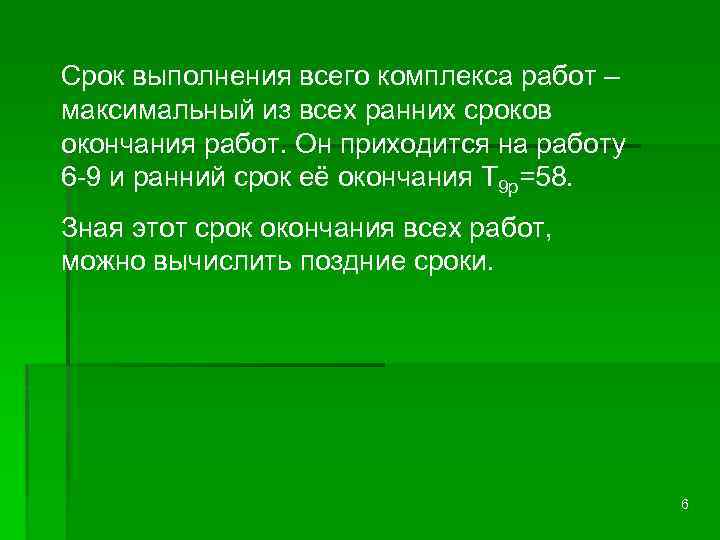

Срок выполнения всего комплекса работ – максимальный из всех ранних сроков окончания работ. Он приходится на работу 6 -9 и ранний срок её окончания T 9 p=58. Зная этот срок окончания всех работ, можно вычислить поздние сроки. 6
