СЕТЕВОЕ ПЛАНИРВОНАНИЕ И УПРАВЛЕНИЕ (ПРОДОЛЖЕНИЕ) СЕТЕВОЕ ПЛАНИРВОНАНИЕ И УПРАВЛЕНИЕ (ПРОДОЛЖЕНИЕ)

Цель Научиться использовать аппарат сетевого планирования и управления – совокупность моделей и методов планирования Цель Научиться использовать аппарат сетевого планирования и управления – совокупность моделей и методов планирования и управления выполнением комплекса работ

УМЕТЬ определять стратегию минимального удорожания комплекса работ при сокращении сроков; определять коэффициенты напряженности работ; УМЕТЬ определять стратегию минимального удорожания комплекса работ при сокращении сроков; определять коэффициенты напряженности работ; оценивать вероятность того, что срок выполнения проекта tкр не превзойдет заданного директивного срока Т; определять максимальный срок выполнения проекта Т, который возможен с заданной надежностью (вероятностью) β.

Сетевое планирование в условиях неопределенности Средний значение (математическое ожидание): Дисперсия: Сетевое планирование в условиях неопределенности Средний значение (математическое ожидание): Дисперсия:

Сетевое планирование в условиях неопределенности Вероятность выполнения проекта в заданный срок: где Ф(х) – Сетевое планирование в условиях неопределенности Вероятность выполнения проекта в заданный срок: где Ф(х) – функция Лапласа σкр=√σ2 - среднее квадратичное отклонение длины критического пути Максимальный срок выполнения проекта , где

Таблица значений функции Лапласа x 1. 26 1. 27 1. 28 1. 29 1. Таблица значений функции Лапласа x 1. 26 1. 27 1. 28 1. 29 1. 30 1. 31 1. 32 1. 33 1. 34 1. 35 Ф(x) 0. 3962 0. 3980 0. 3997 0. 4015 0. 4032 0. 4049 0. 4066 0. 4082 0. 4099 0. 4115 x 1. 59 1. 60 1. 61 1. 62 1. 63 1. 64 1. 65 1. 66 1. 67 1. 68 Ф(x) 0. 4441 0. 4452 0. 4463 0. 4474 0. 4484 0. 4495 0. 4505 0. 4515 0. 4525 0. 4535 x 1. 92 1. 93 1. 94 1. 95 1. 96 1. 97 1. 98 1. 99 2. 00 2. 02 Ф(x) 0. 4726 0. 4732 0. 4738 0. 4744 0. 4750 0. 4756 0. 4761 0. 4767 0. 4772 0. 4783 x 2. 50 2. 52 2. 54 2. 56 2. 58 2. 60 2. 62 2. 64 2. 66 2. 68 Ф(x) 0. 4938 0. 4941 0. 4945 0. 4948 0. 4951 0. 4953 0. 4956 0. 4959 0. 4961 0. 4963

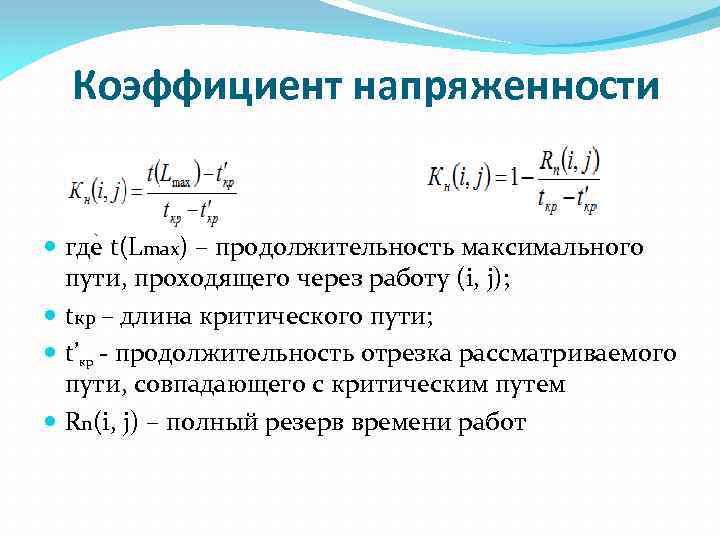

Коэффициент напряженности где t(Lmax) – продолжительность максимального пути, проходящего через работу (i, j); tкр Коэффициент напряженности где t(Lmax) – продолжительность максимального пути, проходящего через работу (i, j); tкр – длина критического пути; t’кр - продолжительность отрезка рассматриваемого пути, совпадающего с критическим путем Rn(i, j) – полный резерв времени работ

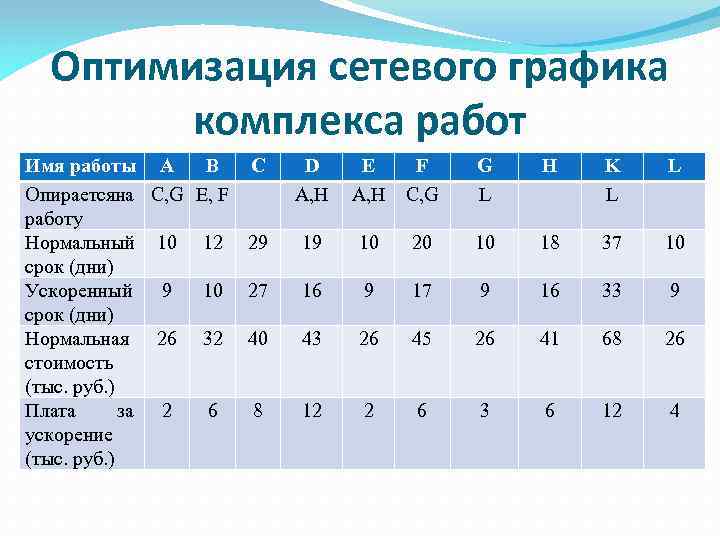

Оптимизация сетевого графика комплекса работ Имя работы A B C Опираетсяна C, G E, Оптимизация сетевого графика комплекса работ Имя работы A B C Опираетсяна C, G E, F работу Нормальный 10 12 29 срок (дни) Ускоренный 9 10 27 срок (дни) Нормальная 26 32 40 стоимость (тыс. руб. ) Плата за 2 6 8 ускорение (тыс. руб. ) D A, H E A, H F C, G G L H K L L 19 10 20 10 18 37 10 16 9 17 9 16 33 9 43 26 45 26 41 68 26 12 2 6 3 6 12 4

Выводы знаете как определять стратегию минимального удорожания комплекса работ при сокращении сроков; можете рассчитать Выводы знаете как определять стратегию минимального удорожания комплекса работ при сокращении сроков; можете рассчитать коэффициенты напряженности работ; умеете оценивать вероятность того, что срок выполнения проекта tкр не превзойдет заданного директивного срока Т; способны определить максимальный срок выполнения проекта Т, который возможен с заданной надежностью (вероятностью) β.
