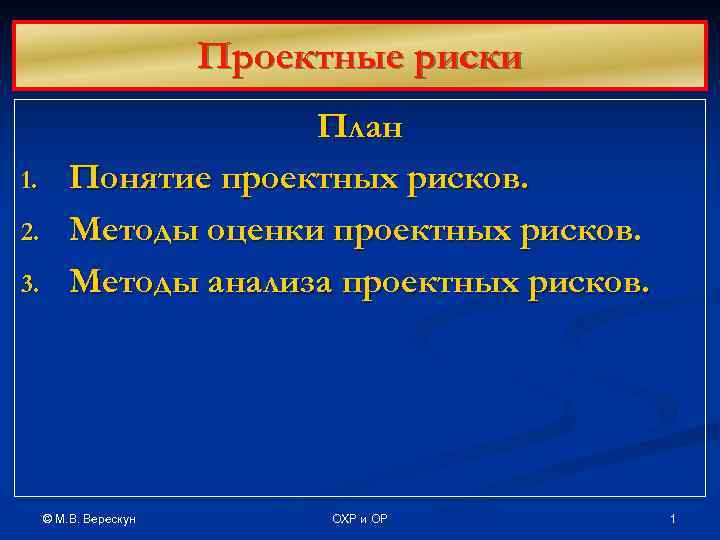

>    Проектные риски    План 1.  Понятие проектных Проектные риски План 1. Понятие проектных рисков. 2. Методы оценки проектных рисков. 3. Методы анализа проектных рисков. © М. В. Верескун ОХР и ОР 1

>  Понятие проектного риска Проектный риск – совокупность рисков,  угрожающих реализации инвестиционного Понятие проектного риска Проектный риск – совокупность рисков, угрожающих реализации инвестиционного проекта или способных снизить его эффективность (коммерческую, экономическую, бюджетную, социальную). Инвестиционный проект – план (программа) мероприятий связанных с осуществлением капитальных вложений для их последующего возмещения и получения прибыли. © М. В. Верескун ОХР и ОР 2

>  Качественный анализ проектных    рисков Проводится на стадии разработки бизнес- Качественный анализ проектных рисков Проводится на стадии разработки бизнес- плана. Основная задача – конкретизация рисков применительно к рассматриваемому инвестиционному проекту. Основными результатами являются: n Выявление конкретных рисков проекта и их причин; n Анализ и стоимостной эквивалент гипотетических последствий возможной реализации указанных рисков; n Предложение мероприятий по минимизации ущерба и оценка их стоимости. © М. В. Верескун ОХР и ОР 3

>Критерии обоснования решений при выборе инвестиционного проекта Чистый приведенный доход (чистая текущая  стоимость) Критерии обоснования решений при выборе инвестиционного проекта Чистый приведенный доход (чистая текущая стоимость) Где P 1, Р 2, … Рn – денежные поступления за n лет от реализации проекта; I 1, I 2, … In – инвестиции на протяжении n лет; δ – процентная ставка; © М. В. Верескун ОХР и ОР 4

>Индекс прибыльности (PI) Срок окупаемости (PVP) Внутренняя норма доходности (IRR) © М. В. Верескун Индекс прибыльности (PI) Срок окупаемости (PVP) Внутренняя норма доходности (IRR) © М. В. Верескун ОХР и ОР 5

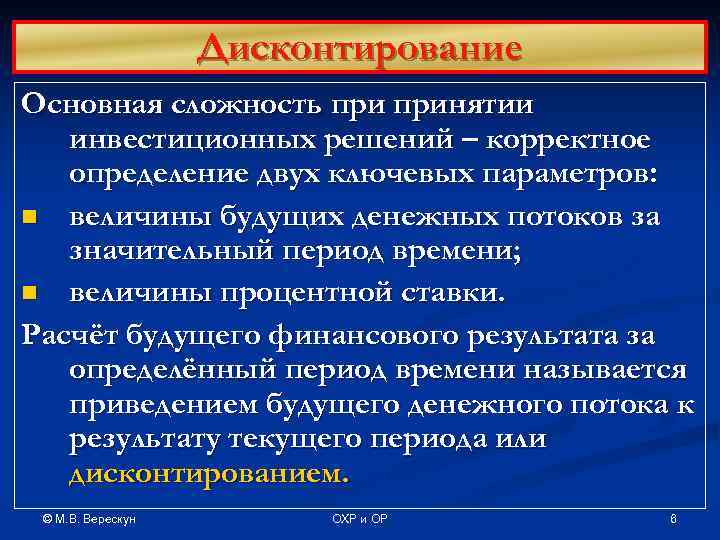

>    Дисконтирование Основная сложность принятии  инвестиционных решений – корректное Дисконтирование Основная сложность принятии инвестиционных решений – корректное определение двух ключевых параметров: n величины будущих денежных потоков за значительный период времени; n величины процентной ставки. Расчёт будущего финансового результата за определённый период времени называется приведением будущего денежного потока к результату текущего периода или дисконтированием. © М. В. Верескун ОХР и ОР 6

>    Дисконтирование Коэффициент дисконтирования d при избранно  процентной ставке Дисконтирование Коэффициент дисконтирования d при избранно процентной ставке δ иногда называют барьерным коэффициентом. В условиях инфляции коэффициент дисконтирования определяется по формуле: © М. В. Верескун ОХР и ОР 7

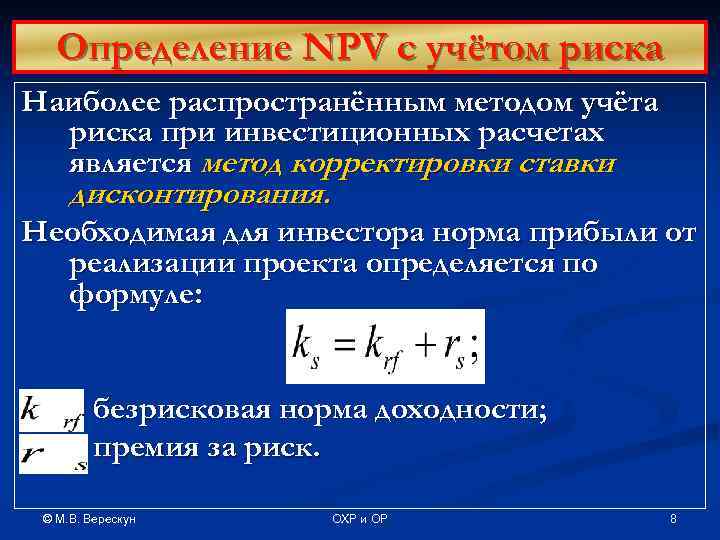

>  Определение NPV с учётом риска Наиболее распространённым методом учёта  риска при Определение NPV с учётом риска Наиболее распространённым методом учёта риска при инвестиционных расчетах является метод корректировки ставки дисконтирования. Необходимая для инвестора норма прибыли от реализации проекта определяется по формуле: безрисковая норма доходности; премия за риск. © М. В. Верескун ОХР и ОР 8

> Обоснование ставки дисконтирования и  определение премии за риск Используются следующие методы: n Обоснование ставки дисконтирования и определение премии за риск Используются следующие методы: n Кумулятивный. n Аналоговый. n Метод средневзвешенной цены капитала предприятия (Weighted Average Cost of Capital — WACC). n Метод ценообразования капитальных активов (Capital Asset Pricing Model — САРМ). © М. В. Верескун ОХР и ОР 9

>     Кумулятивный метод n Состоит в назначении дополнительного  дохода Кумулятивный метод n Состоит в назначении дополнительного дохода размером в 1% за каждый выявленный фактор риска проекта. n Премия за риск представляет собой сумму дополнительных доходов по выявленным факторам риска. n Дополнительная доходность не обязательно одинакова для всех рисковых факторов. n В зарубежной практике агентства публикуют размер необходимой доходности по факторам систематичности риска. © М. В. Верескун ОХР и ОР 10

>     Аналоговый метод n Аналоговый метод – определяет премию Аналоговый метод n Аналоговый метод – определяет премию за риск путем расчета по уже осуществившимся аналогичным инвестиционным проектам. n Основная трудность данного метода в поиске проекта – аналога. Необходима аналогичность по факторам (сумма, объекты инвестирования, масштабы проекта, период эксплуатации проекта, регион осуществления и т. п. ). © М. В. Верескун ОХР и ОР 11

>   Метод средневзвешенной цены   капитала предприятия (WACC) n  По Метод средневзвешенной цены капитала предприятия (WACC) n По данному методу ставка дисконта рассчитывается как средневзвешенная стоимость капитала предприятия, поправленная на стандартную по фирме премию за риск. n Премия за риск назначается в едином размере (допустим 5% и устанавливается владельцем и высшим управляющим предприятия). © М. В. Верескун ОХР и ОР 12

>Стоимость капитала для финансирования  проекта – это средневзвешенная  величина стоимости по каждому Стоимость капитала для финансирования проекта – это средневзвешенная величина стоимости по каждому из четырёх источников финансирования: n Кредиты банков; n Вложения инвесторов в привилегированные акции; n Вложения инвесторов в обычные акции; n Реинвестирование прибыли. © М. В. Верескун ОХР и ОР 13

>Средневзвешенная стоимость капитала определяется  по формуле: Где Wd, Wp, Ws, We — доля Средневзвешенная стоимость капитала определяется по формуле: Где Wd, Wp, Ws, We — доля соответствующего источника в общем объёме инвестиций; Kd – проценты по кредиту; Kp – необходимая доходность привилегированных акций; Ks – необходимая доходность обычных акций; Ke – необходимая доходность альтернативных инвестиций. Коэффициенты необходимой доходности включают в себя безрисковую ставку и премию за риск. © М. В. Верескун ОХР и ОР 14

>n  Для всех проектов, уровень риска по которым сопоставим с риском текущей деятельности n Для всех проектов, уровень риска по которым сопоставим с риском текущей деятельности по фирме, ставка дисконта покрывает только средневзвешенную стоимость капитала (нулевая премия за риск). (Техническое перевооружение, модернизация, реконструкции, обязательные инвестиции). n Для всех проектов с уровнем риска ниже среднефирменного будет отрицательная премия за риск. (Размещение средств на депозитных счетах, продажа оборудования в лизинг или в форме товарного кредита и т. п. ). n Для всех проектов с уровнем риска выше среднефирменного положительная премия за риск (инвестиции расширения, инновации, венчурные инвестиции и т. п. ). © М. В. Верескун ОХР и ОР 15

> Метод ценообразования  капитальных активов (САРМ). САРМ – оценка, скорректированная на фактор риска Метод ценообразования капитальных активов (САРМ). САРМ – оценка, скорректированная на фактор риска стоимости капитала фирмы, необходимого для реализации проекта. Ожидаемая норма доходности акций компании (цена акционерного капитала) – сумма безрисковой нормы доходности и премии за риск, определяемой рынком. krf — безризиковая ставка; km — среднерыночная доходность акций; βs — уровень систематического риска проекта. © М. В. Верескун ОХР и ОР 16

>   Коэффициент   систематического риска Систематические риски – риски существование Коэффициент систематического риска Систематические риски – риски существование которых обусловлено самой системой и степень их влияния не может быть снижена. Коэффициент β – оценка систематического рыночного риска. Чем он выше, тем выше риск. Показывает насколько процентов (приблизительно) изменится норма прибыли акции при изменении нормы прибыльности рынка на 1%. Коэффициент систематического риска j-го актива определяется по формуле: © М. В. Верескун ОХР и ОР 17

> Методы анализа проектных рисков  (рисков реальных инвестиций) Все методы анализа рисков реальных Методы анализа проектных рисков (рисков реальных инвестиций) Все методы анализа рисков реальных инвестиций базируются на анализе вариации NPV проекта: n метод компьютерного моделирования; n метод Монте-Карло; n анализ чувствительности; n метод анализа трех сценариев; n метод расчета точки безубыточности. © М. В. Верескун ОХР и ОР 18

>   Методы компьютерного  моделирования и Монте-Карло n  Методы компьютерного моделирования Методы компьютерного моделирования и Монте-Карло n Методы компьютерного моделирования и метод Монте-Карло заключаются в установлении кривых вероятностей всех переменных проекта (цена, себестоимость, цены на ресурсы, объемы продаж, график строительства и т. п. ). n На основе суммирования всех кривых вероятностей устанавливается вероятность распределения NPV и таким образом оценивается вариация NPV (т. е. риск проекта). n Методы трудоемкие и дорогие, требуют точной оценки вероятности появления величин и событий – применение методов оправдано в крупномасштабных проектах. © М. В. Верескун ОХР и ОР 19

>    Метод анализа трёх сценариев n  Метод анализа трех сценариев Метод анализа трёх сценариев n Метод анализа трех сценариев – из всего диапазона значений переменных устанавливаются их наилучшие, наихудшие и ожидаемые значения (формируются пессимистические, оптимистические и ожидаемые сценарии реализации проекта). Для каждого сценария рассчитывается показатель чистой текущей стоимости (NPV) проекта. n Высокорисковыми считаются проекты, где хотя бы один сценарий убыточен ( NPV<0). У проектов среднего риска ни один из трёх сценариев не имеет убытков ( NPV>0). n Чем меньше отклонение между показателями NPV оптимистического, ожидаемого и пессимистического сценариев, тем меньше риск проекта. n Более точный прогноз риска проекта достигается при помощи оценки вероятности реализации каждого из сценариев. © М. В. Верескун ОХР и ОР 20

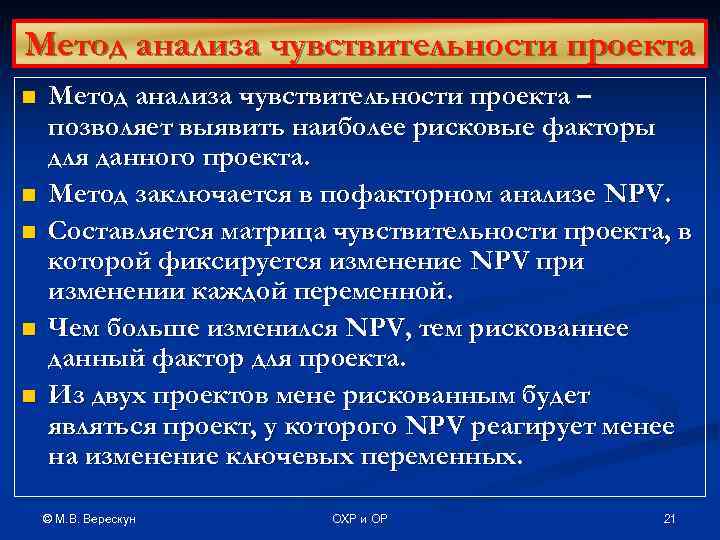

>Метод анализа чувствительности проекта n  Метод анализа чувствительности проекта – позволяет выявить наиболее Метод анализа чувствительности проекта n Метод анализа чувствительности проекта – позволяет выявить наиболее рисковые факторы для данного проекта. n Метод заключается в пофакторном анализе NPV. n Составляется матрица чувствительности проекта, в которой фиксируется изменение NPV при изменении каждой переменной. n Чем больше изменился NPV, тем рискованнее данный фактор для проекта. n Из двух проектов мене рискованным будет являться проект, у которого NPV реагирует менее на изменение ключевых переменных. © М. В. Верескун ОХР и ОР 21

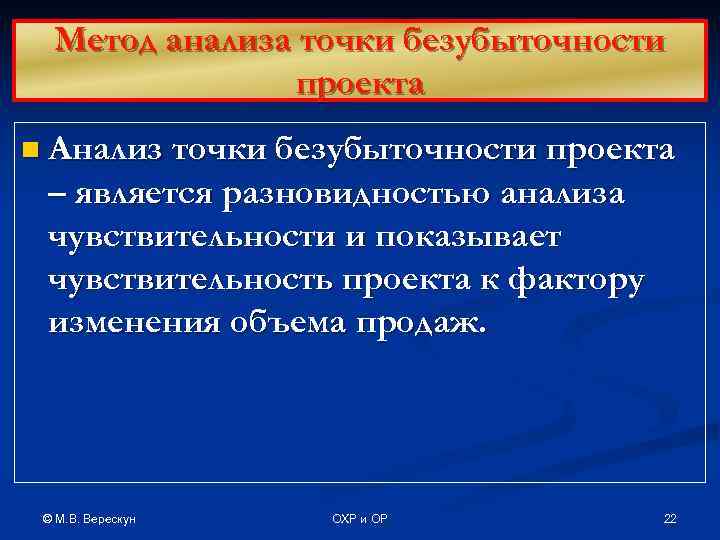

> Метод анализа точки безубыточности   проекта n Анализ точки безубыточности проекта – Метод анализа точки безубыточности проекта n Анализ точки безубыточности проекта – является разновидностью анализа чувствительности и показывает чувствительность проекта к фактору изменения объема продаж. © М. В. Верескун ОХР и ОР 22
