Проект «Капшагай Солар» Строительство солнечной электрической станции (СЭС) мощностью 50 МВт в районе г. Проект «Капшагай Солар» Строительство солнечной электрической станции (СЭС) мощностью 50 МВт в районе г. Капшагай Надежные высокие технологии

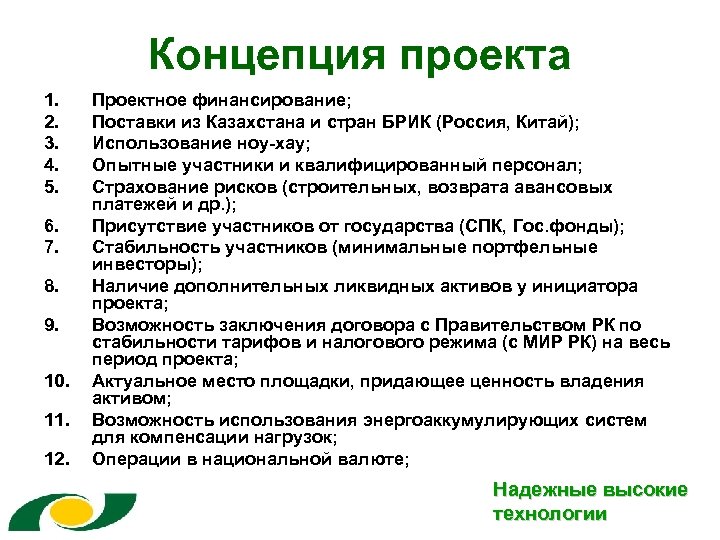

Концепция проекта 1. 2. 3. 4. 5. 6. 7. 8. 9. 10. 11. 12. Концепция проекта 1. 2. 3. 4. 5. 6. 7. 8. 9. 10. 11. 12. Проектное финансирование; Поставки из Казахстана и стран БРИК (Россия, Китай); Использование ноу-хау; Опытные участники и квалифицированный персонал; Страхование рисков (строительных, возврата авансовых платежей и др. ); Присутствие участников от государства (СПК, Гос. фонды); Стабильность участников (минимальные портфельные инвесторы); Наличие дополнительных ликвидных активов у инициатора проекта; Возможность заключения договора с Правительством РК по стабильности тарифов и налогового режима (с МИР РК) на весь период проекта; Актуальное место площадки, придающее ценность владения активом; Возможность использования энергоаккумулирующих систем для компенсации нагрузок; Операции в национальной валюте; Надежные высокие технологии

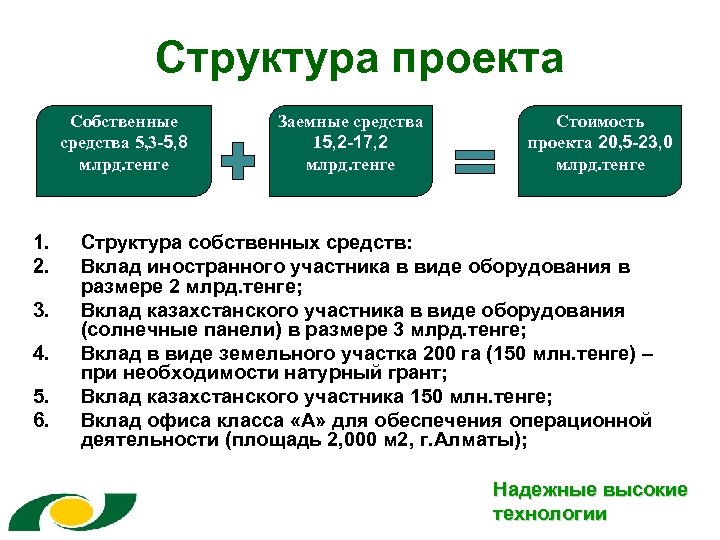

Структура проекта Собственные средства 5, 3 -5, 8 млрд. тенге 1. 2. 3. 4. Структура проекта Собственные средства 5, 3 -5, 8 млрд. тенге 1. 2. 3. 4. 5. 6. Заемные средства 15, 2 -17, 2 млрд. тенге Стоимость проекта 20, 5 -23, 0 млрд. тенге Структура собственных средств: Вклад иностранного участника в виде оборудования в размере 2 млрд. тенге; Вклад казахстанского участника в виде оборудования (солнечные панели) в размере 3 млрд. тенге; Вклад в виде земельного участка 200 га (150 млн. тенге) – при необходимости натурный грант; Вклад казахстанского участника 150 млн. тенге; Вклад офиса класса «А» для обеспечения операционной деятельности (площадь 2, 000 м 2, г. Алматы); Надежные высокие технологии

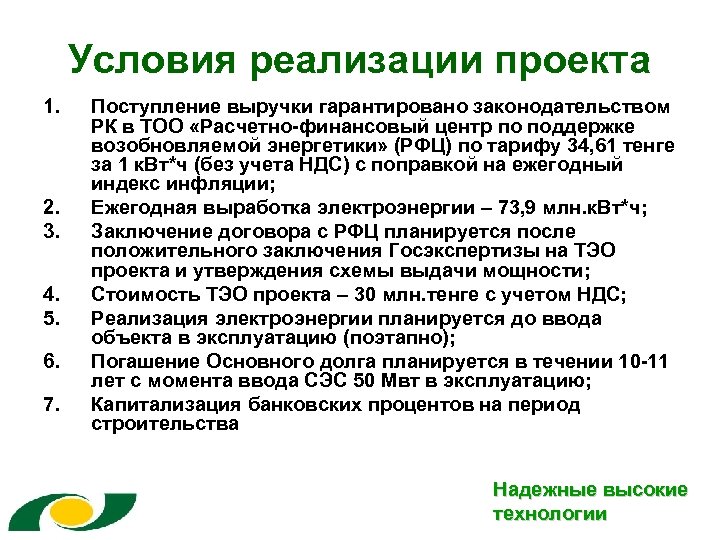

Условия реализации проекта 1. 2. 3. 4. 5. 6. 7. Поступление выручки гарантировано законодательством Условия реализации проекта 1. 2. 3. 4. 5. 6. 7. Поступление выручки гарантировано законодательством РК в ТОО «Расчетно-финансовый центр по поддержке возобновляемой энергетики» (РФЦ) по тарифу 34, 61 тенге за 1 к. Вт*ч (без учета НДС) с поправкой на ежегодный индекс инфляции; Ежегодная выработка электроэнергии – 73, 9 млн. к. Вт*ч; Заключение договора с РФЦ планируется после положительного заключения Госэкспертизы на ТЭО проекта и утверждения схемы выдачи мощности; Стоимость ТЭО проекта – 30 млн. тенге с учетом НДС; Реализация электроэнергии планируется до ввода объекта в эксплуатацию (поэтапно); Погашение Основного долга планируется в течении 10 -11 лет с момента ввода СЭС 50 Мвт в эксплуатацию; Капитализация банковских процентов на период строительства Надежные высокие технологии

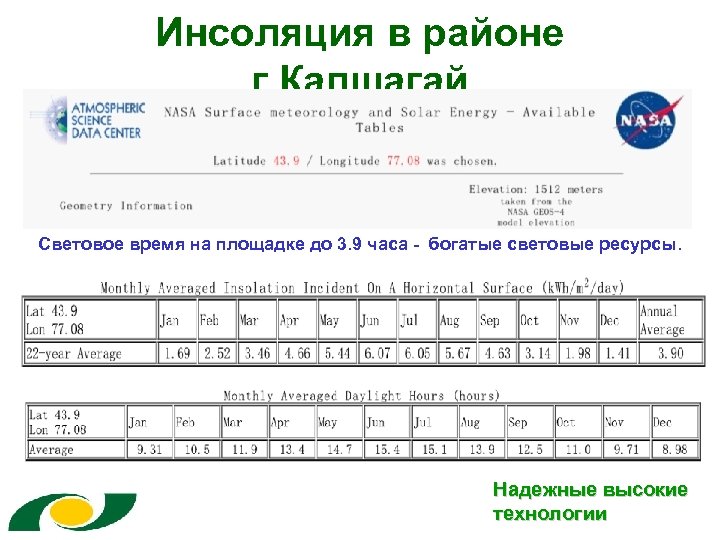

Инсоляция в районе г. Капшагай Световое время на площадке до 3. 9 часа - Инсоляция в районе г. Капшагай Световое время на площадке до 3. 9 часа - богатые световые ресурсы. Надежные высокие технологии

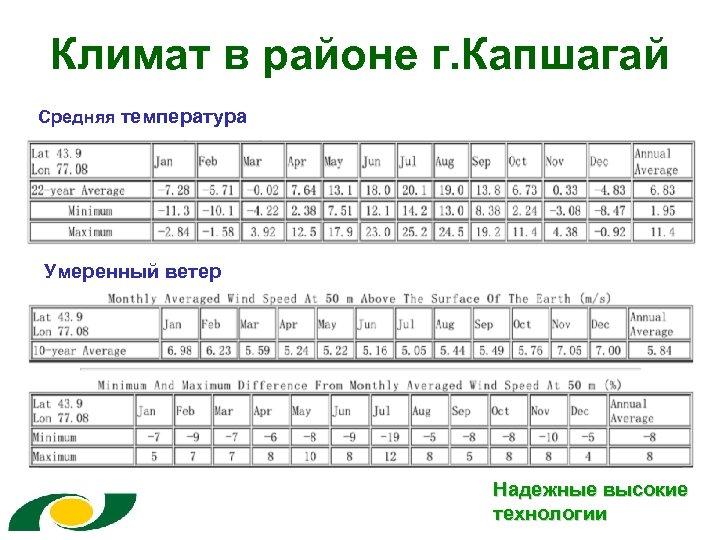

Климат в районе г. Капшагай Средняя температура Умеренный ветер Надежные высокие технологии Климат в районе г. Капшагай Средняя температура Умеренный ветер Надежные высокие технологии

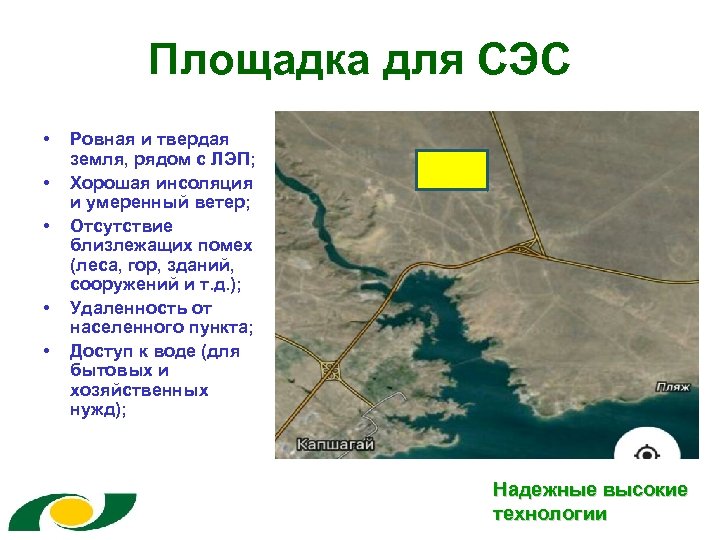

Площадка для СЭС • • • Ровная и твердая земля, рядом с ЛЭП; Хорошая Площадка для СЭС • • • Ровная и твердая земля, рядом с ЛЭП; Хорошая инсоляция и умеренный ветер; Отсутствие близлежащих помех (леса, гор, зданий, сооружений и т. д. ); Удаленность от населенного пункта; Доступ к воде (для бытовых и хозяйственных нужд); Надежные высокие технологии

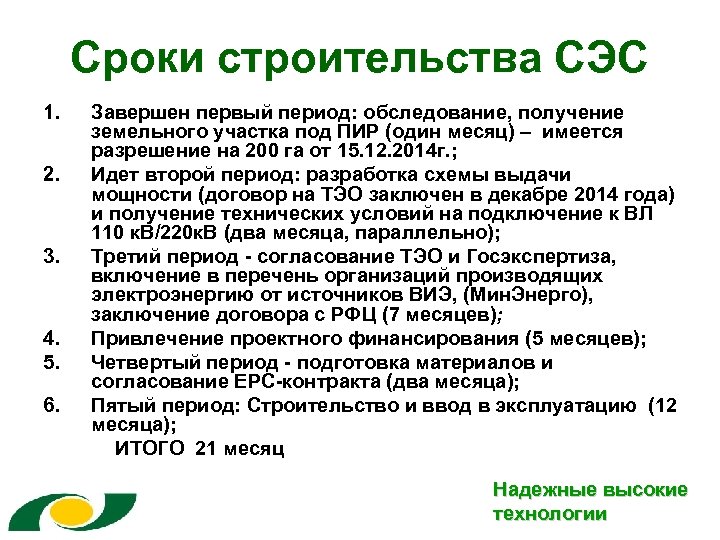

Сроки строительства СЭС 1. 2. 3. 4. 5. 6. Завершен первый период: обследование, получение Сроки строительства СЭС 1. 2. 3. 4. 5. 6. Завершен первый период: обследование, получение земельного участка под ПИР (один месяц) – имеется разрешение на 200 га от 15. 12. 2014 г. ; Идет второй период: разработка схемы выдачи мощности (договор на ТЭО заключен в декабре 2014 года) и получение технических условий на подключение к ВЛ 110 к. В/220 к. В (два месяца, параллельно); Третий период - согласование ТЭО и Госэкспертиза, включение в перечень организаций производящих электроэнергию от источников ВИЭ, (Мин. Энерго), заключение договора с РФЦ (7 месяцев); Привлечение проектного финансирования (5 месяцев); Четвертый период - подготовка материалов и согласование ЕРС-контракта (два месяца); Пятый период: Строительство и ввод в эксплуатацию (12 месяца); ИТОГО 21 месяц Надежные высокие технологии
