Процедура участия и математическая модель конкурсных отборов проектов ВИЭ _1

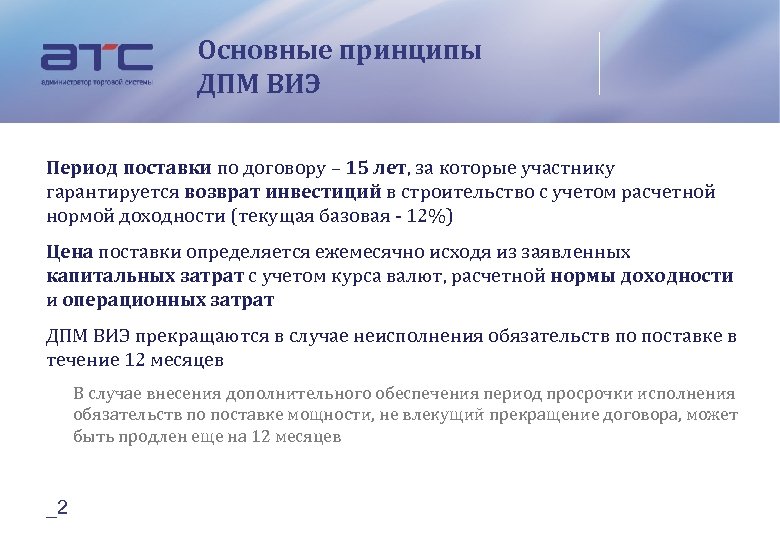

Основные принципы ДПМ ВИЭ Период поставки по договору – 15 лет, за которые участнику гарантируется возврат инвестиций в строительство с учетом расчетной нормой доходности (текущая базовая ‐ 12%) Цена поставки определяется ежемесячно исходя из заявленных капитальных затрат с учетом курса валют, расчетной нормы доходности и операционных затрат ДПМ ВИЭ прекращаются в случае неисполнения обязательств по поставке в течение 12 месяцев В случае внесения дополнительного обеспечения период просрочки исполнения обязательств по поставке мощности, не влекущий прекращение договора, может быть продлен еще на 12 месяцев _2
Нормативно-правовая база Порядок проведения ОПВ регулируется: • Правилами ОРЭМ (ПП РФ № 1172 от 27. 10. 2010, начиная с редакции от 28. 05. 2013 № 449) • направлениями государственной политики в сфере ВИЭ (начиная с редакции РП РФ № 861‐р от 28. 05. 2013) • ДОП (Приложение № 27 к ДОП ‐ Регламентом проведения отборов инвестиционных проектов по строительству генерирующих объектов, функционирующих на основе возобновляемых источников энергии ) _3

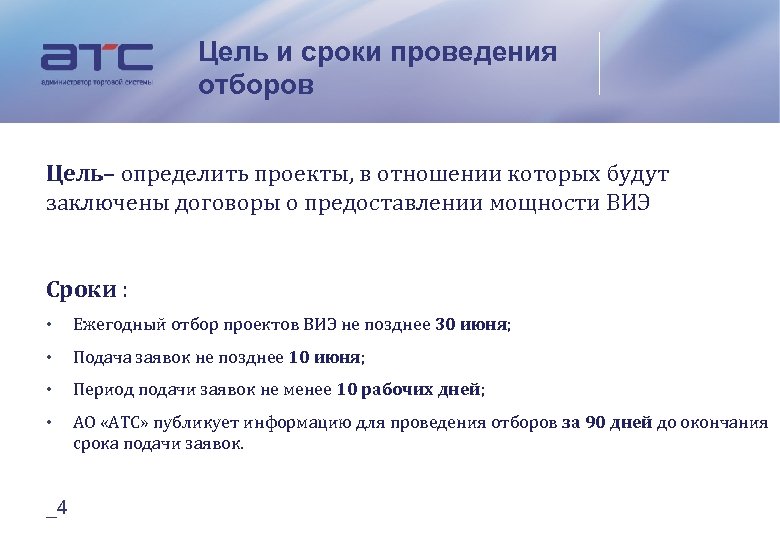

Цель и сроки проведения отборов Цель– определить проекты, в отношении которых будут заключены договоры о предоставлении мощности ВИЭ Сроки : • Ежегодный отбор проектов ВИЭ не позднее 30 июня; • Подача заявок не позднее 10 июня; • Период подачи заявок не менее 10 рабочих дней; • АО «АТС» публикует информацию для проведения отборов за 90 дней до окончания срока подачи заявок. _4
Публикация информации для ОПВ В разделе «Участникам оптового рынка» ‐ «Конкурсный отбор проектов ВИЭ» : • Сроки проведения отбора • Требования к содержанию заявок на участие в отборе. (данная информация не подлежит пересмотру до даты окончания срока подачи заявок на участие в отборе проектов); • Предельная величина капитальных затрат на возведение 1 к. Вт установленной мощности генерирующего объекта; • Плановый объем необходимой к отбору мощности; • Целевые показатели локализации; _5

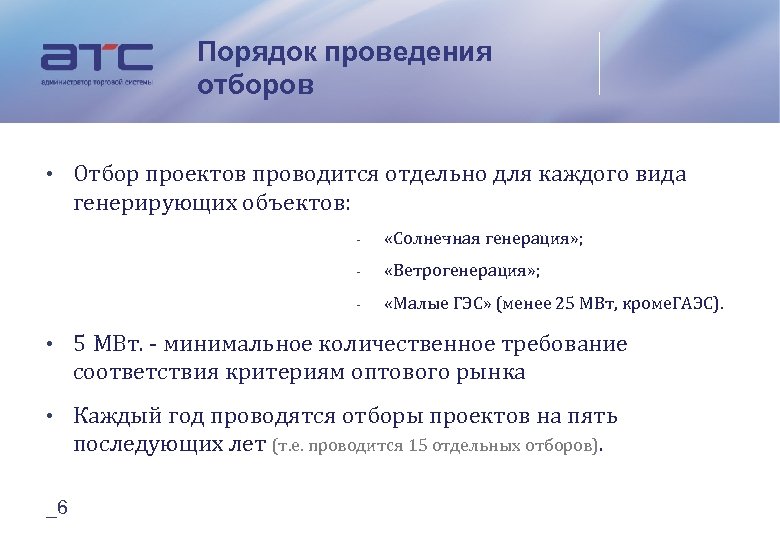

Порядок проведения отборов • Отбор проектов проводится отдельно для каждого вида генерирующих объектов: ‐ «Солнечная генерация» ; ‐ «Ветрогенерация» ; ‐ «Малые ГЭС» (менее 25 МВт, кроме. ГАЭС). • 5 МВт. ‐ минимальное количественное требование соответствия критериям оптового рынка • Каждый год проводятся отборы проектов на пять последующих лет (т. е. проводится 15 отдельных отборов). _6

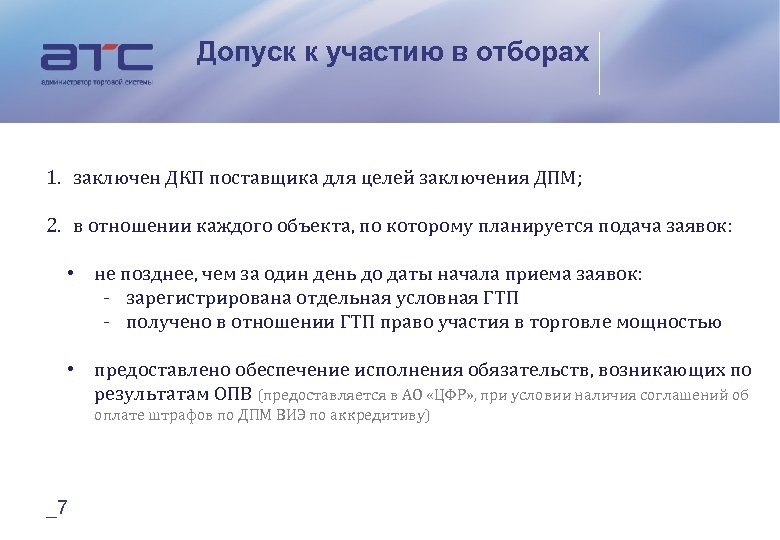

Допуск к участию в отборах 1. заключен ДКП поставщика для целей заключения ДПМ; 2. в отношении каждого объекта, по которому планируется подача заявок: • не позднее, чем за один день до даты начала приема заявок: ‐ зарегистрирована отдельная условная ГТП ‐ получено в отношении ГТП право участия в торговле мощностью • предоставлено обеспечение исполнения обязательств, возникающих по результатам ОПВ (предоставляется в АО «ЦФР» , при условии наличия соглашений об оплате штрафов по ДПМ ВИЭ по аккредитиву) _7
Обеспечение исполнения обязательств может быть предоставлено одним из следующих способов: • неустойка – если сумма установленной мощности по всем ГТП генерации, зарегистрированным за Участником, более 2500 МВт; • поручительство третьих лиц – крупных поставщиков субъектов оптового рынка, предоставляется путем заключения соответствующих договоров с участием АО «ЦФР» ; • банковский аккредитив, уведомление об открытии которого предоставляется в АО «ЦФР» , при условии наличия соглашений об оплате штрафов по ДПМ ВИЭ по аккредитиву. _8

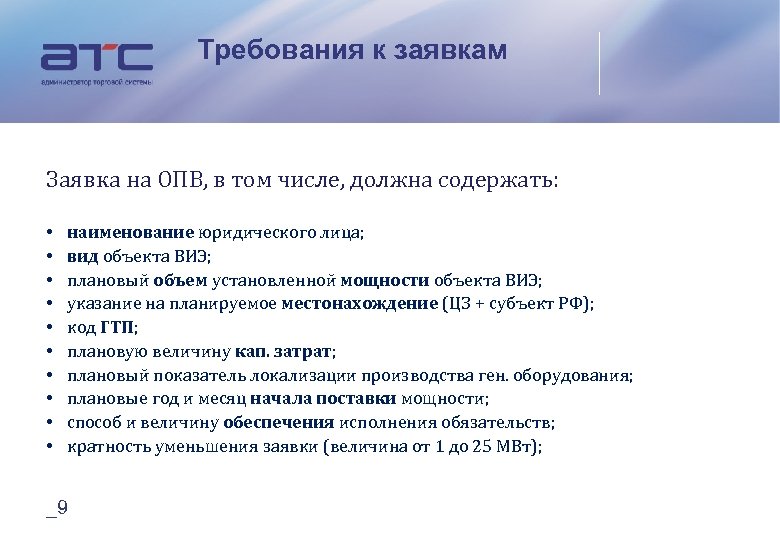

Требования к заявкам Заявка на ОПВ, в том числе, должна содержать: • • • наименование юридического лица; вид объекта ВИЭ; плановый объем установленной мощности объекта ВИЭ; указание на планируемое местонахождение (ЦЗ + субъект РФ); код ГТП; плановую величину кап. затрат; плановый показатель локализации производства ген. оборудования; плановые год и месяц начала поставки мощности; способ и величину обеспечения исполнения обязательств; кратность уменьшения заявки (величина от 1 до 25 МВт); _9
Создание заявки в АРМ _10

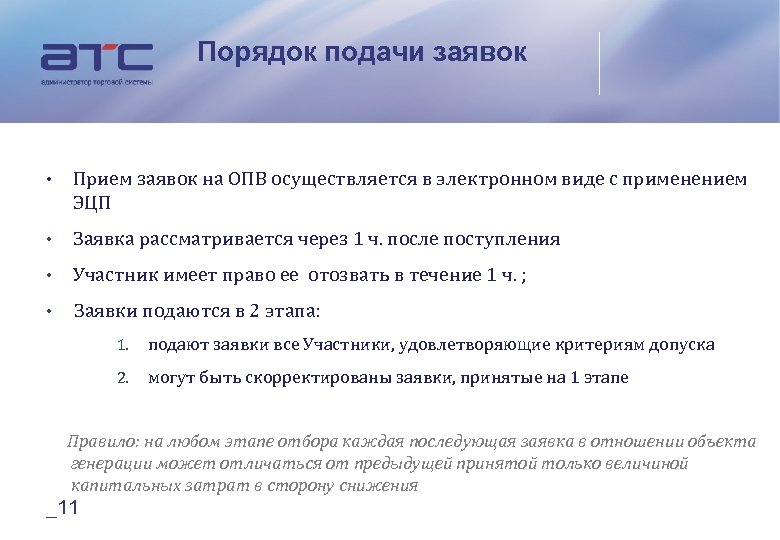

Порядок подачи заявок • Прием заявок на ОПВ осуществляется в электронном виде с применением ЭЦП • Заявка рассматривается через 1 ч. после поступления • Участник имеет право ее отозвать в течение 1 ч. ; • Заявки подаются в 2 этапа: 1. подают заявки все Участники, удовлетворяющие критериям допуска 2. могут быть скорректированы заявки, принятые на 1 этапе Правило: на любом этапе отбора каждая последующая заявка в отношении объекта генерации может отличаться от предыдущей принятой только величиной капитальных затрат в сторону снижения _11
Процедура обора Ø Принятые (обработанные) заявки обезличенно публикуются в режиме реального времени Ø По окончании второго этапа отобранными считаются заявки: Ø Целиком расположенные левее планового объема отбора; Ø Пересекающие плановый объем отбора, но не превышающие его 110%; Ø Пересекающие плановый объем отбора и превышающие его 110% в случае если их начало лежит левее 75% планового объема и с учетом указанной в заявке кратности можно отобрать объем не превышающий 110% планового. В рамках одного отбора (в одном календарном году) превышение объема отобранных объектов над плановым значением учитывается при отборе на следующий период поставки _12

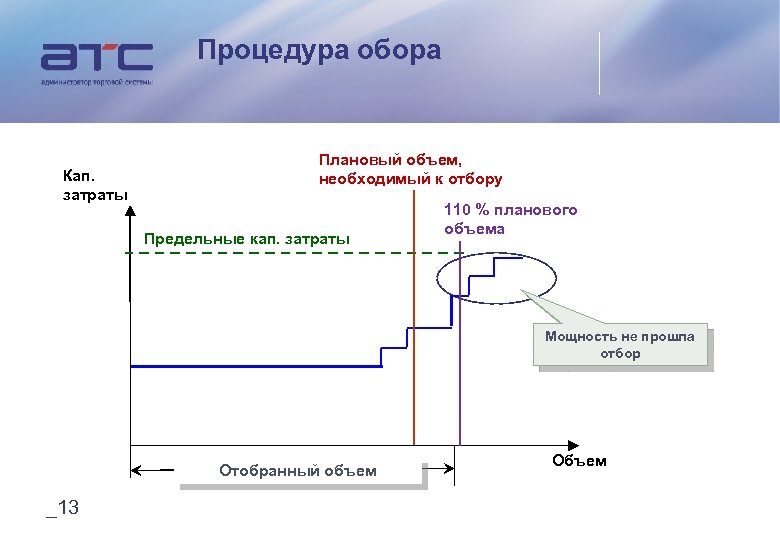

Процедура обора Кап. затраты Плановый объем, необходимый к отбору Предельные кап. затраты 110 % планового объема Мощность не прошла отбор Отобранный объем _13 Объем

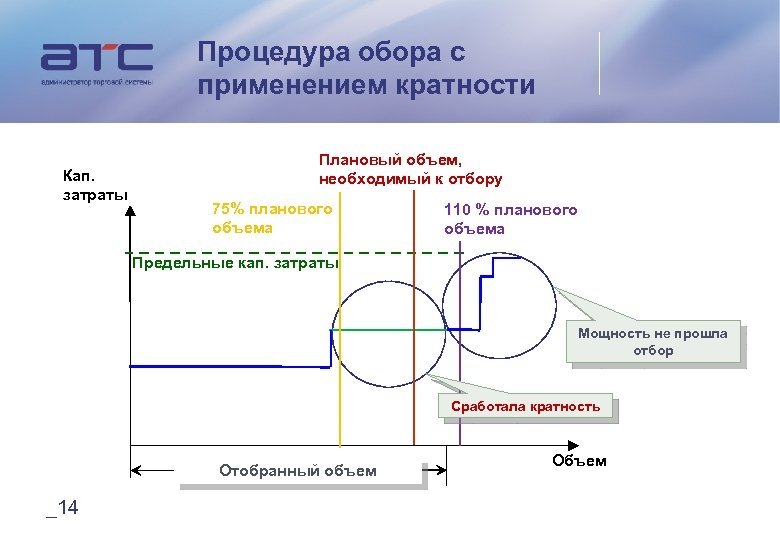

Процедура обора с применением кратности Кап. затраты Плановый объем, необходимый к отбору 75% планового объема 110 % планового объема Предельные кап. затраты Мощность не прошла отбор Сработала кратность Отобранный объем _14 Объем

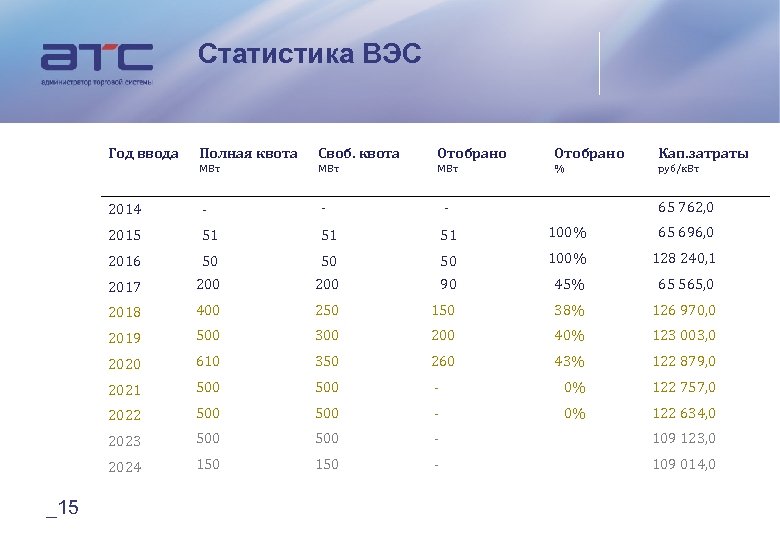

Статистика ВЭС Год ввода Полная квота Своб. квота Отобрано Кап. затраты МВт МВт % руб/к. Вт ‐ 65 762, 0 2014 2015 51 51 100% 65 696, 0 2016 50 50 100% 128 240, 1 2017 200 90 45% 65 565, 0 2018 400 250 150 38% 126 970, 0 2019 500 300 200 40% 123 003, 0 2020 610 350 260 43% 122 879, 0 2021 500 ‐ 0% 122 757, 0 2022 500 ‐ 0% 122 634, 0 2023 500 ‐ 109 123, 0 2024 _15 ‐ 150 ‐ 109 014, 0

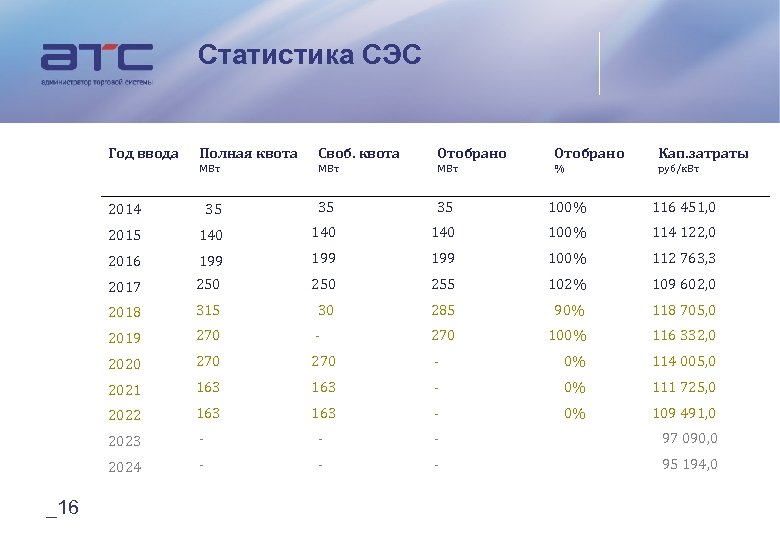

Статистика СЭС Год ввода Отобрано Кап. затраты МВт МВт % руб/к. Вт 2014 35 35 100% 116 451, 0 2015 140 140 100% 114 122, 0 2016 199 199 100% 112 763, 3 2017 250 255 102% 109 602, 0 2018 315 30 285 90% 118 705, 0 2019 270 ‐ 270 100% 116 332, 0 2020 270 ‐ 0% 114 005, 0 2021 163 ‐ 0% 111 725, 0 2022 163 ‐ 0% 109 491, 0 2023 ‐ ‐ 97 090, 0 2024 _16 Полная квота Своб. квота ‐ ‐ 95 194, 0
Статистика м. ГЭС Год ввода Отобрано Кап. затраты МВт МВт % руб/к. Вт 2014 ‐ ‐ ‐ 146 000, 0 2015 ‐ ‐ ‐ 146 000, 0 2016 ‐ ‐ 2017 124 21 17% 146 000, 0 2018 ‐ ‐ ‐ 163 913, 0 2019 50 50 100% 163 913, 0 2020 109 ‐ 0% 163 913, 0 2021 36 ‐ 0% 163 913, 0 2022 139 ‐ 0% 163 913, 0 2023 36 ‐ 146 000, 0 2024 _17 Полная квота Своб. квота 36 ‐ 146 000, 0

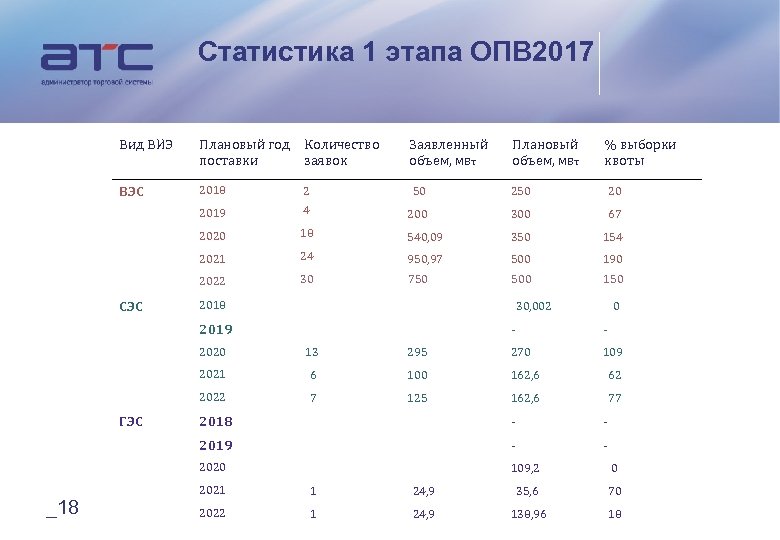

Статистика 1 этапа ОПВ 2017 Вид ВИЭ Плановый год Количество поставки заявок Заявленный объем, МВт Плановый объем, МВт % выборки квоты ВЭС 2018 2 50 250 20 2019 4 200 300 67 2020 18 540, 09 350 154 2021 24 950, 97 500 190 2022 30 500 150 2018 30, 002 0 2019 - - 2020 13 295 270 109 2021 6 100 162, 6 62 2022 7 125 162, 6 77 2018 - - 2019 - - 2020 109, 2 0 2021 1 24, 9 35, 6 70 2022 1 24, 9 138, 96 18 СЭС ГЭС _18 750

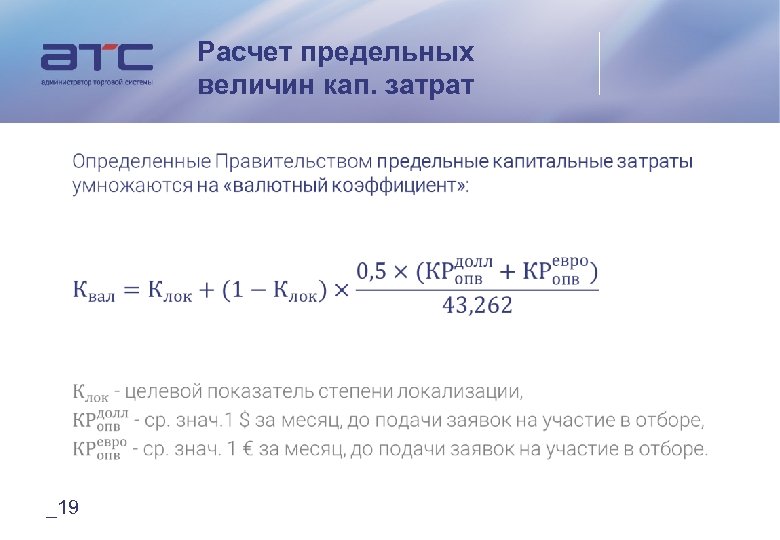

Расчет предельных величин кап. затрат _19

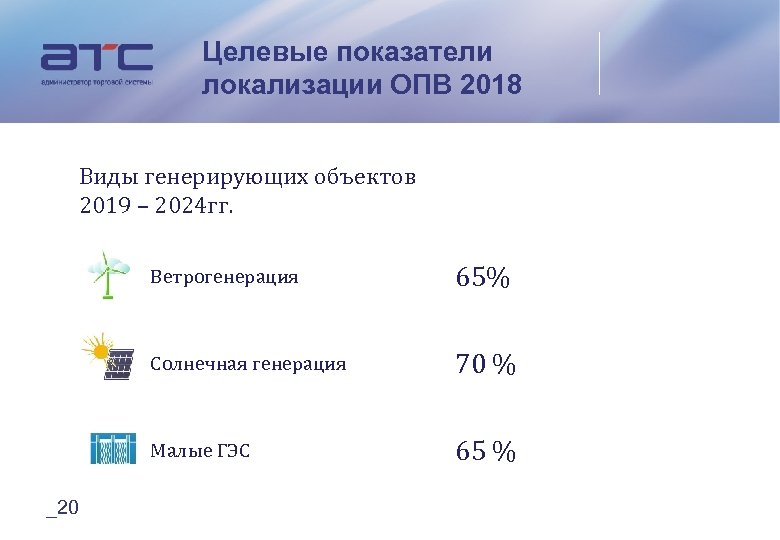

Целевые показатели локализации ОПВ 2018 Виды генерирующих объектов 2019 – 2024 гг. Ветрогенерация Солнечная генерация 70 % Малые ГЭС _20 65% 65 %

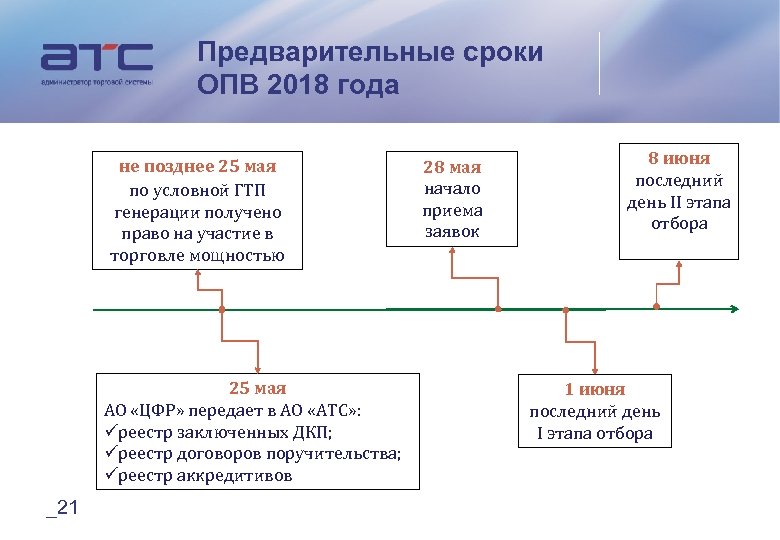

Предварительные сроки ОПВ 2018 года не позднее 25 мая по условной ГТП генерации получено право на участие в торговле мощностью 25 мая АО «ЦФР» передает в АО «АТС» : üреестр заключенных ДКП; üреестр договоров поручительства; üреестр аккредитивов _21 28 мая начало приема заявок 8 июня последний день II этапа отбора 1 июня последний день I этапа отбора

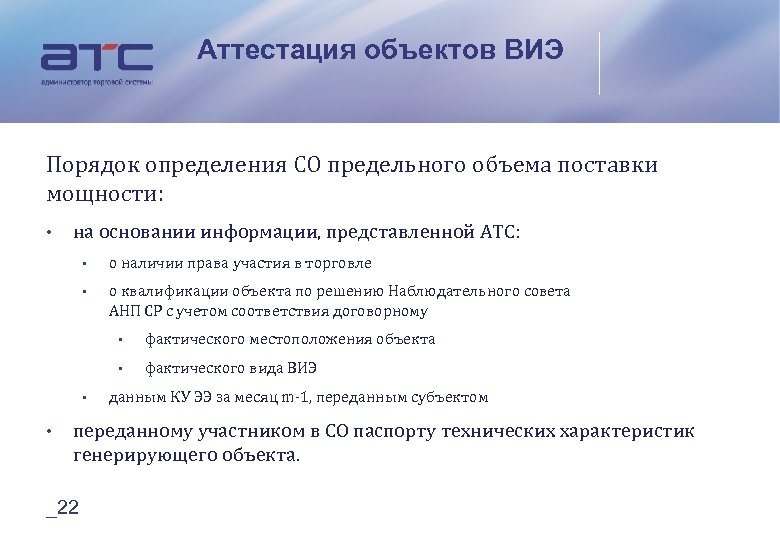

Аттестация объектов ВИЭ Порядок определения СО предельного объема поставки мощности: • на основании информации, представленной АТС: • о наличии права участия в торговле • о квалификации объекта по решению Наблюдательного совета АНП СР с учетом соответствия договорному • • фактического местоположения объекта фактического вида ВИЭ данным КУ ЭЭ за месяц m‐ 1, переданным субъектом переданному участником в СО паспорту технических характеристик генерирующего объекта. _22

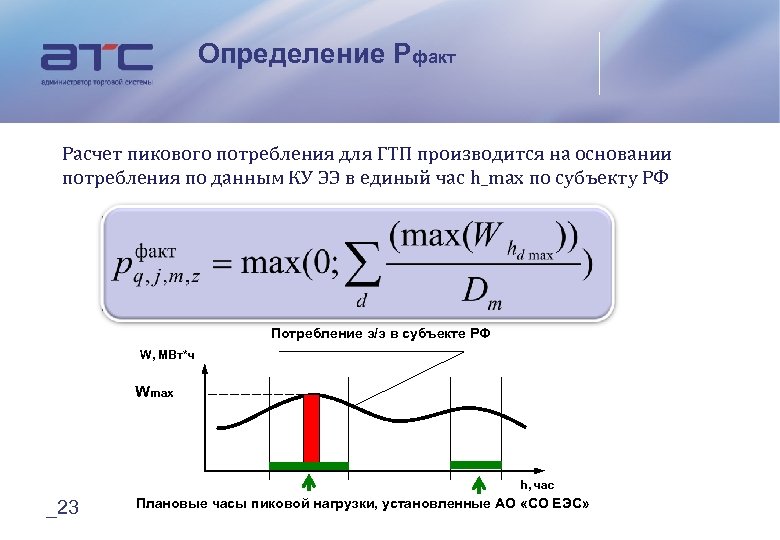

Определение Рфакт Расчет пикового потребления для ГТП производится на основании потребления по данным КУ ЭЭ в единый час h_max по субъекту РФ Потребление э/э в субъекте РФ W, МВт*ч Wmax h, час _23 Плановые часы пиковой нагрузки, установленные АО «СО ЕЭС»

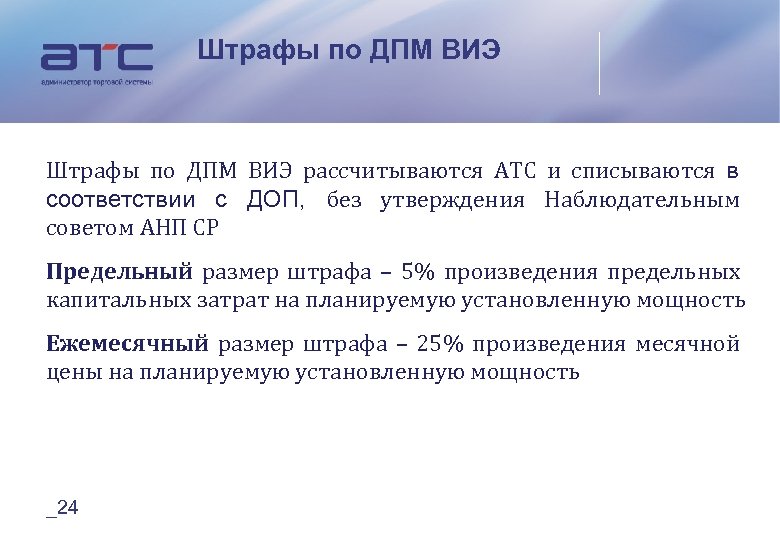

Штрафы по ДПМ ВИЭ рассчитываются АТС и списываются в соответствии с ДОП, без утверждения Наблюдательным советом АНП СР Предельный размер штрафа – 5% произведения предельных капитальных затрат на планируемую установленную мощность Ежемесячный размер штрафа – 25% произведения месячной цены на планируемую установленную мощность _24
Особенности участия ВИЭ на оптовом рынке РСВ: Только ценопринимающие заявки БР: • Для ГТП генерации ВИЭ (солнце/ветер) предусмотрен допустимый диапазон отклонений по собственной инициативе, равный 10% от установленной мощности. • На объем отклонения в пределах допустимого диапазона не распределяется небаланс, собственные инициативы оплачиваются: ‐ ИС↓ по цене для балансирования вверх; ‐ ИС↑ по цене для балансирования вниз. • Не рассчитываются внешние регулировочные инициативы; • При расчете ставок цена в заявке принимается равной 1 руб/МВтч. _25
Отбор проектов ТБО • • НПА: ПП РФ № 240 от 28. 02. 2017 Разовый отбор 1. 06 ‐ 15. 06. 201, в 2 этапа (по аналогии с ОПВ) Начало поставки в 2020, 2021 или 2022 годах. Только в регионах РФ, опубликованных в РП РФ № 355‐р от 28. 02. 2017. Республика Татарстан Предельный объём мощности, МВт 55 Московская область и г. Москва 280 Субъект РФ _26
