ПРИОРИТЕТНИ ОСИ I, III и V Напредък на проектите с бенефициент Национална компания “Железопътна инфраструктура” 06 - 11. 2009 г. Национална компания “Железопътна инфраструктура”

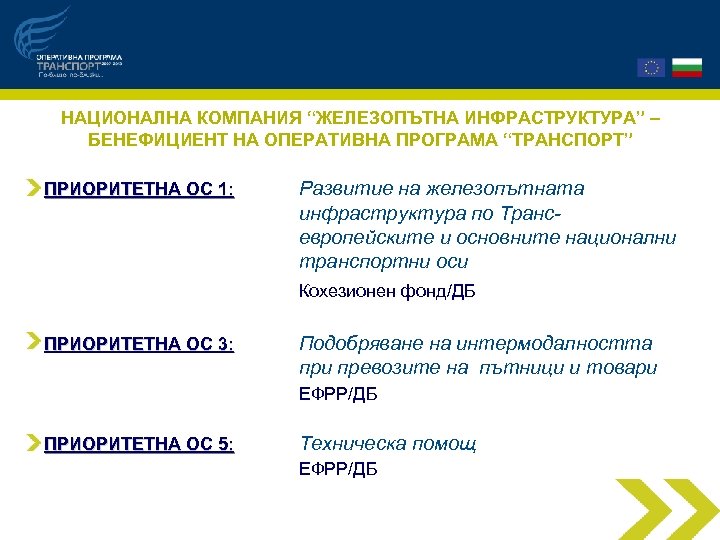

НАЦИОНАЛНА КОМПАНИЯ “ЖЕЛЕЗОПЪТНА ИНФРАСТРУКТУРА” – БЕНЕФИЦИЕНТ НА ОПЕРАТИВНА ПРОГРАМА “ТРАНСПОРТ” ПРИОРИТЕТНА ОС 1: Развитие на железопътната инфраструктура по Трансевропейските и основните национални транспортни оси Кохезионен фонд/ДБ ПРИОРИТЕТНА ОС 3: Подобряване на интермодалността при превозите на пътници и товари ЕФРР/ДБ ПРИОРИТЕТНА ОС 5: Техническа помощ ЕФРР/ДБ

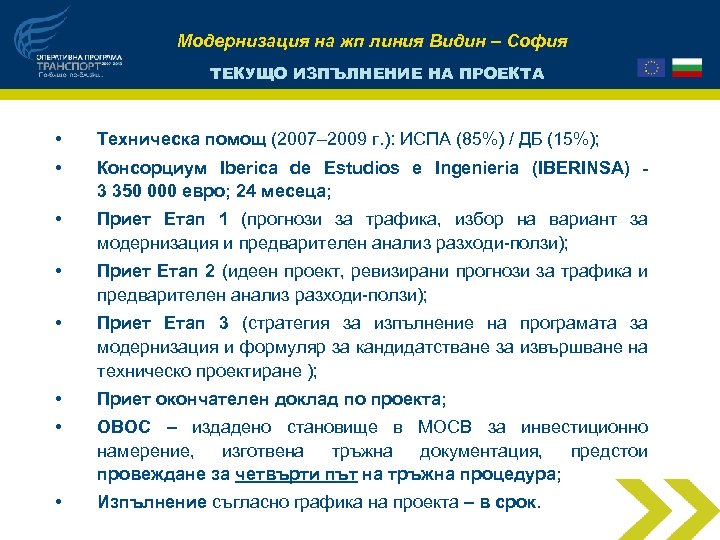

Модернизация на жп линия Видин – София ТЕКУЩО ИЗПЪЛНЕНИЕ НА ПРОЕКТА • Техническа помощ (2007– 2009 г. ): ИСПА (85%) / ДБ (15%); • Консорциум Iberica de Estudios e Ingenieria (IBERINSA) - 3 350 000 евро; 24 месеца; • Приет Етап 1 (прогнози за трафика, избор на вариант за модернизация и предварителен анализ разходи-ползи); • Приет Етап 2 (идеен проект, ревизирани прогнози за трафика и предварителен анализ разходи-ползи); • Приет Етап 3 (стратегия за изпълнение на програмата за модернизация и формуляр за кандидатстване за извършване на техническо проектиране ); • Приет окончателен доклад по проекта; • ОВОС – издадено становище в МОСВ за инвестиционно намерение, изготвена тръжна документация, предстои провеждане за четвърти път на тръжна процедура; • Изпълнение съгласно графика на проекта – в срок.

Модернизация на жп линия Видин – София ВАРИАНТИ ЗА МОДЕРНИЗАЦИЯ И ИЗБОР НА ВАРИАНТ

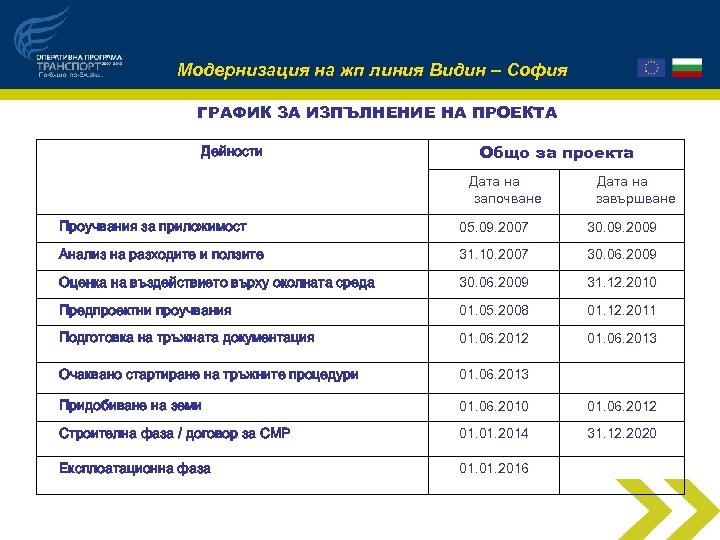

Модернизация на жп линия Видин – София ГРАФИК ЗА ИЗПЪЛНЕНИЕ НА ПРОЕКТА Дейности Общо за проекта Дата на започване Дата на завършване Проучвания за приложимост 05. 09. 2007 30. 09. 2009 Анализ на разходите и ползите 31. 10. 2007 30. 06. 2009 Оценка на въздействието върху околната среда 30. 06. 2009 31. 12. 2010 Предпроектни проучвания 01. 05. 2008 01. 12. 2011 Подготовка на тръжната документация 01. 06. 2012 01. 06. 2013 Очаквано стартиране на тръжните процедури 01. 06. 2013 Придобиване на земи 01. 06. 2010 01. 06. 2012 Строителна фаза / договор за СМР 01. 2014 31. 12. 2020 Експлоатационна фаза 01. 2016

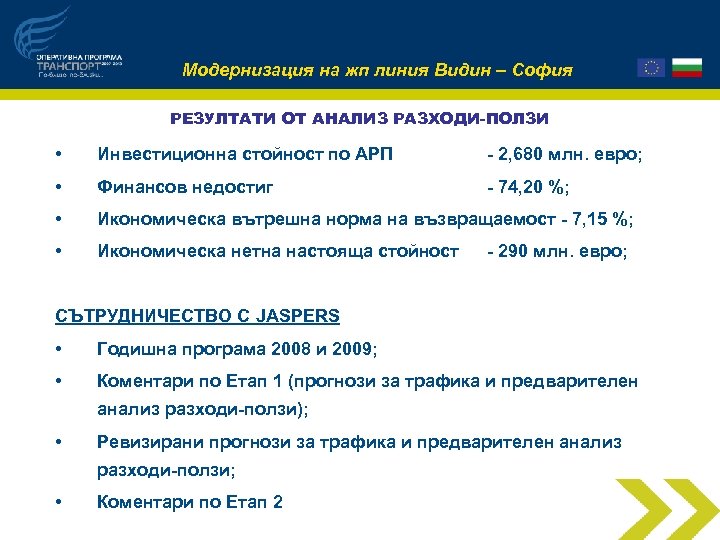

Модернизация на жп линия Видин – София РЕЗУЛТАТИ ОТ АНАЛИЗ РАЗХОДИ-ПОЛЗИ • Инвестиционна стойност по АРП - 2, 680 млн. евро; • Финансов недостиг - 74, 20 %; • Икономическа вътрешна норма на възвращаемост - 7, 15 %; • Икономическа нетна настояща стойност - 290 млн. евро; СЪТРУДНИЧЕСТВО С JASPERS • Годишна програма 2008 и 2009; • Коментари по Етап 1 (прогнози за трафика и предварителен анализ разходи-ползи); • Ревизирани прогнози за трафика и предварителен анализ разходи-ползи; • Коментари по Етап 2

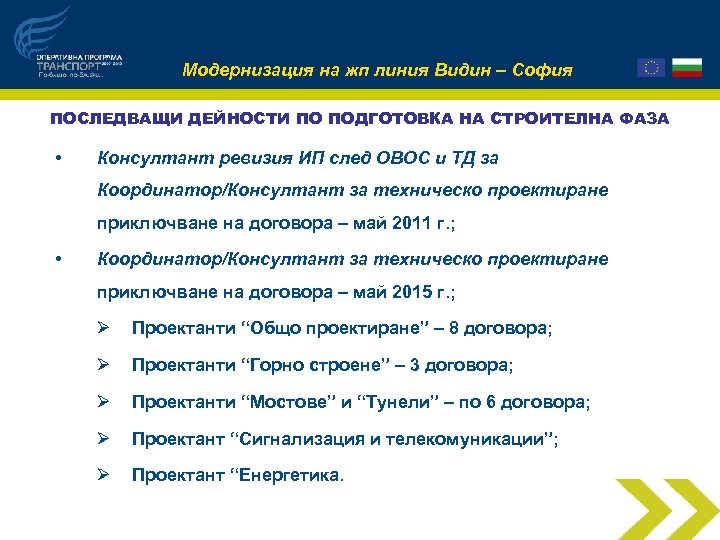

Модернизация на жп линия Видин – София ПОСЛЕДВАЩИ ДЕЙНОСТИ ПО ПОДГОТОВКА НА СТРОИТЕЛНА ФАЗА • Консултант ревизия ИП след ОВОС и ТД за Координатор/Консултант за техническо проектиране приключване на договора – май 2011 г. ; • Координатор/Консултант за техническо проектиране приключване на договора – май 2015 г. ; Ø Проектанти “Общо проектиране” – 8 договора; Ø Проектанти “Горно строене” – 3 договора; Ø Проектанти “Мостове” и “Тунели” – по 6 договора; Ø Проектант “Сигнализация и телекомуникации”; Ø Проектант “Енергетика.
Модернизация на жп линия Видин – София ВАРИАНТИ ЗА МОДЕРНИЗАЦИЯ И ИЗБОР НА ВАРИАНТ

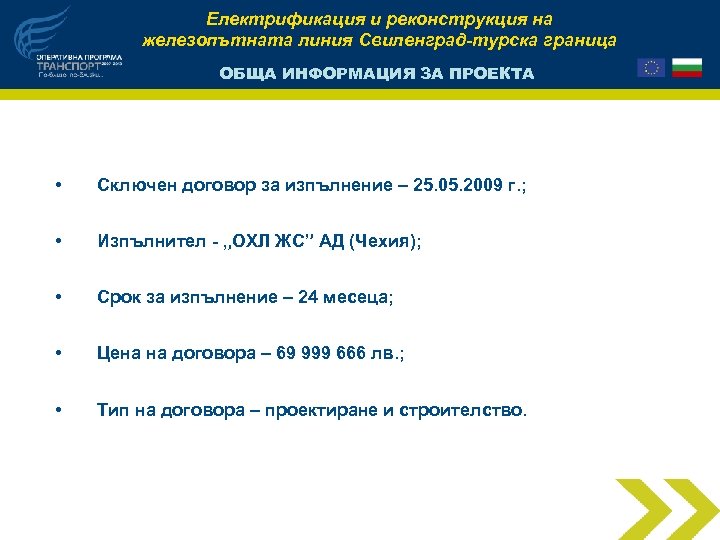

Електрификация и реконструкция на железопътната линия Свиленград-турска граница ОБЩА ИНФОРМАЦИЯ ЗА ПРОЕКТА • Сключен договор за изпълнение – 25. 05. 2009 г. ; • Изпълнител - „ОХЛ ЖС” АД (Чехия); • Срок за изпълнение – 24 месеца; • Цена на договора – 69 999 666 лв. ; • Тип на договора – проектиране и строителство.

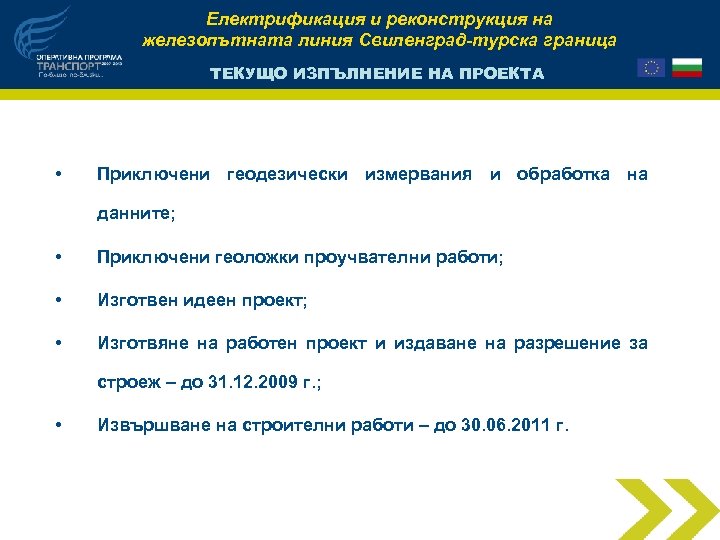

Електрификация и реконструкция на железопътната линия Свиленград-турска граница ТЕКУЩО ИЗПЪЛНЕНИЕ НА ПРОЕКТА • Приключени геодезически измервания и обработка на данните; • Приключени геоложки проучвателни работи; • Изготвен идеен проект; • Изготвяне на работен проект и издаване на разрешение за строеж – до 31. 12. 2009 г. ; • Извършване на строителни работи – до 30. 06. 2011 г.

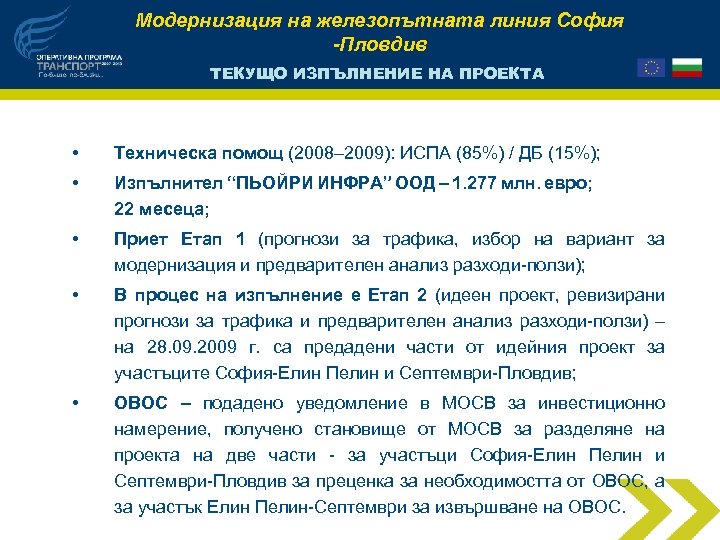

Модернизация на железопътната линия София -Пловдив ТЕКУЩО ИЗПЪЛНЕНИЕ НА ПРОЕКТА • Техническа помощ (2008– 2009): ИСПА (85%) / ДБ (15%); • Изпълнител “ПЬОЙРИ ИНФРА” ООД – 1. 277 млн. евро; 22 месеца; • Приет Етап 1 (прогнози за трафика, избор на вариант за модернизация и предварителен анализ разходи-ползи); • В процес на изпълнение е Етап 2 (идеен проект, ревизирани прогнози за трафика и предварителен анализ разходи-ползи) – на 28. 09. 2009 г. са предадени части от идейния проект за участъците София-Елин Пелин и Септември-Пловдив; • ОВОС – подадено уведомление в МОСВ за инвестиционно намерение, получено становище от МОСВ за разделяне на проекта на две части - за участъци София-Елин Пелин и Септември-Пловдив за преценка за необходимостта от ОВОС, а за участък Елин Пелин-Септември за извършване на ОВОС.
Модернизация на железопътната линия София -Пловдив ВАРИАНТИ ЗА МОДЕРНИЗАЦИЯ И ИЗБОР НА ВАРИАНТ

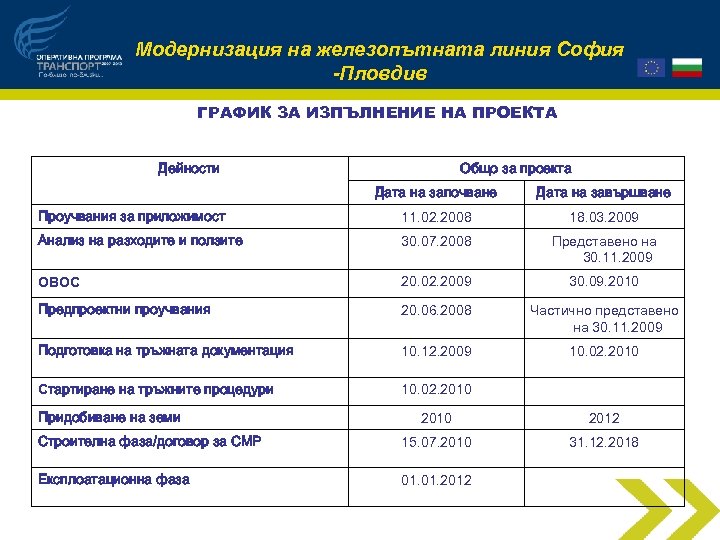

Модернизация на железопътната линия София -Пловдив ГРАФИК ЗА ИЗПЪЛНЕНИЕ НА ПРОЕКТА Дейности Общо за проекта Дата на започване Дата на завършване Проучвания за приложимост 11. 02. 2008 18. 03. 2009 Анализ на разходите и ползите 30. 07. 2008 Представено на 30. 11. 2009 ОВОС 20. 02. 2009 30. 09. 2010 Предпроектни проучвания 20. 06. 2008 Частично представено на 30. 11. 2009 Подготовка на тръжната документация 10. 12. 2009 10. 02. 2010 Стартиране на тръжните процедури 10. 02. 2010 Придобиване на земи 2010 2012 Строителна фаза/договор за СМР 15. 07. 2010 31. 12. 2018 Експлоатационна фаза 01. 2012

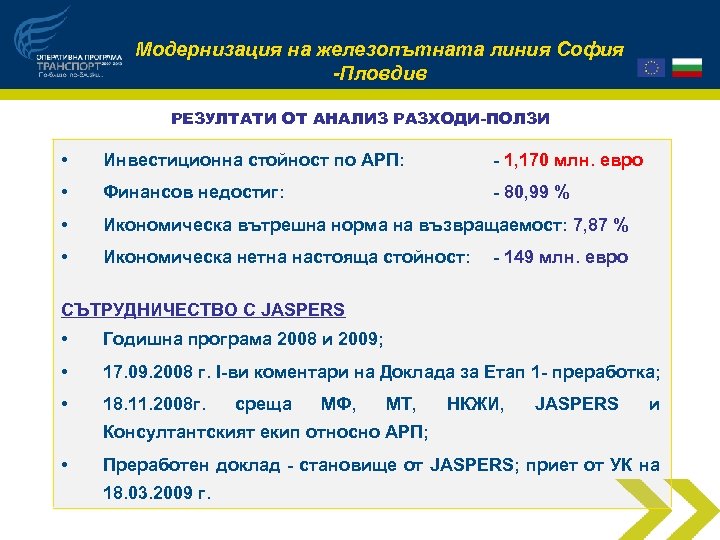

Модернизация на железопътната линия София -Пловдив РЕЗУЛТАТИ ОТ АНАЛИЗ РАЗХОДИ-ПОЛЗИ • Инвестиционна стойност по АРП: - 1, 170 млн. евро • Финансов недостиг: - 80, 99 % • Икономическа вътрешна норма на възвращаемост: 7, 87 % • Икономическа нетна настояща стойност: - 149 млн. евро СЪТРУДНИЧЕСТВО С JASPERS • Годишна програма 2008 и 2009; • 17. 09. 2008 г. I-ви коментари на Доклада за Етап 1 - преработка; • 18. 11. 2008 г. среща МФ, МТ, НКЖИ, JASPERS и Консултантският екип относно АРП; • Преработен доклад - становище от JASPERS; приет от УК на 18. 03. 2009 г.

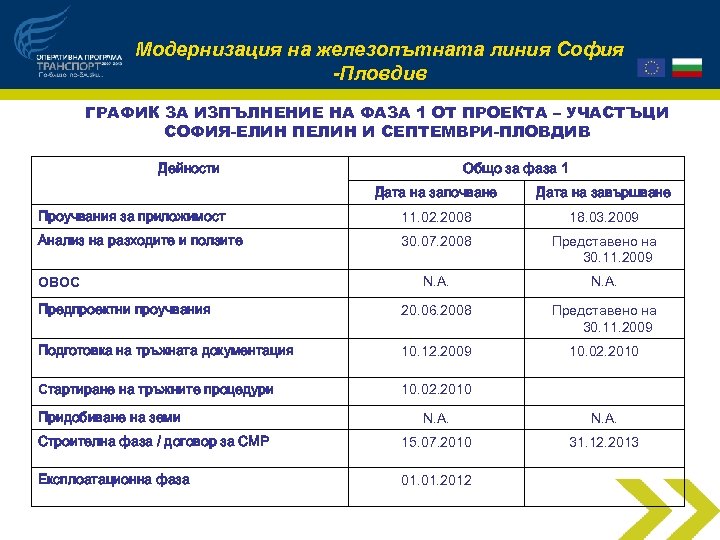

Модернизация на железопътната линия София -Пловдив ГРАФИК ЗА ИЗПЪЛНЕНИЕ НА ФАЗА 1 ОТ ПРОЕКТА – УЧАСТЪЦИ СОФИЯ-ЕЛИН ПЕЛИН И СЕПТЕМВРИ-ПЛОВДИВ Дейности Общо за фаза 1 Дата на започване Дата на завършване Проучвания за приложимост 11. 02. 2008 18. 03. 2009 Анализ на разходите и ползите 30. 07. 2008 Представено на 30. 11. 2009 N. A. Предпроектни проучвания 20. 06. 2008 Представено на 30. 11. 2009 Подготовка на тръжната документация 10. 12. 2009 10. 02. 2010 Стартиране на тръжните процедури 10. 02. 2010 ОВОС Придобиване на земи N. A. Строителна фаза / договор за СМР 15. 07. 2010 31. 12. 2013 Експлоатационна фаза 01. 2012

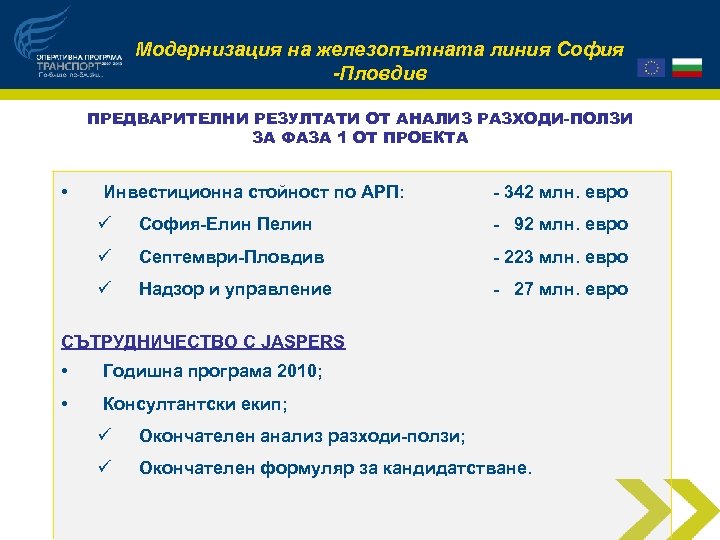

Модернизация на железопътната линия София -Пловдив ПРЕДВАРИТЕЛНИ РЕЗУЛТАТИ ОТ АНАЛИЗ РАЗХОДИ-ПОЛЗИ ЗА ФАЗА 1 ОТ ПРОЕКТА • Инвестиционна стойност по АРП: - 342 млн. евро ü София-Елин Пелин - 92 млн. евро ü Септември-Пловдив - 223 млн. евро ü Надзор и управление - 27 млн. евро СЪТРУДНИЧЕСТВО С JASPERS • Годишна програма 2010; • Консултантски екип; ü Окончателен анализ разходи-ползи; ü Окончателен формуляр за кандидатстване.

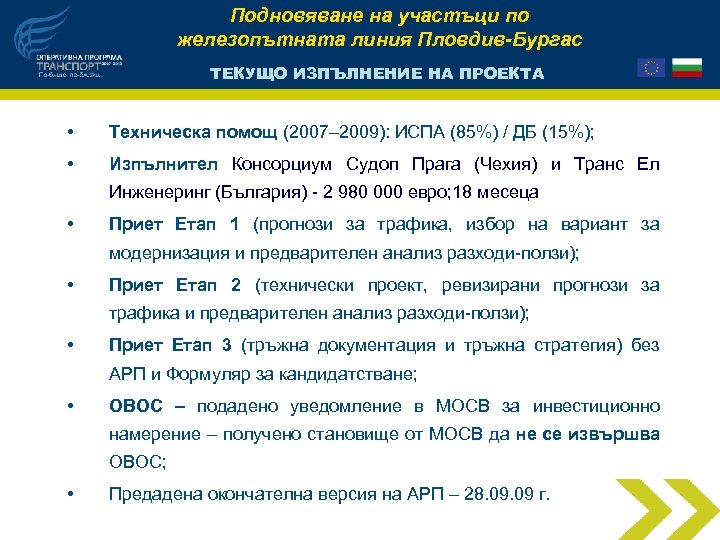

Подновяване на участъци по железопътната линия Пловдив-Бургас ТЕКУЩО ИЗПЪЛНЕНИЕ НА ПРОЕКТА • Техническа помощ (2007– 2009): ИСПА (85%) / ДБ (15%); • Изпълнител Консорциум Судоп Прага (Чехия) и Транс Ел Инженеринг (България) - 2 980 000 евро; 18 месеца • Приет Етап 1 (прогнози за трафика, избор на вариант за модернизация и предварителен анализ разходи-ползи); • Приет Етап 2 (технически проект, ревизирани прогнози за трафика и предварителен анализ разходи-ползи); • Приет Етап 3 (тръжна документация и тръжна стратегия) без АРП и Формуляр за кандидатстване; • ОВОС – подадено уведомление в МОСВ за инвестиционно намерение – получено становище от МОСВ да не се извършва ОВОС; • Предадена окончателна версия на АРП – 28. 09 г.

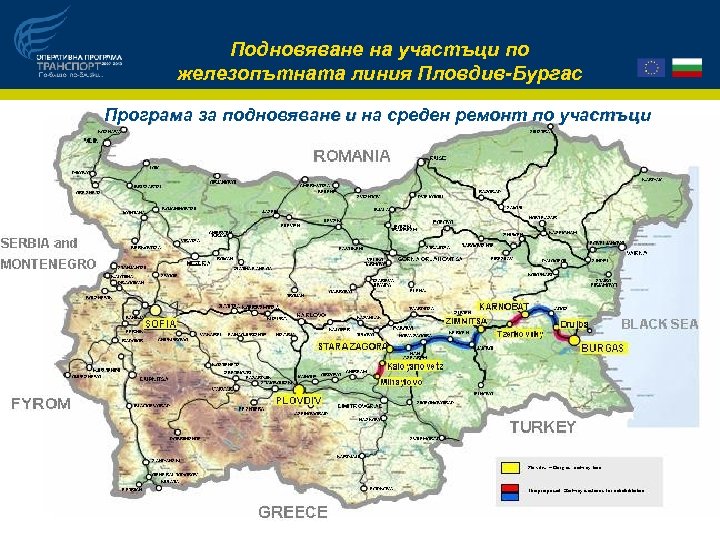

Подновяване на участъци по железопътната линия Пловдив-Бургас Програма за подновяване и на среден ремонт по участъци

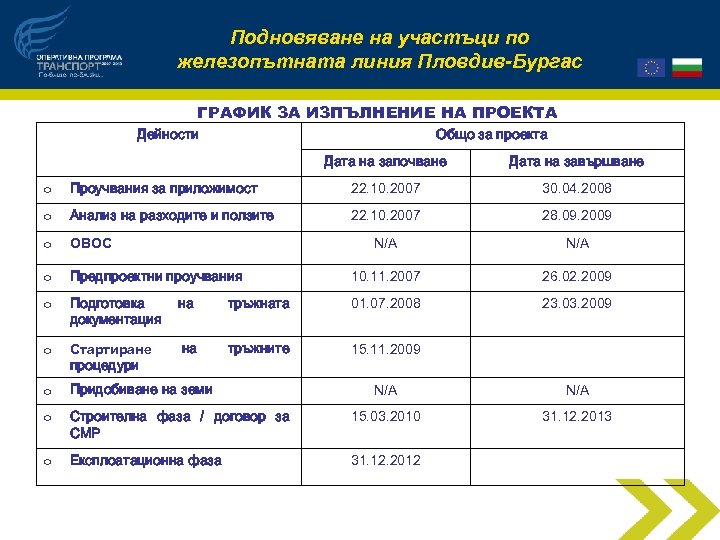

Подновяване на участъци по железопътната линия Пловдив-Бургас ГРАФИК ЗА ИЗПЪЛНЕНИЕ НА ПРОЕКТА Дейности Общо за проекта Дата на започване Дата на завършване o Проучвания за приложимост 22. 10. 2007 30. 04. 2008 o Анализ на разходите и ползите 22. 10. 2007 28. 09. 2009 o ОВОС N/A o Предпроектни проучвания 10. 11. 2007 26. 02. 2009 o Подготовка документация на тръжната 01. 07. 2008 23. 03. 2009 o Стартиране процедури на тръжните 15. 11. 2009 o Придобиване на земи o o N/A Строителна фаза / договор за СМР 15. 03. 2010 31. 12. 2013 Експлоатационна фаза 31. 12. 2012

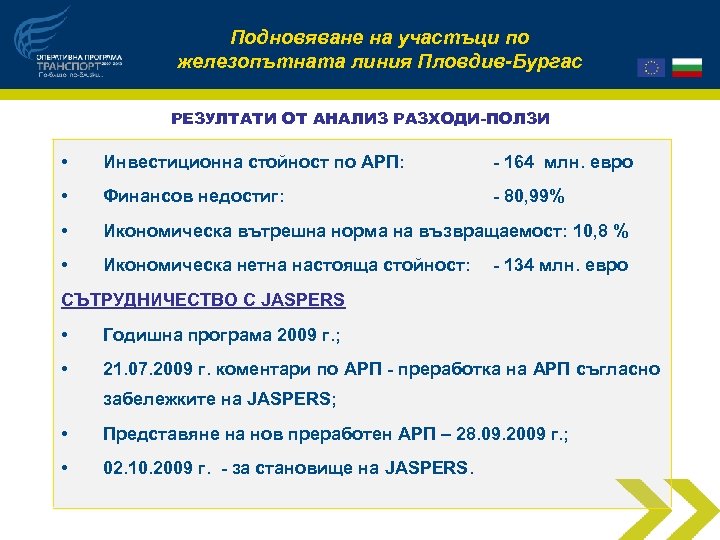

Подновяване на участъци по железопътната линия Пловдив-Бургас РЕЗУЛТАТИ ОТ АНАЛИЗ РАЗХОДИ-ПОЛЗИ • Инвестиционна стойност по АРП: - 164 млн. евро • Финансов недостиг: - 80, 99% • Икономическа вътрешна норма на възвращаемост: 10, 8 % • Икономическа нетна настояща стойност: - 134 млн. евро СЪТРУДНИЧЕСТВО С JASPERS • Годишна програма 2009 г. ; • 21. 07. 2009 г. коментари по АРП - преработка на АРП съгласно забележките на JASPERS; • Представяне на нов преработен АРП – 28. 09. 2009 г. ; • 02. 10. 2009 г. - за становище на JASPERS.

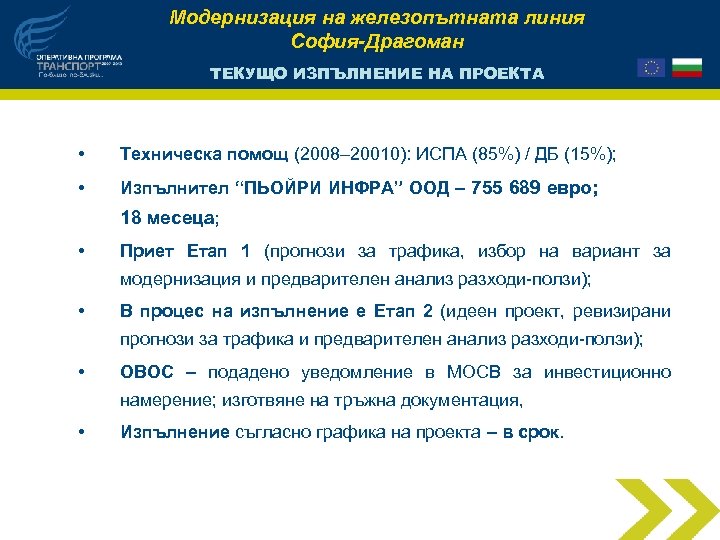

Модернизация на железопътната линия София-Драгоман ТЕКУЩО ИЗПЪЛНЕНИЕ НА ПРОЕКТА • Техническа помощ (2008– 20010): ИСПА (85%) / ДБ (15%); • Изпълнител “ПЬОЙРИ ИНФРА” ООД – 755 689 евро; 18 месеца; • Приет Етап 1 (прогнози за трафика, избор на вариант за модернизация и предварителен анализ разходи-ползи); • В процес на изпълнение е Етап 2 (идеен проект, ревизирани прогнози за трафика и предварителен анализ разходи-ползи); • ОВОС – подадено уведомление в МОСВ за инвестиционно намерение; изготвяне на тръжна документация, • Изпълнение съгласно графика на проекта – в срок.
Модернизация на железопътната линия София-Драгоман ТЕКУЩО ИЗПЪЛНЕНИЕ НА ПРОЕКТА

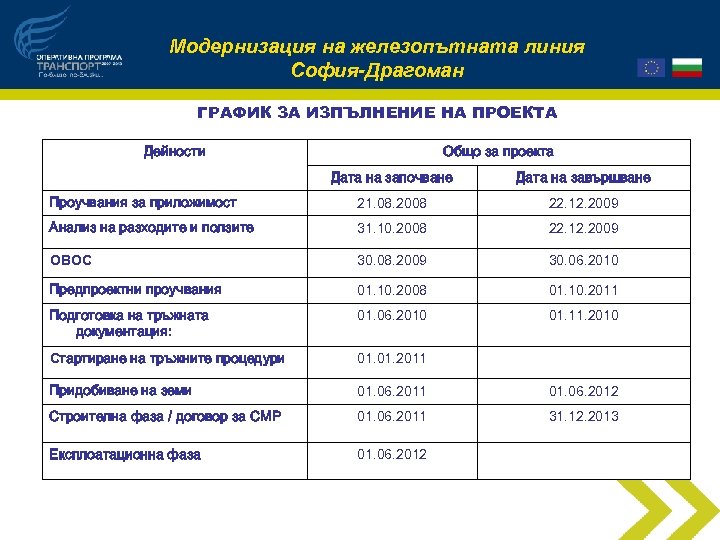

Модернизация на железопътната линия София-Драгоман ГРАФИК ЗА ИЗПЪЛНЕНИЕ НА ПРОЕКТА Дейности Общо за проекта Дата на започване Дата на завършване Проучвания за приложимост 21. 08. 2008 22. 12. 2009 Анализ на разходите и ползите 31. 10. 2008 22. 12. 2009 ОВОС 30. 08. 2009 30. 06. 2010 Предпроектни проучвания 01. 10. 2008 01. 10. 2011 Подготовка на тръжната документация: 01. 06. 2010 01. 11. 2010 Стартиране на тръжните процедури 01. 2011 Придобиване на земи 01. 06. 2011 01. 06. 2012 Строителна фаза / договор за СМР 01. 06. 2011 31. 12. 2013 Експлоатационна фаза 01. 06. 2012

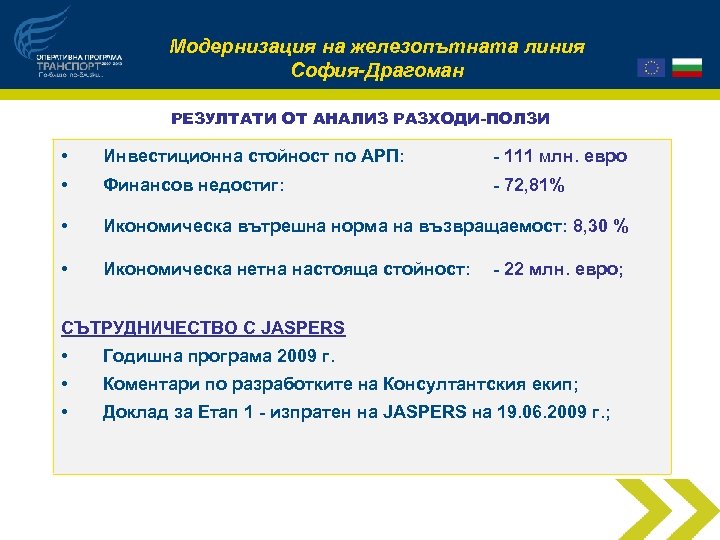

Модернизация на железопътната линия София-Драгоман РЕЗУЛТАТИ ОТ АНАЛИЗ РАЗХОДИ-ПОЛЗИ • Инвестиционна стойност по АРП: - 111 млн. евро • Финансов недостиг: - 72, 81% • Икономическа вътрешна норма на възвращаемост: 8, 30 % • Икономическа нетна настояща стойност: - 22 млн. евро; СЪТРУДНИЧЕСТВО С JASPERS • Годишна програма 2009 г. • Коментари по разработките на Консултантския екип; • Доклад за Етап 1 - изпратен на JASPERS на 19. 06. 2009 г. ;
Изграждане на интермодален терминал София ТЕКУЩО ИЗПЪЛНЕНИЕ НА ПРОЕКТА • Прединвестиционно проучване – UМА (Канада) – 2006 г. ; • Техническа помощ (2007– 2009) ДБ (100%); • Изпълнител “Фейбър Монсел -Вектор Бул" ; • Одобрен идеен проект; • Предадени Работен проект и Тръжна документация – одобрени от ТЕС на НКЖИ, предстои разглеждане от НЕС; • Изготвен предварителен анализ разходи-ползи; • ОВОС – решение на МОСВ от 28. 01. 2009 г. – преразгледано решение от МОСВ, съгласуване на документация за изготвяне преценка на необходимостта от ОВОС.

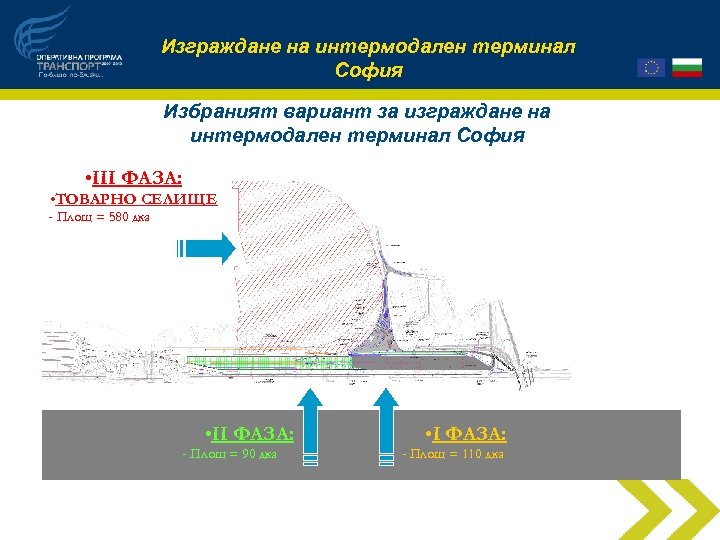

Изграждане на интермодален терминал София Избраният вариант за изграждане на интермодален терминал София • III ФАЗА: • ТОВАРНО СЕЛИЩЕ - Площ = 580 дка • II ФАЗА: - Площ = 90 дка • I ФАЗА: - Площ = 110 дка

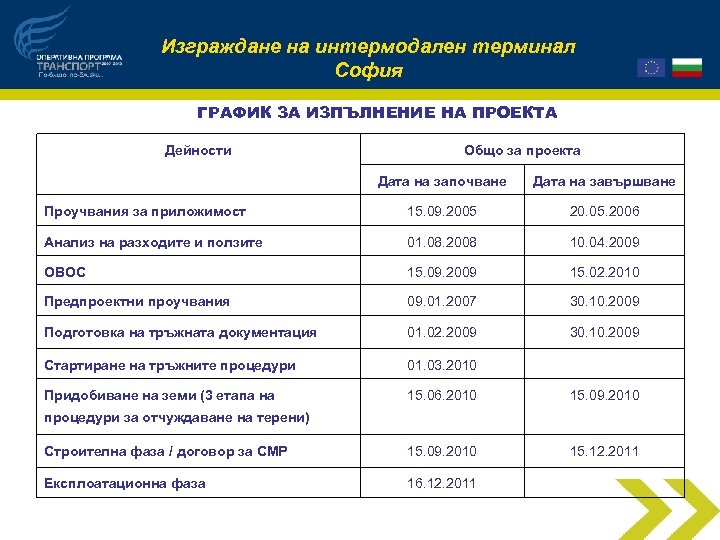

Изграждане на интермодален терминал София ГРАФИК ЗА ИЗПЪЛНЕНИЕ НА ПРОЕКТА Дейности Общо за проекта Дата на започване Дата на завършване Проучвания за приложимост 15. 09. 2005 20. 05. 2006 Анализ на разходите и ползите 01. 08. 2008 10. 04. 2009 ОВОС 15. 09. 2009 15. 02. 2010 Предпроектни проучвания 09. 01. 2007 30. 10. 2009 Подготовка на тръжната документация 01. 02. 2009 30. 10. 2009 Стартиране на тръжните процедури 01. 03. 2010 Придобиване на земи (3 етапа на 15. 06. 2010 15. 09. 2010 Строителна фаза / договор за СМР 15. 09. 2010 15. 12. 2011 Експлоатационна фаза 16. 12. 2011 процедури за отчуждаване на терени)

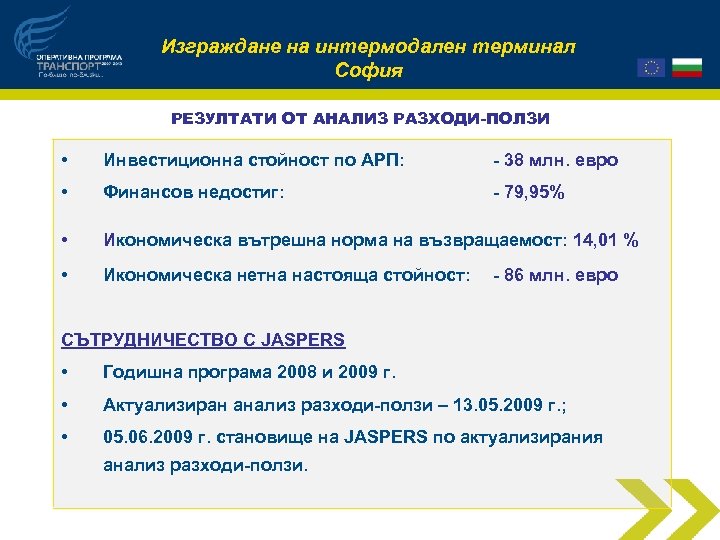

Изграждане на интермодален терминал София РЕЗУЛТАТИ ОТ АНАЛИЗ РАЗХОДИ-ПОЛЗИ • Инвестиционна стойност по АРП: - 38 млн. евро • Финансов недостиг: - 79, 95% • Икономическа вътрешна норма на възвращаемост: 14, 01 % • Икономическа нетна настояща стойност: - 86 млн. евро СЪТРУДНИЧЕСТВО С JASPERS • Годишна програма 2008 и 2009 г. • Актуализиран анализ разходи-ползи – 13. 05. 2009 г. ; • 05. 06. 2009 г. становище на JASPERS по актуализирания анализ разходи-ползи.
БЛАГОДАРЯ ЗА ВАШЕТО ВНИМАНИЕ! www. optransport. bg
