Планирование стоимости проекта: строительство АГНКС в г. Курган Магистрант гр. М-132: Новицкий Ян Планирование стоимости проекта: строительство АГНКС в г. Курган Магистрант гр. М-132: Новицкий Ян

Содержание Устав проекта Виды привлекаемых ресурсов Затраты на ресурсы Бюджет проекта Календарный график проекта Содержание Устав проекта Виды привлекаемых ресурсов Затраты на ресурсы Бюджет проекта Календарный график проекта Календарный план расходов проекта Риски проекта по стоимости Управление рисками по стоимости

Устав проекта Название проекта Строительство Автомобильной Газо. Наполнительной Компрессорной Станции в г. Курган Инициатор Устав проекта Название проекта Строительство Автомобильной Газо. Наполнительной Компрессорной Станции в г. Курган Инициатор ООО «Газпром газомоторное топливо» Дата утверждения 05. 11. 2014 Обоснование инициации проекта Повышенный спрос на природный газ в качестве моторного топлива Стратегические цели проекта 1. Удовлетворение спроса транспортных компаний в заправке данного типа 2. Построение трансп. коридора в Курганской области. 3. Выполнение РП Президента РФ № 767 -р Результаты проекта Ввод в эксплуатацию заправочной станции мощностью 7 млн. м 3, позволяющей обеспечить до 250 заправок в сутки Продукт(ы) проекта Придорожный сервис: АГНКС Окружение проекта Заказчик и инициатор: ООО «Газпром газомоторное топливо» Генеральный подрядчик: ООО «Газтехлизинг» Потребители результатов проекта: транспортные предприятия г. Курган Ограничения проекта Внедрение должно осуществляться в рамках действующего земельного и имущественного законодательства РФ Временные рамки проекта 01. 12. 2014 – 23. 10. 2016 Суммарный бюджет проекта 154 млн. руб.

Виды привлекаемых ресурсов Технологическое оборудование • Компрессоры • Коммуникации • ПО для коммерческого учета Виды привлекаемых ресурсов Технологическое оборудование • Компрессоры • Коммуникации • ПО для коммерческого учета Строительные материалы • Материалы для строительства зданий (компрессорная, операторная, бытовые помещения) • Асфальт для площадки и подъездных путей Технические условия • Магистральный газопровод (давление 12 кг/см, диаметр трубы не менее 250 мм) • Электроснабжение не менее 5 к. В Земельный участок • Стоимость земельного участка • Разрешительная документация Персонал + техника • Рабочие монтажники 20 чел • Рабочие инжерены • Прораб 2 чел • Водители 3 чел • Начальник участка 1 чел • Техника

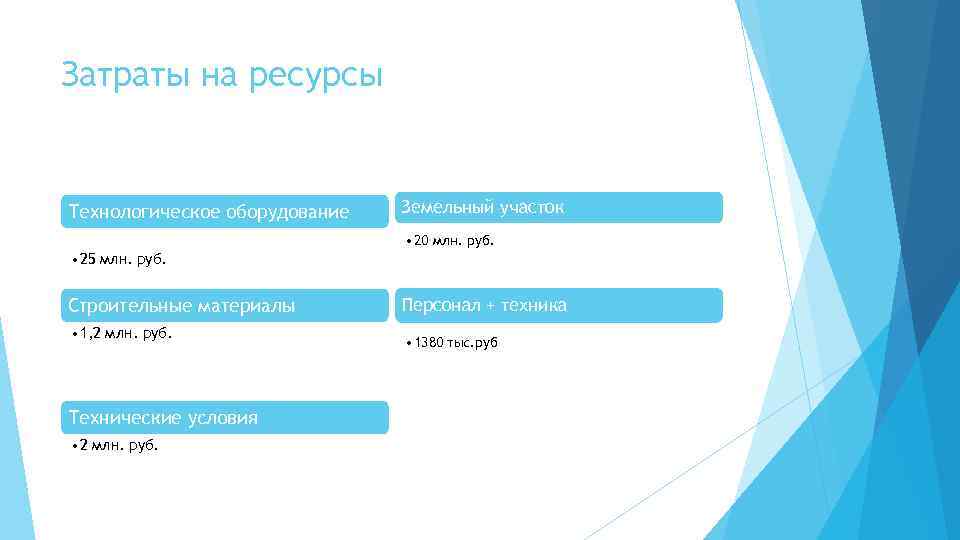

Затраты на ресурсы Технологическое оборудование Земельный участок • 20 млн. руб. • 25 млн. Затраты на ресурсы Технологическое оборудование Земельный участок • 20 млн. руб. • 25 млн. руб. Строительные материалы • 1, 2 млн. руб. Технические условия • 2 млн. руб. Персонал + техника • 1380 тыс. руб

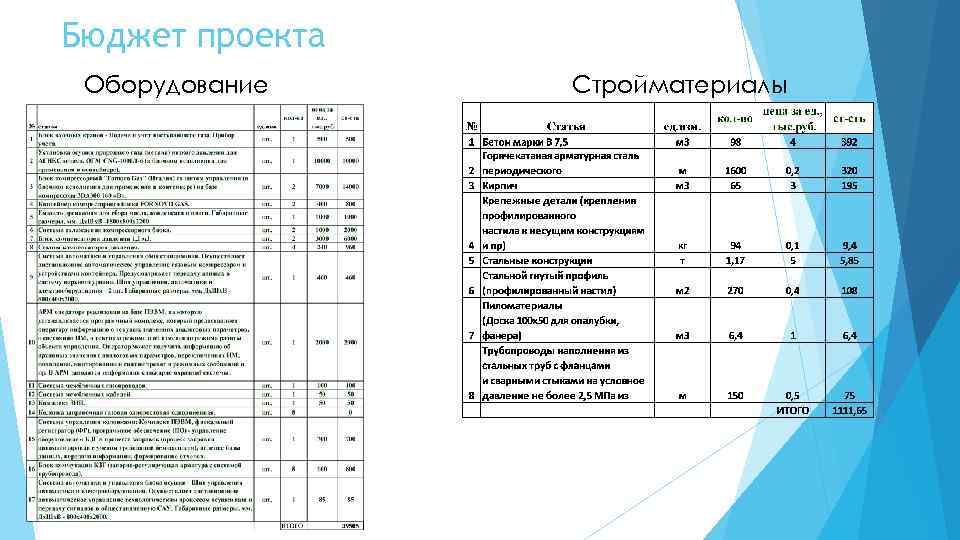

Бюджет проекта Оборудование Стройматериалы Бюджет проекта Оборудование Стройматериалы

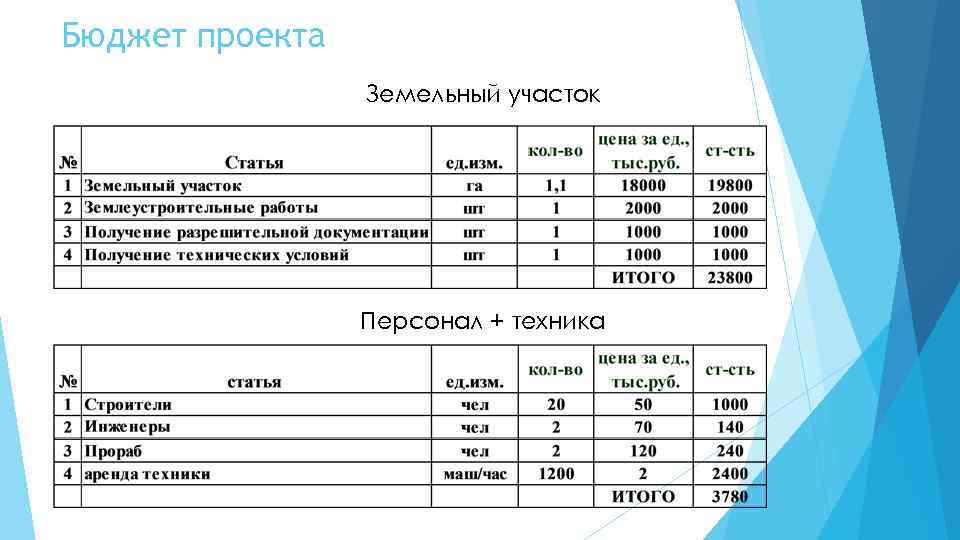

Бюджет проекта Земельный участок Персонал + техника Бюджет проекта Земельный участок Персонал + техника

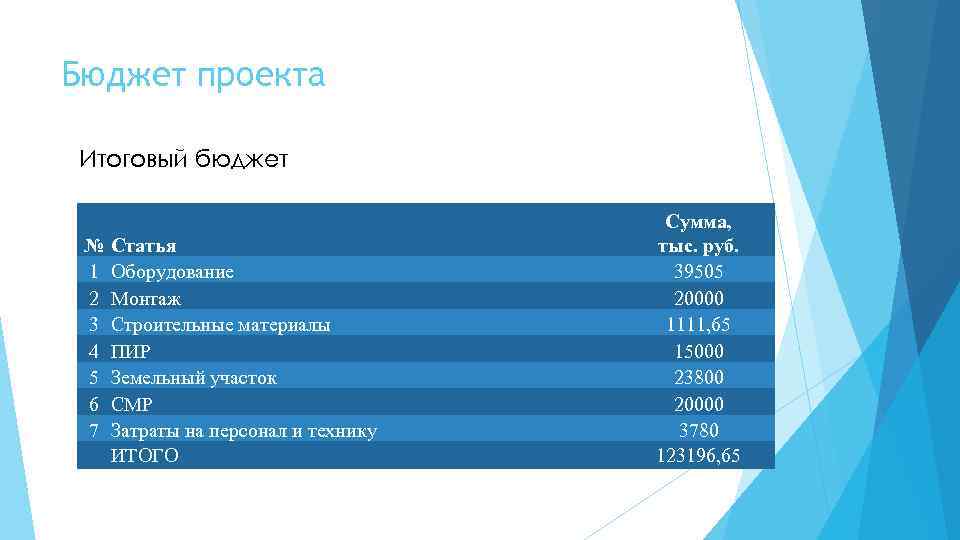

Бюджет проекта Итоговый бюджет № 1 2 3 4 5 6 7 Статья Оборудование Бюджет проекта Итоговый бюджет № 1 2 3 4 5 6 7 Статья Оборудование Монтаж Строительные материалы ПИР Земельный участок СМР Затраты на персонал и технику ИТОГО Сумма, тыс. руб. 39505 20000 1111, 65 15000 23800 20000 3780 123196, 65

Календарный график проекта Календарный график проекта

Календарный план расходов проекта Календарный план расходов проекта

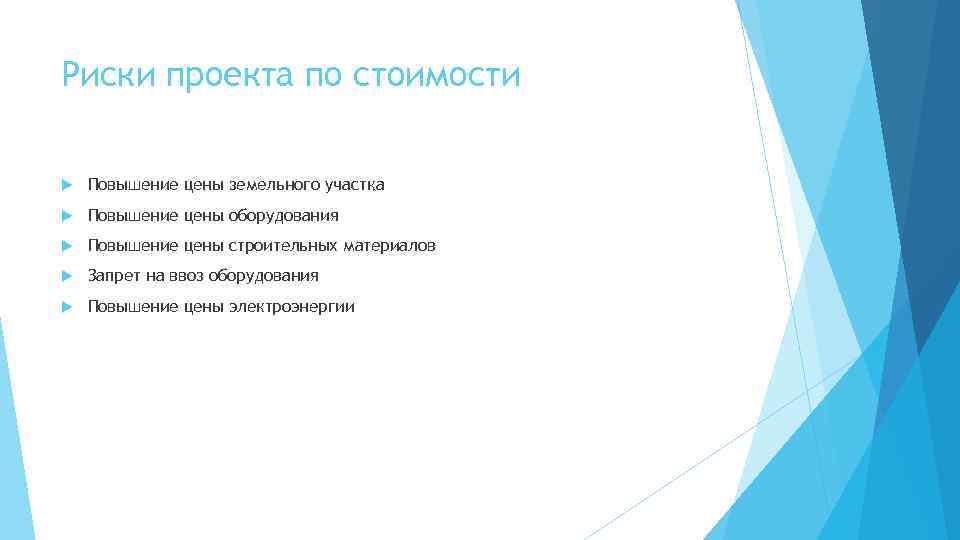

Риски проекта по стоимости Повышение цены земельного участка Повышение цены оборудования Повышение цены строительных Риски проекта по стоимости Повышение цены земельного участка Повышение цены оборудования Повышение цены строительных материалов Запрет на ввоз оборудования Повышение цены электроэнергии

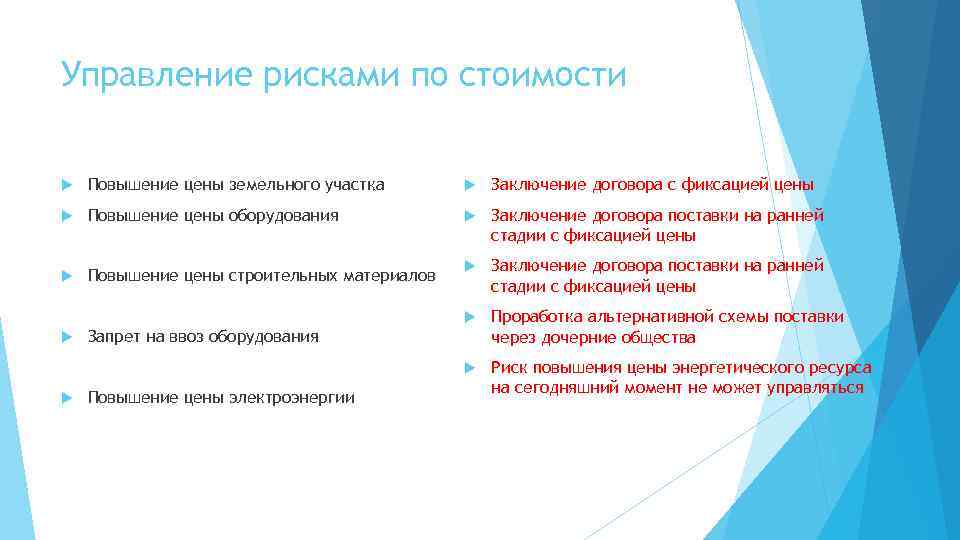

Управление рисками по стоимости Повышение цены земельного участка Заключение договора с фиксацией цены Повышение Управление рисками по стоимости Повышение цены земельного участка Заключение договора с фиксацией цены Повышение цены оборудования Заключение договора поставки на ранней стадии с фиксацией цены Повышение цены строительных материалов Заключение договора поставки на ранней стадии с фиксацией цены Проработка альтернативной схемы поставки через дочерние общества Риск повышения цены энергетического ресурса на сегодняшний момент не может управляться Запрет на ввоз оборудования Повышение цены электроэнергии
