Основы строительного производства Основы строительного производства

1. Поточные методы производства работ Поточные методы в строительстве обеспечивают бесперебойное ритмичное производство работ, 1. Поточные методы производства работ Поточные методы в строительстве обеспечивают бесперебойное ритмичное производство работ, эффективное использование материальных, технических и трудовых ресурсов, строительных машин и оборудования для непрерывного и равномерного выпуска строительной продукции. Строительство может быть организовано по одному из следующих методов: 1. последовательному (к работам на последующем объекте или его части приступают после окончания работ на предыдущем объекте); 2. параллельному (работы на всех захватках ведут одновременно); 3. поточному (метод предусматривает расчленение технологического процесса строительства на отдельные составляющие процессы).

а) последовательный метод; б) параллельный метод; в) поточный метод. а) последовательный метод; б) параллельный метод; в) поточный метод.

2. Виды строительства новое строительство; расширение действующих предприятий; техническое перевооружение; реконструкция; капитальный ремонт; текущий 2. Виды строительства новое строительство; расширение действующих предприятий; техническое перевооружение; реконструкция; капитальный ремонт; текущий ремонт. 2/12/2018 4

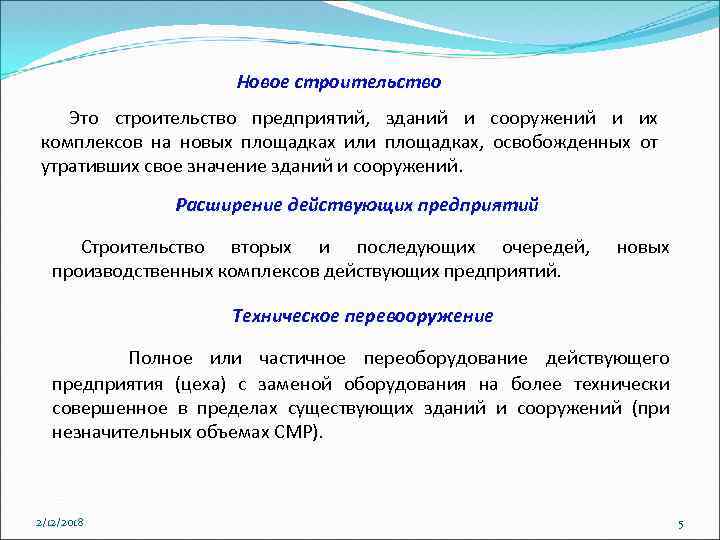

Новое строительство Это строительство предприятий, зданий и сооружений и их комплексов на новых площадках Новое строительство Это строительство предприятий, зданий и сооружений и их комплексов на новых площадках или площадках, освобожденных от утративших свое значение зданий и сооружений. Расширение действующих предприятий Строительство вторых и последующих очередей, производственных комплексов действующих предприятий. новых Техническое перевооружение Полное или частичное переоборудование действующего предприятия (цеха) с заменой оборудования на более технически совершенное в пределах существующих зданий и сооружений (при незначительных объемах СМР). 2/12/2018 5

Реконструкция Переоборудование и переустройство действующего предприятия (цеха) с заменой оборудования на более технически совершенное, Реконструкция Переоборудование и переустройство действующего предприятия (цеха) с заменой оборудования на более технически совершенное, с необходимым увеличением части производственных и вспомогательных площадей (при удельном весе СМР до 50 % от общего объема капитальных вложений). Капитальный ремонт Замена или восстановление отдельных конструкций и оборудования зданий и сооружений, подвергшихся значительному износу и разрушениям или амортизировавшихся в процессе эксплуатации. Текущий ремонт Предусматривает своевременно и систематически проводимые работы по предохранению отдельных частей здания и его оборудования от преждевременного износа, а также по устранению незначительных повреждений. 2/12/2018 6

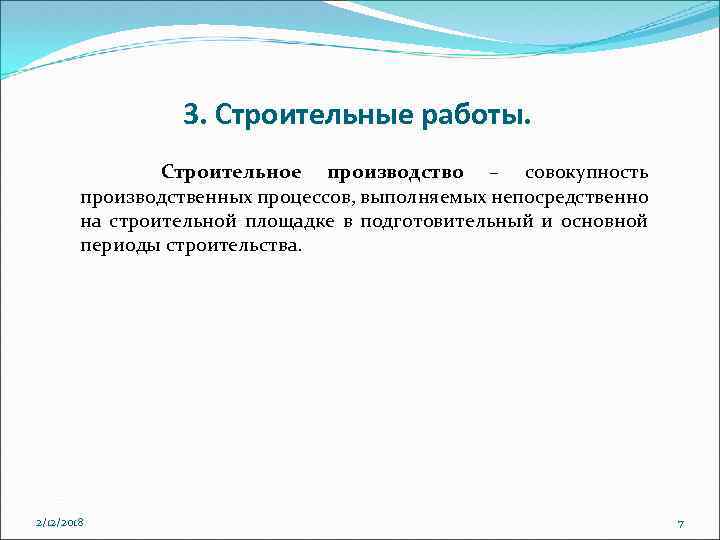

3. Строительные работы. Строительное производство – совокупность производственных процессов, выполняемых непосредственно на строительной площадке 3. Строительные работы. Строительное производство – совокупность производственных процессов, выполняемых непосредственно на строительной площадке в подготовительный и основной периоды строительства. 2/12/2018 7

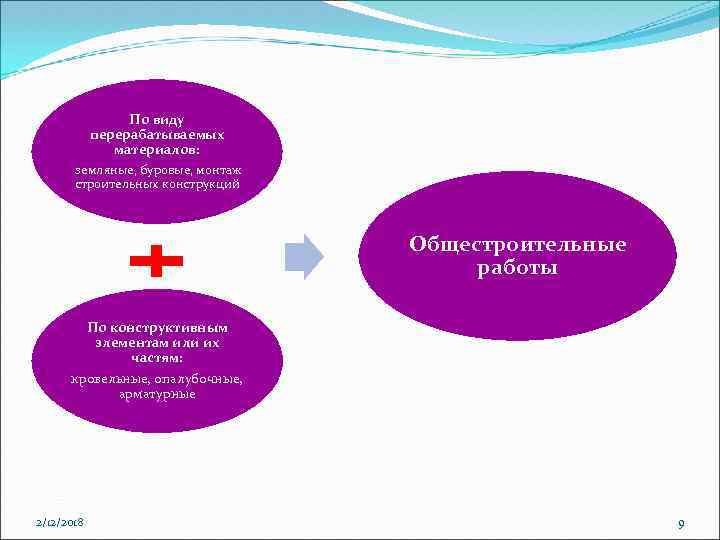

Виды строительных работ Строительные работы Общестроительные Земляные, свайные, каменные, бетонные 2/12/2018 Санитарнотехнические работы Специальные Виды строительных работ Строительные работы Общестроительные Земляные, свайные, каменные, бетонные 2/12/2018 Санитарнотехнические работы Специальные Электромонтажные работы Вспомогательные Монтаж технологического оборудования Инженерная и организационная подготовка. Транспортировка и складирование материалов 8

По виду перерабатываемых материалов: земляные, буровые, монтаж строительных конструкций Общестроительные работы По конструктивным элементам По виду перерабатываемых материалов: земляные, буровые, монтаж строительных конструкций Общестроительные работы По конструктивным элементам или их частям: кровельные, опалубочные, арматурные 2/12/2018 9

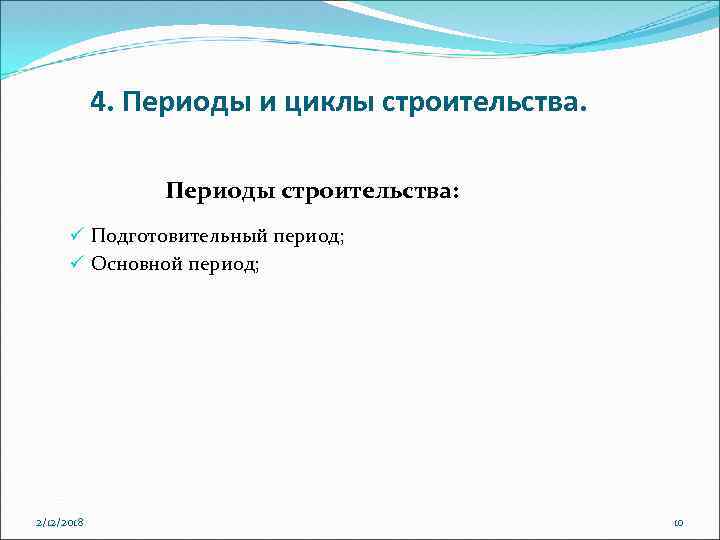

4. Периоды и циклы строительства. Периоды строительства: ü Подготовительный период; ü Основной период; 2/12/2018 4. Периоды и циклы строительства. Периоды строительства: ü Подготовительный период; ü Основной период; 2/12/2018 10

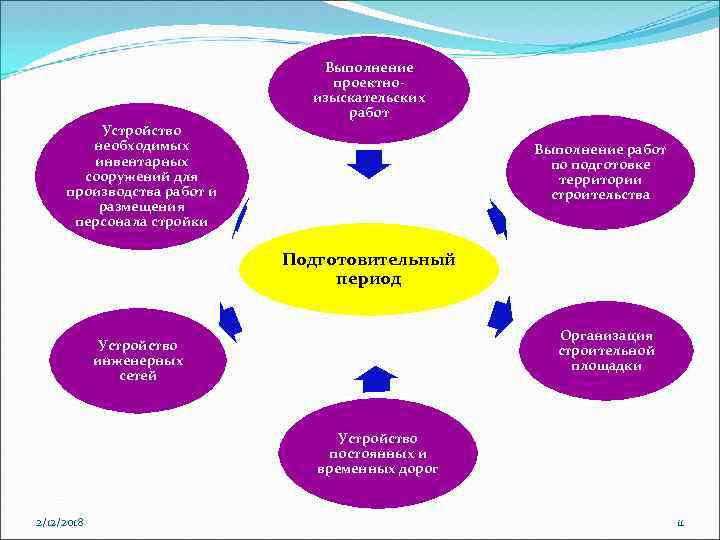

Выполнение проектноизыскательских работ Устройство необходимых инвентарных сооружений для производства работ и размещения персонала стройки Выполнение проектноизыскательских работ Устройство необходимых инвентарных сооружений для производства работ и размещения персонала стройки Выполнение работ по подготовке территории строительства Подготовительный период Организация строительной площадки Устройство инженерных сетей Устройство постоянных и временных дорог 2/12/2018 11

Циклы основного периода строительства: Ø подземный; Ø надземный; Ø отделочный. 2/12/2018 12 Циклы основного периода строительства: Ø подземный; Ø надземный; Ø отделочный. 2/12/2018 12

Земляны е работы Прокладка постоянных наружных коммуникаций с устройством вводов в здания Подземный (нулевой) Земляны е работы Прокладка постоянных наружных коммуникаций с устройством вводов в здания Подземный (нулевой) цикл Работы по гидроизоляции фундаментов, полов и стен подвала 2/12/2018 Бетонные и железобетонные работы, связанные с устройством фундаментов, бетонных оснований под полы подвала и отмостки Монтаж строительных конструкций подвала и технического подполья 13

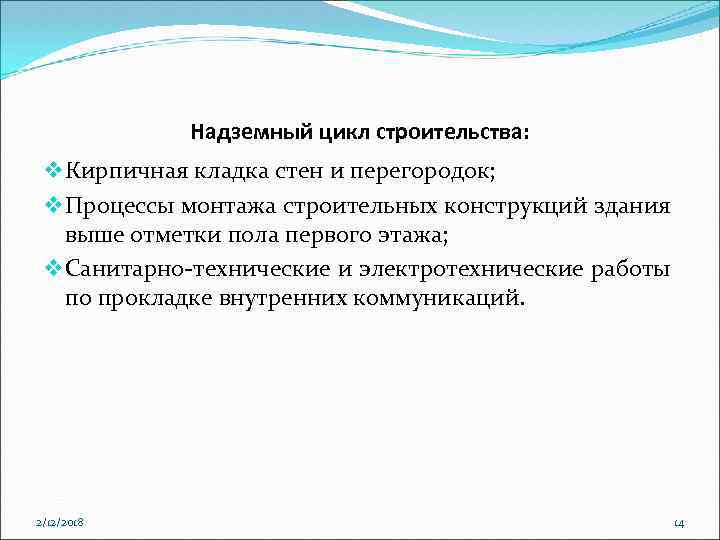

Надземный цикл строительства: v Кирпичная кладка стен и перегородок; v Процессы монтажа строительных конструкций Надземный цикл строительства: v Кирпичная кладка стен и перегородок; v Процессы монтажа строительных конструкций здания выше отметки пола первого этажа; v Санитарно-технические и электротехнические работы по прокладке внутренних коммуникаций. 2/12/2018 14

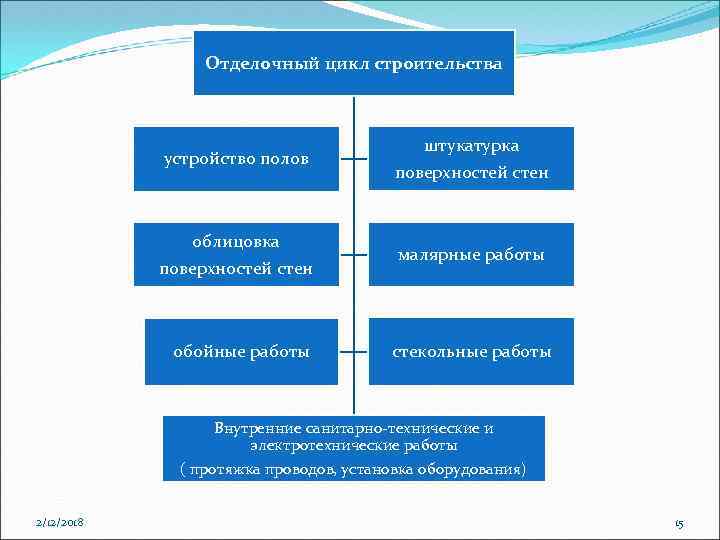

Отделочный цикл строительства устройство полов облицовка поверхностей стен обойные работы штукатурка поверхностей стен малярные Отделочный цикл строительства устройство полов облицовка поверхностей стен обойные работы штукатурка поверхностей стен малярные работы стекольные работы Внутренние санитарно-технические и электротехнические работы ( протяжка проводов, установка оборудования) 2/12/2018 15

5. Строительные рабочие. Профессия. Специальность. Рабочие, участвующие в строительном производстве и должным образом подготовленные 5. Строительные рабочие. Профессия. Специальность. Рабочие, участвующие в строительном производстве и должным образом подготовленные к выполнению определенных рабочих операций называются строительными. Формы профессиональной подготовки строительных рабочих: Ø Ø в профессионально-технических училищах; в строительных организациях.

Профессия строительных рабочих определяется видом выполняемых работ (монтажные работы выполняют монтажники, каменные – каменщики, Профессия строительных рабочих определяется видом выполняемых работ (монтажные работы выполняют монтажники, каменные – каменщики, штукатурные – штукатуры). Специальности строительных рабочих В пределах профессии формируются специальности, отличающиеся более узким характером трудовой деятельности. К рабочим одной и той же профессии могут относиться рабочие различных специальностей. Профессия машиниста специальности: машинист бульдозеров; машинист одноковшовых экскаваторов; машинист автомобильных кранов.

Квалификация строительных рабочих Строительные работы могут быть различной степени сложности. Для их выполнения требуются Квалификация строительных рабочих Строительные работы могут быть различной степени сложности. Для их выполнения требуются соответствующая профессиональна подготовка, производственные навыки и знания. Квалификация - уровень профессиональной подготовки рабочих одной и той же профессии (характеризуется квалификационным разрядом). В строительстве принято шесть квалификационных разрядов, оцениваемых тарифными коэффициентами. Квалификационный разряд присваивают рабочему в соответствии с требованиями Тарифно-квалификацион-ного справочника работ и профессий рабочих (ТКС).

Квалификационная комиссия создается для присвоения разряда рабочему. Состав комиссии: v производитель работ; v мастер; Квалификационная комиссия создается для присвоения разряда рабочему. Состав комиссии: v производитель работ; v мастер; v бригадир; v 1 - 2 рабочих той же профессии, что и экзаменуемый рабочий; v представитель профсоюзного комитета. При проведении испытаний рабочий должен исполнить не менее трех разновидностей работ, указанных в разделе ТКС.

6. Формы организации труда строительных рабочих. Бригада – группа рабочих, совместно выполняющих строительномонтажные работы 6. Формы организации труда строительных рабочих. Бригада – группа рабочих, совместно выполняющих строительномонтажные работы в соответствии с выданным ей производственным заданием. Типы бригад: Специализированные; Комплексные. Специализированные бригады создаются для выполнения какого-либо одного вида строительно-монтажных работ и состоят из рабочих одной профессии (электрики, плотники, штукатуры, маляры и т. п. ). Комплексные бригады объединяют в своем составе рабочих разных профессий. Они выполняют сложные (комплексные) процессы, получая при этом определенную законченную продукцию. Рабочее звено - это более мелкое объединение рабочих в составе бригады, организованное для совместного выполнения отдельных рабочих операций.

7. Роль и назначение инженерно-технических работников. Определяющей фигурой во всех строительных подразделениях является инженер. 7. Роль и назначение инженерно-технических работников. Определяющей фигурой во всех строительных подразделениях является инженер. Инженеры находятся на всех ступеньках строительной иерархии — от мастера до министра. Особая роль принадлежит линейным инженерно-техническим работникам – мастерам, производителям работ, начальникам участков. От их знаний, практических навыков и организаторских способностей зависит эффективность труда рабочих коллективов.

Мастер строительных и монтажных работ: обеспечивает выполнение плана строительно-монтажных работ на своем участке; контролирует Мастер строительных и монтажных работ: обеспечивает выполнение плана строительно-монтажных работ на своем участке; контролирует выполнение технологической последовательности производства работ и обеспечивает их надлежащее качество; организует приемку материалов, конструкций, изделий, их складирование, учет и отчетность; производит расстановку бригад и не входящих в их состав звеньев и отдельных рабочих на участках, устанавливает их производственные задания, осуществляет производственный инструктаж рабочих; обеспечивает рациональное использование на участке строительных машин, механизмов, транспортных средств, экономное расходование материалов; выдает наряды, принимает законченные работы, оформляет документы по учету рабочего времени; вносит предложения по присвоению разрядов рабочим, комплектованию количественного и профессионально-квалификационного состава бригад; следит за обеспечением бригад и рабочих инструментом, приспособлениями, спецодеждой, защитными средствами; знакомит рабочих с безопасными методами выполнения работ; ежедневно до начала работ проверяет состояние техники безопасности и принимает меры к устранению выявленных недостатков.

8. Охрана труда в строительстве. Охрана труда – это система обеспечения безопасности жизни и 8. Охрана труда в строительстве. Охрана труда – это система обеспечения безопасности жизни и здоровья работников в процессе трудовой деятельности. Система охраны труда включает вопросы: Ø трудового законодательства, Ø техники безопасности, Ø санитарно-гигиенических мероприятий, Ø противопожарной безопасности, Ø охрану окружающей среды, Ø надзор и контроль за выполнением требований норм и правил по охране труда.

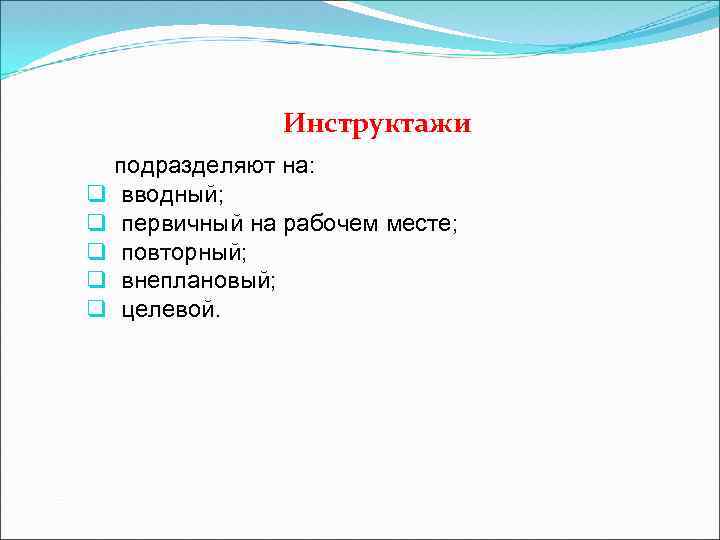

Инструктажи q q q подразделяют на: вводный; первичный на рабочем месте; повторный; внеплановый; целевой. Инструктажи q q q подразделяют на: вводный; первичный на рабочем месте; повторный; внеплановый; целевой.

Вводный инструктаж проводят со всеми вновь принимаемыми на работу независимо от их образования, стажа Вводный инструктаж проводят со всеми вновь принимаемыми на работу независимо от их образования, стажа работы по данной профессии. Первичный инструктаж на рабочем месте проводят с каждым работником индивидуально с практическим показом безопасных приемов и методов труда. Рабочие допускаются к самостоятельной работе после стажировки, проверки теоретических знаний и приобретенных навыков безопасных способов работы. Повторный инструктаж проходят все рабочие независимо от квалификации, образования, стажа, характера выполняемой работы не реже одного раза в полугодие.

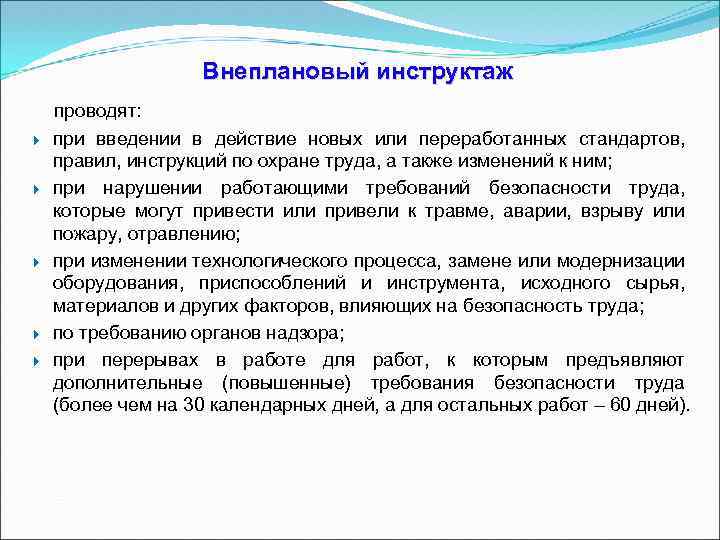

Внеплановый инструктаж проводят: при введении в действие новых или переработанных стандартов, правил, инструкций по Внеплановый инструктаж проводят: при введении в действие новых или переработанных стандартов, правил, инструкций по охране труда, а также изменений к ним; при нарушении работающими требований безопасности труда, которые могут привести или привели к травме, аварии, взрыву или пожару, отравлению; при изменении технологического процесса, замене или модернизации оборудования, приспособлений и инструмента, исходного сырья, материалов и других факторов, влияющих на безопасность труда; по требованию органов надзора; при перерывах в работе для работ, к которым предъявляют дополнительные (повышенные) требования безопасности труда (более чем на 30 календарных дней, а для остальных работ – 60 дней).

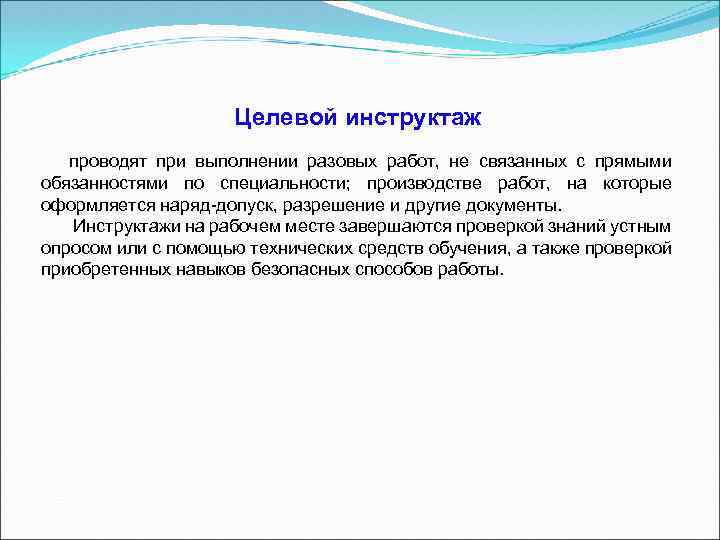

Целевой инструктаж проводят при выполнении разовых работ, не связанных с прямыми обязанностями по специальности; Целевой инструктаж проводят при выполнении разовых работ, не связанных с прямыми обязанностями по специальности; производстве работ, на которые оформляется наряд-допуск, разрешение и другие документы. Инструктажи на рабочем месте завершаются проверкой знаний устным опросом или с помощью технических средств обучения, а также проверкой приобретенных навыков безопасных способов работы.

9. Основные участники строительства Общая схема взаимодействия основных участников инвестиционного строительного проекта 9. Основные участники строительства Общая схема взаимодействия основных участников инвестиционного строительного проекта

10. Заказчик в строительстве 1. Организационно-правовая структура заказчика (застройщика) 2. Функции заказчика (застройщика) 10. Заказчик в строительстве 1. Организационно-правовая структура заказчика (застройщика) 2. Функции заказчика (застройщика)

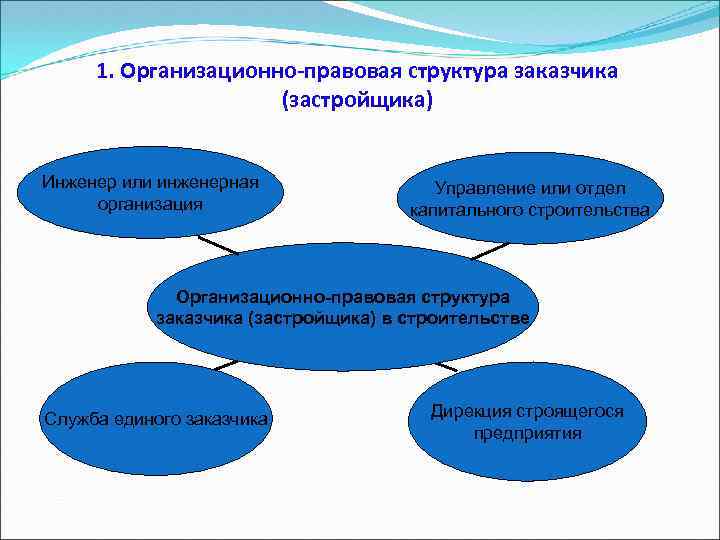

1. Организационно-правовая структура заказчика (застройщика) Инженер или инженерная организация Управление или отдел капитального строительства 1. Организационно-правовая структура заказчика (застройщика) Инженер или инженерная организация Управление или отдел капитального строительства Организационно-правовая структура заказчика (застройщика) в строительстве Служба единого заказчика Дирекция строящегося предприятия

2. Функции заказчика (застройщика) в области выбора земельных участков и освоения строительных площадок: 1. 2. Функции заказчика (застройщика) в области выбора земельных участков и освоения строительных площадок: 1. выбор участка для строительства; 2. получение разрешения об отводе земельного участка; 3. получение документа на право пользования земельным участком; 4. получение разрешений на проектирование и строительство объекта; 5. создание геодезической разбивочной основы для строительства объекта;

6. получение разрешения соответствующих организаций: на производство работ в зоне воздушных линий электропередач и 6. получение разрешения соответствующих организаций: на производство работ в зоне воздушных линий электропередач и линий связи, в местах прохождения подземных коммуникаций, расположенных на строительной площадке; на пользование в период строительства электроэнергией, газом, водой, паром от существующих источников; на вырубку леса и пересадку деревьев; на согласованные с ним сроки документов об отводе земельного участка и полученных разрешений соответствующих эксплуатационных органов.

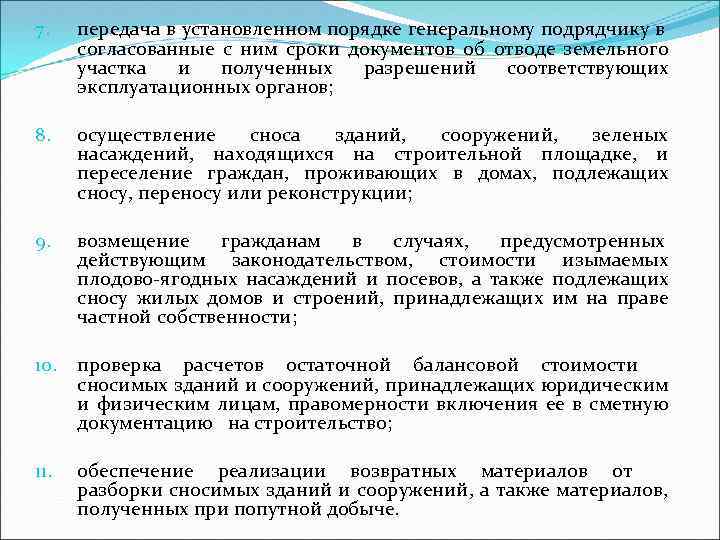

7. передача в установленном порядке генеральному подрядчику в согласованные с ним сроки документов об 7. передача в установленном порядке генеральному подрядчику в согласованные с ним сроки документов об отводе земельного участка и полученных разрешений соответствующих эксплуатационных органов; 8. осуществление сноса зданий, сооружений, зеленых насаждений, находящихся на строительной площадке, и переселение граждан, проживающих в домах, подлежащих сносу, переносу или реконструкции; 9. возмещение гражданам в случаях, предусмотренных действующим законодательством, стоимости изымаемых плодово-ягодных насаждений и посевов, а также подлежащих сносу жилых домов и строений, принадлежащих им на праве частной собственности; 10. проверка расчетов остаточной балансовой стоимости сносимых зданий и сооружений, принадлежащих юридическим и физическим лицам, правомерности включения ее в сметную документацию на строительство; 11. обеспечение реализации возвратных материалов от разборки сносимых зданий и сооружений, а также материалов, полученных при попутной добыче.

Функции заказчика в области обеспечения проектной документацией и организации строительства: 1. 2. 3. 4. Функции заказчика в области обеспечения проектной документацией и организации строительства: 1. 2. 3. 4. 5. 6. 7. осуществление в установленном порядке выбора проектной организации на выполнение проектных, изыскательских работ; подготовка и утверждение технического задания на разработку проектносметной документации; заключение договоров на выполнение проектных, изыскательских, работ, осуществление контроля за их выполнением; принятие от проектировщика согласованной и прошедшей государственную вневедомственную экспертизу проектно-сметной документации и утверждение ее; выбор подрядчика для выполнения строительных работ и заключение договора подряда; передача подрядчику разработанной и утвержденной проектно-сметной документации; осуществление контроля и технического надзора за выполнением строительных работ собственными силами или путем заключения договора с инженером (инженерной организацией).

Функции заказчика в области приемки законченных строительством объектов: 1. формирование и руководство работой приемочной Функции заказчика в области приемки законченных строительством объектов: 1. формирование и руководство работой приемочной комиссии по законченным строительством объектам или выполненным строительным работам; 2. предоставление приемочной комиссии материалов, предусмотренных нормативно-технической документацией; 3. приглашение представителей органов Госстройнадзора для участия в приемке выполненных строительных работ, возведенного объекта; 4. оформление и утверждение акта приемки выполненных строительных работ, возведенного объекта от подрядчика; 5. участие совместно с подрядчиком и эксплуатационной организацией в обследовании объекта в период гарантийного срока эксплуатации.

11. Генеральный подрядчик в строительстве Генеральный подрядчик – это подрядчик, привлекающий для выполнения отдельных 11. Генеральный подрядчик в строительстве Генеральный подрядчик – это подрядчик, привлекающий для выполнения отдельных своих обязательств других лиц по договорам субподряда. Исполнение функций генерального подрядчика возможно при наличии соответствующей лицензии.

Функции генподрядчика: выбор субподрядчиков для выполнения отдельных видов строительных работ; заключение договоров субподряда с Функции генподрядчика: выбор субподрядчиков для выполнения отдельных видов строительных работ; заключение договоров субподряда с субподрядчиками в установленном порядке; координация работы всех субподрядчиков, участвующих в строительстве объекта; передача субподрядчикам проектно-сметной документации, документов на геодезическую разбивочную основу и разрешений на выполнение специальных работ; осуществление контроля и надзора за соответствием объемов, стоимости и качества выполняемых субподрядчиками работ проекту, строительным нормам, стандартам и договору субподряда; принятие от субподрядчика законченных видов работ и оплата их в порядке, установленном договором субподряда; обеспечение качества работ, выполняемых собственными силами; приемка в эксплуатацию законченного строительством объекта (в составе комиссии).

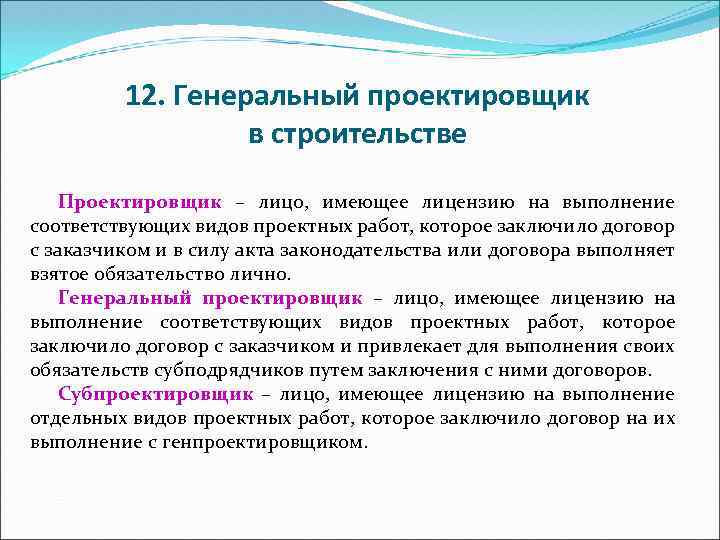

12. Генеральный проектировщик в строительстве Проектировщик – лицо, имеющее лицензию на выполнение соответствующих видов 12. Генеральный проектировщик в строительстве Проектировщик – лицо, имеющее лицензию на выполнение соответствующих видов проектных работ, которое заключило договор с заказчиком и в силу акта законодательства или договора выполняет взятое обязательство лично. Генеральный проектировщик – лицо, имеющее лицензию на выполнение соответствующих видов проектных работ, которое заключило договор с заказчиком и привлекает для выполнения своих обязательств субподрядчиков путем заключения с ними договоров. Субпроектировщик – лицо, имеющее лицензию на выполнение отдельных видов проектных работ, которое заключило договор на их выполнение с генпроектировщиком.

Функции генпроектировщика 1. организация и осуществление комплексной разработки в установленные сроки проектно-сметной документации; 2. Функции генпроектировщика 1. организация и осуществление комплексной разработки в установленные сроки проектно-сметной документации; 2. выбор субпроектировщиков для выполнения отдельных видов проектных работ по согласованию с заказчиком или самостоятельно. 3. координация деятельности субпроектировщиков, направленная на безусловное выполнение договора-подряда с заказчиком и обеспечение должного качества проектной продукции, выполняемой на субподрядных началах; 4. передача заказчику согласованной и прошедшей экспертизу проектносметной документации, в том числе принятой от субпроектировщиков; 5. осуществление контроля и надзора за соответствием объемов, стоимости, качества и сроков выполняемых субпроектировщиками проектных работ; 6. обеспечение готовности проектной документации и отдельных ее разделов, которые необходимы для производственной деятельности субпроектировщиков и являющихся предметом договора; 7. принятие от субпроектировщиков законченных видов работ и оплата их в порядке, установленном договором; 8. осуществление авторского надзора на всех стадиях реализации проекта (до сдачи объекта в эксплуатацию); 9. участие в работе комиссии по приемке в эксплуатацию законченного строительством объекта.

13. Способы производства строительно-монтажных работ Строительно-монтажные работы осуществляются подрядным или хозяйственным способом. При подрядном 13. Способы производства строительно-монтажных работ Строительно-монтажные работы осуществляются подрядным или хозяйственным способом. При подрядном способе работы выполняются специально созданными и постоянно действующими строительными и монтажными организациями по договорам с заказчиками. При хозяйственном способе строительно-монтажные работы выполняются силами и средствами действующего или строящегося предприятия.

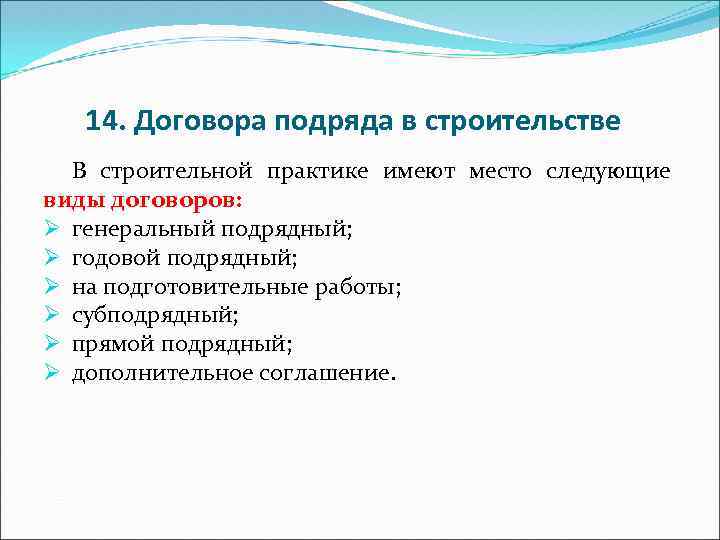

14. Договора подряда в строительстве В строительной практике имеют место следующие виды договоров: Ø 14. Договора подряда в строительстве В строительной практике имеют место следующие виды договоров: Ø генеральный подрядный; Ø годовой подрядный; Ø на подготовительные работы; Ø субподрядный; Ø прямой подрядный; Ø дополнительное соглашение.

Подрядные торги Основной целью процедуры проведения подрядных торгов является повышение эффективности капитальных вложений и Подрядные торги Основной целью процедуры проведения подрядных торгов является повышение эффективности капитальных вложений и качества продукции, работ и услуг в строительстве. Подрядные торги в строительстве представляют собой деятельность инвесторов (заказчиков) по размещению заказов на проектирование, строительство, реконструкцию или ремонт строительного объекта на основе конкурса. Проведение подрядных торгов является обязательным при заключении договоров на строительство объектов, финансируемых за счет средств республиканского и (или) местных бюджетов при стоимости строительства объектов 3 000 базовых величин и более, а также за счет иных источников при стоимости строительства объектов свыше 50 000 базовых величин.

Конкурсная документация для проведения торгов q сроки выполнения заказа (строительства объекта); q цена заказа, Конкурсная документация для проведения торгов q сроки выполнения заказа (строительства объекта); q цена заказа, применяемая в качестве стартовой, и возможности ее корректировки; q наличие у претендентов лицензии на выполнение соответствующих работ и наличие системы качества на предприятии. Открытые торги Началом проведения торгов может считаться дата первой публикации в официальном издании Республики Беларусь.

15. Порядок разработки и согласования проектной документации в строительстве Проектирование – это первый и 15. Порядок разработки и согласования проектной документации в строительстве Проектирование – это первый и ответственный этап в строительстве. Проект – это комплекс графических и текстовых материалов, содержащих решения по технологии и оборудованию будущего предприятия или здания, архитектурно-планировочные и конструктивные решения, технико-экономический расчет (ТЭР) и техникоэкономические обоснования (ТЭО), сметы и необходимые пояснения.

Виды проектов: Типовой проект – лучшее из аналогичных по назначению и основным параметрам проектное Виды проектов: Типовой проект – лучшее из аналогичных по назначению и основным параметрам проектное решение предприятия, здания или сооружения, утвержденное в соответствующем порядке для многократного проектирования. Индивидуальные проекты разрабатываются только для однократного строительства здания или сооружения. В качестве повторно применяемых проектов используют наиболее удачные индивидуальные.

Стадии проектирования Разработку проектной документации на строительство объектов осуществляют, как правило, в две стадии. Стадии проектирования Разработку проектной документации на строительство объектов осуществляют, как правило, в две стадии. При двухстадийном проектировании в состав проектной документации входят: q архитектурный проект "A" q строительный проект "С" Для объектов, строящихся по проектной документации массового и повторного применения, а также технически несложных объектов может предусматриваться одностадийное проектирование. При одностадийном проектировании в состав проектной документации входит строительный проект с выделением утверждаемой архитектурной части "АС".

16. Состав и содержание проектной документации Архитектурный проект строительства объектов жилищногражданского назначения состоит из 16. Состав и содержание проектной документации Архитектурный проект строительства объектов жилищногражданского назначения состоит из следующих разделов: ü общая пояснительная записка; ü генеральный план квартала, микрорайона, градостроительного комплекса или очереди строительства, группы или отдельно стоящих жилых и общественных зданий; ü архитектурно-строительные решения; ü технологические решения; ü решения по инженерному оборудованию; ü охрана окружающей среды, экологический паспорт объекта; ü инженерно-технические мероприятия гражданской обороны; ü мероприятия по предупреждению чрезвычайных ситуаций; ü организация строительства; ü сметная документация (по объектам бюджетного финансирования либо по заданию заказчика); ü эффективность инвестиций (по заданию заказчика).

17. Проект организации строительства (ПОС) является обязательным документом для заказчика, подрядных организаций, а также 17. Проект организации строительства (ПОС) является обязательным документом для заказчика, подрядных организаций, а также организаций, осуществляющих финансирование и материально-техническое обеспечение строительства. Раздел "Организация строительства" (ПОС) должен быть увязан с другими разделами предпроектной и проектной документации. ПОС разрабатывает генеральная проектная организация или по ее заказу проектная организация, выполняющая строительное проектирование, при участии проектных организаций министерств и ведомств, осуществляющих строительство. Разделы проекта организации строительства, касающиеся вопросов транспорта, водоснабжения, канализации, энергоснабжения, связи, монтажа уникального технологического оборудования и систем автоматизации, возведения ответственных несущих конструкций, осуществления строительства в сложных природно-климатических и стесненных условиях производства работ, разрабатывают специализированные организации.

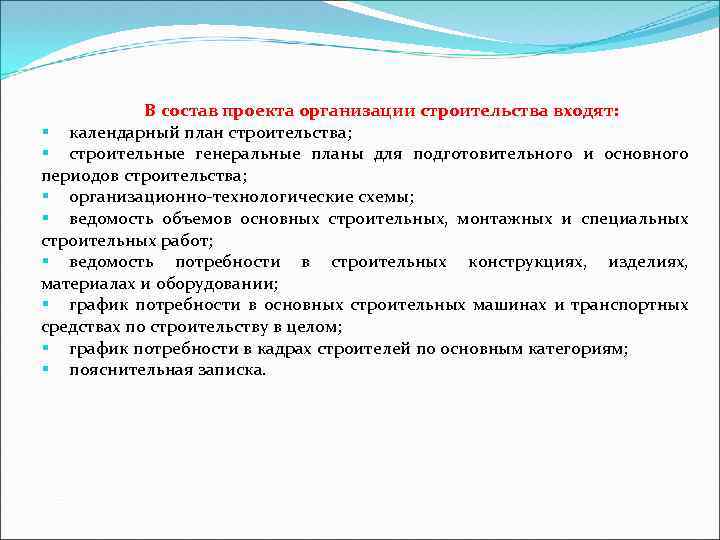

В состав проекта организации строительства входят: § календарный план строительства; § строительные генеральные планы В состав проекта организации строительства входят: § календарный план строительства; § строительные генеральные планы для подготовительного и основного периодов строительства; § организационно-технологические схемы; § ведомость объемов основных строительных, монтажных и специальных строительных работ; § ведомость потребности в строительных конструкциях, изделиях, материалах и оборудовании; § график потребности в основных строительных машинах и транспортных средствах по строительству в целом; § график потребности в кадрах строителей по основным категориям; § пояснительная записка.

18. Проект производства работ (ППР) является руководящим документом для организации и производства работ при 18. Проект производства работ (ППР) является руководящим документом для организации и производства работ при возведении объектов, а также для оперативного планирования, контроля и учета строительного производства. ППР на строительство новых, расширение и реконструкцию предприятий, зданий или сооружений разрабатываются генеральными подрядными строительно-монтажными организациями. На отдельные виды общестроительных, монтажных и специальных строительных работ проекты производства работ разрабатываются организациями, выполняющими эти работы. Проекты производства работ по заказу генеральной подрядной или субподрядной строительно-монтажной организации могут разрабатываться проектными, проектно-конструкторскими организациями.

В зависимости от сроков строительства объекта и объемов работ по решению строительной организации проект В зависимости от сроков строительства объекта и объемов работ по решению строительной организации проект производства работ может быть разработан: § на строительство здания или сооружения в целом; § на возведение их отдельных частей; § на выполнение отдельных технически сложных строительных, монтажных и специальных строительных работ, а также работ подготовительного периода. Исходными материалами для разработки проекта производства работ служат: ü задание на разработку, выдаваемое строительной организацией как заказчиком проекта производства работ; ü проект организации строительства; необходимая рабочая документация; ü условия поставки конструкций, готовых изделий, материалов и оборудования, использования строительных машин и транспортных средств, обеспечения рабочими кадрами строителей. Проект производства работ состоит из трех основных видов технологических документов: Ø графики (календарные планы); Ø стройгенпланы; Ø технологические карты.

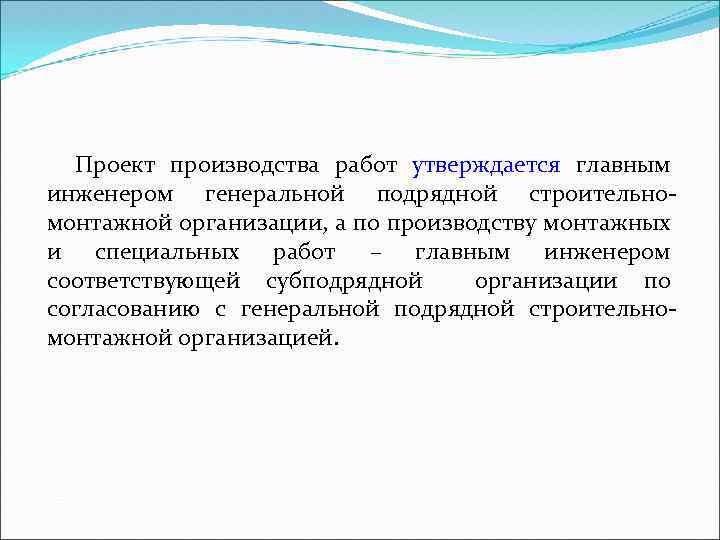

Проект производства работ утверждается главным инженером генеральной подрядной строительномонтажной организации, а по производству монтажных Проект производства работ утверждается главным инженером генеральной подрядной строительномонтажной организации, а по производству монтажных и специальных работ – главным инженером соответствующей субподрядной организации по согласованию с генеральной подрядной строительномонтажной организацией.

19. Технологические карты разрабатываются с целью обеспечения наиболее рациональных решений по организации и технологии 19. Технологические карты разрабатываются с целью обеспечения наиболее рациональных решений по организации и технологии строительного производства, способствующих повышению производительности труда, улучшению качества и снижению стоимости строительно-монтажных работ. В технологических картах предусматриваются прогрессивные способы производства работ, высокопроизводительные приемы и методы труда, отвечающие современному уровню развития строительной техники.

Технологическая карта может быть разработана на следующие процессы: Ø возведение конструктивных элементов здания или Технологическая карта может быть разработана на следующие процессы: Ø возведение конструктивных элементов здания или сооружения; Ø выполнение отдельных видов работ; Ø выполнение комплекса работ, результатом которых являются законченные конструктивные элементы и части зданий и сооружений. Технологическая карта состоит из следующих разделов: 1. область применения; 2. нормативные ссылки; 3. характеристики применяемых материалов и изделий; 4. организация и технология производства работ; 5. потребность в материально-технических ресурсах; 6. контроль качества и приемка работ; 7. техника безопасности, охрана труда и окружающей среды; 8. калькуляция и нормирование затрат труда.

Карты трудовых процессов Основным документом в строительстве, регламентирующим необходимые условия для обеспечения высокопроизводительного труда Карты трудовых процессов Основным документом в строительстве, регламентирующим необходимые условия для обеспечения высокопроизводительного труда рабочих на научной основе, являются карты трудовых процессов. Их цель – помочь инженерно-техническому персоналу, бригадирам и квалифицированным рабочим рационально организовать трудовой процесс; правильно укомплектовать бригады и звенья по профессиональному, квалификационному и количественному составу; максимально сократить ручной труд; применить наиболее прогрессивные приемы и методы, обеспечивающие повышение выработки и качества работ.

Карты трудовых процессов (организации труда) разрабатываются на отдельные виды работ. При выполнении работ поточно-расчлененными Карты трудовых процессов (организации труда) разрабатываются на отдельные виды работ. При выполнении работ поточно-расчлененными методами (звеньями рабочих определенной квалификации) карты разрабатываются на отдельные операции. В отличие от технологических карт, составляемых в основном на комплексные процессы строительно-монтажных работ, в картах трудовых процессов основное внимание уделяется разработке приемов и методов труда, рабочих движений, взаимодействию исполнителей. Карты трудовых процессов систематизируются по каждому виду строительно-монтажных работ в виде комплектов. В содержание карт входят, как правило, пять разделов: 1. "Назначение и эффективность применения карты «; 2. "Исполнители, предметы и орудия труда «; 3. "Условия и подготовка процесса «; 4. "Технология и организация процесса «; 5. "Приемы труда".

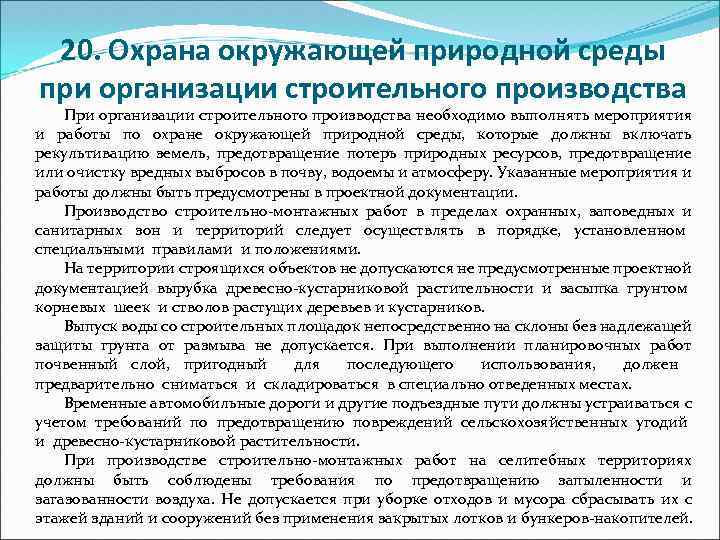

20. Охрана окружающей природной среды при организации строительного производства При организации строительного производства необходимо 20. Охрана окружающей природной среды при организации строительного производства При организации строительного производства необходимо выполнять мероприятия и работы по охране окружающей природной среды, которые должны включать рекультивацию земель, предотвращение потерь природных ресурсов, предотвращение или очистку вредных выбросов в почву, водоемы и атмосферу. Указанные мероприятия и работы должны быть предусмотрены в проектной документации. Производство строительно-монтажных работ в пределах охранных, заповедных и санитарных зон и территорий следует осуществлять в порядке, установленном специальными правилами и положениями. На территории строящихся объектов не допускаются не предусмотренные проектной документацией вырубка древесно-кустарниковой растительности и засыпка грунтом корневых шеек и стволов растущих деревьев и кустарников. Выпуск воды со строительных площадок непосредственно на склоны без надлежащей защиты грунта от размыва не допускается. При выполнении планировочных работ почвенный слой, пригодный для последующего использования, должен предварительно сниматься и складироваться в специально отведенных местах. Временные автомобильные дороги и другие подъездные пути должны устраиваться с учетом требований по предотвращению повреждений сельскохозяйственных угодий и древесно-кустарниковой растительности. При производстве строительно-монтажных работ на селитебных территориях должны быть соблюдены требования по предотвращению запыленности и загазованности воздуха. Не допускается при уборке отходов и мусора сбрасывать их с этажей зданий и сооружений без применения закрытых лотков и бункеров-накопителей.

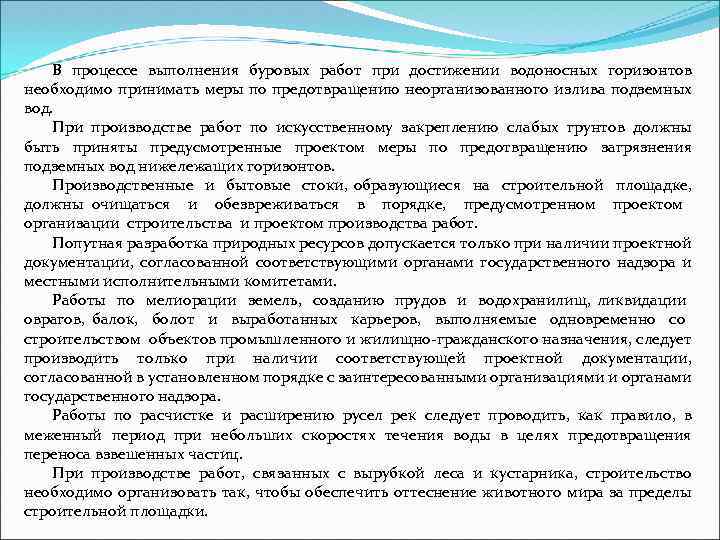

В процессе выполнения буровых работ при достижении водоносных горизонтов необходимо принимать меры по предотвращению В процессе выполнения буровых работ при достижении водоносных горизонтов необходимо принимать меры по предотвращению неорганизованного излива подземных вод. При производстве работ по искусственному закреплению слабых грунтов должны быть приняты предусмотренные проектом меры по предотвращению загрязнения подземных вод нижележащих горизонтов. Производственные и бытовые стоки, образующиеся на строительной площадке, должны очищаться и обезвреживаться в порядке, предусмотренном проектом организации строительства и проектом производства работ. Попутная разработка природных ресурсов допускается только при наличии проектной документации, согласованной соответствующими органами государственного надзора и местными исполнительными комитетами. Работы по мелиорации земель, созданию прудов и водохранилищ, ликвидации оврагов, балок, болот и выработанных карьеров, выполняемые одновременно со строительством объектов промышленного и жилищно-гражданского назначения, следует производить только при наличии соответствующей проектной документации, согласованной в установленном порядке с заинтересованными организациями и органами государственного надзора. Работы по расчистке и расширению русел рек следует проводить, как правило, в меженный период при небольших скоростях течения воды в целях предотвращения переноса взвешенных частиц. При производстве работ, связанных с вырубкой леса и кустарника, строительство необходимо организовать так, чтобы обеспечить оттеснение животного мира за пределы строительной площадки.

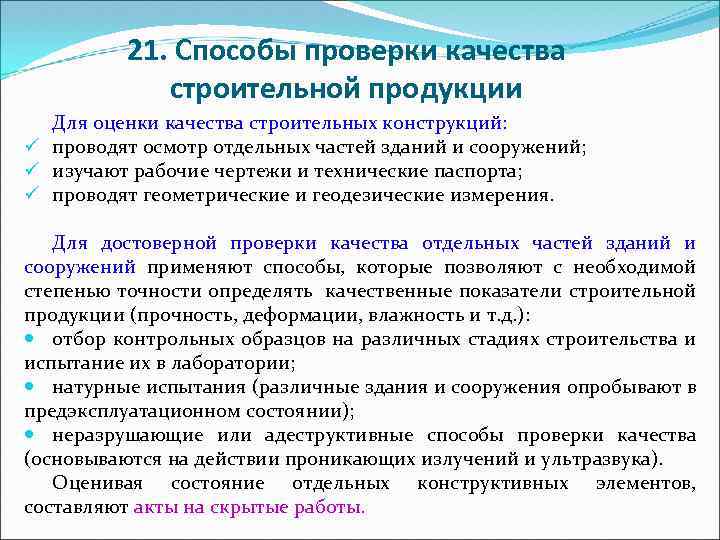

21. Способы проверки качества строительной продукции Для оценки качества строительных конструкций: ü проводят осмотр 21. Способы проверки качества строительной продукции Для оценки качества строительных конструкций: ü проводят осмотр отдельных частей зданий и сооружений; ü изучают рабочие чертежи и технические паспорта; ü проводят геометрические и геодезические измерения. Для достоверной проверки качества отдельных частей зданий и сооружений применяют способы, которые позволяют с необходимой степенью точности определять качественные показатели строительной продукции (прочность, деформации, влажность и т. д. ): отбор контрольных образцов на различных стадиях строительства и испытание их в лаборатории; натурные испытания (различные здания и сооружения опробывают в предэксплуатационном состоянии); неразрушающие или адеструктивные способы проверки качества (основываются на действии проникающих излучений и ультразвука). Оценивая состояние отдельных конструктивных элементов, составляют акты на скрытые работы.

22. Внеплощадочные и внутриплощадочные подготовительные работы Внеплощадочные подготовительные работы включают: строительство подъездных путей и 22. Внеплощадочные и внутриплощадочные подготовительные работы Внеплощадочные подготовительные работы включают: строительство подъездных путей и причалов; линий электропередач с трансформаторными подстанциями; сетей водоснабжения с водозаборными сооружениями; канализационных коллекторов с очистными сооружениями; жилых поселков для строителей; необходимых сооружений по развитию производственной базы строительной организации; сооружений и устройств связи для управления строительством.

Внутриплощадочные подготовительные работы предусматривают: ü инженерную подготовку территории строительства; ü организацию строительной площадки. Внутриплощадочные подготовительные работы предусматривают: ü инженерную подготовку территории строительства; ü организацию строительной площадки.

Инженерная подготовка территории строительства Включает: сдачу-приемку геодезической разбивочной основы для строительства и геодезические разбивочные Инженерная подготовка территории строительства Включает: сдачу-приемку геодезической разбивочной основы для строительства и геодезические разбивочные работы для прокладки инженерных сетей, дорог и возведения зданий и сооружений; освобождение строительной площадки для производства строительно-монтажных работ (расчистка территории, снос строений и др. ); снятие растительного слоя грунта; планировку территории; искусственное понижение (в необходимых случаях) уровня грунтовых вод.

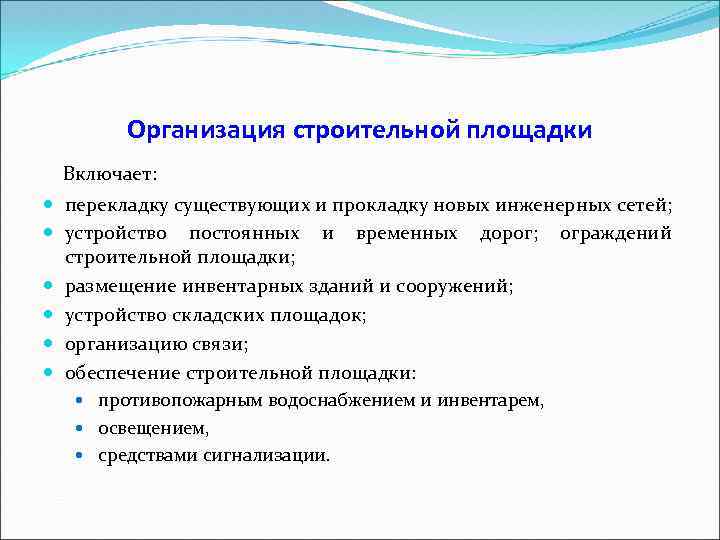

Организация строительной площадки Включает: перекладку существующих и прокладку новых инженерных сетей; устройство постоянных и Организация строительной площадки Включает: перекладку существующих и прокладку новых инженерных сетей; устройство постоянных и временных дорог; ограждений строительной площадки; размещение инвентарных зданий и сооружений; устройство складских площадок; организацию связи; обеспечение строительной площадки: противопожарным водоснабжением и инвентарем, освещением, средствами сигнализации.

23. Расчистка строительной площадки В обычных грунтах деревья независимо от их диаметра валят с 23. Расчистка строительной площадки В обычных грунтах деревья независимо от их диаметра валят с корнями, используя тракторыдревовалы или бульдозеры, оборудованные специальными упорными рамами.

Корчевка пней При диаметре пня до 50 см в талых грунтах или пней со Корчевка пней При диаметре пня до 50 см в талых грунтах или пней со слабо развитой корневой системой в мерзлых грунтах используют механизированный способ (тракторы, бульдозеры, корчеватели – собиратели и корчевательные лебедки). При диаметре пня более 50 см в талых грунтах и более 30 см в мерзлых грунтах применяют взрывной способ.

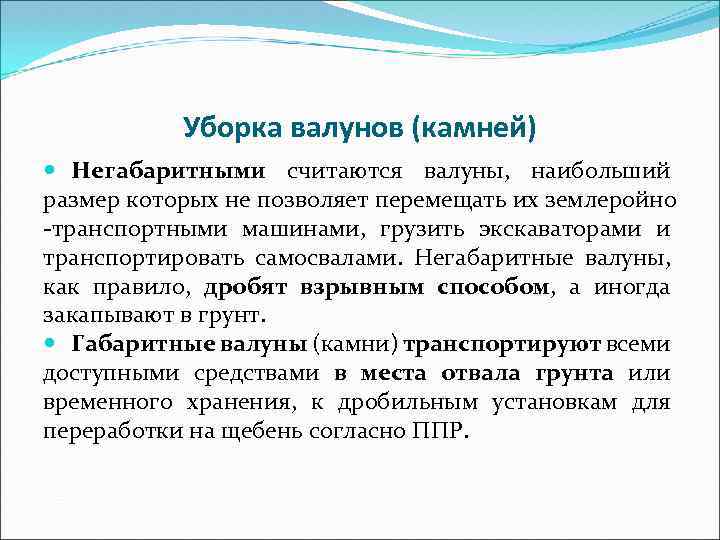

Уборка валунов (камней) Негабаритными считаются валуны, наибольший размер которых не позволяет перемещать их землеройно Уборка валунов (камней) Негабаритными считаются валуны, наибольший размер которых не позволяет перемещать их землеройно -транспортными машинами, грузить экскаваторами и транспортировать самосвалами. Негабаритные валуны, как правило, дробят взрывным способом, а иногда закапывают в грунт. Габаритные валуны (камни) транспортируют всеми доступными средствами в места отвала грунта или временного хранения, к дробильным установкам для переработки на щебень согласно ППР.

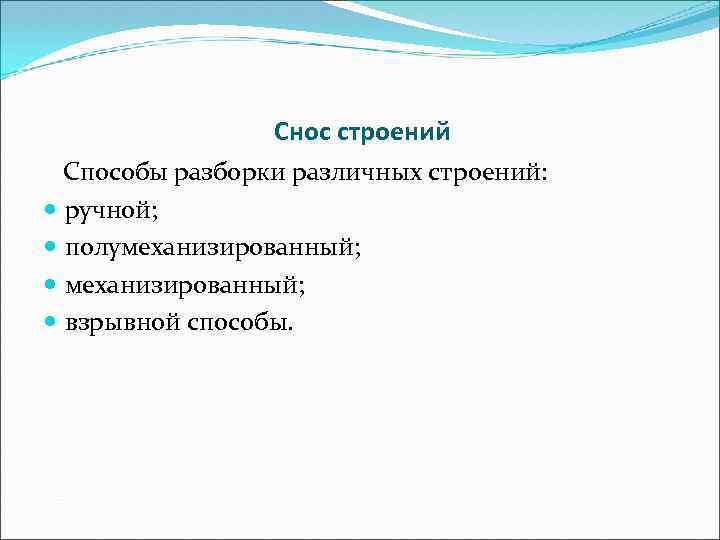

Снос строений Способы разборки различных строений: ручной; полумеханизированный; взрывной способы. Снос строений Способы разборки различных строений: ручной; полумеханизированный; взрывной способы.

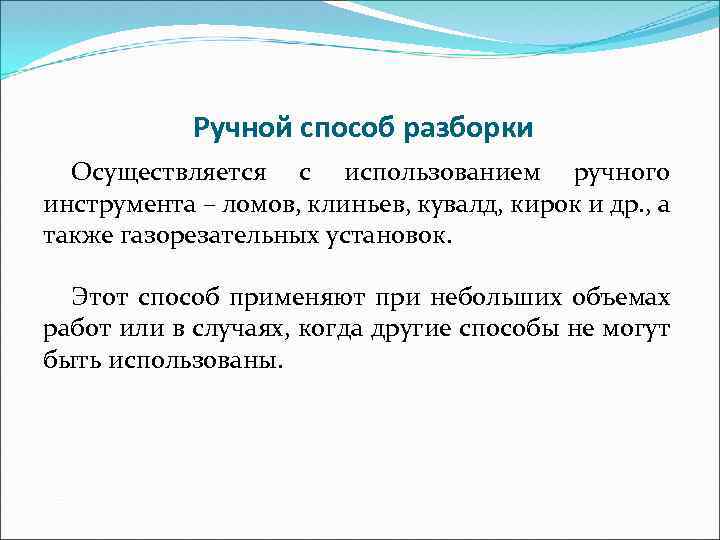

Ручной способ разборки Осуществляется с использованием ручного инструмента – ломов, клиньев, кувалд, кирок и Ручной способ разборки Осуществляется с использованием ручного инструмента – ломов, клиньев, кувалд, кирок и др. , а также газорезательных установок. Этот способ применяют при небольших объемах работ или в случаях, когда другие способы не могут быть использованы.

Полумеханизированный способ Основан на применении пневматического или электрофицированного инструмента: отбойных молотков, лопат-ломов, пневматических бетоноломов, Полумеханизированный способ Основан на применении пневматического или электрофицированного инструмента: отбойных молотков, лопат-ломов, пневматических бетоноломов, механических пил, лебедок и др.

Механический способ Работы выполняют с помощью машин и механизмов. Наибольшее распространение получил метод ударного Механический способ Работы выполняют с помощью машин и механизмов. Наибольшее распространение получил метод ударного разрушения конструкций шар- или клинмолотом, подвешиваемым на тросах к стреле самоходного крана или экскаватора.

Взрывной способ Основан на использовании энергии взрыва. Для разрушения зданий применяют шпуровые заряды взрывчатого Взрывной способ Основан на использовании энергии взрыва. Для разрушения зданий применяют шпуровые заряды взрывчатого вещества, которые располагают на одном уровне в основании здания по его периметру (не ниже 0, 5 м от поверхности земли).

Снятие растительного слоя грунта Плодородный слой снимается в талом состоянии бульдозерами или скреперами. Плодородный Снятие растительного слоя грунта Плодородный слой снимается в талом состоянии бульдозерами или скреперами. Плодородный растительный слой используется при рекультивации сельскохозяйственных земель, при благоустройстве территорий.

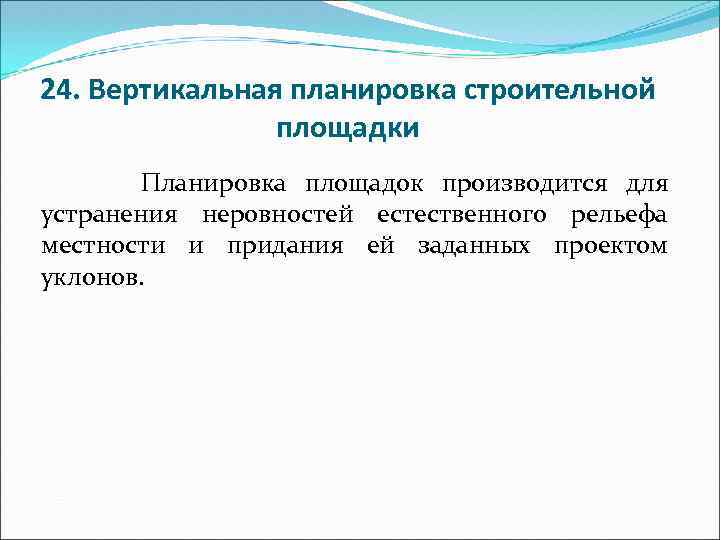

24. Вертикальная планировка строительной площадки Планировка площадок производится для устранения неровностей естественного рельефа местности 24. Вертикальная планировка строительной площадки Планировка площадок производится для устранения неровностей естественного рельефа местности и придания ей заданных проектом уклонов.

Состав работ: послойное резание грунта, перемещение грунта к месту укладки, укладки грунта насыпи, уплотнение, Состав работ: послойное резание грунта, перемещение грунта к месту укладки, укладки грунта насыпи, уплотнение, окончательная планировка.

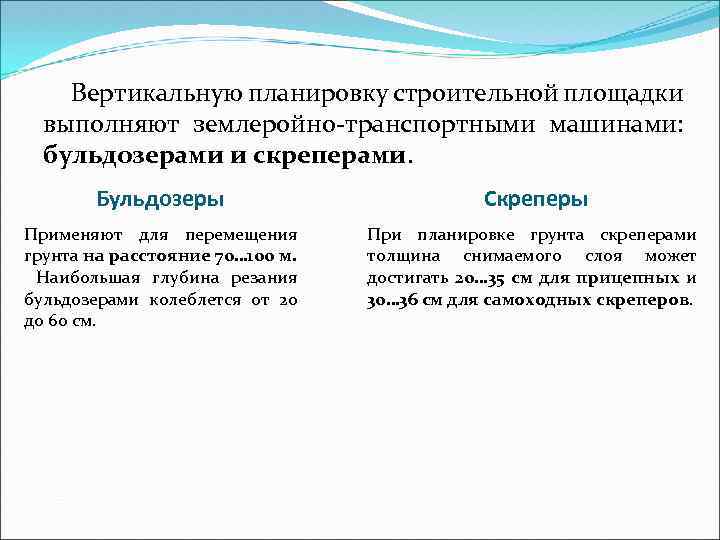

Вертикальную планировку строительной площадки выполняют землеройно-транспортными машинами: бульдозерами и скреперами. Бульдозеры Скреперы Применяют для Вертикальную планировку строительной площадки выполняют землеройно-транспортными машинами: бульдозерами и скреперами. Бульдозеры Скреперы Применяют для перемещения грунта на расстояние 70… 100 м. Наибольшая глубина резания бульдозерами колеблется от 20 до 60 см. При планировке грунта скреперами толщина снимаемого слоя может достигать 20… 35 см для прицепных и 30… 36 см для самоходных скреперов.

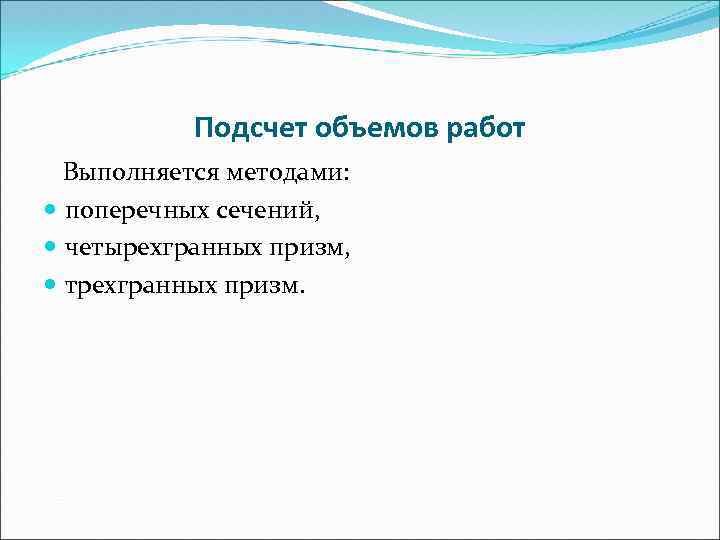

Подсчет объемов работ Выполняется методами: поперечных сечений, четырехгранных призм, трехгранных призм. Подсчет объемов работ Выполняется методами: поперечных сечений, четырехгранных призм, трехгранных призм.

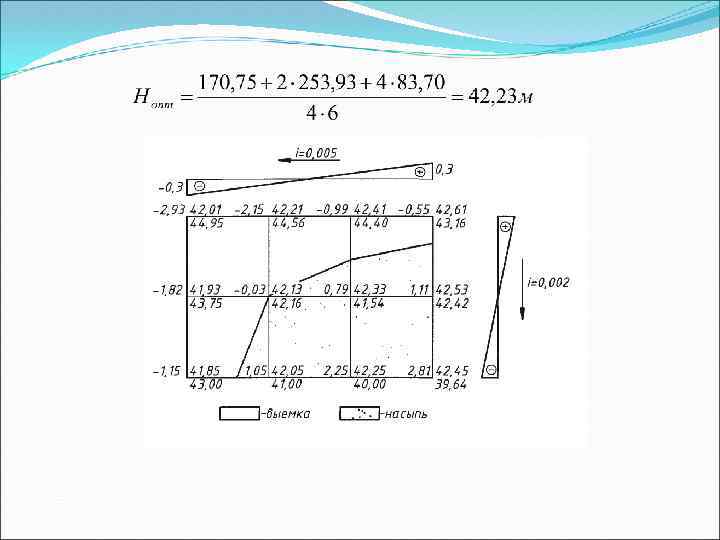

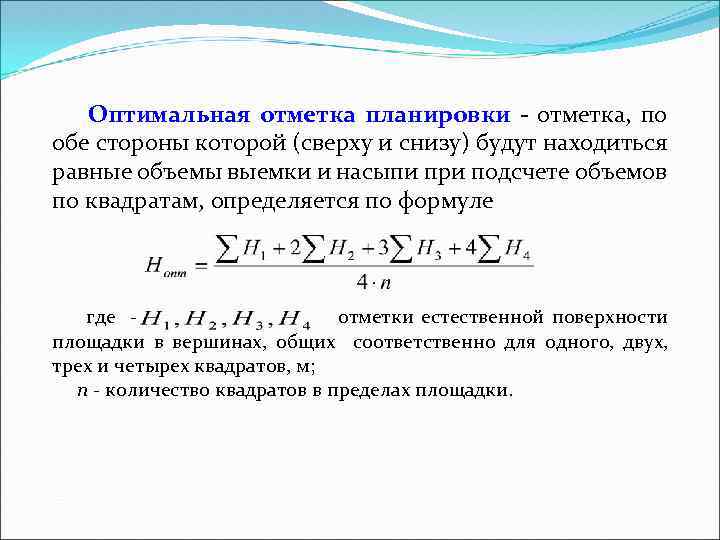

Оптимальная отметка планировки - отметка, по обе стороны которой (сверху и снизу) будут находиться Оптимальная отметка планировки - отметка, по обе стороны которой (сверху и снизу) будут находиться равные объемы выемки и насыпи при подсчете объемов по квадратам, определяется по формуле где отметки естественной поверхности площадки в вершинах, общих соответственно для одного, двух, трех и четырех квадратов, м; n - количество квадратов в пределах площадки.

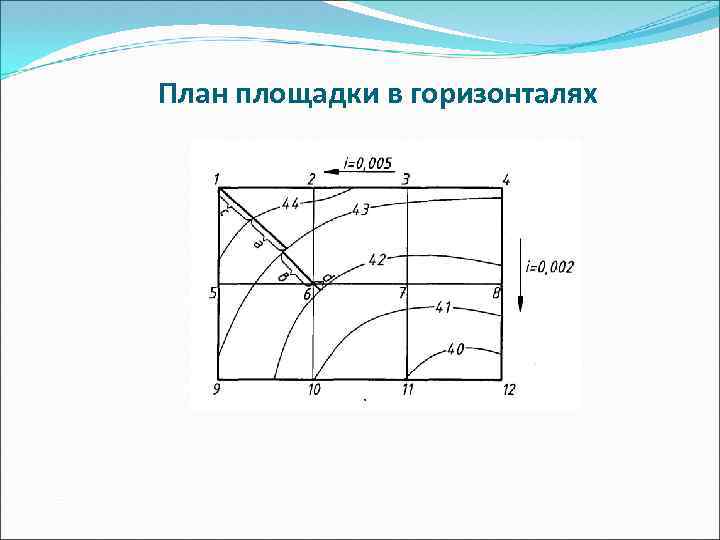

План площадки в горизонталях План площадки в горизонталях

Определение объемов насыпи и выемки Определение объемов насыпи и выемки

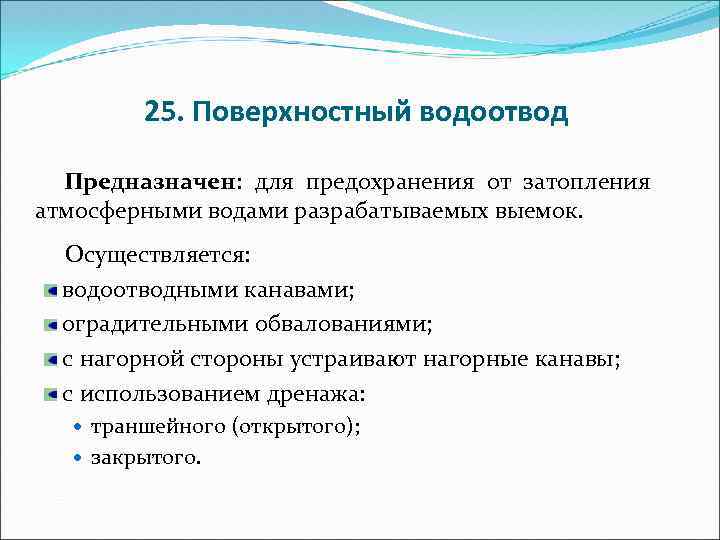

25. Поверхностный водоотвод Предназначен: для предохранения от затопления атмосферными водами разрабатываемых выемок. Осуществляется: водоотводными 25. Поверхностный водоотвод Предназначен: для предохранения от затопления атмосферными водами разрабатываемых выемок. Осуществляется: водоотводными канавами; оградительными обвалованиями; с нагорной стороны устраивают нагорные канавы; с использованием дренажа: траншейного (открытого); закрытого.

26. Искусственное понижение уровня грунтовых вод Осуществляются с использованием : q легких иглофильтровых установок 26. Искусственное понижение уровня грунтовых вод Осуществляются с использованием : q легких иглофильтровых установок (ЛИУ) q эжекторных иглофильтровых установок (грунты с коэффициентами фильтрации 1 – 40 м/сут); q открытых водопонизительных скважин грунты с коэффициентом фильтрации более 40 м/сут; q вакуумирования q электроосушения (электроосмоса) При осушении глинистых грунтов с коэффициентом фильтрации менее 1 – 2 м/сут.

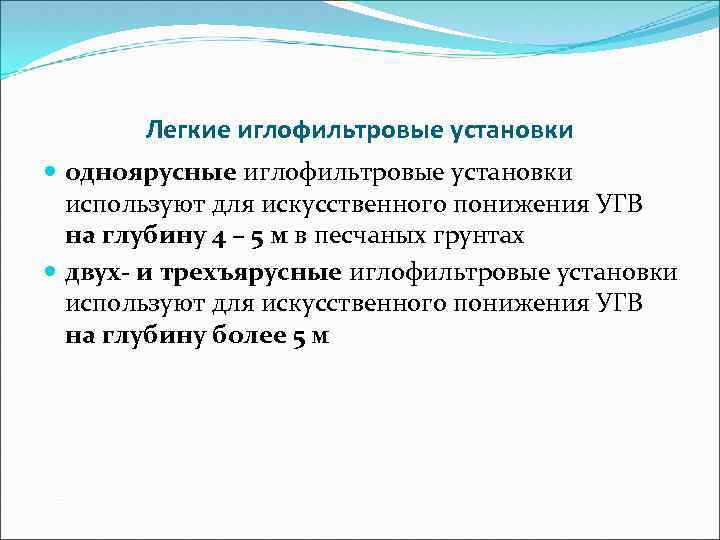

Легкие иглофильтровые установки одноярусные иглофильтровые установки используют для искусственного понижения УГВ на глубину 4 Легкие иглофильтровые установки одноярусные иглофильтровые установки используют для искусственного понижения УГВ на глубину 4 – 5 м в песчаных грунтах двух- и трехъярусные иглофильтровые установки используют для искусственного понижения УГВ на глубину более 5 м

Для осушения траншей шириной до 4, 5 м используют однорядные иглофильтровые установки Для осушения траншей шириной до 4, 5 м используют однорядные иглофильтровые установки

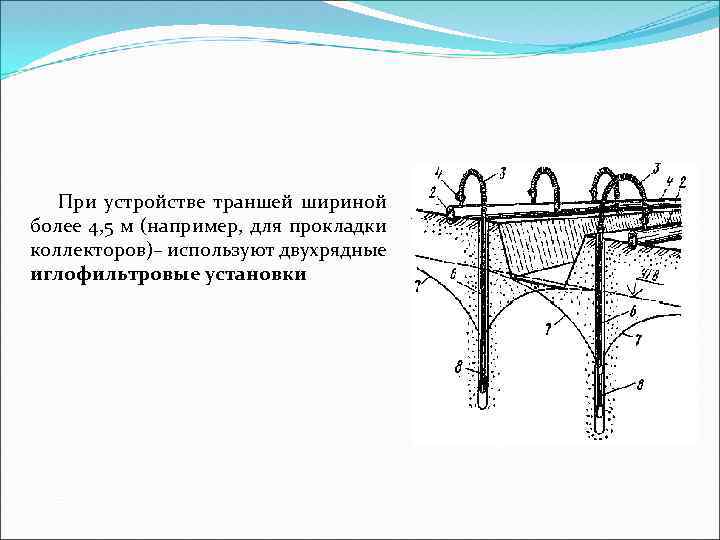

При устройстве траншей шириной более 4, 5 м (например, для прокладки коллекторов)– используют двухрядные При устройстве траншей шириной более 4, 5 м (например, для прокладки коллекторов)– используют двухрядные иглофильтровые установки

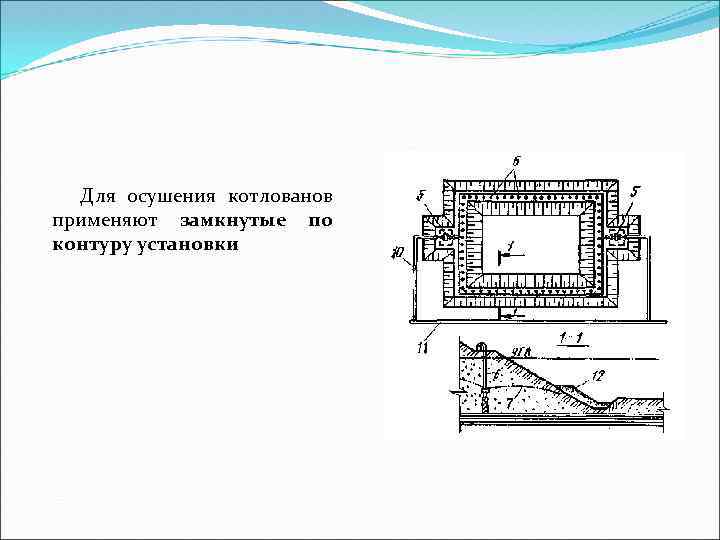

Для осушения котлованов применяют замкнутые по контуру установки Для осушения котлованов применяют замкнутые по контуру установки

Погружение иглофильтров Погружение иглофильтров

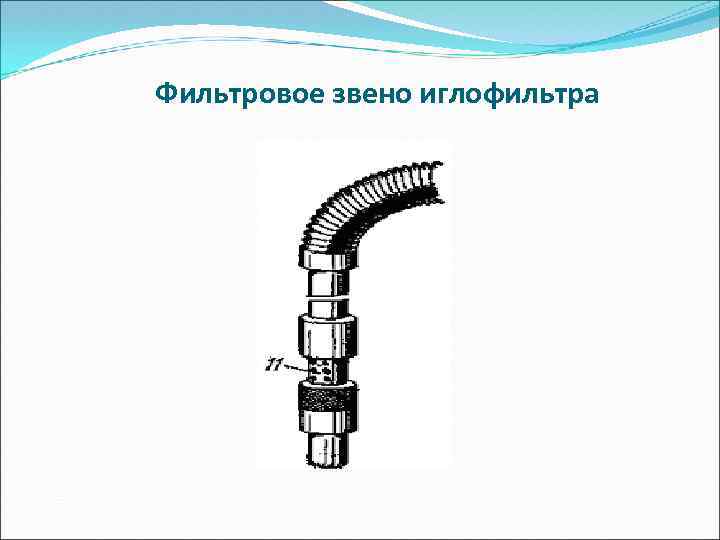

Фильтровое звено иглофильтра Фильтровое звено иглофильтра

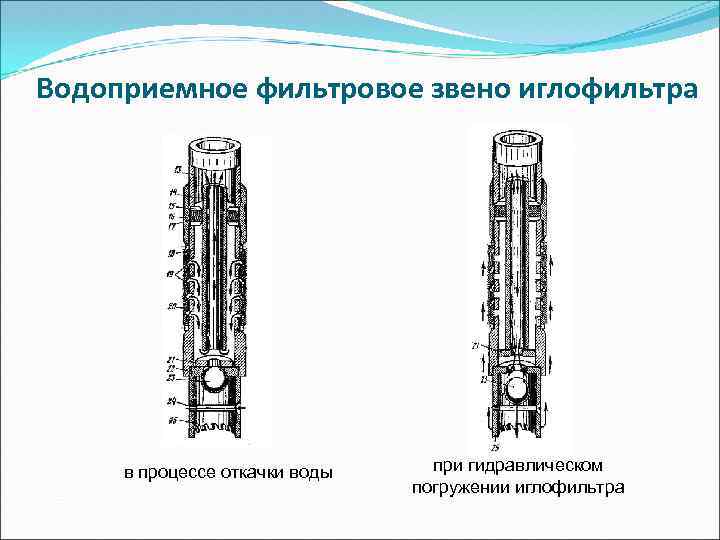

Водоприемное фильтровое звено иглофильтра в процессе откачки воды при гидравлическом погружении иглофильтра Водоприемное фильтровое звено иглофильтра в процессе откачки воды при гидравлическом погружении иглофильтра

27. Транспортирование строительных грузов Транспорт – элемент строительного производства Строительные грузы бывают: Ø штучными 27. Транспортирование строительных грузов Транспорт – элемент строительного производства Строительные грузы бывают: Ø штучными (сборные детали, пакеты с кирпичом, строительные машины); Ø насыпными (грунт, щебень); Ø жидкими (раствор, бетонная или асфальтовая смесь); Ø наливными (известковое молоко, горячий битум). По своей функциональной роли их подразделяют на три группы: I. строительные материалы; II. грунт; III. технические средства.

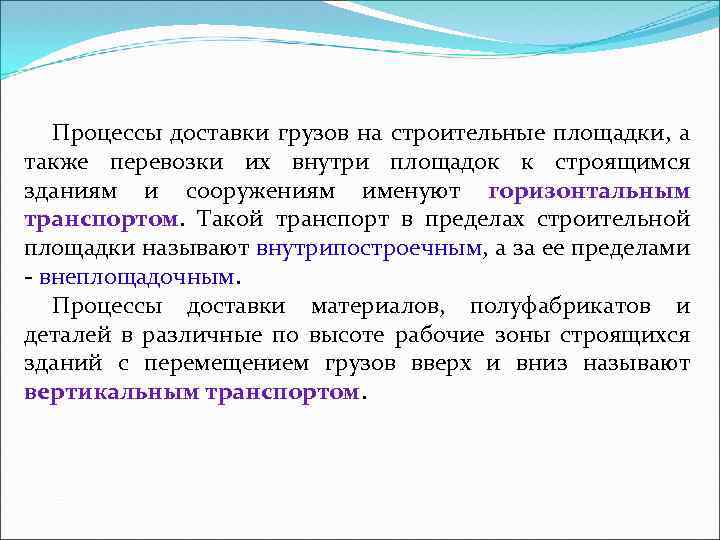

Процессы доставки грузов на строительные площадки, а также перевозки их внутри площадок к строящимся Процессы доставки грузов на строительные площадки, а также перевозки их внутри площадок к строящимся зданиям и сооружениям именуют горизонтальным транспортом. Такой транспорт в пределах строительной площадки называют внутрипостроечным, а за ее пределами - внеплощадочным. Процессы доставки материалов, полуфабрикатов и деталей в различные по высоте рабочие зоны строящихся зданий с перемещением грузов вверх и вниз называют вертикальным транспортом.

Горизонтальный транспорт: автомобильный; железнодорожный; водный; воздушный; тракторный; Горизонтальный транспорт: автомобильный; железнодорожный; водный; воздушный; тракторный;

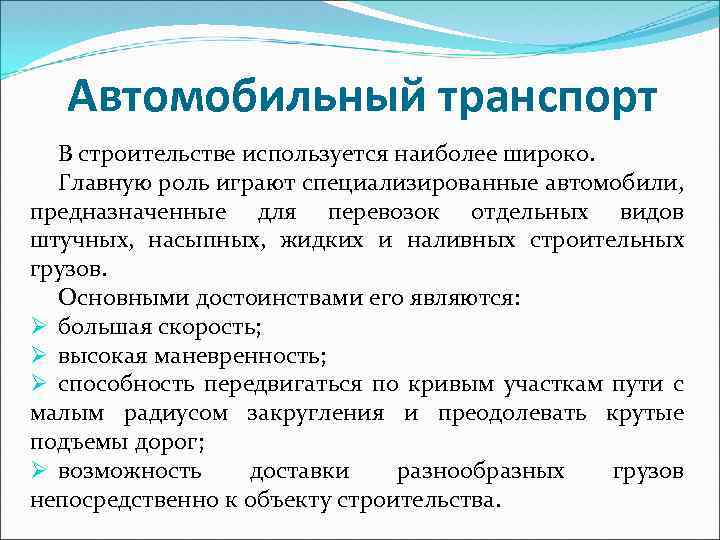

Автомобильный транспорт В строительстве используется наиболее широко. Главную роль играют специализированные автомобили, предназначенные для Автомобильный транспорт В строительстве используется наиболее широко. Главную роль играют специализированные автомобили, предназначенные для перевозок отдельных видов штучных, насыпных, жидких и наливных строительных грузов. Основными достоинствами его являются: Ø большая скорость; Ø высокая маневренность; Ø способность передвигаться по кривым участкам пути с малым радиусом закругления и преодолевать крутые подъемы дорог; Ø возможность доставки разнообразных грузов непосредственно к объекту строительства.

Тракторный транспорт Используют для перевозки грузов по плохим дорогам и даже в условиях полного Тракторный транспорт Используют для перевозки грузов по плохим дорогам и даже в условиях полного бездорожья. При значительных расстояниях перевозки этим видом транспорта становятся экономически нецелесообразными вследствие малых скоростей передвижения. Трактор как транспортное средство используется в основном в лесном поселковом строительстве. ВОДНЫЙ ТРАНСПОРТ Применяют главным образом как внешний транспорт. Он является наиболее дешевым, особенно при перевозке массовых грузов на большие расстояния. При использовании этого вида транспорта необходимо учитывать сезонный характер его работы. ВОЗДУШНЫЙ ТРАНСПОРТ Применяют для доставки строительных грузов в труднодоступные места, в сильно пересеченную местность, при освоении Крайнего Севера и т. д. Специальные виды транспорта — подвесные канатные дороги, рельсовые дороги с канатной тягой и монорельсовые подвесные дороги — применяют для доставки строительных грузов в условиях сильно пересеченной местности и водных преград.

Железнодорожный транспорт Применяют главным образом как внешний транспорт для перевозки строительных грузов на большие Железнодорожный транспорт Применяют главным образом как внешний транспорт для перевозки строительных грузов на большие расстояния. Железнодорожный транспорт на строительной площадке требует больших первоначальных затрат, однако при больших объемах строительных работ и при поступлении основных грузов по железнодорожным путям эти затраты в процессе эксплуатации быстро окупаются. Железнодорожный транспорт применяют в виде подвижных составов общего пользования и специализированных составов, приспособленных для перевозки строительных грузов. В качестве тяговых средств используют тепловозы, электровозы.

Вертикальный транспорт строительных материалов и конструкций осуществляется грузоподъемными механизмами: § различного типа краны; § Вертикальный транспорт строительных материалов и конструкций осуществляется грузоподъемными механизмами: § различного типа краны; § подъемники; § разгрузчики; § ковшовые экскаваторы и др.

28. Погрузочно-разгрузочные работы Организация погрузочно-разгрузочных работ должна обеспечивать их комплексную механизацию с предельным уменьшением 28. Погрузочно-разгрузочные работы Организация погрузочно-разгрузочных работ должна обеспечивать их комплексную механизацию с предельным уменьшением числа перегрузок. В состав механизированных комплексов входят как общестроительные, так и специальные машины и механизмы. Общестроительные машины (башенные, стрелковые, козловые, мостовые краны, кран-балки, экскаваторы различных типов) используют на погрузке и разгрузке штучных, тяжеловесных, длинномерных и крупнообъемных конструкций и материалов, а также сыпучих материалов и контейнеров с малосыпучими материалами. Применение специальных погрузочно-разгрузочных машин определяет вид грузов. Специальные погрузочно-разгрузочные машины бывают циклического и непрерывного действия. Наиболее широкое применение в строительстве получили различные самоходные погрузчики и ленточные конвейеры.
