ОПРЕДЕЛЕНИЕ ПОТЕРЬ ВРЕМЕНИ 2.pptx
- Количество слайдов: 21
ОПРЕДЕЛЕНИЕ ПОТЕРЬ ВРЕМЕНИ Хронометраж операций Практическая работа № 2
• Хронометражем называется такой вид наблюдений, при котором изучаются циклически повторяющиеся элементы оперативной, а также отдельные элементы подготовительнозаключительной работы или работы по обслуживанию рабочего места.
Цели хронометража • определение норм времени и получение данных для разработки улучшения по труду; • изучение и внедрение передовых приемов и методов труда; • проверка качества действующих норм; • выявление причин невыполнения норм отдельными работниками; • совершенствование организации трудового процесса на рабочем месте.
Параметры хронометража • Точность замеров времени проведении хронометражных наблюдений зависит от длительности выполнения изучаемых элементов операции. При длительности элемента операции до 10 с измерения проводятся с точностью до 0, 1 с, более 10 с — до 0, 2 с. • Хронометражное наблюдение следует проводить через 45. . . 60 мин после начала работы и за 1, 5. . . 3 ч до окончания рабочего дня. Причем все наблюдения необходимо закончить не позднее чем за 30 мин до окончания работы.
1. Наблюдения. • Для выявления наиболее рациональных приемов работы наблюдения должны проводиться за передовыми рабочими. • Если целью хронометража является установление норм или получение данных для разработки нормативов на одинаковые операции, выполняемые несколькими рабочими, то выбираются несколько человек, имеющих средний по группе уровень выполнения норм выработки за последние 3 месяца и стаж работы по специальности 4. . . 5 лет. При численности группы 2. . . 3 человека достаточно наблюдать за 1 рабочим; • 4 человека — за 2; • 6. . . 8 человек — за 3 и т. д.
Наблюдение • Если целью хронометража является выявление причин невыполнения норм выработки, наблюдение проводится за рабочими, не выполняющими нормы выработки, а полученные результаты сравниваются с нормативами и затратами времени по данным хронометража у рабочих, перевыполняющих эти нормы.

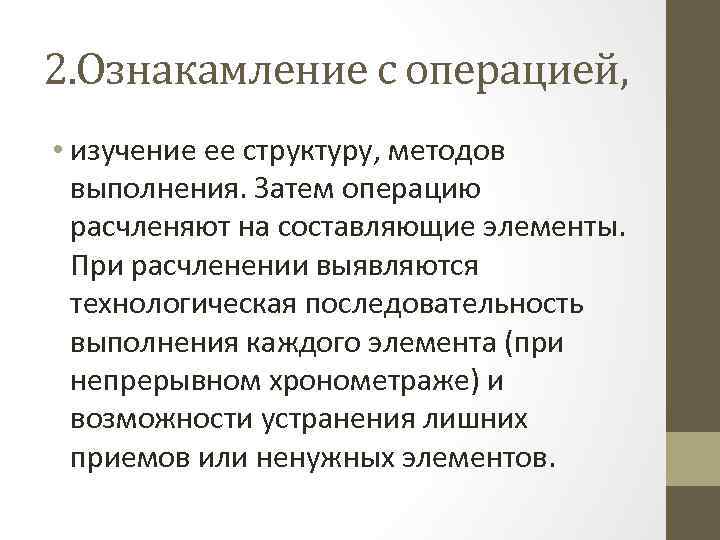

2. Ознакамление с операцией, • изучение ее структуру, методов выполнения. Затем операцию расчленяют на составляющие элементы. При расчленении выявляются технологическая последовательность выполнения каждого элемента (при непрерывном хронометраже) и возможности устранения лишних приемов или ненужных элементов.

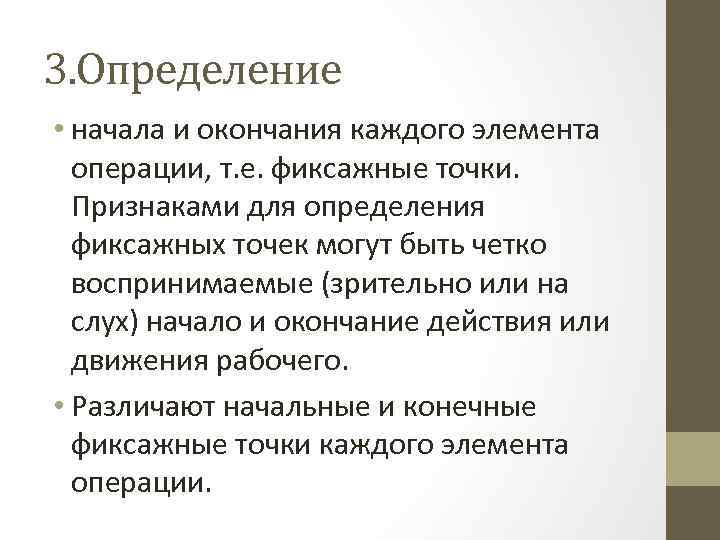

3. Определение • начала и окончания каждого элемента операции, т. е. фиксажные точки. Признаками для определения фиксажных точек могут быть четко воспринимаемые (зрительно или на слух) начало и окончание действия или движения рабочего. • Различают начальные и конечные фиксажные точки каждого элемента операции.

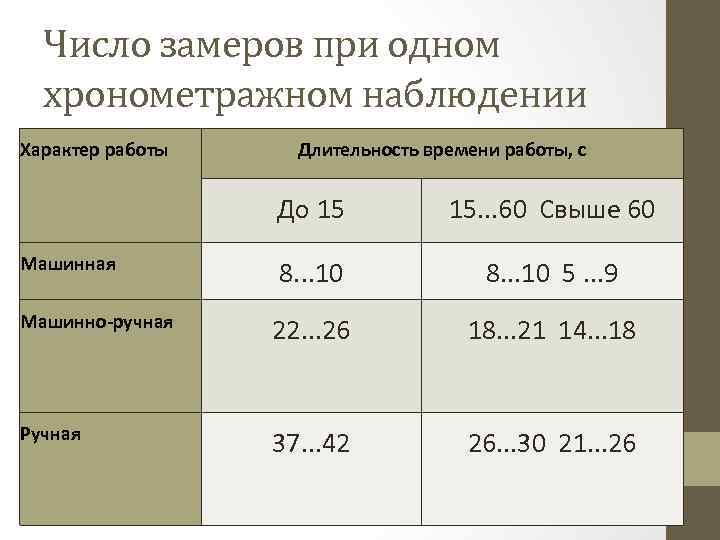

• По табл. определяют необходимое количество замеров, которое требуется осуществить при одном наблюдении. Один замер представляет собой одноразовую фиксацию времени выполнения того элемента операции, для которого требуется определить затраты времени.
Число замеров при одном хронометражном наблюдении Характер работы Длительность времени работы, с До 15 15. . . 60 Свыше 60 8. . . 10 5. . . 9 Машинно-ручная 22. . . 26 18. . . 21 14. . . 18 Ручная 37. . . 42 26. . . 30 21. . . 26 Машинная

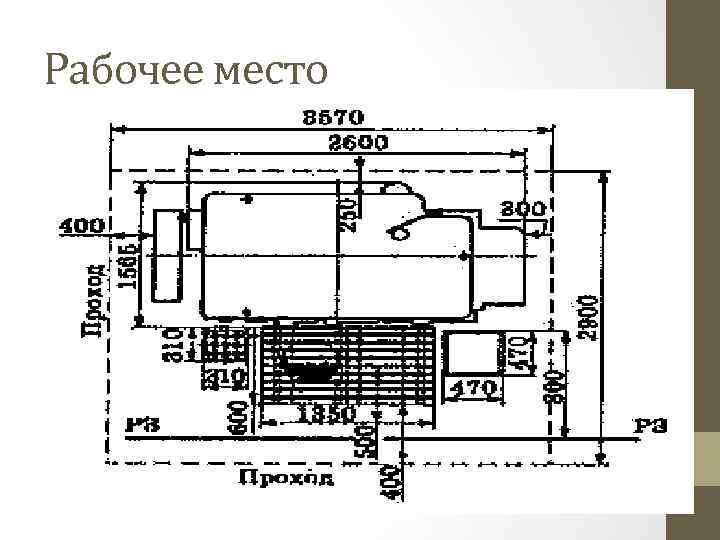

Рабочее место

В процессе хронометража • наблюдатель должен следить, в какой последовательности рабочий выполняет каждый элемент операции, отмечать все отклонения от нормального выполнения и задержки в работе, произошедшие у рабочего. То есть фиксировать дефектные замеры, которые затем должны быть исключены при расчете продолжительности изучаемых элементов операции.
• При непрерывном хронометраже отмечается момент окончания первого и всех последующих элементов операции (без остановки секундомера). Конечное показание секундомера является также суммой продолжительности всех элементов операции. • При проведении циклового хронометража фиксируются затраты времени на элементы операции, объединенные в группы с разным составом.

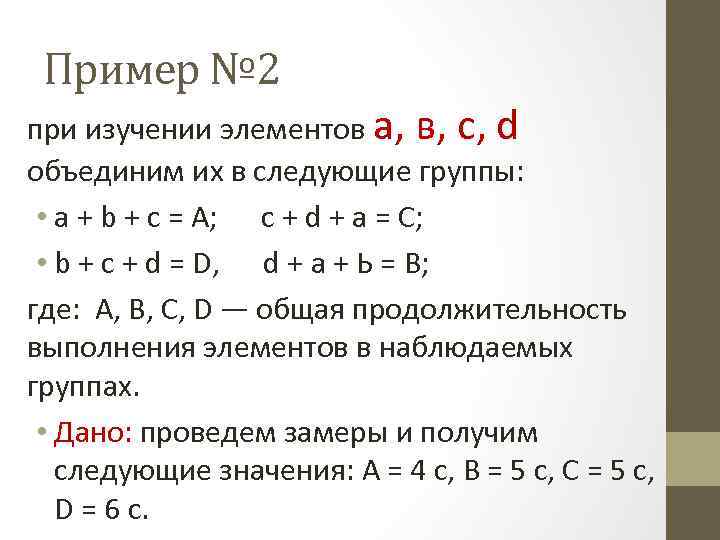

Пример № 2 при изучении элементов а, в, с, d объединим их в следующие группы: • a + b + c = A; с + d + а = С; • b + с + d = D, d + а + Ь = В; где: А, В, С, D — общая продолжительность выполнения элементов в наблюдаемых группах. • Дано: проведем замеры и получим следующие значения: А = 4 с, В = 5 с, С = 5 с, D = 6 с.
Затем просуммируем эти равенства: • A+B+С+D = За + 3 b + Зс + 3 d. Обозначив сумму продолжительности исследуемых элементов через S, получим: • S = (A + B + C + D)/3= (4 + 5 + 6)/3 =6, 7 с Зная продолжительность выполнения элементов каждой группы, можно рассчитать время на выполнение любого элемента:
При выборочном хронометраже секундомер включается в начальной и выключается в конечной фиксажной точке изучаемого элемента операции. а = S - D = 6, 7 - 6, 0 = 0, 7 с; Ь = S - С = 6, 7 - 5, 0 = 1, 7 с; с = S - В = 6, 7 - 5, 0 = 1, 7 с; d = S - А = 6, 7 - 4, 0 = 2, 7 с После проведения необходимого количества хронометражных замеров определяется объем продукции, выработанный рабочим за этот период.
Хронометраж выполняемой работы

График выполнения работы станочником
