МОНТАЖ ЗДАНИЙ ИЗ КРУПНЫХ БЛОКОВ

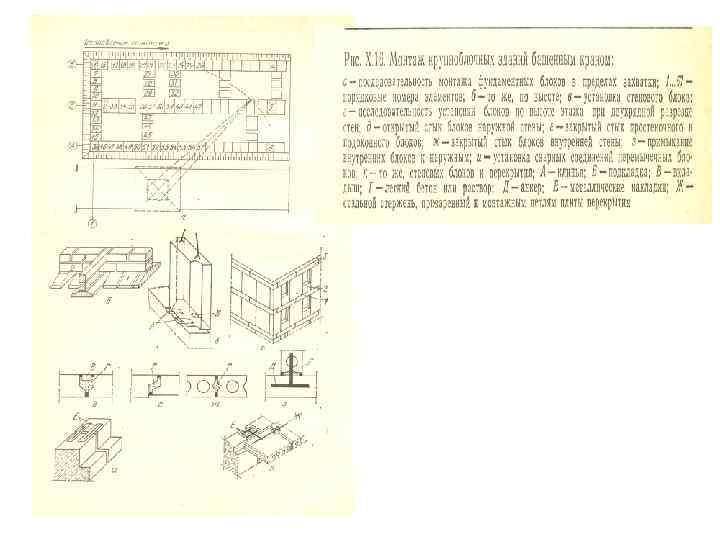

В зданиях из крупных блоков несущими являются наружные и внутренние стены. Разрезка наружных стен – в основном двухрядная, при которой используют три вида блоков: простеночный, перемычечный и подоконный. Монтируемое здание в плане разбивают на несколько захваток, число которых зависит от протяженности здания. Блоки монтируют, как правило, методом горизонтального и вертикального наращивания при помощи башенных кранов, передвигающихся по фронту монтажных работ – от захватки к захватке. Сначала устанавливают блоки наружных стен, затем внутренних. Монтаж начинают в пределах захватки с установки маячных блоков на предварительно уложенную постель из раствора. Маячные блоки устанавливают в углах захватки и в местах пересечения наружных и внутренних стен. Правильность опускания блоков на место контролируют по рискам осей вертикальных швов и монтажному зазору, образуемому с ранее уложенным блоком, а также по шнуру-причалке, натянутому между маячными блоками.

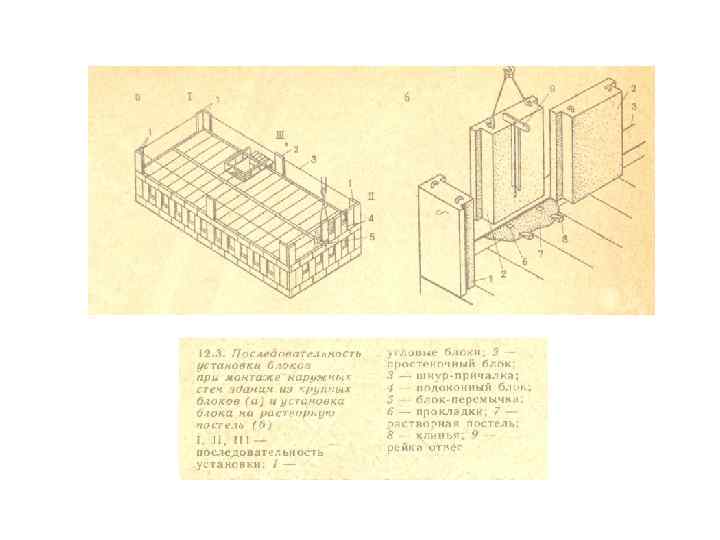

Для правильной установки блоков по вертикали и образования горизонтальных монтажных швов существует несколько способов. Основной способ заключается в посадке блока на постель из раствора при двух утопленных прокладках и двух клиньях (стальные, деревометаллические или деревянные) с преднамеренным наклоном блока наружу. При плавном извлечении клиньев блок занимает вертикальное положение, а толщина вертикальных прокладок обеспечивает требуемую толщину горизонтального шва. Правильность установки блоков проверяют рейкой-отвесом. Монтаж блоков ведут с перевязкой швов. При монтаже наружных стен сначала устанавливают простеночные блоки, а затем подоконные. Блоки перемычек укладывают с монтажных столиков или подмостей. Монтаж внутренних стен начинают с возведения лестничных клеток. По мере установки блоков выполняют заделку стыков между ними. . Раствор для замоноличивания вертикальных швов подают растворонасосом и уплотняют в швах вибраторами. Снаружи швы конопатят просмоленной паклей и расшивают раствором. Наружные швы, отверстия и случайные повреждения на фасаде заделывают с люлек.
При монтаже блоков наружных стен особое внимание надо обращать на выравнивание их внутренней поверхности, что позволит избежать дополнительных отделочных работ. Одновременно с монтажом стеновых блоков устанавливают дверные и оконные блоки. Монтаж лестничных маршей, площадок, санитарно-технических кабин ведут параллельно с монтажом стен. Все блоки наружных и внутренних стен связывают между собой стальными накладками в уровне перекрытий. Последними монтируют плиты перекрытий, начиная их укладку от лестничной клетки в обе стороны.
Монтаж зданий из крупных блоков.ppt
