МОНТАЖ КРУПНОПАНЕЛЬНЫХ БЕЗКАРКАРКАСНЫХ ЗДАНИЙ

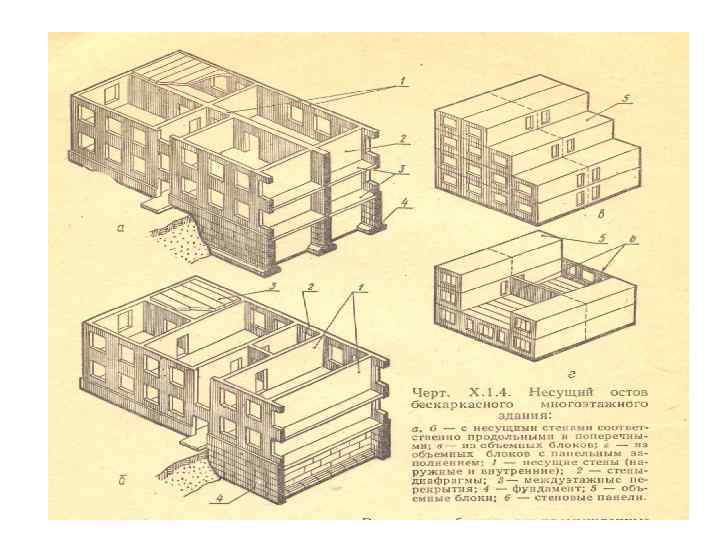

По основным конструктивно-планировочным характеристикам бескаркасные крупнопанельные здания разделяют на два вида: с продольными и поперечными несущими стенами, что отражается на последовательности установки элементов.
Бескаркасные здания монтируют комплексным, дифференцируемым и комбинированным методами.
При комплексном методе конструкции устанавливают покомнатно, замкнутыми ячейками, перекрытыми плитой. Такой метод обеспечивает устойчивость конструкций, однако требует частой смены монтажной оснастки и доставки разнотипных элементов, что осложняет монтаж с транспортных средств.
При дифференцированном методе в пределах этажа здание разделяют на захватки (в составе одной – двух секций) и в течение одной смены устанавливают однородные элементы, например, только наружные стеновые панели, затем внутренние и т. д.
На практике чаще всего применяется комбинированный метод, при котором в течение смены монтируют наружные и внутренние панели, затем перегородки и перекрытия. Монтаж осуществляют башенным краном.
Важнейшее требование при монтаже бескаркасных зданий ─ обеспечить неизменяемость геометрических форм сооружения и монтажную устойчивость отдельных элементов. На практике применяют различные схемы последовательности монтажа.

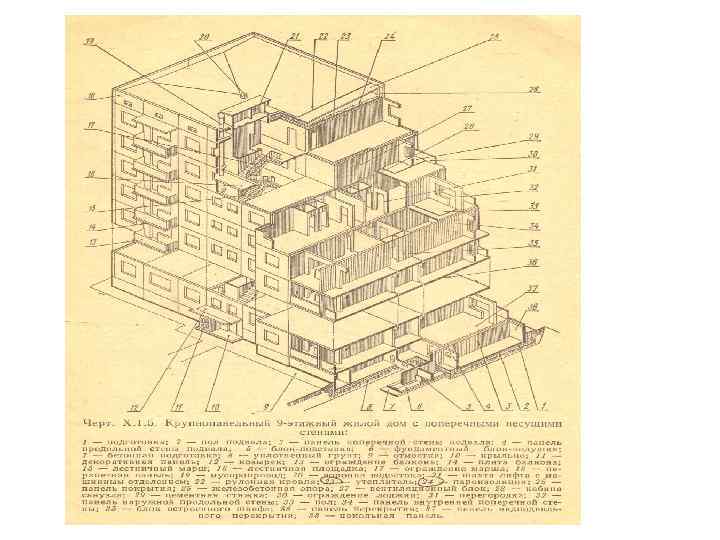

В зданиях с продольными несущими стенами вначале ведут монтаж торцовой и продольной наружных стен, образующих угол секции, начиная от более удаленной по отношению к крану, соблюдая принцип «на кран» (что обеспечивает крановщику хорошую видимость).

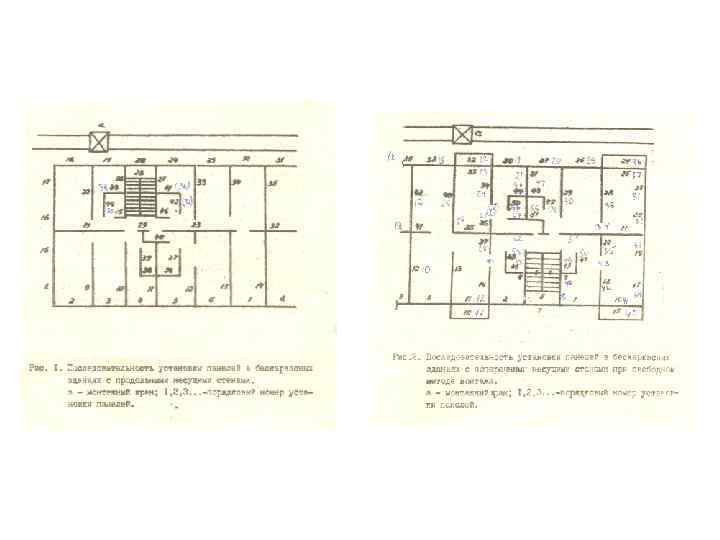

В след за ними внутренние поперечные панели, примыкающие к дальней продольной стене; панели торцовой и средней продольной несущей стен; панели ближайшей к крану продольной наружной стены и в последнюю очередь поперечые, примыкающие к ближней продольной стене.
После установки санитарно-технических кабин и перегородок монтируют плиты перекрытия. По ходу возведения стен монтируют лестничные марши и площадки.
Монтаж зданий с поперечными несущими стенами начинают с лестничной клетки, являющейся наиболее жесткой ячейкой здания, и ведут по принципу «на кран» . Сначала монтируют две наружные стеновые панели, временно раскрепляемые подкосами, затем стеновые панели лестничной клетки, лестничную площадку, лестничные марши и наружную стеновую панель лестничной клетки и, наконец, все остальные вертикальные элементы в обе стороны.
