Сетевая модель 2003.ppt
- Количество слайдов: 37
Исходные данные по проекту Номер работы Наименование работы Номер Продолжительность, предшествующей дней работы 1 Согласование требований заказчика - 20 2 Разработка документации и проекта здания - 45 3 Завершение проектных работ 1 0 4 Фундаментные работы 1 25 5 Проектирование ландшафта 1 10 6 Постройка ограждения 2, 3 40 7 Строительство первого этажа 4 60 8 Завершение работ по постройке ограждения 6 0 9 Установка въездных ворот 6 10 10 Завершение работ по строительству 1 этажа 7 0 11 Установка ворот в гараж 8, 10 5 12 Установка системы стропил 7 10 13 Ландшафтные работы 5 80 14 Установка крыши, окон и дверей 9, 11, 12 90 15 Внутренние работы и сдача проекта заказчику 13, 14 100

Сетевая модель проекта Работа 6 (40) Работа 9 (10) Работа 8 (0) Работа 2 (45) Работа 3 (0) Работа 10 (0) Работа 7 (60) Работа 1 (20) Работа 11 (5) Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 13 (80) Работа 5 (10) Работа 15 (100)

Сетевая модель проекта (номер события) Работа 6 (40) Работа 9 (10) Работа 8 (0) Работа 2 (45) 1 Работа 3 (0) Работа 10 (0) Работа 7 (60) Работа 1 (20) Работа 11 (5) Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 13 (80) Работа 5 (10) Работа 15 (100)
Сетевая модель проекта (номер события) Работа 6 (40) Работа 9 (10) Работа 8 (0) Работа 2 (45) 1 Работа 3 (0) Работа 10 (0) Работа 7 (60) Работа 1 (20) Работа 11 (5) Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 13 (80) Работа 5 (10) Работа 15 (100)
Сетевая модель проекта (номер события) Работа 6 (40) Работа 9 (10) Работа 8 (0) Работа 2 (45) 1 Работа 3 (0) Работа 10 (0) Работа 7 (60) Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 Работа 13 (80) Работа 5 (10) Работа 15 (100)
Сетевая модель проекта (номер события) 3 Работа 6 (40) Работа 9 (10) Работа 8 (0) Работа 2 (45) 1 Работа 3 (0) Работа 10 (0) 4 Работа 7 (60) Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 Работа 13 (80) Работа 5 (10) 5 Работа 15 (100)

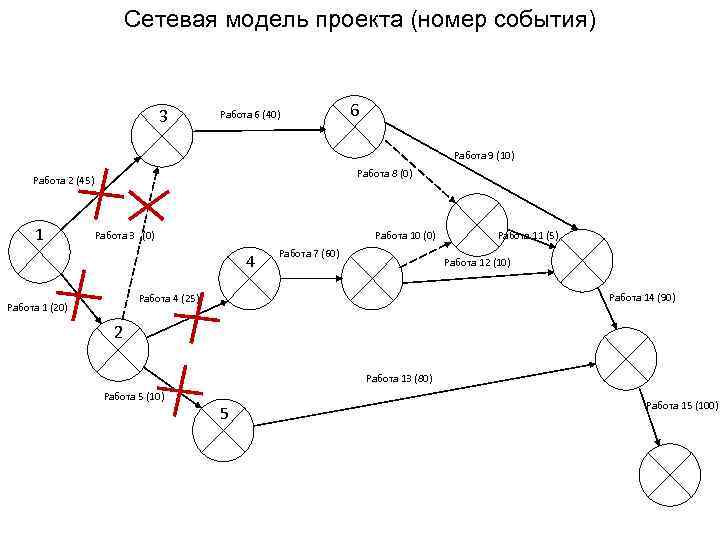

Сетевая модель проекта (номер события) 3 Работа 6 (40) 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 1 Работа 3 (0) Работа 10 (0) 4 Работа 7 (60) Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 Работа 13 (80) Работа 5 (10) 5 Работа 15 (100)
Сетевая модель проекта (номер события) 3 Работа 6 (40) 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 8 1 Работа 3 (0) Работа 10 (0) 4 Работа 7 (60) 7 9 Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 10 Работа 13 (80) Работа 5 (10) 5 Работа 15 (100) 11

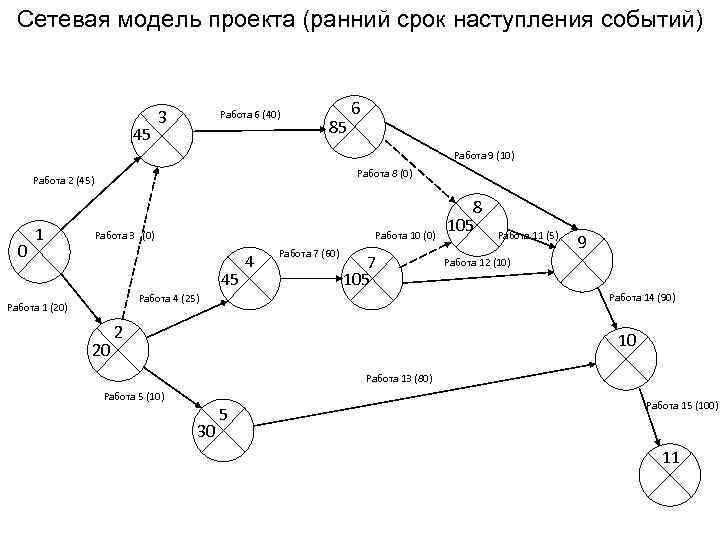

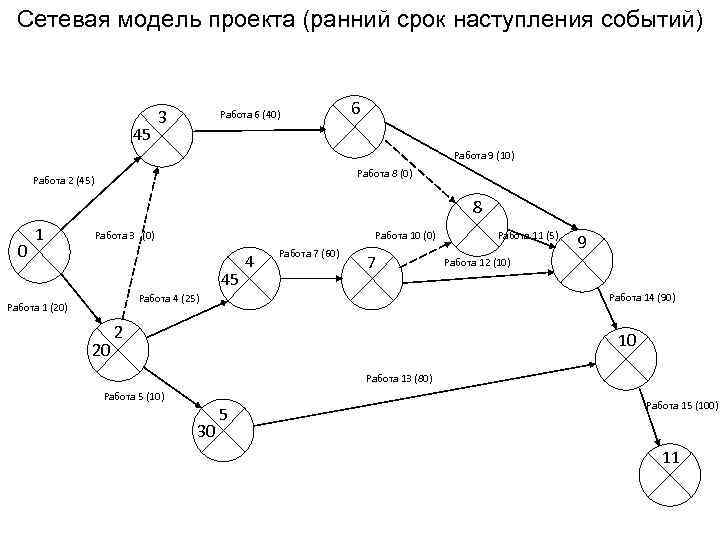

Сетевая модель проекта (ранний срок наступления событий) 3 Работа 6 (40) 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 8 0 1 Работа 3 (0) Работа 10 (0) 4 Работа 7 (60) 7 9 Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 10 Работа 13 (80) Работа 5 (10) 5 Работа 15 (100) 11
Сетевая модель проекта (ранний срок наступления событий) 3 Работа 6 (40) 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 8 0 1 Работа 3 (0) Работа 10 (0) 4 Работа 7 (60) 7 20 9 Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 10 Работа 13 (80) Работа 5 (10) 5 Работа 15 (100) 11
Сетевая модель проекта (ранний срок наступления событий) 45 3 Работа 6 (40) 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 8 0 1 Работа 3 (0) Работа 10 (0) 4 Работа 7 (60) 7 20 9 Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 10 Работа 13 (80) Работа 5 (10) 5 Работа 15 (100) 11
Сетевая модель проекта (ранний срок наступления событий) 45 3 Работа 6 (40) 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 8 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 20 9 Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 10 Работа 13 (80) Работа 5 (10) 5 Работа 15 (100) 11
Сетевая модель проекта (ранний срок наступления событий) 45 3 Работа 6 (40) 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 8 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 20 9 Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 10 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11
Сетевая модель проекта (ранний срок наступления событий) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 8 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 20 9 Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 10 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11
Сетевая модель проекта (ранний срок наступления событий) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 8 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 9 Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) Работа 11 (5) 2 10 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11

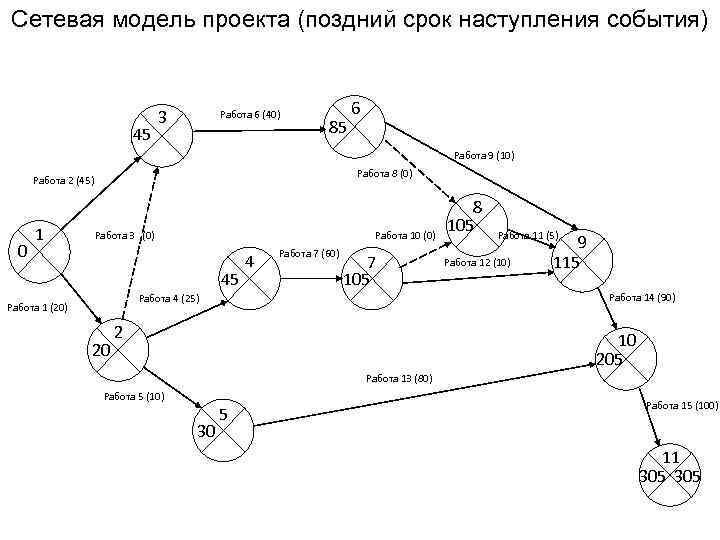

Сетевая модель проекта (ранний срок наступления событий) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) 9 Работа 12 (10) Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 2 10 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11
Сетевая модель проекта (ранний срок наступления событий) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 2 10 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11
Сетевая модель проекта (ранний срок наступления событий) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 2 10 205 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11
Сетевая модель проекта (ранний срок наступления событий) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 2 10 205 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11 305

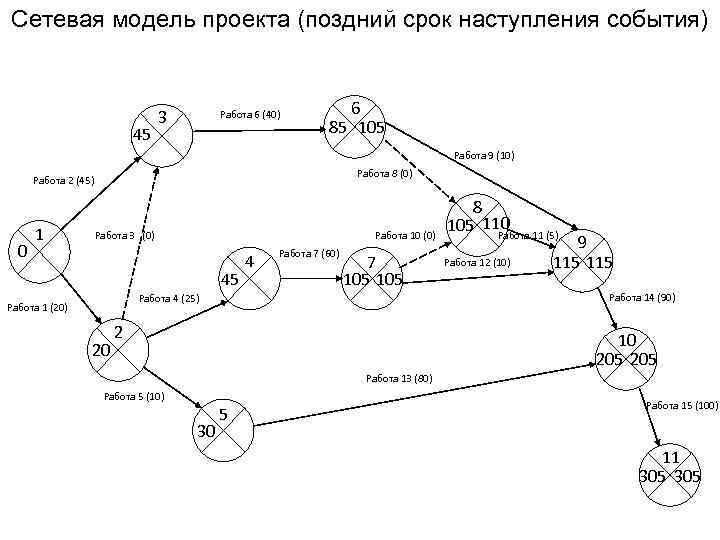

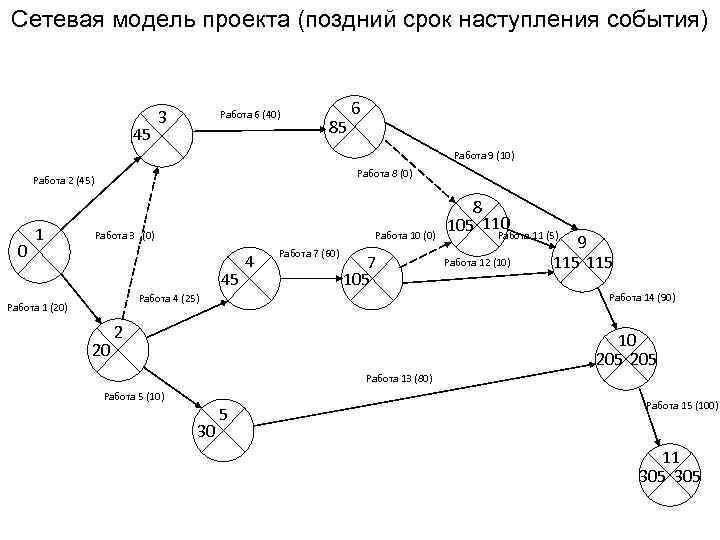

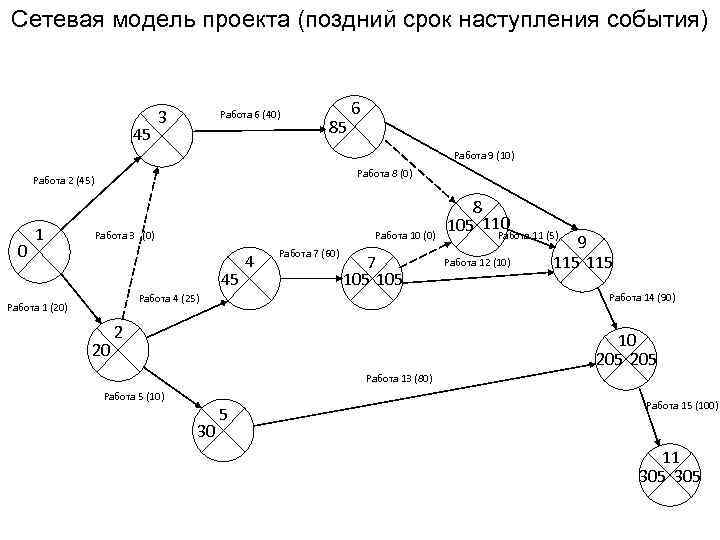

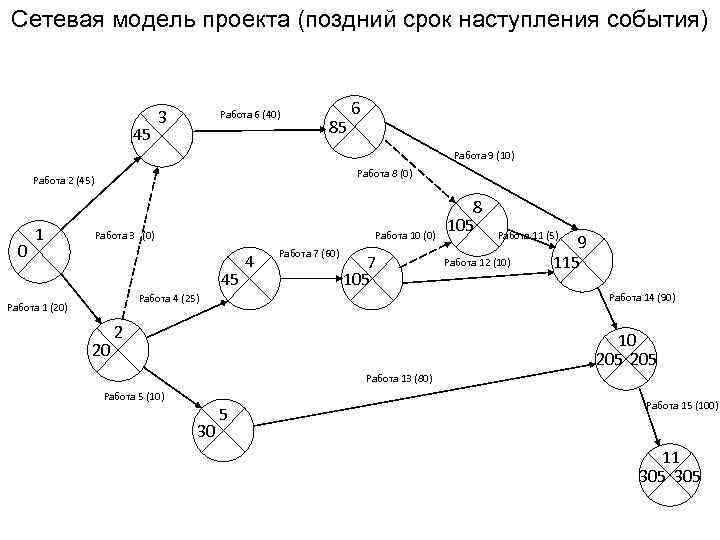

Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 2 10 205 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11 305
Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 2 10 205 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11 305
Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 2 10 205 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11 305
Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 110 205 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11 305
Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 85 6 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 110 205 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11 305

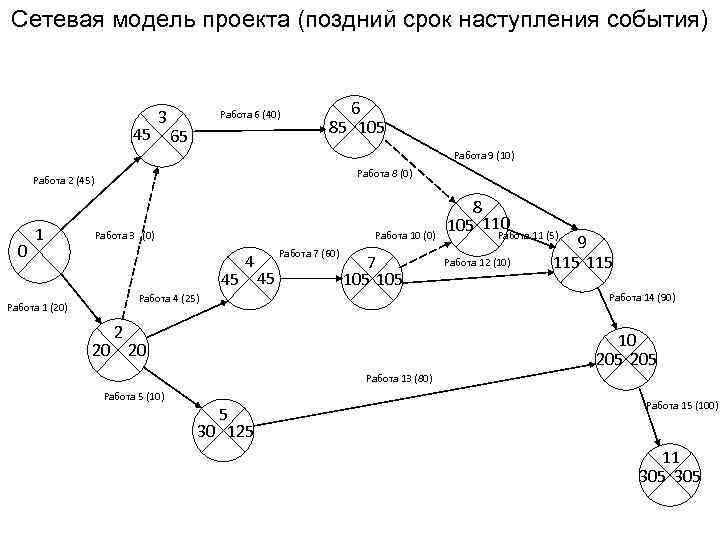

Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 6 85 105 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 110 205 Работа 13 (80) Работа 5 (10) 30 5 Работа 15 (100) 11 305
Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 6 85 105 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 45 4 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 110 205 Работа 13 (80) Работа 5 (10) 5 30 125 Работа 15 (100) 11 305
Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 6 85 105 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 4 45 45 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 110 205 Работа 13 (80) Работа 5 (10) 5 30 125 Работа 15 (100) 11 305

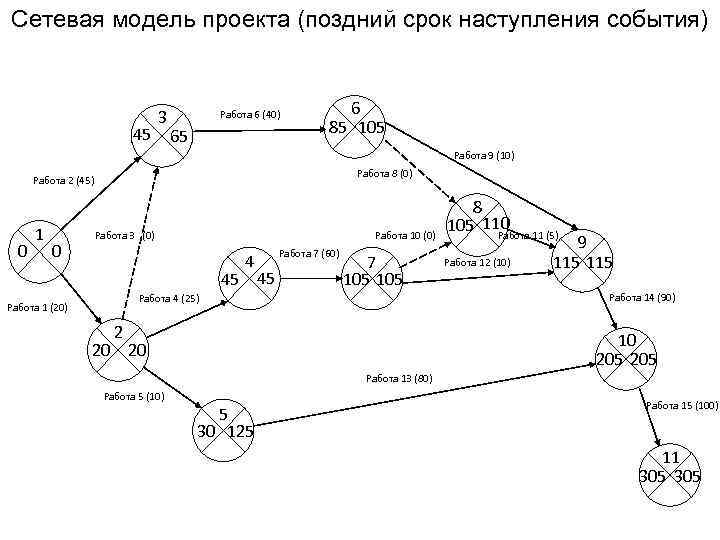

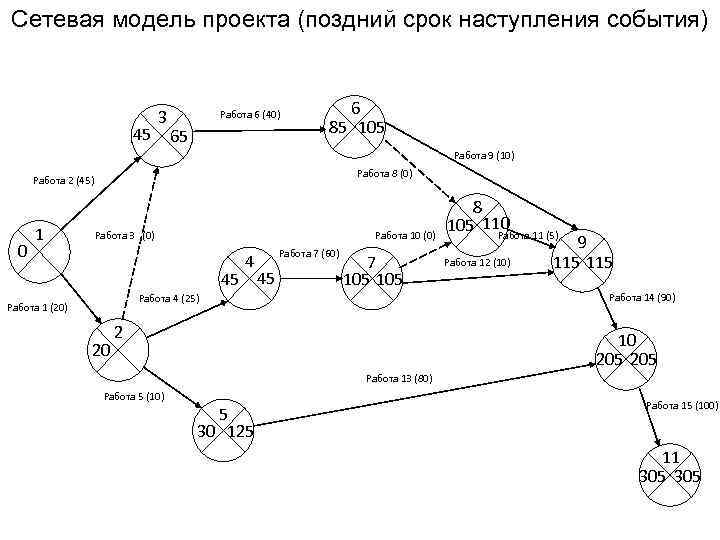

Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 65 6 85 105 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 4 45 45 Работа 7 (60) 7 105 20 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 110 205 Работа 13 (80) Работа 5 (10) 5 30 125 Работа 15 (100) 11 305
Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 65 6 85 105 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 Работа 3 (0) Работа 10 (0) 4 45 45 Работа 7 (60) 7 105 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 110 205 20 20 Работа 13 (80) Работа 5 (10) 5 30 125 Работа 15 (100) 11 305
Сетевая модель проекта (поздний срок наступления события) 45 3 Работа 6 (40) 65 6 85 105 Работа 9 (10) Работа 8 (0) Работа 2 (45) 0 1 0 Работа 3 (0) Работа 10 (0) 4 45 45 Работа 7 (60) 7 105 Работа 11 (5) Работа 12 (10) 9 115 Работа 14 (90) Работа 4 (25) Работа 1 (20) 8 105 110 205 20 20 Работа 13 (80) Работа 5 (10) 5 30 125 Работа 15 (100) 11 305
Сетевая модель проекта (резерв) 45 3 20 Работа 6 (40) 65 6 85 105 20 Работа 8 (0) Работа 2 (45) 0 1 0 0 Работа 9 (10) Работа 3 (0) Работа 10 (0) 4 Работа 4 (25) Работа 1 (20) 45 45 0 Работа 7 (60) 7 105 0 2 20 20 0 Работа 5 (10) Работа 13 (80) 5 30 125 95 8 105 110 11 (5) Работа 9 5 Работа 12 (10) 115 0 Работа 14 (90) 10 205 0 Работа 15 (100) 11 305 0

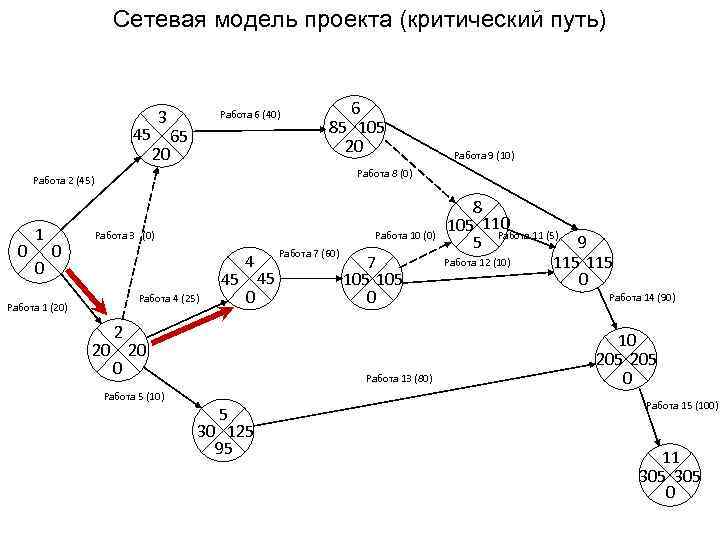

Сетевая модель проекта (критический путь) 45 3 20 Работа 6 (40) 65 6 85 105 20 Работа 8 (0) Работа 2 (45) 0 1 0 0 Работа 9 (10) Работа 3 (0) Работа 10 (0) 4 Работа 4 (25) Работа 1 (20) 45 45 0 Работа 7 (60) 7 105 0 2 20 20 0 Работа 5 (10) Работа 13 (80) 5 30 125 95 8 105 110 11 (5) Работа 9 5 Работа 12 (10) 115 0 Работа 14 (90) 10 205 0 Работа 15 (100) 11 305 0
Сетевая модель проекта (критический путь) 45 3 20 Работа 6 (40) 65 6 85 105 20 Работа 8 (0) Работа 2 (45) 0 1 0 0 Работа 9 (10) Работа 3 (0) Работа 10 (0) 4 Работа 4 (25) Работа 1 (20) 45 45 0 Работа 7 (60) 7 105 0 2 20 20 0 Работа 5 (10) Работа 13 (80) 5 30 125 95 8 105 110 11 (5) Работа 9 5 Работа 12 (10) 115 0 Работа 14 (90) 10 205 0 Работа 15 (100) 11 305 0
Сетевая модель проекта (критический путь) 45 3 20 Работа 6 (40) 65 6 85 105 20 Работа 8 (0) Работа 2 (45) 0 1 0 0 Работа 9 (10) Работа 3 (0) Работа 10 (0) 4 Работа 4 (25) Работа 1 (20) 45 45 0 Работа 7 (60) 7 105 0 2 20 20 0 Работа 5 (10) Работа 13 (80) 5 30 125 95 8 105 110 11 (5) Работа 9 5 Работа 12 (10) 115 0 Работа 14 (90) 10 205 0 Работа 15 (100) 11 305 0
Сетевая модель проекта (критический путь) 45 3 20 Работа 6 (40) 65 6 85 105 20 Работа 8 (0) Работа 2 (45) 0 1 0 0 Работа 9 (10) Работа 3 (0) Работа 10 (0) 4 Работа 4 (25) Работа 1 (20) 45 45 0 Работа 7 (60) 7 105 0 2 20 20 0 Работа 5 (10) Работа 13 (80) 5 30 125 95 8 105 110 11 (5) Работа 9 5 Работа 12 (10) 115 0 Работа 14 (90) 10 205 0 Работа 15 (100) 11 305 0
Сетевая модель проекта (критический путь) 45 3 20 Работа 6 (40) 65 6 85 105 20 Работа 8 (0) Работа 2 (45) 0 1 0 0 Работа 9 (10) Работа 3 (0) Работа 10 (0) 4 Работа 4 (25) Работа 1 (20) 45 45 0 Работа 7 (60) 7 105 0 2 20 20 0 Работа 5 (10) Работа 13 (80) 5 30 125 95 8 105 110 11 (5) Работа 9 5 Работа 12 (10) 115 0 Работа 14 (90) 10 205 0 Работа 15 (100) 11 305 0
Сетевая модель проекта (критический путь) 45 3 20 Работа 6 (40) 65 6 85 105 20 Работа 8 (0) Работа 2 (45) 0 1 0 0 Работа 9 (10) Работа 3 (0) Работа 10 (0) 4 Работа 4 (25) Работа 1 (20) 45 45 0 Работа 7 (60) 7 105 0 2 20 20 0 Работа 5 (10) Работа 13 (80) 5 30 125 95 8 105 110 11 (5) Работа 9 5 Работа 12 (10) 115 0 Работа 14 (90) 10 205 0 Работа 15 (100) 11 305 0
Сетевая модель 2003.ppt
