Департамент строительства, архитектуры и градостроительства Костромской области «О ходе реализации региональной адресной Программы «Переселение граждан из аварийного жилищного фонда с учетом необходимости развития малоэтажного жилищного строительства на территории Костромской области на 2011 год» » Лазаренок Виктор Михайлович директор департамента строительства, архитектуры и градостроительства Костромской области

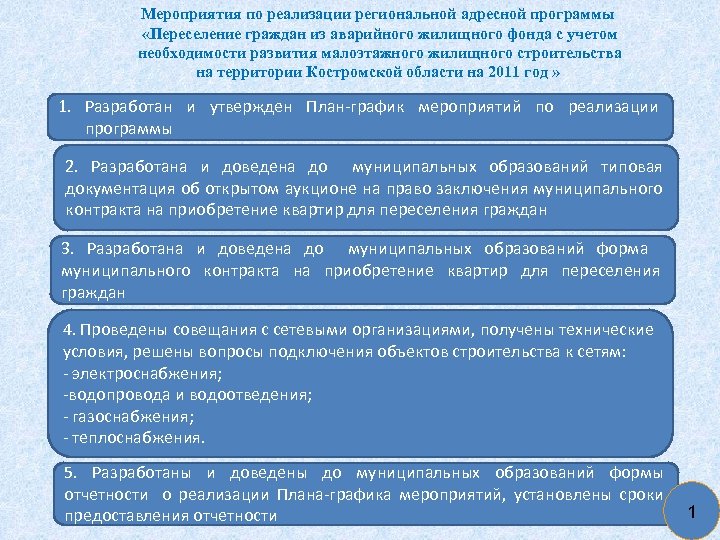

Мероприятия по реализации региональной адресной программы «Переселение граждан из аварийного жилищного фонда с учетом необходимости развития малоэтажного жилищного строительства на территории Костромской области на 2011 год » 1. Разработан и утвержден План-график мероприятий по реализации программы 2. Разработана и доведена до муниципальных образований типовая документация об открытом аукционе на право заключения муниципального контракта на приобретение квартир для переселения граждан 3. Разработана и доведена до муниципальных образований форма муниципального контракта на приобретение квартир для переселения граждан 4. Проведены совещания с сетевыми организациями, получены технические условия, решены вопросы подключения объектов строительства к сетям: - электроснабжения; -водопровода и водоотведения; - газоснабжения; - теплоснабжения. 5. Разработаны и доведены до муниципальных образований формы отчетности о реализации Плана-графика мероприятий, установлены сроки предоставления отчетности 1

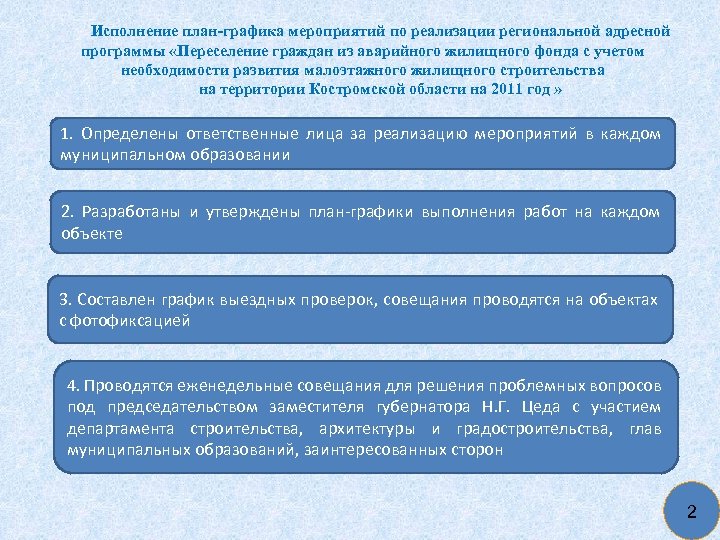

Исполнение план-графика мероприятий по реализации региональной адресной программы «Переселение граждан из аварийного жилищного фонда с учетом необходимости развития малоэтажного жилищного строительства на территории Костромской области на 2011 год » 1. Определены ответственные лица за реализацию мероприятий в каждом муниципальном образовании 2. Разработаны и утверждены план-графики выполнения работ на каждом объекте 3. Составлен график выездных проверок, совещания проводятся на объектах с фотофиксацией 4. Проводятся еженедельные совещания для решения проблемных вопросов под председательством заместителя губернатора Н. Г. Цеда с участием департамента строительства, архитектуры и градостроительства, глав муниципальных образований, заинтересованных сторон 2

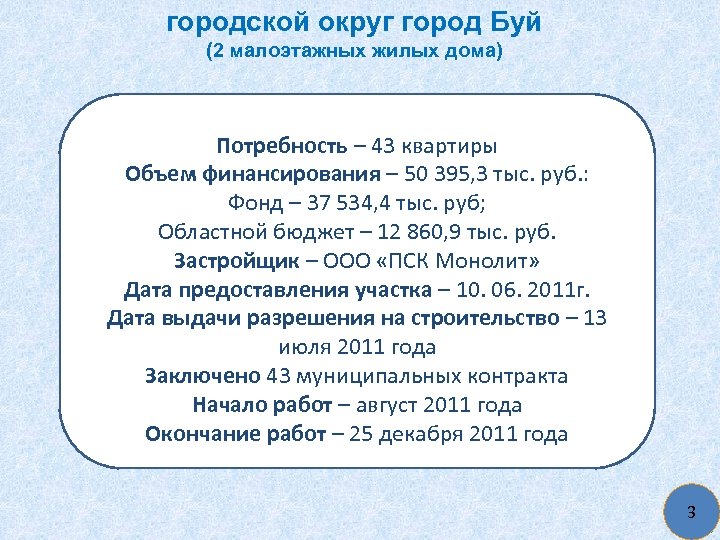

городской округ город Буй (2 малоэтажных жилых дома) Потребность – 43 квартиры Объем финансирования – 50 395, 3 тыс. руб. : Фонд – 37 534, 4 тыс. руб; Областной бюджет – 12 860, 9 тыс. руб. Застройщик – ООО «ПСК Монолит» Дата предоставления участка – 10. 06. 2011 г. Дата выдачи разрешения на строительство – 13 июля 2011 года Заключено 43 муниципальных контракта Начало работ – август 2011 года Окончание работ – 25 декабря 2011 года 3

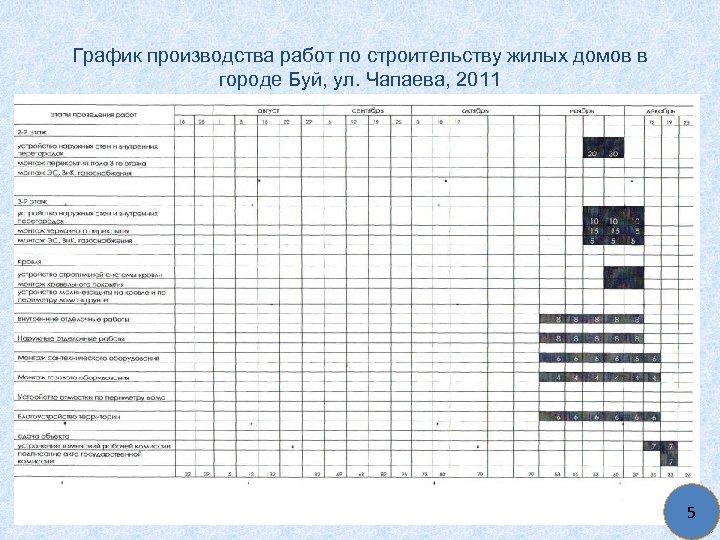

График производства работ по строительству жилых домов в городе Буй, ул. Чапаева, 2011 год 4
График производства работ по строительству жилых домов в городе Буй, ул. Чапаева, 2011 5

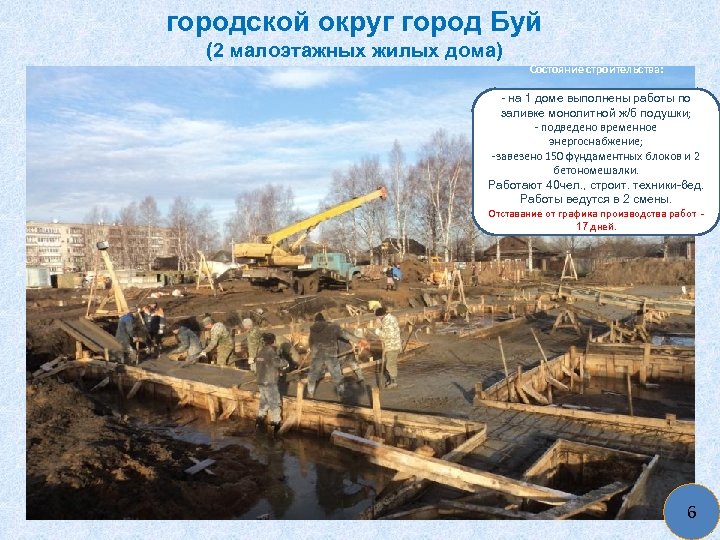

городской округ город Буй (2 малоэтажных жилых дома) Состояние строительства: - на 1 доме выполнены работы по заливке монолитной ж/б подушки; - подведено временное энергоснабжение; -завезено 150 фундаментных блоков и 2 бетономешалки. Работают 40 чел. , строит. техники-6 ед. Работы ведутся в 2 смены. Отставание от графика производства работ - 17 дней. 6
городской округ город Буй (2 малоэтажных жилых дома) Состояние строительства: - на 2 доме выполнены работы по заливке монолитной ж/б подушки; Работы ведутся в 2 смены. Отставание от графика производства работ - 17 дней. 7

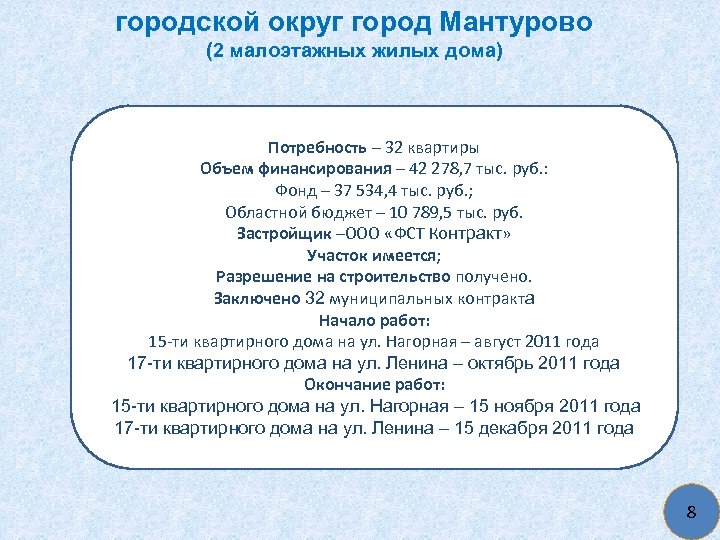

городской округ город Мантурово (2 малоэтажных жилых дома) Потребность – 32 квартиры Объем финансирования – 42 278, 7 тыс. руб. : Фонд – 37 534, 4 тыс. руб. ; Областной бюджет – 10 789, 5 тыс. руб. Застройщик –ООО «ФСТ Контракт» Участок имеется; Разрешение на строительство получено. Заключено 32 муниципальных контракта Начало работ: 15 -ти квартирного дома на ул. Нагорная – август 2011 года 17 -ти квартирного дома на ул. Ленина – октябрь 2011 года Окончание работ: 15 -ти квартирного дома на ул. Нагорная – 15 ноября 2011 года 17 -ти квартирного дома на ул. Ленина – 15 декабря 2011 года 8
График производства работ по строительству 15 -ти квартирного жилого дома в городе Мантурово, ул. Нагорная 9

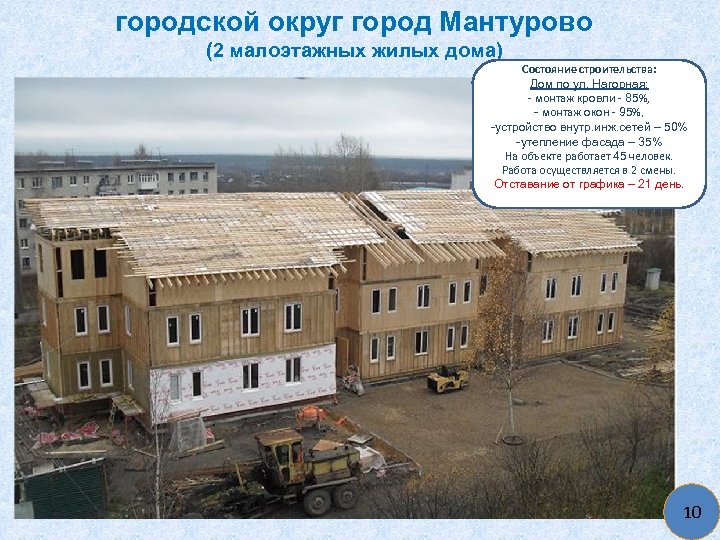

городской округ город Мантурово (2 малоэтажных жилых дома) Состояние строительства: Дом по ул. Нагорная: - монтаж кровли - 85%, - монтаж окон - 95%, -устройство внутр. инж. сетей – 50% -утепление фасада – 35% На объекте работает 45 человек. Работа осуществляется в 2 смены. Отставание от графика – 21 день. 10

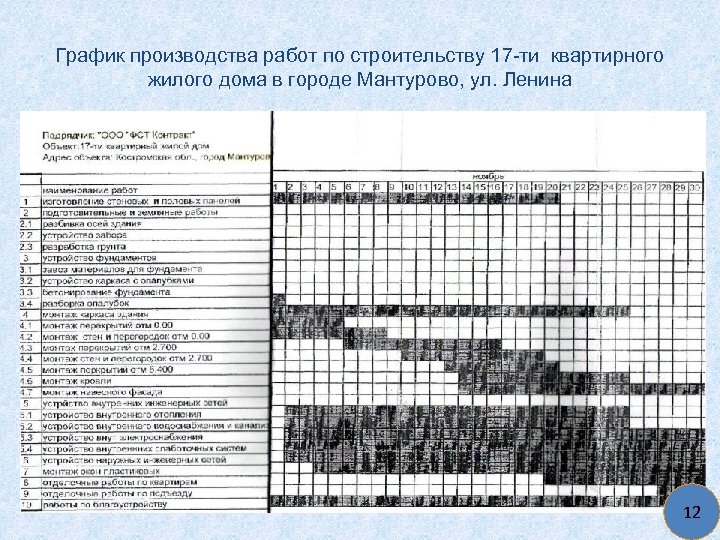

График производства работ по строительству 17 -ти квартирного жилого дома в городе Мантурово, ул. Ленина 11
График производства работ по строительству 17 -ти квартирного жилого дома в городе Мантурово, ул. Ленина 12

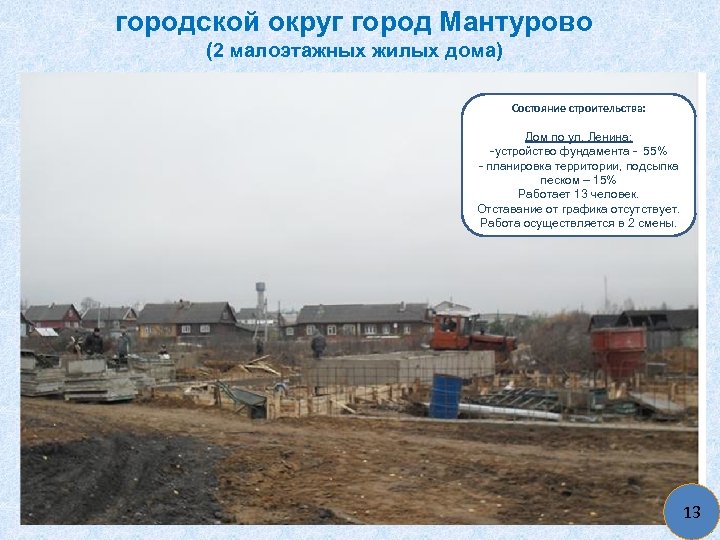

городской округ город Мантурово (2 малоэтажных жилых дома) Состояние строительства: Дом по ул. Ленина: -устройство фундамента - 55% - планировка территории, подсыпка песком – 15% Работает 13 человек. Отставание от графика отсутствует. Работа осуществляется в 2 смены. 13

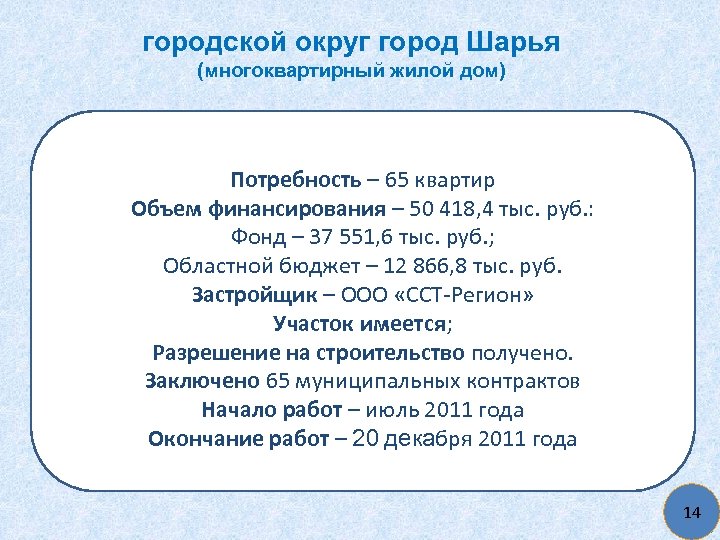

городской округ город Шарья (многоквартирный жилой дом) Потребность – 65 квартир Объем финансирования – 50 418, 4 тыс. руб. : Фонд – 37 551, 6 тыс. руб. ; Областной бюджет – 12 866, 8 тыс. руб. Застройщик – ООО «ССТ-Регион» Участок имеется; Разрешение на строительство получено. Заключено 65 муниципальных контрактов Начало работ – июль 2011 года Окончание работ – 20 декабря 2011 года 14

График (корректировка) строительства трехэтажного многоквартирного жилого дома в г. Шарье по ул. 50 лет Советской власти, 9 а 15

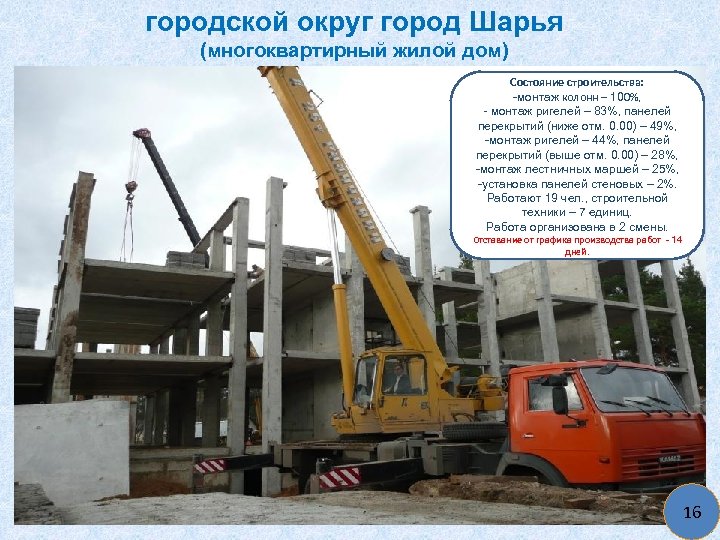

городской округ город Шарья (многоквартирный жилой дом) Состояние строительства: -монтаж колонн – 100%, - монтаж ригелей – 83%, панелей перекрытий (ниже отм. 0. 00) – 49%, -монтаж ригелей – 44%, панелей перекрытий (выше отм. 0. 00) – 28%, -монтаж лестничных маршей – 25%, -установка панелей стеновых – 2%. Работают 19 чел. , строительной техники – 7 единиц. Работа организована в 2 смены. Отставание от графика производства работ - 14 дней. 16

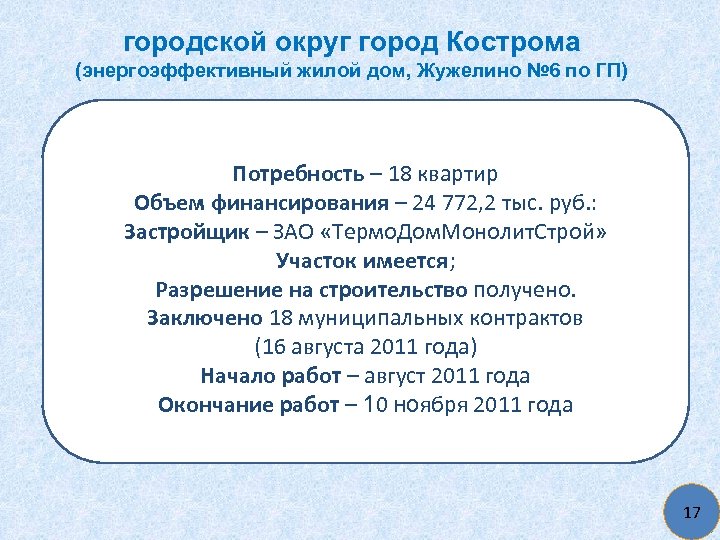

городской округ город Кострома (энергоэффективный жилой дом, Жужелино № 6 по ГП) Потребность – 18 квартир Объем финансирования – 24 772, 2 тыс. руб. : Застройщик – ЗАО «Термо. Дом. Монолит. Строй» Участок имеется; Разрешение на строительство получено. Заключено 18 муниципальных контрактов (16 августа 2011 года) Начало работ – август 2011 года Окончание работ – 10 ноября 2011 года 17

Календарный график строительства малоэтажного многоквартирного энергоэффективного жилого дома в г. Костроме 18

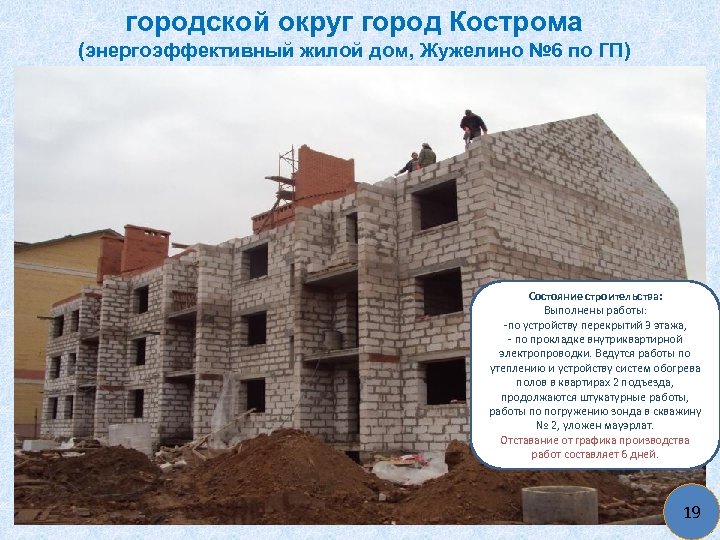

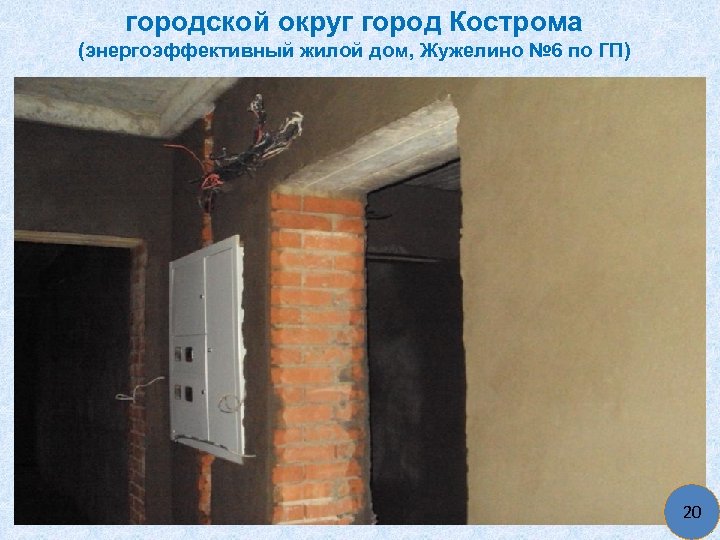

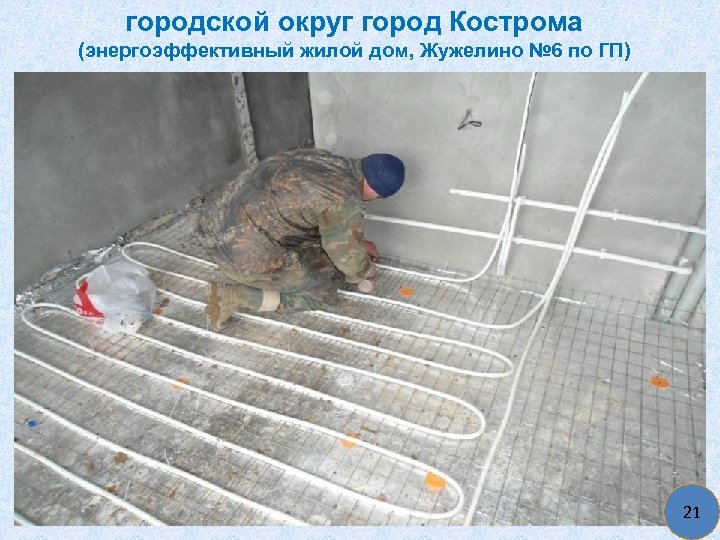

городской округ город Кострома (энергоэффективный жилой дом, Жужелино № 6 по ГП) Состояние строительства: Выполнены работы: -по устройству перекрытий 3 этажа, - по прокладке внутриквартирной электропроводки. Ведутся работы по утеплению и устройству систем обогрева полов в квартирах 2 подъезда, продолжаются штукатурные работы, работы по погружению зонда в скважину № 2, уложен мауэрлат. Отставание от графика производства работ составляет 6 дней. 19
городской округ город Кострома (энергоэффективный жилой дом, Жужелино № 6 по ГП) 20
городской округ город Кострома (энергоэффективный жилой дом, Жужелино № 6 по ГП) 21

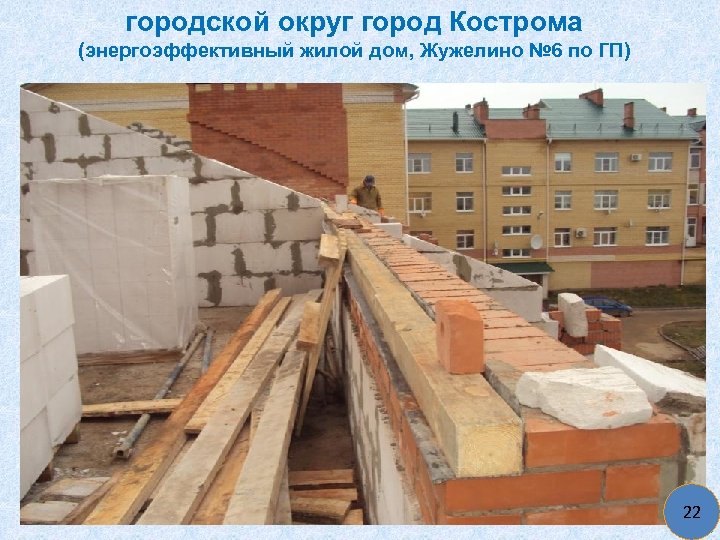

городской округ город Кострома (энергоэффективный жилой дом, Жужелино № 6 по ГП) 22
Перечень протокольных поручений 1. Рекомендовать главам городских округов (г. Буй, г. Мантурово, г. Шарья, г. Кострома) еженедельно по четвергам до 12. 00 представлять в департамент строительства, архитектуры и градостроительства Костромской области отчет о реализации мероприятий региональной адресной программы «Переселение граждан из аварийного жилищного фонда с учетом необходимости развития малоэтажного жилищного строительства на 2011 год» с фотоотчетом; 2. Заместителю губернатора Костромской области Н. Г. Цеду, департаменту строительства, архитектуры и градостроительства Костромской области (В. М. Лазаренку), департаменту жилищно-коммунального хозяйства Костромской области (Кашкарова Е. Л. ) еженедельно заслушивать глав городских округов и застройщиков о ходе реализации мероприятий региональной адресной программы «Переселение граждан из аварийного жилищного фонда с учетом необходимости развития малоэтажного жилищного строительства на 2011 год» . 23
Спасибо за внимание.
