Актуальные вопросы технологического присоединения для субъектов малого и среднего предпринимательства. Докладчик: Директор Департамента технологических присоединений акционерного общества «Московская областная энергосетевая компания» Кузичкин Артем Владимирович
Технологическое присоединение к электрическим сетям раньше и сегодня 2 До 2009 года Сегодня Заявителю для присоединения по закону требовалось: -6 раз посетить сетевую компанию, -6 раз посетить Энергосбыт, -3 раза посетить Ростехнадзор -4 раза посетить представительство Регионального диспетчерского управления (в случае присоединения нагрузки свыше 670 к. Вт) Т. е. нужно было выполнить 19 посещений 4 -х компаний. Изменения законодательства направлены на внедрение принципа «единого окна» и очное обращение заявителя только в энергосбытовую компанию. Реализована возможность присоединения не выходя из дома по сети «Интернет» . Т. е. нужно выполнить 1 посещение 1 компании. Итог: Посреднические услуги Итог: Отсутствует необходимость обращения к посредникам, принцип работы которых построен только на личном обогащении
3 Актуальные вопросы технологического присоединения к электрическим сетям Законодательство Российской Федерации упрощает процедуру технологического присоединения бытовых потребителей и представителей малого и среднего бизнеса: Ø введены льготные условия оплаты присоединении нагрузки до 150 к. Вт. Ø представлена возможность рассрочки платежа на 3 года в размере 95 процентов платы присоединении нагрузки до 150 к. Вт. Ø сокращены предельные (минимальные) сроки присоединения, которые составляют на сегодня от 4 до 6 месяцев. АО «Мособлэнерго» готово осуществлять технологическое присоединение в 80 -ти дневный срок при готовности заявителя. Ø упразднена процедура привлечения Ростехнадзора для сдачи в эксплуатацию объектов заявителей (для определенных категорий заявителей) и сетевых организаций. Ø с 2014 года заявителям предоставлена возможность подачи заявок с использованием сети Интернет. Ø упрощена процедура оформления исходно-разрешительной документации для строительства объектов электросетевого хозяйства с напряжением до 35 к. В включительно. Ø упрощена процедура заключения договора энергоснабжения.

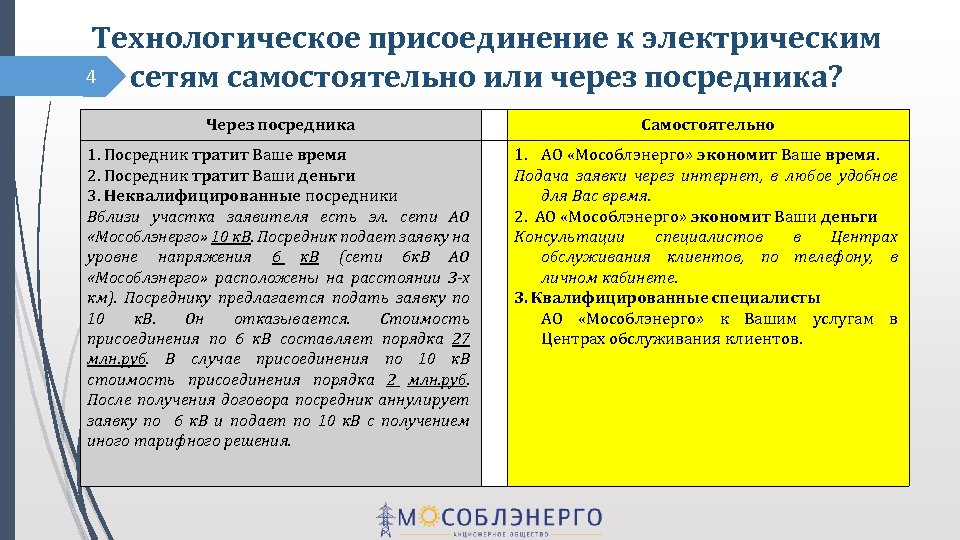

Технологическое присоединение к электрическим 4 сетям самостоятельно или через посредника? Через посредника Самостоятельно 1. Посредник тратит Ваше время 2. Посредник тратит Ваши деньги 3. Неквалифицированные посредники Вблизи участка заявителя есть эл. сети АО «Мособлэнерго» 10 к. В. Посредник подает заявку на уровне напряжения 6 к. В (сети 6 к. В АО «Мособлэнерго» расположены на расстоянии 3 -х км). Посреднику предлагается подать заявку по 10 к. В. Он отказывается. Стоимость присоединения по 6 к. В составляет порядка 27 млн. руб. В случае присоединения по 10 к. В стоимость присоединения порядка 2 млн. руб. После получения договора посредник аннулирует заявку по 6 к. В и подает по 10 к. В с получением иного тарифного решения. 1. АО «Мособлэнерго» экономит Ваше время. Подача заявки через интернет, в любое удобное для Вас время. 2. АО «Мособлэнерго» экономит Ваши деньги Консультации специалистов в Центрах обслуживания клиентов, по телефону, в личном кабинете. 3. Квалифицированные специалисты АО «Мособлэнерго» к Вашим услугам в Центрах обслуживания клиентов.

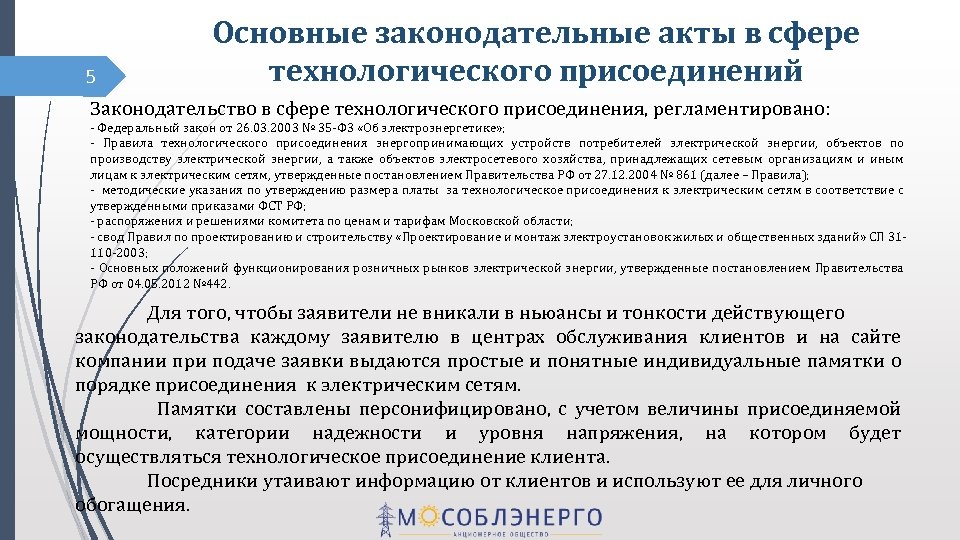

5 Основные законодательные акты в сфере технологического присоединений Законодательство в сфере технологического присоединения, регламентировано: - Федеральный закон от 26. 03. 2003 № 35 -Ф 3 «Об электроэнергетике» ; - Правила технологического присоединения энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам к электрическим сетям, утвержденные постановлением Правительства РФ от 27. 12. 2004 № 861 (далее – Правила); - методические указания по утверждению размера платы за технологическое присоединения к электрическим сетям в соответствие с утвержденными приказами ФСТ РФ; - распоряжения и решениями комитета по ценам и тарифам Московской области; - свод Правил по проектированию и строительству «Проектирование и монтаж электроустановок жилых и общественных зданий» СП 31110 -2003; - Основных положений функционирования розничных рынков электрической энергии, утвержденные постановлением Правительства РФ от 04. 05. 2012 № 442. Для того, чтобы заявители не вникали в ньюансы и тонкости действующего законодательства каждому заявителю в центрах обслуживания клиентов и на сайте компании при подаче заявки выдаются простые и понятные индивидуальные памятки о порядке присоединения к электрическим сетям. Памятки составлены персонифицировано, с учетом величины присоединяемой мощности, категории надежности и уровня напряжения, на котором будет осуществляться технологическое присоединение клиента. Посредники утаивают информацию от клиентов и используют ее для личного обогащения.
6 Повышение доступности услуг АО «Мособлэнерго» для клиентов - На 2016 г. на территории Московской области открыт 21 пункт обслуживания потребителей и, в муниципальных образованиях с численностью более 200 тыс. человек, 6 центров обслуживания потребителей (Балашиха, Люберцы, Раменское, Одинцово, Химки и центральный офис в Исполнительном аппарате). -В настоящее время ведется активная работа совместно Министерством энергетики МО по созданию Единого окна АО «Мособлэнерго» на базе МФЦ Московской области. -Для заявителей создана возможность подачи заявок на технологическое присоединение не выходя из дома на сайте АО «Мособлэнерго» , -Создана возможность прямо на сайте получить необходимые консультации в режиме онлайн и оперативно обратиться с заявлением о проверке выполнения технических условий и готовности к присоединению, -Создан видеоролик, наглядно отображающий информацию по использованию сайта компании.
7 Подписание договора в день подачи заявки АО «Мособлэнерго» ввело в действие процедуру подписания договоров с обращающимися в клиентские центры заявителями с присоединяемой мощностью до 15 к. Вт в день подачи заявки, поскольку на основные условия договоров с подобными заявителями, в т. ч. на ценообразование, не влияют объемы выполняемых технических мероприятий. Итог: - отсутствует необходимость ожидания подписанного договора от заявителя, - отсутствует необходимость повторного посещения заявителем офиса обслуживания потребителей в целях возврата подписанного заявителем экземпляра договора, - время передачи подписанного договора на строительство необходимых энергообъектов сокращается в среднем на 30 дней

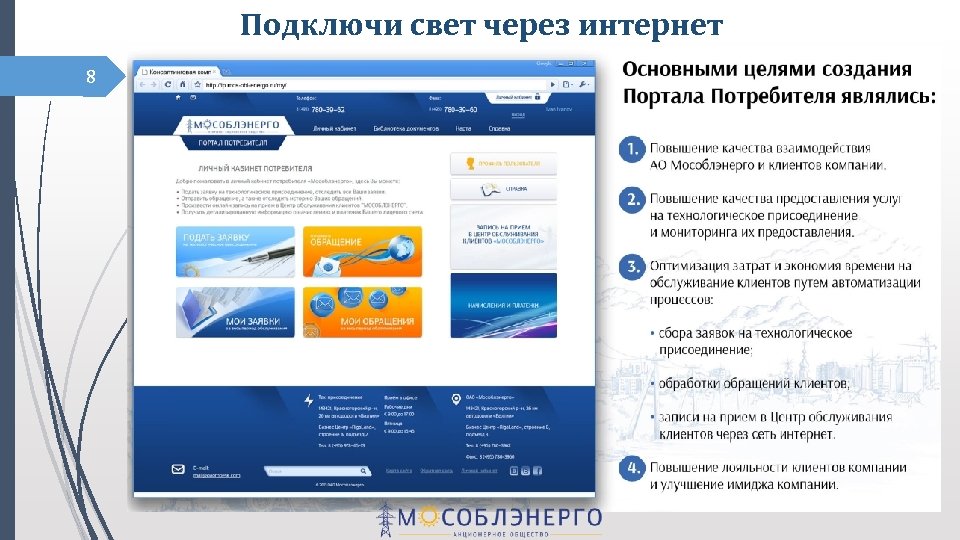

Подключи свет через интернет 8
Подготовка ситуационного плана 9 При подаче заявки на сайте АО «Мособлэнерго» , заявителю обеспечена возможность мотентальной подготовки ситуационного плана расположения его энергопринимающих устройств на местности с использованием яндекс-карт. Итог: -упрощает выезд на место расположения объекта заявителя, - позволяет в некоторых случаях подготавливать технические условия вообще без выезда на место, - у заявителей отсутствует необходимость обращаться в органы местного самоуправления для получения ситуационного плана.
Определение достаточной максимальной мощности энергопринимающих устройств 10 Реальный расчет мощности на основании СП 31 -110 -2003 «Проектирование и монтаж электроустановок жилых и общественных зданий» можно произвести на сайте АО «Мособлэнерго» moetp. ru
Порядок технологического присоединения 11 Сроки подготовки проекта договора сетевой организацией: Ø Временное присоединение – 10 дней Ø Для заявителей с присоединяемой мощностью до 150 к. Вт по 3 -ей кат. – 15 дней Ø Остальные категории заявителей - 30 дней Ø срок направления проекта договора продлевается на срок заключения договора с вышестоящей сетевой организацией. Получение разрешения Ростехнадзора не требуется для юридических лиц и индивидуальных предпринимателей с Сроки рассмотрения максимальной мощностью до 670 к. Вт по 3 -ей категории проекта договора надежности на уровне напряжения до 10 к. В и физических заявителем: лиц до 15 к. Вт по 3 -ей категории надежности на уровне Ø 30 дней с даты получения (путают с напряжения до 10 к. В. Юридические лица и индивидуальные предприниматели с даты отправки), Ø через 60 дней заявка максимальной мощностью свыше 150 до 670 к. Вт по 3 -ей аннулируется в случае категории надежности на уровне напряжения до 10 к. В направляют в орган федерального государственного не поступления договора от заявителя энергетического надзора уведомление о готовности на ввод в эксплуатацию объектов с комплектом необходимых документов. Объекты считаются введенными в эксплуатацию с даты направления в орган федерального государственного энергетического надзора уведомления о готовности на ввод в эксплуатацию объектов.
Мероприятия по технологическому присоединению 12 включают в себя: Ø подготовку, выдачу сетевой организацией технических условий и их согласование с системным оператором (при необходимости) Ø разработку сетевой организацией проектной документации Ø разработку заявителем проектной документации в границах его земельного участка (ст. 48 Градостроительного кодекса РФ. не требуется отдельно стоящих жилых домов с количеством этажей не более чем три, предназначенных для проживания одной семьи) Ø выполнение технических условий заявителем и сетевой организацией Ø проверку выполнения заявителем и сетевой организацией технических условий Ø осмотр (обследование) присоединяемых энергопринимающих устройств должностным лицом органа федерального государственного энергетического надзора при участии сетевой организации и собственника (не требуется для юридических лиц и индивидуальных предпринимателей с максимальной мощностью до 670 к. Вт по 3 -ей категории надежности на уровне напряжения до 10 к. В и физических лиц до 15 к. Вт по 3 -ей категории надежности на уровне напряжения до 10 к. В). Ø осуществление сетевой организацией фактического присоединения объектов заявителя к электрическим сетям и включение коммутационного аппарата
13 Временная и постоянная схемы электроснабжения Технологическое присоединение энергопринимающих устройств осуществляется с применением временной или постоянной схемы электроснабжения. Временная схема электроснабжения Постоянная схема электроснабжения применяется в результате исполнения договора об осуществлении временного технологического присоединения, заключаемого на период осуществления мероприятий по технологическому присоединению энергопринимающих устройств с применением постоянной схемы электроснабжения, либо в результате исполнения договора об осуществлении временного технологического присоединения передвижных энергопринимающих устройств с максимальной мощностью до 150 к. Вт включительно. схема электроснабжения энергопринимающих устройств потребителя электрической энергии, осуществившего технологическое присоединение энергопринимающих устройств, которая применяется в результате исполнения договора.
Временное присоединение 14 Временным технологическим присоединением является технологическое присоединение энергопринимающих устройств по третьей категории надежности электроснабжения на уровне напряжения ниже 35 к. В, осуществляемое на ограниченный период времени Под временной схемой присоединения в Правилах подразумевается два варианта присоединения заявителей. 1 -й вариант это когда заключается договор на время выполнения мероприятий по основному технологическому присоединению, т. е. стройплощадка и т. д. При таком варианте требуется наличие заключенного договора на основное электроснабжение 2 -й вариант это когда заключается договор на время работы передвижного объекта, т. е. цирк, ярмарка и т. д. на срок не более года. При таком варианте наличие основного договора не требуется, но существуют ограничения на максимальную мощность - до 150 к. Вт включительно

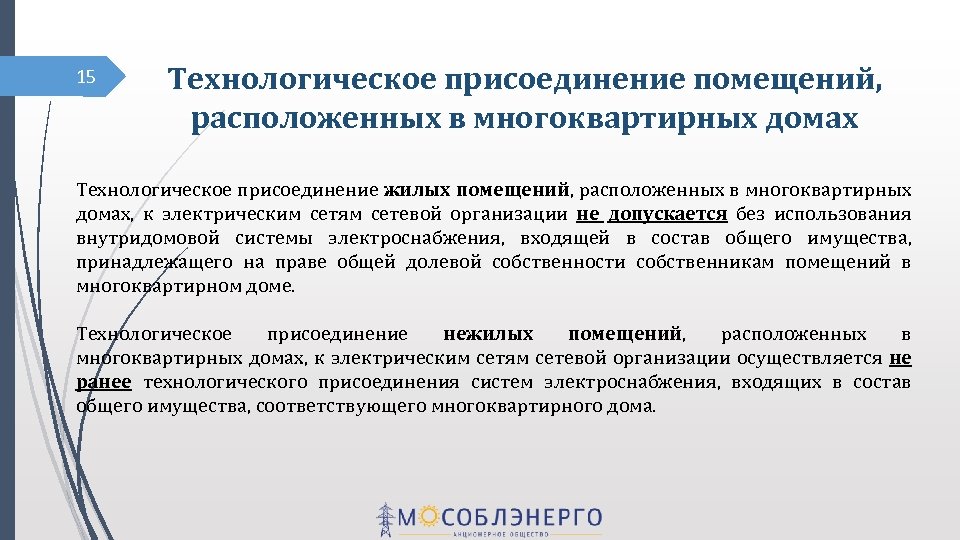

15 Технологическое присоединение помещений, расположенных в многоквартирных домах Технологическое присоединение жилых помещений, расположенных в многоквартирных домах, к электрическим сетям сетевой организации не допускается без использования внутридомовой системы электроснабжения, входящей в состав общего имущества, принадлежащего на праве общей долевой собственности собственникам помещений в многоквартирном доме. Технологическое присоединение нежилых помещений, расположенных в многоквартирных домах, к электрическим сетям сетевой организации осуществляется не ранее технологического присоединения систем электроснабжения, входящих в состав общего имущества, соответствующего многоквартирного дома.
16 Особенности подачи заявки на технологическое присоединение Заявитель обращается в ближайшую сетевую организацию. Когда на расстоянии 300/500 метров имеются сети нескольких сетевых организаций, обращается в любую. ВНИМАНИЕ Расстояние измеряется по прямой линии от границы участка до ближайшего объекта электрической сети сетевой организации требуемого класса напряжения!!! Для определения ближайшей сетевой организации заявитель обращается в орган местного самоуправления, с соответствующим запросом, а орган местного самоуправления обязан предоставить заявителю в течение 15 дней информацию о принадлежности указанных в запросе сетей. Подача заявок на один объект одновременно в разные сетевые организации не допускается, за исключением случаев присоединения предусматривающая использование 2 и более источников электроснабжения. Посредники зачастую по незнанию или умышленно подают заявку в другую сетевую организацию (не ближайшую). Получают отказ. Тратят Ваше время на подачу новой заявки в ближайшую сетевую организацию Заявка 1 Заявка 2
Распределение обязанностей между сторонами по 17 исполнению технических условий Ø мероприятия по технологическому присоединению в пределах границ участка, на котором расположены энергопринимающие устройства заявителя, осуществляются заявителем, Ø мероприятия по технологическому присоединению до границы участка, на котором расположены энергопринимающие устройства заявителя, включая урегулирование отношений с иными лицами, осуществляются сетевой организацией Объект заявителя
18 Срок осуществления мероприятий по технологическому присоединению Ø присоединение к сетям до 20 к. В включительно, Ø расстояние от существующих электрических сетей до границ участка не более 300/500 метров Ø от сетевой организации не требуется выполнение работ по строительству (реконструкции) объектов электросетевого хозяйства, включенных (подлежащих включению) в инвестиционные программы сетевых организаций (в том числе смежных сетевых организаций), и (или) объектов по производству электрической энергии, за исключением работ по строительству объектов электросетевого хозяйства от существующих объектов электросетевого хозяйства до присоединяемых энергопринимающих устройств и (или) объектов электроэнергетики: 15 рабочих дней (если в заявке не указан более продолжительный срок) для осуществления мероприятий по технологическому присоединению, отнесенных к обязанностям сетевой организации, - при временном технологическом присоединении; 4 месяца - для заявителей, максимальная мощность энергопринимающих устройств которых составляет до 670 к. Вт включительно; 1 год - для заявителей, максимальная мощность энергопринимающих устройств которых составляет свыше 670 к. Вт.
19 Срок осуществления мероприятий по технологическому присоединению от сетевой организации требуется выполнение работ по реконструкции объектов электросетевого хозяйства включенных (подлежащих включению) в инвестиционные программы сетевых организаций (в том числе смежных сетевых организаций) 15 рабочих дней (если в заявке не указан более продолжительный срок) - при временном технологическом присоединении передвижных объектов до 150 к. Вт включительно(расстояние до сетей необходимого класса напряжения составляет не более 300/500 метров!!!) 6 месяцев - для заявителей физических лиц до 15 к. Вт по 3 категории, юридических лиц и индивидуальных предпринимателей до 150 к. Вт по 3 категории (расстояние до сетей необходимого класса напряжения составляет не более 300/500 метров!!!) 1 год - для заявителей, максимальная мощность устройств которых составляет менее 670 к. Вт (физические лица свыше 15, юридические лица и индивидуальные предприниматели свыше 150, все виды заявителей в случаях превышения расстояния 300/500 метров) 2 года - для заявителей, максимальная мощность энергопринимающих устройств которых составляет не менее 670 к. Вт
Порядок заключения договора энергоснабжения 20 Заявитель вправе указать энергоснабжающую организацию в заявке. При этом к заявке он должен приложить документы необходимые для заключения договора энергоснабжения (п. 34 Постановлением Правительства РФ от 04. 05. 2012 № 442). Сетевая организация направляет подписанный со стороны заявителя договор энергоснабжения в указанную заявителем энергосбытовую компанию. На этапе проверки выполнения технических условий заявитель получает подписанный договор энергоснабжения/ протокол разногласий/ уведомление об отказе. Сетевая организация направляет копии документов, подтверждающих технологическое присоединение заявителя, в энергосбытовую компанию.
21 Документы для заключения договора энергоснабженияния (справочная информация) Заявитель начиная с даты заключения договора ТП вправе направить документы для заключения договора энергоснабжения с приложением копии заключенного договора ТП Для заключения договора энергоснабжения потребитель предоставляет следующие документы (п. 34 Основных положений функционирования розничных рынков электрической энергии, утвержденных Постановлением Правительства РФ от 04. 05. 2012 № 442) Ø подписанный заявителем проект договора энергоснабжения, Ø правоустанавливающие и иные документы заявителя, Ø документы, подтверждающие право собственности/аренды на энергопринимающие устройства, либо земельный участок Ø документы, подтверждающие технологическое присоединение (предоставляются при наличии, по факту присоединения), Ø документы о допуске в эксплуатацию приборов учета (предоставляются при наличии, по факту присоединения), Ø иные документы, необходимые для заключения договора оказания услуг по передаче электрической энергии. В случае если заявитель заключает договор энергоснабжения до завершения процедуры технологического присоединения, исполнение обязательств по договору осуществляется начиная с даты подписания сетевой организацией и потребителем акта о технологическом присоединении соответствующих энергопринимающих устройств (п. 23 Правил Недискриминационного доступа)
22 Требования к приборам учета (справочная информация) Требования, предъявляемые к приборам учета электрической энергии и мощности (активной и реактивной) должны соответствовать требованиям, установленным Правилами оптового рынка электрической энергии и мощности - для субъектов оптового рынка и Основными положениями функционирования розничных рынков электрической энергии - для субъектов розничных рынков Ø для физических лиц (бытовая нагрузка) – класс точности прибора учета 2, 0 и выше, Ø для физических лиц (для осуществления предпринимательской деятельности), для юридических лиц и индивидуальных предпринимателей до 670 к. Вт – 1, 0 и выше, Ø свыше 670 к. Вт - приборы учета, позволяющие измерять почасовые объемы потребления электрической энергии, класса точности 0, 5 S и выше, обеспечивающие хранение данных о почасовых объемах потребления электрической энергии за последние 90 дней и более или включенные в систему учета
Категории надежности электроснабжения 23 Технологическое присоединение может быть осуществлено по одной из трех категорий надежности. ВНИМАНИЕ Отнесение энергопринимающих устройств заявителя к определенной категории надежности осуществляется заявителем самостоятельно (п. 14(1) Правил). Первая категория - беспрерывный режим работы, перерыв электроснабжения допустим на время автоматического ввода резервного источника снабжения и может повлечь за собой угрозу жизни и здоровью людей, угрозу безопасности государства, значительный материальный ущерб. В составе первой категории надежности выделяется особая категория - бесперебойная работа необходима для безаварийной остановки производства с целью предотвращения угрозы жизни людей, взрывов и пожаров. Вторая категория - перерыв снабжения электрической энергией приводит к недопустимым нарушениям технологических процессов производства. Остальные энергопринимающие устройства относятся к третьей категории надежности.

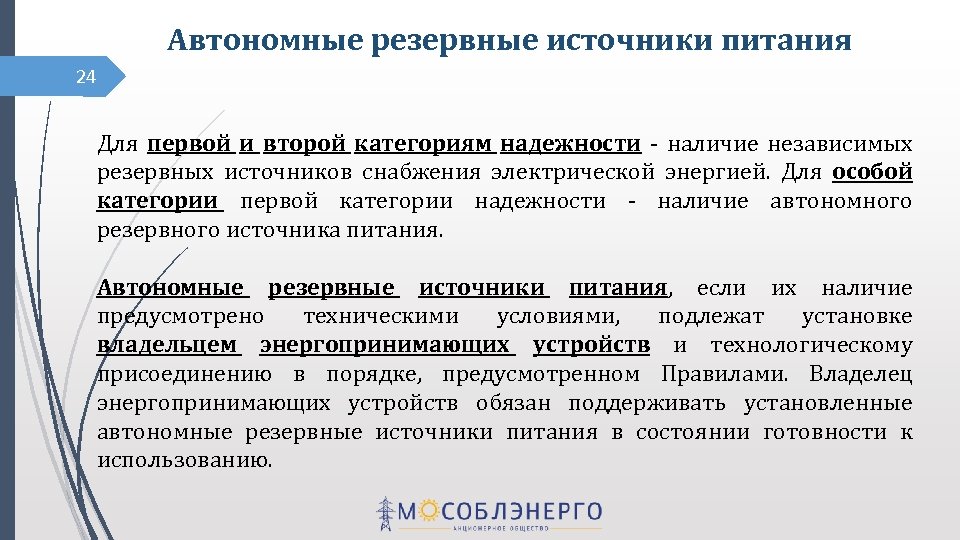

Автономные резервные источники питания 24 Для первой и второй категориям надежности - наличие независимых резервных источников снабжения электрической энергией. Для особой категории первой категории надежности - наличие автономного резервного источника питания. Автономные резервные источники питания, если их наличие предусмотрено техническими условиями, подлежат установке владельцем энергопринимающих устройств и технологическому присоединению в порядке, предусмотренном Правилами. Владелец энергопринимающих устройств обязан поддерживать установленные автономные резервные источники питания в состоянии готовности к использованию.
25 Аварийная и (или) технологическая броня (справочная информация) Аварийной броней электроснабжения является минимальный расход электрической энергии (наименьшая мощность), обеспечивающие безопасное для персонала и окружающей среды состояние предприятия с полностью остановленным технологическим процессом. Аварийная броня электроснабжения устанавливается для потребителей электрической энергии - юридических лиц, имеющих электроприемники, фактическая схема электроснабжения которых удовлетворяет требованиям, предъявляемым к электроприемникам первой и второй категорий по надежности электроснабжения. К электроприемникам аварийной брони электроснабжения относятся: дежурное и охранное освещение, охранная и пожарная сигнализации, насосы пожаротушения, связь, аварийная вентиляция, отопление в зимнее время. Технологической броней электроснабжения является наименьшая потребляемая мощность и продолжительность времени, необходимые потребителю для безопасного завершения технологического процесса, цикла производства, после чего может быть произведено отключение соответствующих электроприемников. Технологическая броня электроснабжения устанавливается для потребителей - юридических лиц: а) использующих в производственном цикле непрерывные технологические процессы, внезапное отключение которых вызывает опасность для жизни людей, окружающей среды и (или)необратимое нарушение технологического процесса; б) имеющих электроприемники, фактическая схема электроснабжения которых удовлетворяет требованиям, предъявляемым к электроприемникам первой категории по надежности электроснабжения.
26 Согласование проектной документации (справочная информация) Заявитель, максимальная мощность энергопринимающих устройств которого составляет менее 150 к. Вт включительно, вправе в инициативном порядке представить в сетевую организацию разработанную им проектную документацию на подтверждение ее соответствия техническим условиям. В ином случае проверка соответствия производится при осуществлении осмотра энергопринимающих устройств. Срок подтверждения соответствия документации требованиям технических условий не должен превышать 10 дней. Для проведения проверки выполнения технических условий заявитель представляет в сетевую организацию уведомление о выполнении технических условий с приложением следующих документов: Ø копии сертификатов соответствия на электрооборудование и (или) сопроводительной технической документации (технические паспорта оборудования) Ø копии разделов проектной документации, предусматривающих технические решения, обеспечивающие выполнение технических условий Ø документы, содержащие информацию о результатах проведения пусконаладочных работ, приемосдаточных и иных испытаний (для электроустановок 6 -10 к. В) Ø нормальные (временные нормальные) схемы электрических соединений объекта электроэнергетики (для электроустановок 6 -10 к. В)
27 Перераспределение максимальной мощности Отказ от максимальной мощности Заявители (за исключением временного присоединения), имеющие энергопринимающие устройства присоединенные в установленном порядке, вправе снизить объем максимальной мощности (избыток, реализованный потенциал энергосбережения и др. ) собственных энергопринимающих устройств с одновременным перераспределением объема снижения максимальной мощности в пользу сетевой организации, указанной в документах о технологическом присоединении. Для уменьшения максимальной мощности энергопринимающих устройств заявителем в адрес сетевой организации, направляется заявка об уменьшении максимальной мощности.
Опосредованное присоединение 28 Ø Владелец энергопринимающих устройств, ранее технологически присоединенных в надлежащем порядке к объектам электросетевого хозяйства сетевой организации по согласованию с сетевой организацией вправе присоединить к принадлежащим ему объектам электросетевого хозяйства энергопринимающие устройства иного лица при условии соблюдения выданных ранее технических условий. Опосредованное присоединение может быть осуществлено в случае, если присоединение объектов электросетевого хозяйства, принадлежащих владельцу ранее присоединенных энергопринимающих устройств, к объектам электросетевого хозяйства сетевой организации было произведено до 1 января 2015 Ø При опосредованном присоединении владелец ранее присоединенных энергопринимающих устройств перераспределяет максимальную мощность принадлежащих ему энергопринимающих устройств в пользу энергопринимающих устройств иного лица, при этом владелец ранее присоединенных энергопринимающих устройств осуществляет деятельность по технологическому присоединению, руководствуясь положениями Правил, предусмотренными в отношении сетевых организаций. Ø Уведомление об опосредованном присоединении и прилагаемые к нему документы направляются в сетевую организацию не позднее чем за 30 дней до планируемой даты фактического присоединения. Ø Сетевая организация осуществляет согласование опосредованного присоединения в течение 3 рабочих дней. Ø Сетевая организация согласовывает опосредованное присоединение в случае, если выданные владельцем технические условия не приводят к нарушению ранее выданных сетевой организацией технических условий, в частности к превышению величины максимальной мощности.

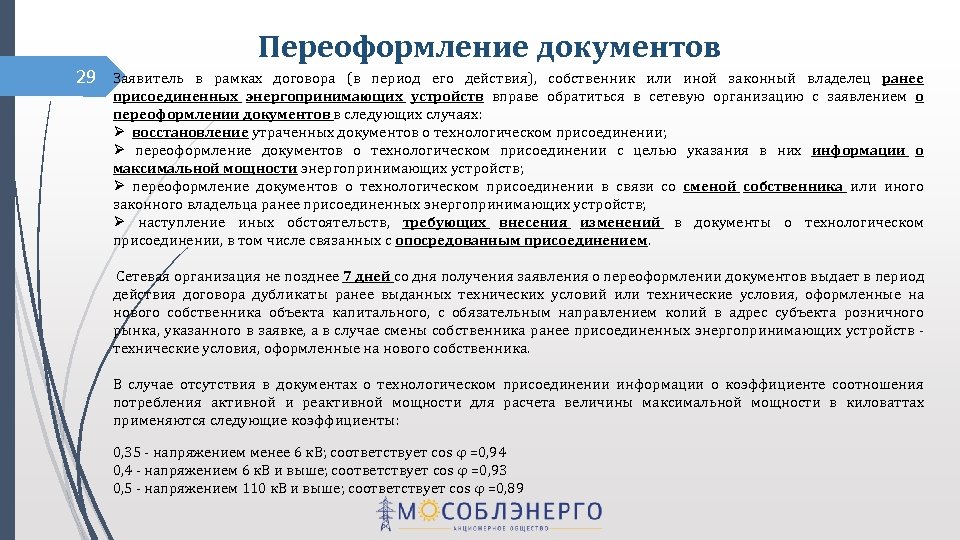

Переоформление документов 29 Заявитель в рамках договора (в период его действия), собственник или иной законный владелец ранее присоединенных энергопринимающих устройств вправе обратиться в сетевую организацию с заявлением о переоформлении документов в следующих случаях: Ø восстановление утраченных документов о технологическом присоединении; Ø переоформление документов о технологическом присоединении с целью указания в них информации о максимальной мощности энергопринимающих устройств; Ø переоформление документов о технологическом присоединении в связи со сменой собственника или иного законного владельца ранее присоединенных энергопринимающих устройств; Ø наступление иных обстоятельств, требующих внесения изменений в документы о технологическом присоединении, в том числе связанных с опосредованным присоединением. Сетевая организация не позднее 7 дней со дня получения заявления о переоформлении документов выдает в период действия договора дубликаты ранее выданных технических условий или технические условия, оформленные на нового собственника объекта капитального, с обязательным направлением копий в адрес субъекта розничного рынка, указанного в заявке, а в случае смены собственника ранее присоединенных энергопринимающих устройств - технические условия, оформленные на нового собственника. В случае отсутствия в документах о технологическом присоединении информации о коэффициенте соотношения потребления активной и реактивной мощности для расчета величины максимальной мощности в киловаттах применяются следующие коэффициенты: 0, 35 - напряжением менее 6 к. В; соответствует cos φ =0, 94 0, 4 - напряжением 6 к. В и выше; соответствует cos φ =0, 93 0, 5 - напряжением 110 к. В и выше; соответствует cos φ =0, 89

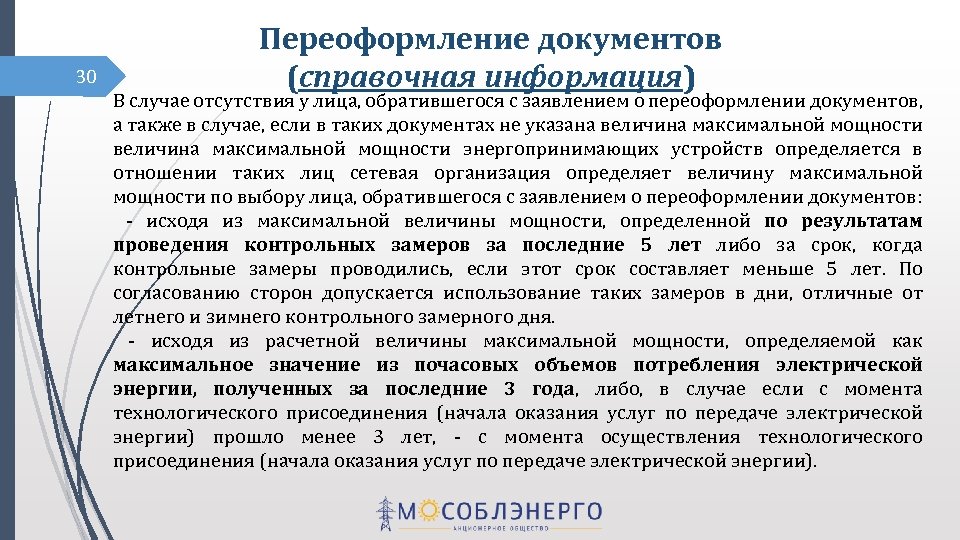

30 Переоформление документов (справочная информация) В случае отсутствия у лица, обратившегося с заявлением о переоформлении документов, а также в случае, если в таких документах не указана величина максимальной мощности энергопринимающих устройств определяется в отношении таких лиц сетевая организация определяет величину максимальной мощности по выбору лица, обратившегося с заявлением о переоформлении документов: - исходя из максимальной величины мощности, определенной по результатам проведения контрольных замеров за последние 5 лет либо за срок, когда контрольные замеры проводились, если этот срок составляет меньше 5 лет. По согласованию сторон допускается использование таких замеров в дни, отличные от летнего и зимнего контрольного замерного дня. - исходя из расчетной величины максимальной мощности, определяемой как максимальное значение из почасовых объемов потребления электрической энергии, полученных за последние 3 года, либо, в случае если с момента технологического присоединения (начала оказания услуг по передаче электрической энергии) прошло менее 3 лет, - с момента осуществления технологического присоединения (начала оказания услуг по передаче электрической энергии).
Проверка выполнения ТУ 31 Проверка выполнения заявителем технических условий осуществляется сетевой организацией и включает следующие мероприятия: а) проверка соответствия технических решений, параметров оборудования (устройств) и проведенных мероприятий, указанных в документах требованиям технических условий; б) осмотр сетевой организацией присоединяемых электроустановок заявителя, на соответствие фактически выполненных заявителем мероприятий по технологическому присоединению техническим условиям и представленной заявителем проектной документации. Сетевая организация в течение 10 дней со дня получения от заявителя уведомления о выполнении технических условий с приложением необходимых документов осуществляет проверку соответствия технических решений, параметров оборудования (устройств) и проведенных мероприятий требованиям технических условий. Мероприятия по проверке выполнения технических условий заявителями с энергопринимающими устройствами мощностью до 150 к. Вт включительно (по одному источнику электроснабжения) проводятся непосредственно в процессе проведения осмотра электроустановок заявителей. Сетевая организация проводит осмотр присоединяемых электроустановок заявителя до распределительного устройства (пункта) заявителя (распределительного устройства трансформаторной подстанции, вводного устройства, вводного распределительного устройства, главного распределительного щита, узла учета) включительно.
32 Проверка выполнения ТУ (справочная информация) Для проведения проверки выполнения технических условий заявитель представляет в сетевую организацию уведомление о выполнении технических условий с приложением следующих документов: 1) копии сертификатов соответствия на электрооборудование и (или) сопроводительной технической документации (технические паспорта оборудования) 2) копии разделов проектной документации, предусматривающих технические решения, обеспечивающие выполнение технических условий 3) документы, содержащие информацию о результатах проведения пусконаладочных работ, приемо-сдаточных и иных испытаний 4) нормальные (временные нормальные) схемы электрических соединений объекта электроэнергетики Документы, указанные в п. 3, 4 не требуются для представления заявителями, электрохозяйство которых включает в себя только вводное устройство напряжением до 1000 В, осветительные установки, переносное электрооборудование и энергопринимающие устройства номинальным напряжением не выше 380 В.

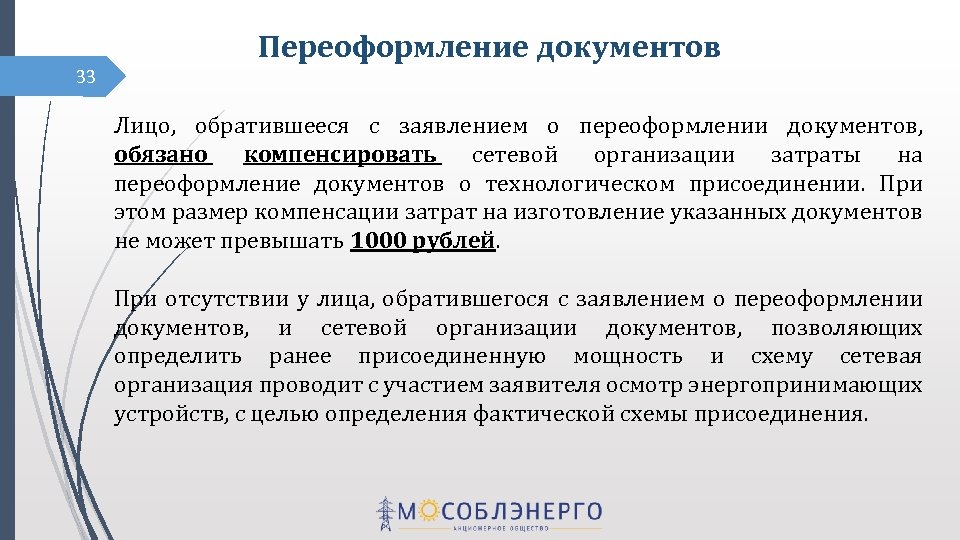

Переоформление документов 33 Лицо, обратившееся с заявлением о переоформлении документов, обязано компенсировать сетевой организации затраты на переоформление документов о технологическом присоединении. При этом размер компенсации затрат на изготовление указанных документов не может превышать 1000 рублей. При отсутствии у лица, обратившегося с заявлением о переоформлении документов, и сетевой организации документов, позволяющих определить ранее присоединенную мощность и схему сетевая организация проводит с участием заявителя осмотр энергопринимающих устройств, с целью определения фактической схемы присоединения.
Плата за технологическое присоединение Докладчик: Директор Департамента технологических присоединений акционерного общества «Московская областная энергосетевая компания» Кузичкин Артем Владимирович

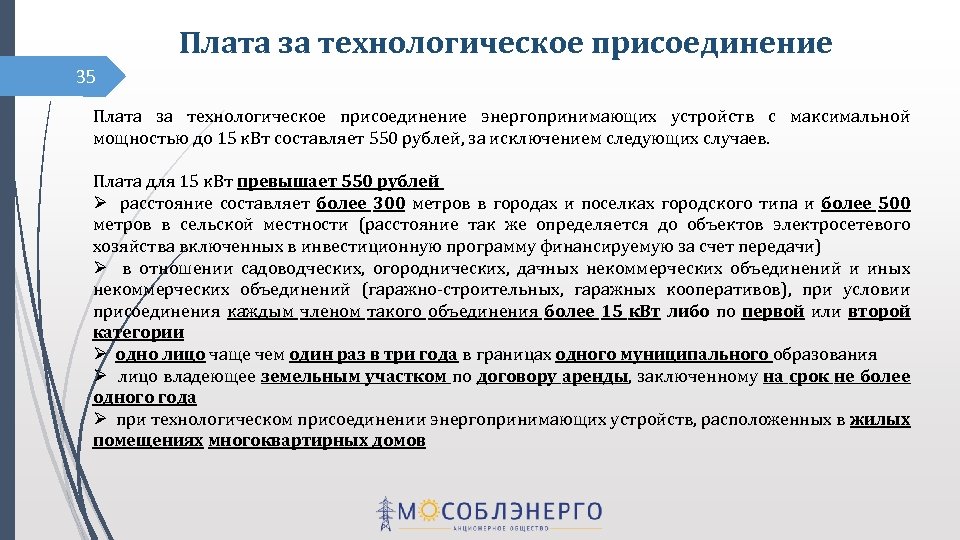

Плата за технологическое присоединение 35 Плата за технологическое присоединение энергопринимающих устройств с максимальной мощностью до 15 к. Вт составляет 550 рублей, за исключением следующих случаев. Плата для 15 к. Вт превышает 550 рублей Ø расстояние составляет более 300 метров в городах и поселках городского типа и более 500 метров в сельской местности (расстояние так же определяется до объектов электросетевого хозяйства включенных в инвестиционную программу финансируемую за счет передачи) Ø в отношении садоводческих, огороднических, дачных некоммерческих объединений и иных некоммерческих объединений (гаражно-строительных, гаражных кооперативов), при условии присоединения каждым членом такого объединения более 15 к. Вт либо по первой или второй категории Ø одно лицо чаще чем один раз в три года в границах одного муниципального образования Ø лицо владеющее земельным участком по договору аренды, заключенному на срок не более одного года Ø при технологическом присоединении энергопринимающих устройств, расположенных в жилых помещениях многоквартирных домов
36 Порядок внесения платы за технологическое присоединение Юридические лица или индивидуальные предприниматели с максимальной мощностью энергопринимающих устройств до 150 к. Вт включительно по 3 категории 15 % в течение 15 дней с даты заключения договора; 30 % в течение 60 дней с даты заключения договора; 45 % в течение 15 дней со дня фактического присоединения; 10 % в течение 15 дней со дня подписания акта об осуществлении технологического присоединения. Для заявителей, максимальная мощность энергопринимающих устройств которых составляет менее 670 к. Вт 10 % в течение 15 дней со дня заключения договора; 30 % в течение 60 дней со дня заключения договора; 20 % в течение 180 дней со дня заключения договора; 30 % в течение 15 дней со дня фактического присоединения; 10 % в течение 10 дней со дня подписания акта об осуществлении технологического присоединения.

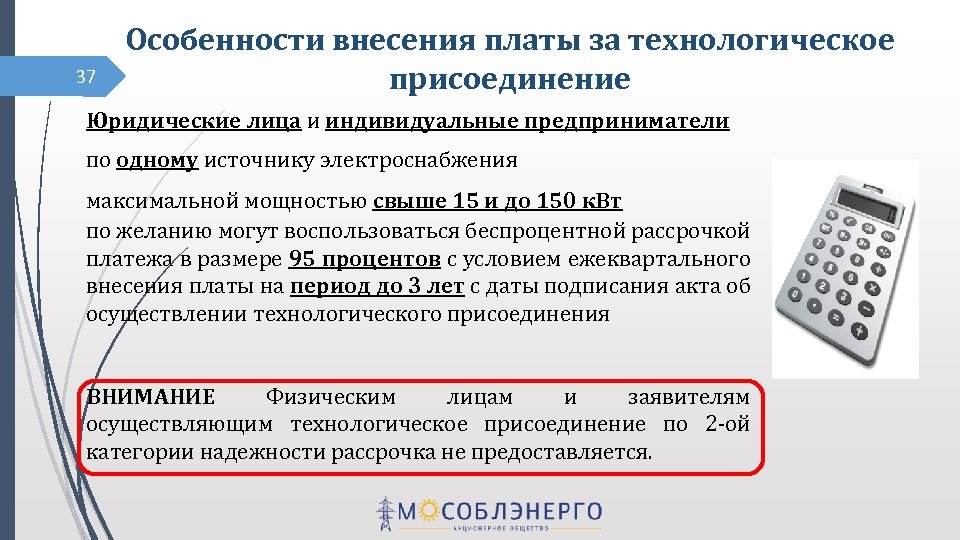

37 Особенности внесения платы за технологическое присоединение Юридические лица и индивидуальные предприниматели по одному источнику электроснабжения максимальной мощностью свыше 15 и до 150 к. Вт по желанию могут воспользоваться беспроцентной рассрочкой платежа в размере 95 процентов с условием ежеквартального внесения платы на период до 3 лет с даты подписания акта об осуществлении технологического присоединения ВНИМАНИЕ Физическим лицам и заявителям осуществляющим технологическое присоединение по 2 -ой категории надежности рассрочка не предоставляется.
Плата за технологическое присоединение 38 Размер платы за технологическое присоединение устанавливается уполномоченным органом исполнительной власти в области государственного регулирования тарифов. Распоряжение Комитета по ценам и тарифам Московской области от 30. 12. 2015 № 192 -Р "Об установлении ставок платы за единицу максимальной мощности (руб. /к. Вт) на уровне напряжения ниже 35 к. В и максимальной мощности менее 8900 к. Вт, стандартизированных тарифных ставок и формулы платы за технологическое присоединение энергопринимающих устройств потребителей электрической энергии, объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам к электрическим сетям сетевых организаций на территории Московской области в 2016 году" Инвестиционная составляющая на покрытие расходов, связанных с развитием существующей инфраструктуры не учитывается при установлении платы за технологическое присоединение к электрическим сетям (Приказ от 11 сентября 2012 г. № 209 -э/1 Об утверждении методических указаний по определению размера платы за технологическое присоединение к электрическим сетям)

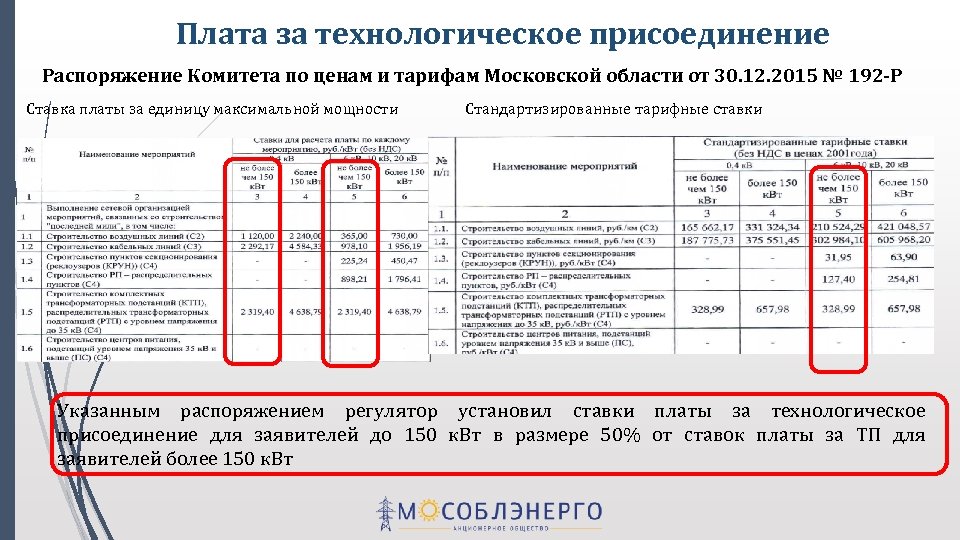

Плата за технологическое присоединение Распоряжение Комитета по ценам и тарифам Московской области от 30. 12. 2015 № 192 -Р Ставка платы за единицу максимальной мощности Стандартизированные тарифные ставки Указанным распоряжением регулятор установил ставки платы за технологическое присоединение для заявителей до 150 к. Вт в размере 50% от ставок платы за ТП для заявителей более 150 к. Вт
40 Плата за технологическое присоединение В соответствии с пунктом 9 приказа Федеральной службы по тарифам об утверждении методических указаний по определению размера платы за технологическое присоединение лицо, которое имеет намерение осуществить технологическое присоединение к электрическим сетям, вправе самостоятельно выбрать вид ставки платы за технологическое присоединение. Выбор ставки платы осуществляется заявителем на стадии заключения договора об осуществлении технологического присоединения. В случае, если заявитель не выбрал вид ставки, сетевая организация вправе самостоятельно выбрать ставку и произвести расчет размера платы за технологическое присоединение.
Единые стандарты качества обслуживания сетевыми 41 организациями потребителей услуг Сетевая организация обязана соблюдать единые стандарты качества обслуживания сетевыми организациями потребителей услуг сетевых организаций. В соответствии со стандартами заявитель может оставить отзыв о качестве обслуживания. АО «Мособлэнерго» работает с каждым поступившим отзывом, с целью улучшения качества предоставляемых услуг
42 Заключение В докладе были изложены актуальные вопросы технологического присоединения для субъектов малого и среднего предпринимательства, позволяющие самостоятельно выполнить технологическое присоединение с момента подачи заявки до подключения объекта. Знание элементарных норм существенно сэкономит Ваше время и бюджет.
43 Спасибо за внимание!
