專案 採購 管理 第 13 章 2018/3/19
調查顯示約五分之三的組織花費它們 收益的百分之30到 80於從第三團體採 購貨品和服務上……………. . …作業管理協會 2
專案採購管理 專案成本結構大致可分為為材料及設備、人事費、 和攤費等三大部份,其比例約為 3: 3: 4。 專案如何在適當時間、以適當的價格、取得適當 數量和品質的資源,是專案經理的重要議題,是 專案團隊成員必須瞭解的專案採購管理知識領域。 3 2018/3/19
專案採購管理 採購(和簽合約)係一個涉及到具有不同目的的兩 個團隊,彼此在某一特定市場中互動,必要時透 過簽訂合約方式來律定雙方的權力和義務。 專案採購管理是包括從專案團隊的外部組織採購 或獲得在執行專案過程中所需材料、成品、機器 設備、服務、或勞務的過程。 執行專案的組織可以是專案所完成的產品、服務 或成果之買方或賣方。 4 2018/3/19
專案採購管理 本書是從買方而非賣方的觀點,賣方是指專案執 行組織的外部,此領域所有內容可以適用於組織 內部的所發 令或協議內容。 當專案從賣方採購任何東西時,買方就需要一份 合約。 專案本身就是一個承諾,是專案經理和專案贊助 者之間的一個合約,承諾在預定的預算和時間內 提交符合品質要求的產品或服務。 5 2018/3/19

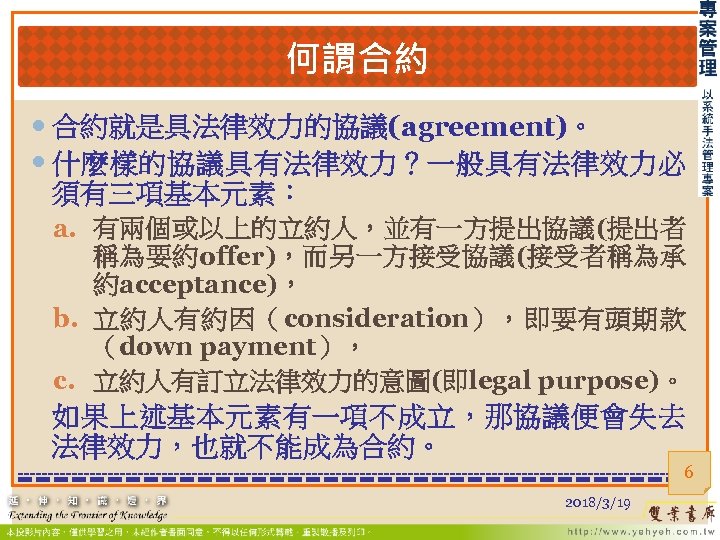

何謂合約 合約就是具法律效力的協議(agreement)。 什麼樣的協議具有法律效力?一般具有法律效力必 須有三項基本元素: a. 有兩個或以上的立約人,並有一方提出協議(提出者 稱為要約offer),而另一方接受協議(接受者稱為承 約acceptance), b. 立約人有約因(consideration),即要有頭期款 (down payment), c. 立約人有訂立法律效力的意圖(即legal purpose)。 如果上述基本元素有一項不成立,那協議便會失去 法律效力,也就不能成為合約。 6 2018/3/19

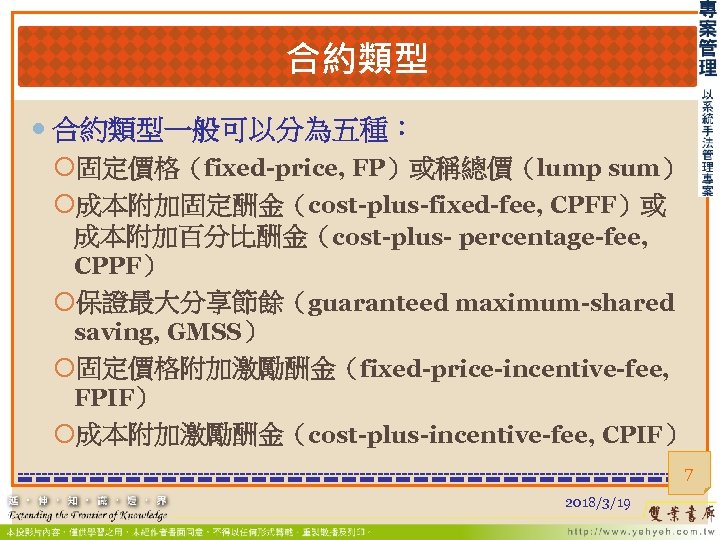

合約類型 合約類型一般可以分為五種: 固定價格(fixed-price, FP)或稱總價(lump sum) 成本附加固定酬金(cost-plus-fixed-fee, CPFF)或 成本附加百分比酬金(cost-plus- percentage-fee, CPPF) 保證最大分享節餘(guaranteed maximum-shared saving, GMSS) 固定價格附加激勵酬金(fixed-price-incentive-fee, FPIF) 成本附加激勵酬金(cost-plus-incentive-fee, CPIF) 7 2018/3/19
固定價格(FP) 在FP合約,承包商(contractor)或賣方必須 審慎估計目標成本,以雙方議定價格作為合約總 價完成專案 作,否則將招致財務損失。 當業主(owner)變更專案範疇時,賣方可以 要求變更專案總價。 承包商承受較大的風險。 固定價格合約可以提供業主最大的保護,因其祇 要負擔合約的價格,但缺點是業主需費力地制定 規格和長時間準備邀約標單和宣告。 8 2018/3/19

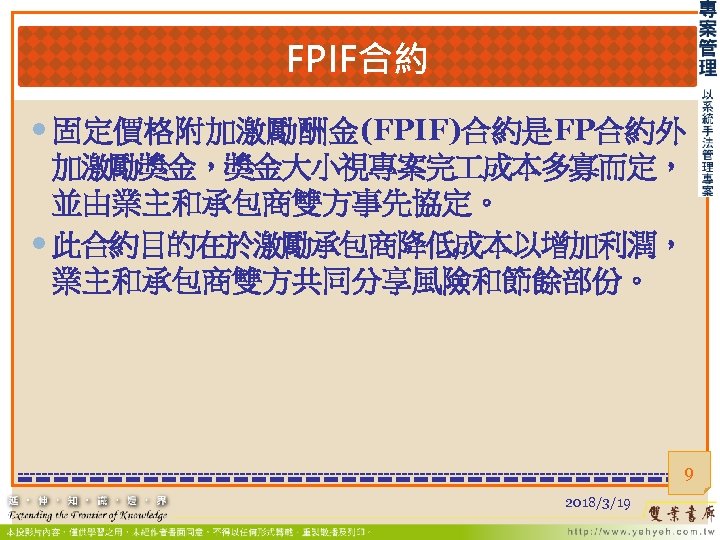

FPIF合約 固定價格附加激勵酬金(FPIF)合約是FP合約外 加激勵獎金,獎金大小視專案完 成本多寡而定, 並由業主和承包商雙方事先協定。 此合約目的在於激勵承包商降低成本以增加利潤, 業主和承包商雙方共同分享風險和節餘部份。 9 2018/3/19

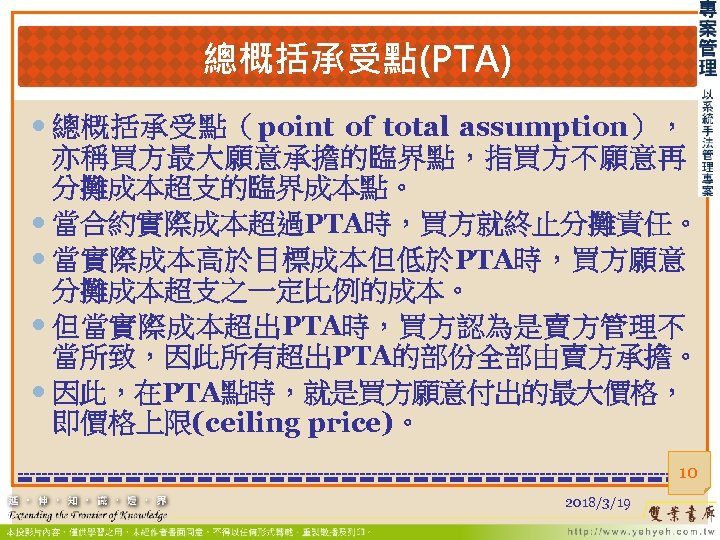

總概括承受點(PTA) 總概括承受點(point of total assumption), 亦稱買方最大願意承擔的臨界點,指買方不願意再 分攤成本超支的臨界成本點。 當合約實際成本超過PTA時,買方就終止分攤責任。 當實際成本高於目標成本但低於PTA時,買方願意 分攤成本超支之一定比例的成本。 但當實際成本超出PTA時,買方認為是賣方管理不 當所致,因此所有超出PTA的部份全部由賣方承擔。 因此,在PTA點時,就是買方願意付出的最大價格, 即價格上限(ceiling price)。 10 2018/3/19

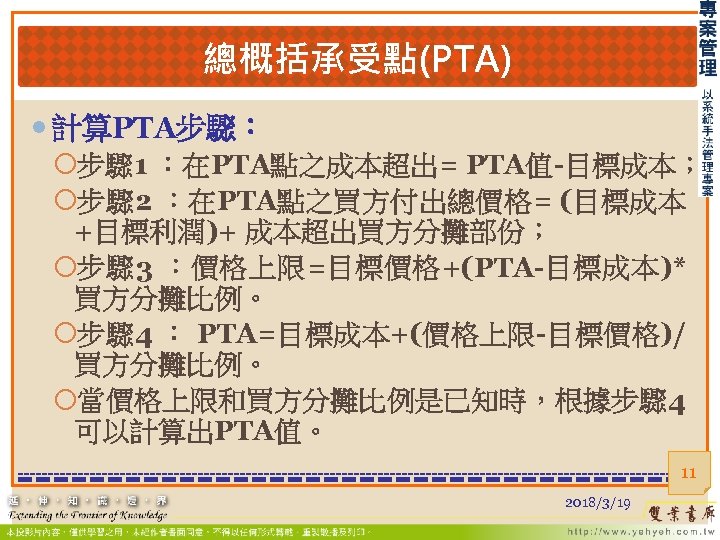

總概括承受點(PTA) 計算PTA步驟: 步驟 1 :在PTA點之成本超出= PTA值-目標成本; 步驟 2 :在PTA點之買方付出總價格= (目標成本 +目標利潤)+ 成本超出買方分攤部份; 步驟 3 :價格上限=目標價格+(PTA-目標成本)* 買方分攤比例。 步驟 4 : PTA=目標成本+(價格上限-目標價格)/ 買方分攤比例。 當價格上限和買方分攤比例是已知時,根據步驟 4 可以計算出PTA值。 11 2018/3/19
總概括承受點(PTA) 例 題 13 -1 假 設 某 一 專 案 合 約 的 目 標 成 本 為 130000元和目標利潤為 15000元,目標價格為 145000元,價格上限為 160000元,而超出目 標成本的買賣雙方分攤比例為 80/20。當實際 執行成本為 150000元時,賣方可以拿到多少利 潤? 解答:在下頁 12 2018/3/19

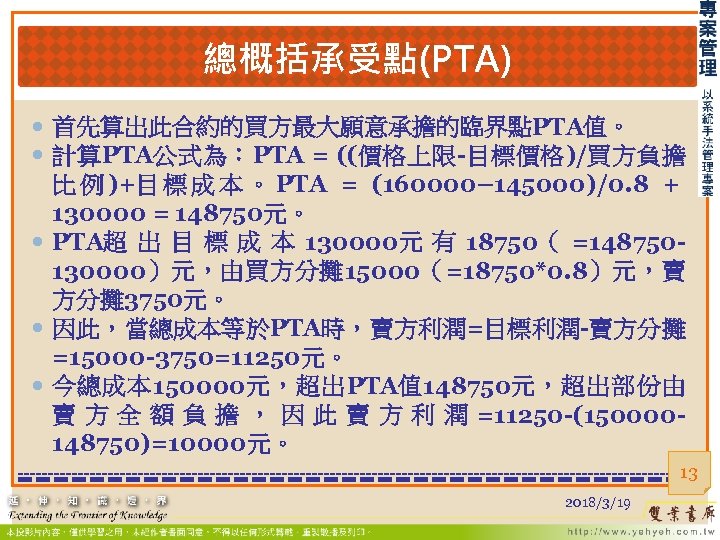

總概括承受點(PTA) 首先算出此合約的買方最大願意承擔的臨界點PTA值。 計算PTA公式為:PTA = ((價格上限-目標價格)/買方負擔 比 例 )+目 標 成 本 。 PTA = (160000– 145000)/0. 8 + 130000 = 148750元。 PTA超 出 目 標 成 本 130000元 有 18750( =148750130000)元,由買方分攤 15000(=18750*0. 8)元,賣 方分攤 3750元。 因此,當總成本等於PTA時,賣方利潤=目標利潤-賣方分攤 =15000 -3750=11250元。 今總成本 150000元,超出PTA值 148750元,超出部份由 賣 方 全 額 負 擔 , 因 此 賣 方 利 潤 =11250 -(150000148750)=10000元。 13 2018/3/19
成本附加固定酬金(CPFF)合約 當難以估計出真正成本時,通常採用成本附加固 定酬金(CPFF)合約。 在CPFF合約,專案成本可能變動但獎金維持固 定。因為在「成本附加(cost-plus)」合約, 承包商雖然同意儘最大努力節約地執行專案 作, 實際上不管績效好壞,但獲得的獎金是相同的。 CPFF合約中,因承包商所承擔的風險較小,所 以報酬也會較少。CPFF合約可能導致較高額專 案成本,因此必須對承包商做適度的稽核以防止 成本濫用。 14 2018/3/19

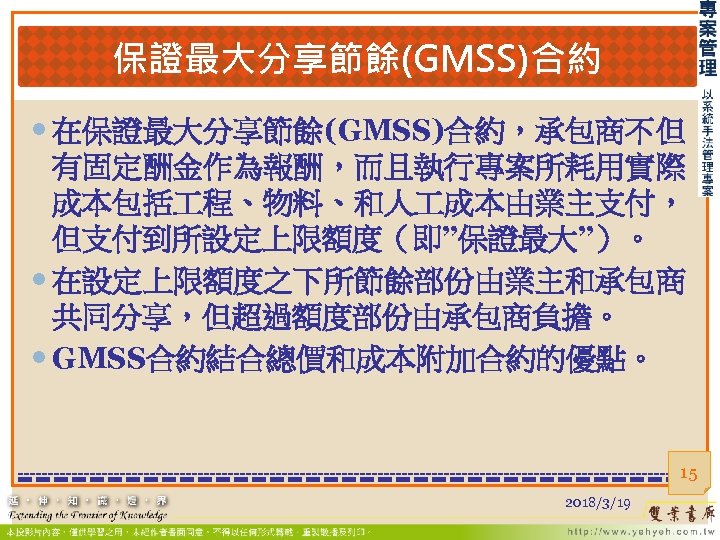

保證最大分享節餘(GMSS)合約 在保證最大分享節餘(GMSS)合約,承包商不但 有固定酬金作為報酬,而且執行專案所耗用實際 成本包括 程、物料、和人 成本由業主支付, 但支付到所設定上限額度(即”保證最大”)。 在設定上限額度之下所節餘部份由業主和承包商 共同分享,但超過額度部份由承包商負擔。 GMSS合約結合總價和成本附加合約的優點。 15 2018/3/19

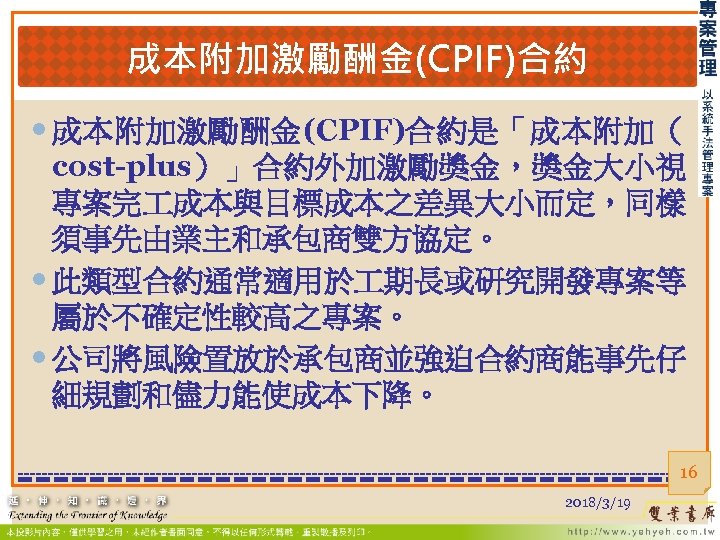

成本附加激勵酬金(CPIF)合約 成本附加激勵酬金(CPIF)合約是「成本附加( cost-plus)」合約外加激勵獎金,獎金大小視 專案完 成本與目標成本之差異大小而定,同樣 須事先由業主和承包商雙方協定。 此類型合約通常適用於 期長或研究開發專案等 屬於不確定性較高之專案。 公司將風險置放於承包商並強迫合約商能事先仔 細規劃和儘力能使成本下降。 16 2018/3/19

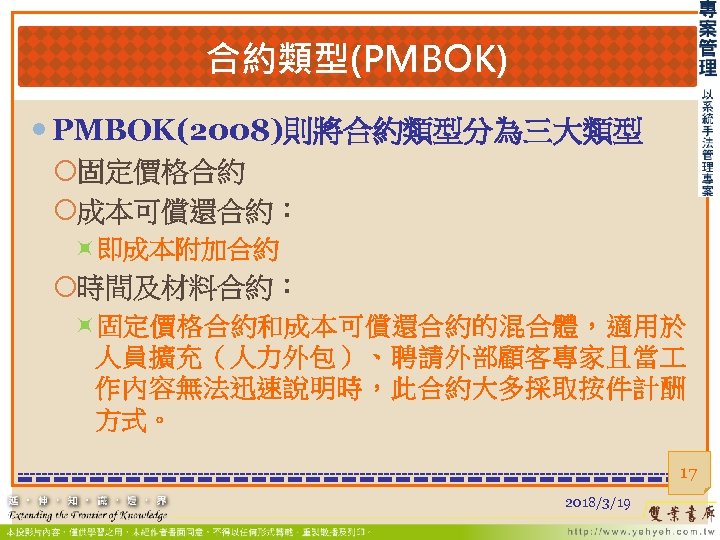

合約類型(PMBOK) PMBOK(2008)則將合約類型分為三大類型 固定價格合約 成本可償還合約: 即成本附加合約 時間及材料合約: 固定價格合約和成本可償還合約的混合體,適用於 人員擴充(人力外包)、聘請外部顧客專家且當 作內容無法迅速說明時,此合約大多採取按件計酬 方式。 17 2018/3/19

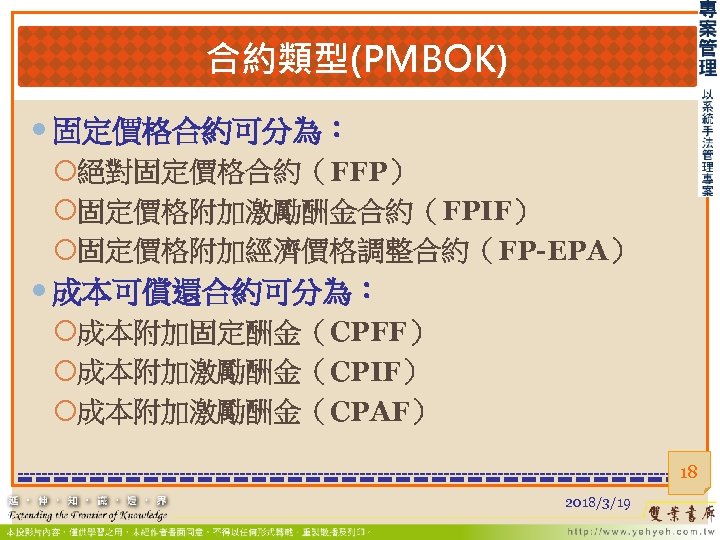

合約類型(PMBOK) 固定價格合約可分為: 絕對固定價格合約(FFP) 固定價格附加激勵酬金合約(FPIF) 固定價格附加經濟價格調整合約(FP-EPA) 成本可償還合約可分為: 成本附加固定酬金(CPFF) 成本附加激勵酬金(CPIF) 成本附加激勵酬金(CPAF) 18 2018/3/19
19 2018/3/19

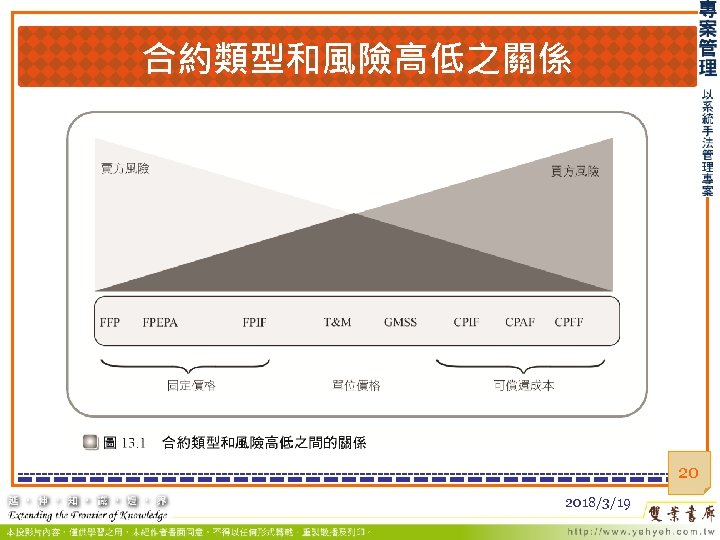

合約類型和風險高低之關係 20 2018/3/19
專案採購管理 規劃採購過程是在於識別專案那些部份 作所需 資源應該從外部組織採購,專案採購的決策通常 發生在規劃過程的初期。正確的採購決策對於專 案是非常重要的,因為不當的採購決定會導致專 案成本的浪費、時程的延宕、和品質的問題。 21 2018/3/19

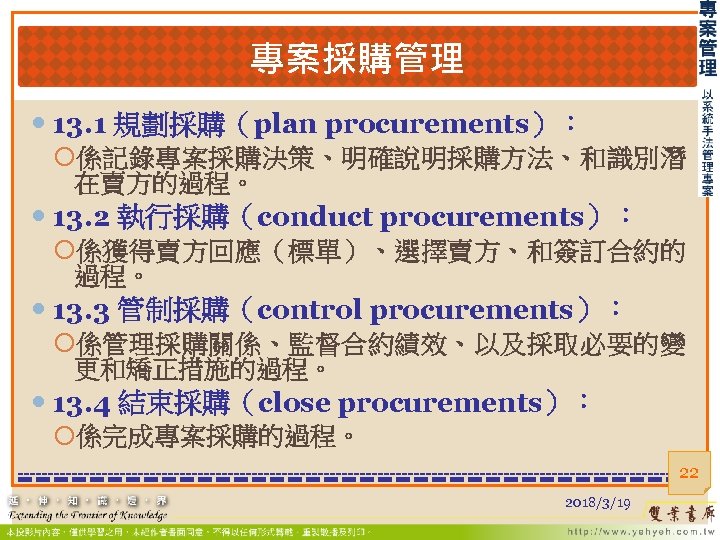

專案採購管理 13. 1 規劃採購(plan procurements): 係記錄專案採購決策、明確說明採購方法、和識別潛 在賣方的過程。 13. 2 執行採購(conduct procurements): 係獲得賣方回應(標單)、選擇賣方、和簽訂合約的 過程。 13. 3 管制採購(control procurements): 係管理採購關係、監督合約績效、以及採取必要的變 更和矯正措施的過程。 13. 4 結束採購(close procurements): 係完成專案採購的過程。 22 2018/3/19

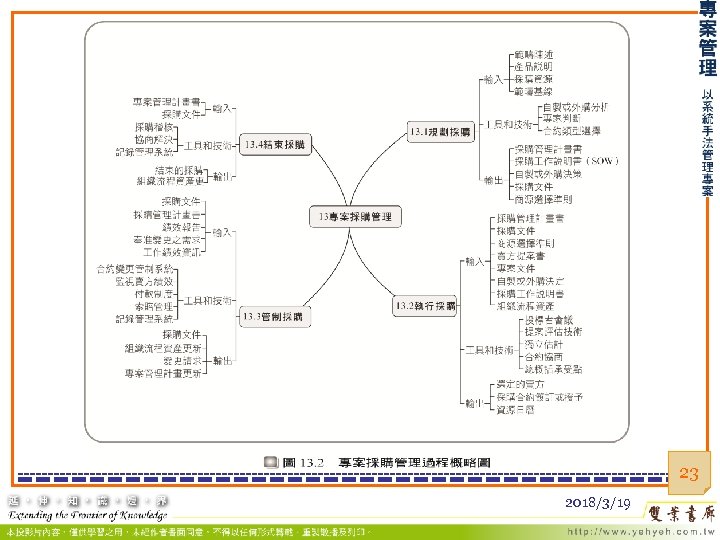

23 2018/3/19

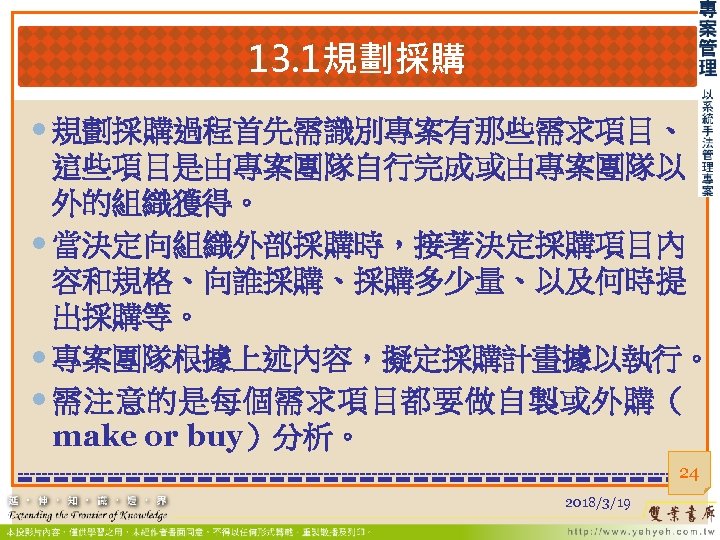

13. 1規劃採購 規劃採購過程首先需識別專案有那些需求項目、 這些項目是由專案團隊自行完成或由專案團隊以 外的組織獲得。 當決定向組織外部採購時,接著決定採購項目內 容和規格、向誰採購、採購多少量、以及何時提 出採購等。 專案團隊根據上述內容,擬定採購計畫據以執行。 需注意的是每個需求項目都要做自製或外購( make or buy)分析。 24 2018/3/19

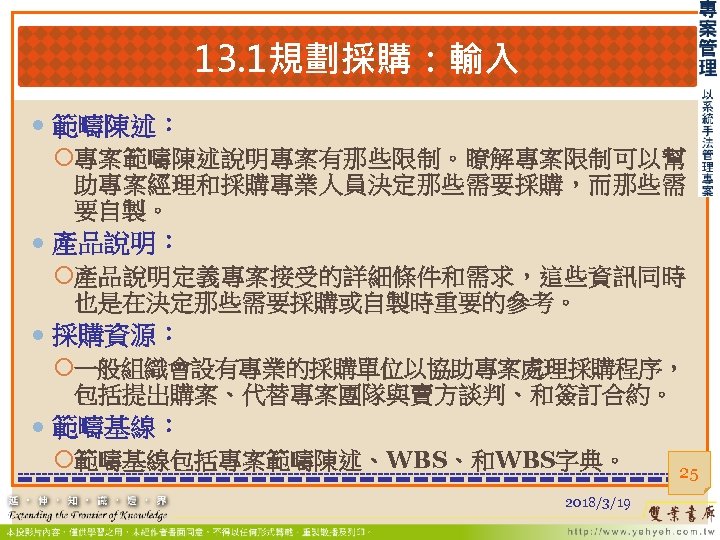

13. 1規劃採購:輸入 範疇陳述: 專案範疇陳述說明專案有那些限制。瞭解專案限制可以幫 助專案經理和採購專業人員決定那些需要採購,而那些需 要自製。 產品說明: 產品說明定義專案接受的詳細條件和需求,這些資訊同時 也是在決定那些需要採購或自製時重要的參考。 採購資源: 一般組織會設有專業的採購單位以協助專案處理採購程序, 包括提出購案、代替專案團隊與賣方談判、和簽訂合約。 範疇基線: 範疇基線包括專案範疇陳述、WBS、和WBS字典。 2018/3/19 25

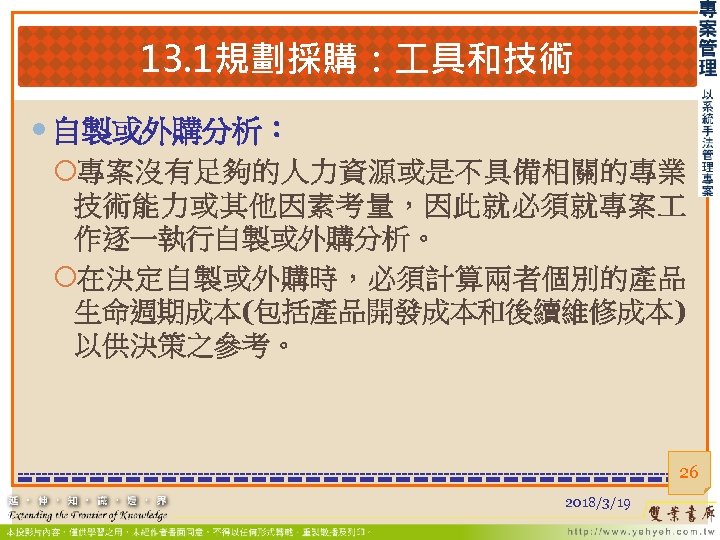

13. 1規劃採購: 具和技術 自製或外購分析: 專案沒有足夠的人力資源或是不具備相關的專業 技術能力或其他因素考量,因此就必須就專案 作逐一執行自製或外購分析。 在決定自製或外購時,必須計算兩者個別的產品 生命週期成本(包括產品開發成本和後續維修成本) 以供決策之參考。 26 2018/3/19
自製或外購分析案例 某公司正考慮開發或向外購買某一軟體系統,根 據過去經驗資料,公司估計自行開發成本為 35 萬元,爾後每月需2. 5萬元維護此軟體系統;公 司也可以 27萬元購買軟體系統,但每月需2. 7萬 元維護。 自製和外購的成本差異為 8萬元,而爾後每月維 護成本的差異是每月2000元。根據上述數據, 如果此軟體在 40個月以內被汰換時,應該採取 購買決策,否則應自行發展。 自製或外購分析如圖 13. 3所示。 27 2018/3/19
28 2018/3/19

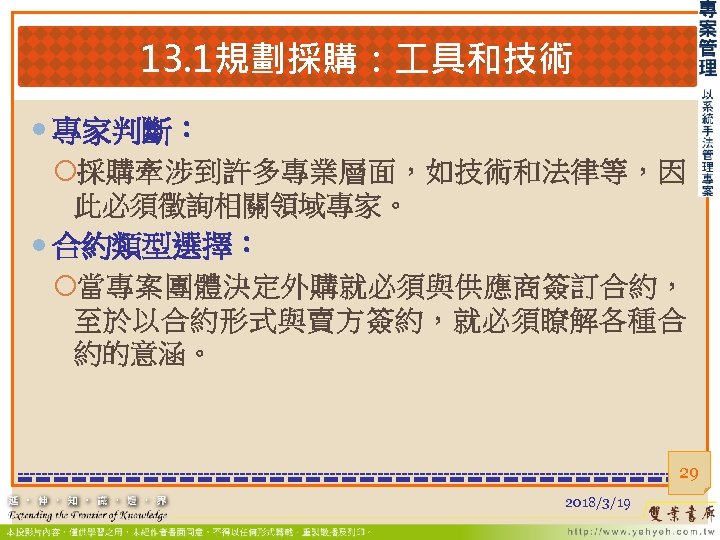

13. 1規劃採購: 具和技術 專家判斷: 採購牽涉到許多專業層面,如技術和法律等,因 此必須徵詢相關領域專家。 合約類型選擇: 當專案團體決定外購就必須與供應商簽訂合約, 至於以合約形式與賣方簽約,就必須瞭解各種合 約的意涵。 29 2018/3/19

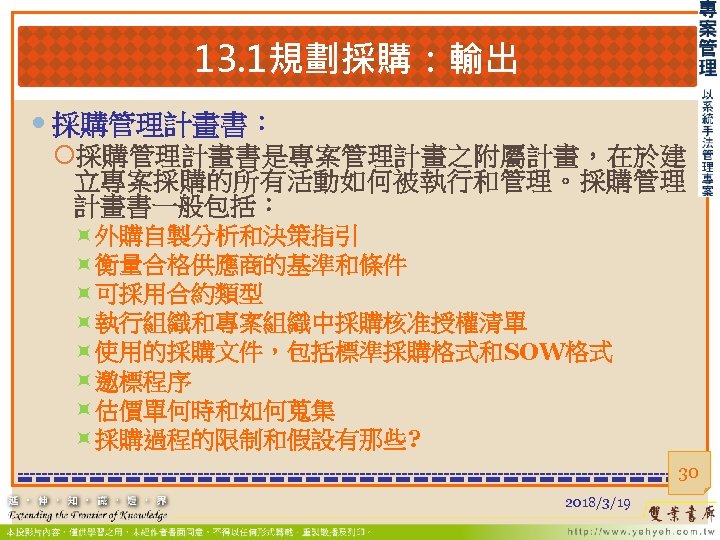

13. 1規劃採購:輸出 採購管理計畫書: 採購管理計畫書是專案管理計畫之附屬計畫,在於建 立專案採購的所有活動如何被執行和管理。採購管理 計畫書一般包括: 外購自製分析和決策指引 衡量合格供應商的基準和條件 可採用合約類型 執行組織和專案組織中採購核准授權清單 使用的採購文件,包括標準採購格式和SOW格式 邀標程序 估價單何時和如何蒐集 採購過程的限制和假設有那些? 30 2018/3/19

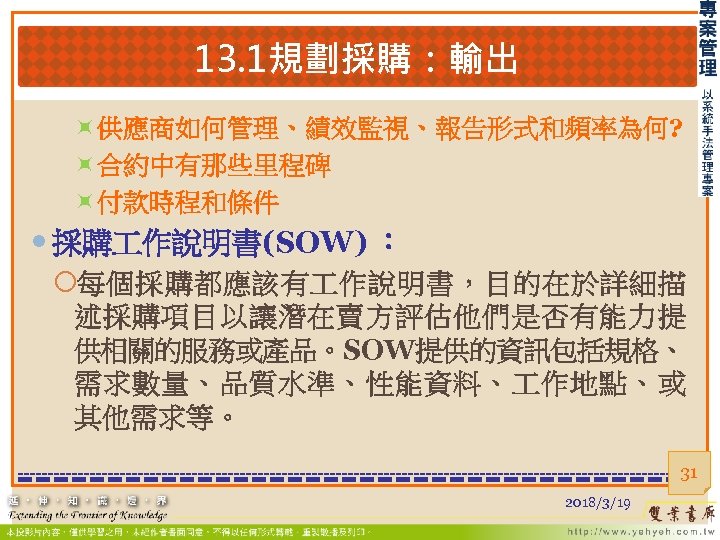

13. 1規劃採購:輸出 供應商如何管理、績效監視、報告形式和頻率為何? 合約中有那些里程碑 付款時程和條件 採購 作說明書(SOW) : 每個採購都應該有 作說明書,目的在於詳細描 述採購項目以讓潛在賣方評估他們是否有能力提 供相關的服務或產品。SOW提供的資訊包括規格、 需求數量、品質水準、性能資料、 作地點、或 其他需求等。 31 2018/3/19

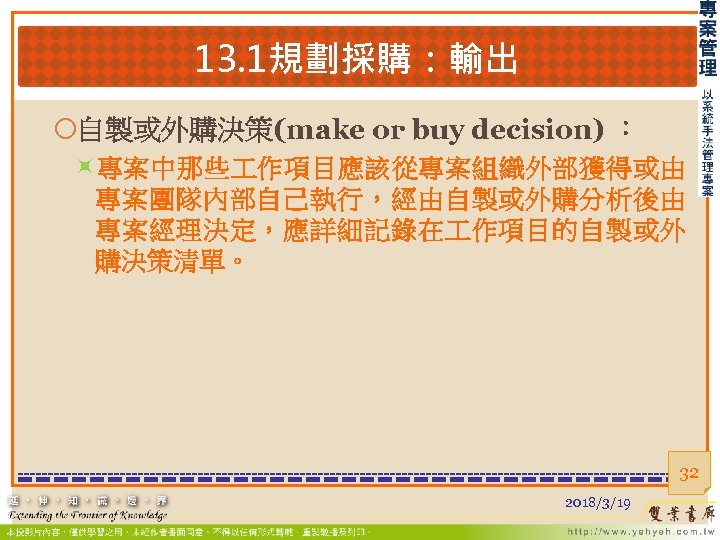

13. 1規劃採購:輸出 自製或外購決策(make or buy decision) : 專案中那些 作項目應該從專案組織外部獲得或由 專案團隊內部自己執行,經由自製或外購分析後由 專案經理決定,應詳細記錄在 作項目的自製或外 購決策清單。 32 2018/3/19

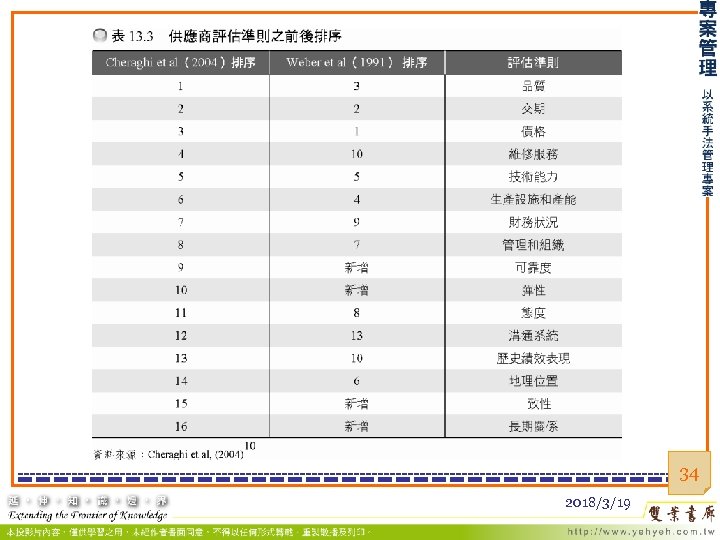

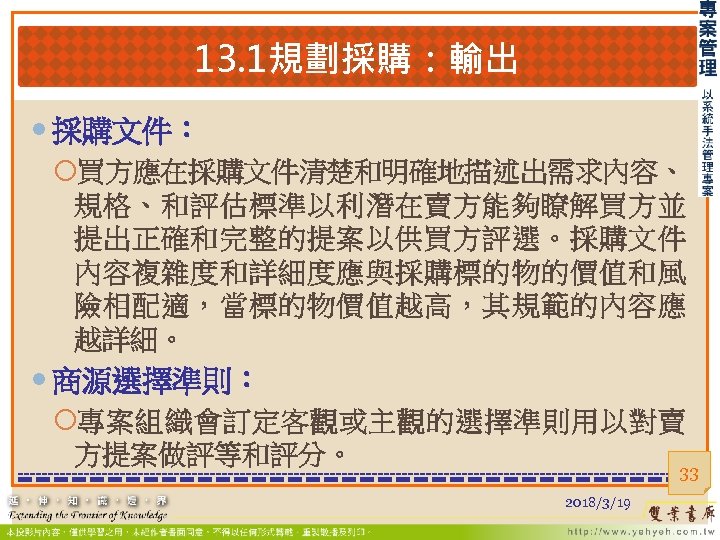

13. 1規劃採購:輸出 採購文件: 買方應在採購文件清楚和明確地描述出需求內容、 規格、和評估標準以利潛在賣方能夠瞭解買方並 提出正確和完整的提案以供買方評選。採購文件 內容複雜度和詳細度應與採購標的物的價值和風 險相配適,當標的物價值越高,其規範的內容應 越詳細。 商源選擇準則: 專案組織會訂定客觀或主觀的選擇準則用以對賣 方提案做評等和評分。 33 2018/3/19
34 2018/3/19

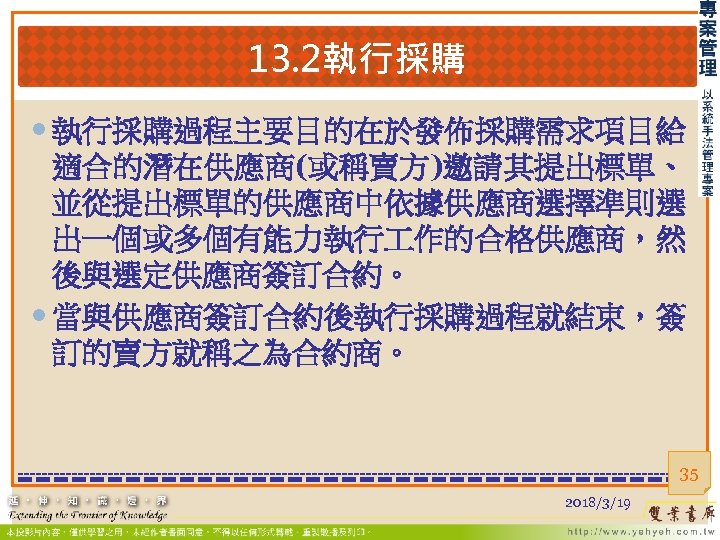

13. 2執行採購 執行採購過程主要目的在於發佈採購需求項目給 適合的潛在供應商(或稱賣方)邀請其提出標單、 並從提出標單的供應商中依據供應商選擇準則選 出一個或多個有能力執行 作的合格供應商,然 後與選定供應商簽訂合約。 當與供應商簽訂合約後執行採購過程就結束,簽 訂的賣方就稱之為合約商。 35 2018/3/19

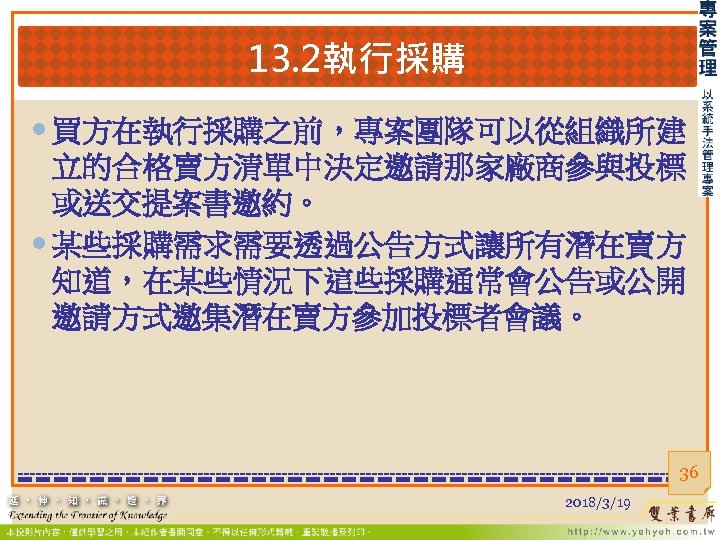

13. 2執行採購 買方在執行採購之前,專案團隊可以從組織所建 立的合格賣方清單中決定邀請那家廠商參與投標 或送交提案書邀約。 某些採購需求需要透過公告方式讓所有潛在賣方 知道,在某些情況下這些採購通常會公告或公開 邀請方式邀集潛在賣方參加投標者會議。 36 2018/3/19

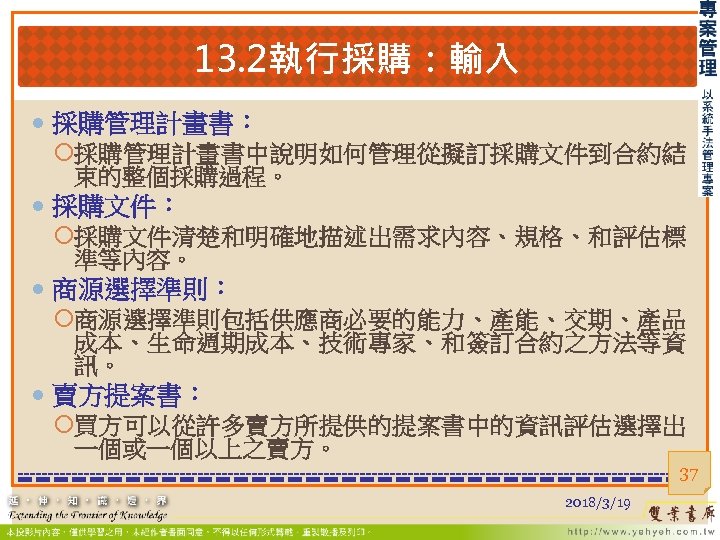

13. 2執行採購:輸入 採購管理計畫書: 採購管理計畫書中說明如何管理從擬訂採購文件到合約結 束的整個採購過程。 採購文件: 採購文件清楚和明確地描述出需求內容、規格、和評估標 準等內容。 商源選擇準則: 商源選擇準則包括供應商必要的能力、產能、交期、產品 成本、生命週期成本、技術專家、和簽訂合約之方法等資 訊。 賣方提案書: 買方可以從許多賣方所提供的提案書中的資訊評估選擇出 一個或一個以上之賣方。 37 2018/3/19

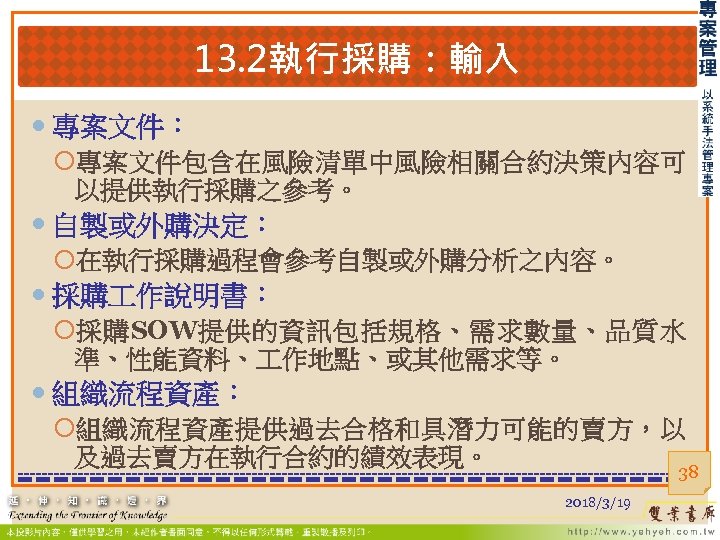

13. 2執行採購:輸入 專案文件: 專案文件包含在風險清單中風險相關合約決策內容可 以提供執行採購之參考。 自製或外購決定: 在執行採購過程會參考自製或外購分析之內容。 採購 作說明書: 採購SOW提供的資訊包括規格、需求數量、品質水 準、性能資料、 作地點、或其他需求等。 組織流程資產: 組織流程資產提供過去合格和具潛力可能的賣方,以 及過去賣方在執行合約的績效表現。 38 2018/3/19

13. 2執行採購: 具和技術 投標者會議: 投標者會議通常在潛在賣方投標或遞交提案書之 前舉行,目的是讓賣方能對專案 作有清楚和一 致的認知,並確保所有潛在賣方有公平機會爭取 到合約。 提案評估技術: 一般評估技術有專家判斷、提案篩選、評分模式、 或分析層級法等,有些組織甚至會建立一套賣方 評等系統評估先前合作過合約商就某些關鍵績效 指標評估其等級。 39 2018/3/19
13. 2執行採購: 具和技術 獨立估計: 採購組織必須自行獨立估計或委託專業第三者客觀估 計所欲採購項目的所需成本以作為評審標單或提案書 的基礎。 合約協商: 當選定賣方之後,買賣雙方需就合約內容加以協商, 以達成兩造均可接受的協議內容。協商內容包括時程、 預算、雙方責任、合約變更時職責、智慧財產權歸屬、 和付款等。 總概括承受點: 在固定價格附加激勵酬金合約中,買賣雙方會協商賣 方利潤、目標成本、目標價格、價格上限、和成本超 支的分配比例。 40 2018/3/19

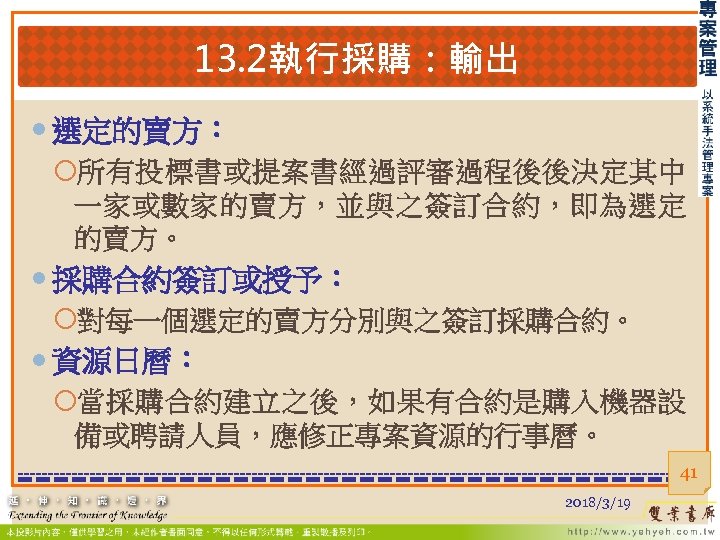

13. 2執行採購:輸出 選定的賣方: 所有投標書或提案書經過評審過程後後決定其中 一家或數家的賣方,並與之簽訂合約,即為選定 的賣方。 採購合約簽訂或授予: 對每一個選定的賣方分別與之簽訂採購合約。 資源日曆: 當採購合約建立之後,如果有合約是購入機器設 備或聘請人員,應修正專案資源的行事曆。 41 2018/3/19

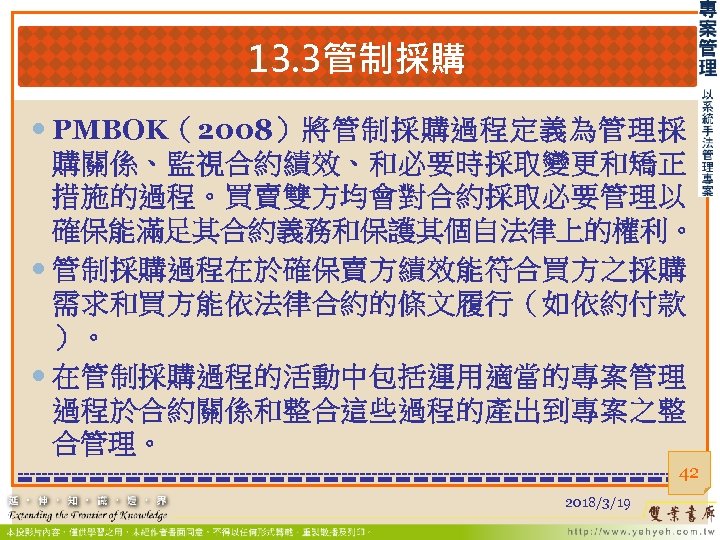

13. 3管制採購 PMBOK(2008)將管制採購過程定義為管理採 購關係、監視合約績效、和必要時採取變更和矯正 措施的過程。買賣雙方均會對合約採取必要管理以 確保能滿足其合約義務和保護其個自法律上的權利。 管制採購過程在於確保賣方績效能符合買方之採購 需求和買方能依法律合約的條文履行(如依約付款 )。 在管制採購過程的活動中包括運用適當的專案管理 過程於合約關係和整合這些過程的產出到專案之整 合管理。 42 2018/3/19
13. 3管制採購 常被應用到管制採購的專案管理過程如下: 指導和管理專案執行過程: 批准賣方能在適當時間 作; 報告績效: 監視合約的範疇、成本、時程、和技術績效; 執行品質管制: 檢查和證實賣方產品的適當性; 執行整合變更管制: 確保變更能適當被核准和通知到受到變更影響到的單位; 監控風險: 確保降低風險。 43 2018/3/19

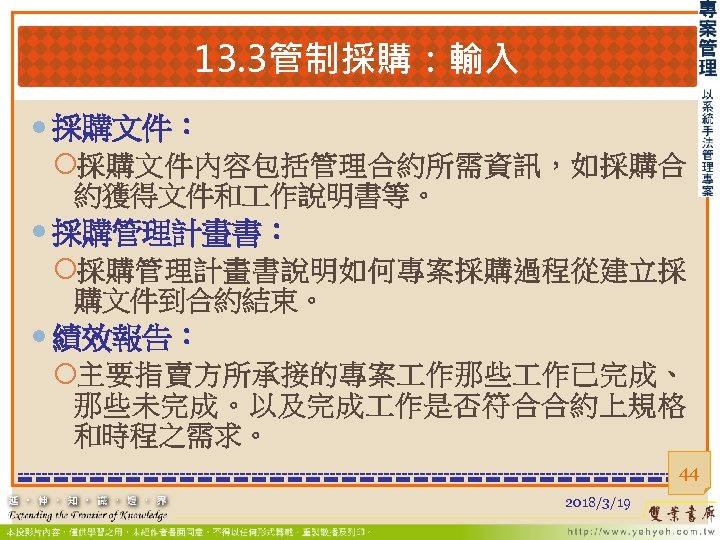

13. 3管制採購:輸入 採購文件: 採購文件內容包括管理合約所需資訊,如採購合 約獲得文件和 作說明書等。 採購管理計畫書: 採購管理計畫書說明如何專案採購過程從建立採 購文件到合約結束。 績效報告: 主要指賣方所承接的專案 作那些 作已完成、 那些未完成。以及完成 作是否符合合約上規格 和時程之需求。 44 2018/3/19

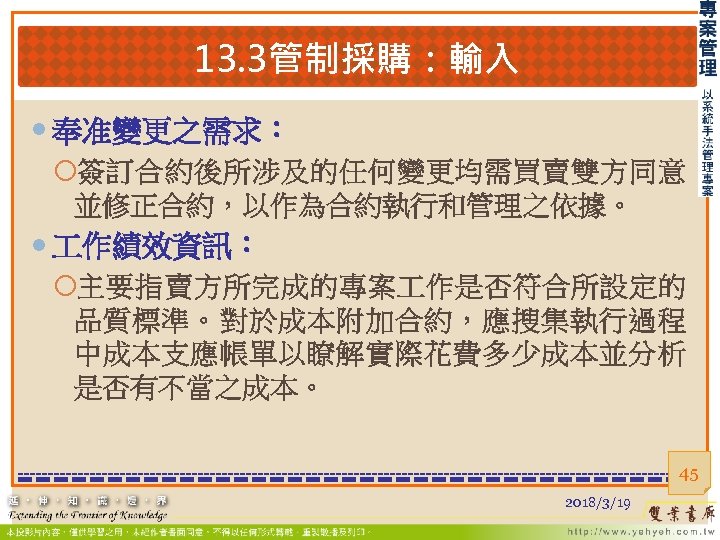

13. 3管制採購:輸入 奉准變更之需求: 簽訂合約後所涉及的任何變更均需買賣雙方同意 並修正合約,以作為合約執行和管理之依據。 作績效資訊: 主要指賣方所完成的專案 作是否符合所設定的 品質標準。對於成本附加合約,應搜集執行過程 中成本支應帳單以瞭解實際花費多少成本並分析 是否有不當之成本。 45 2018/3/19
13. 3管制採購: 具和技術 合約變更管制系統: 牽涉到合約上任何內容變更,都應經合約變更管制系 統審查是否核准。 監視賣方績效: 採購績效審查是一種結構審查方式,審查賣方在執行 合約的進度是否依照合約上所述的範疇、成本、時程、 和品質。 付款制度: 當賣方依合約時程完成 作,而且品質並經買方檢查 或測試合格滿意並經專案團隊所授權的人員認定簽字 後,買方即應依照合約上規定付款方式如期付給賣方。 46 2018/3/19

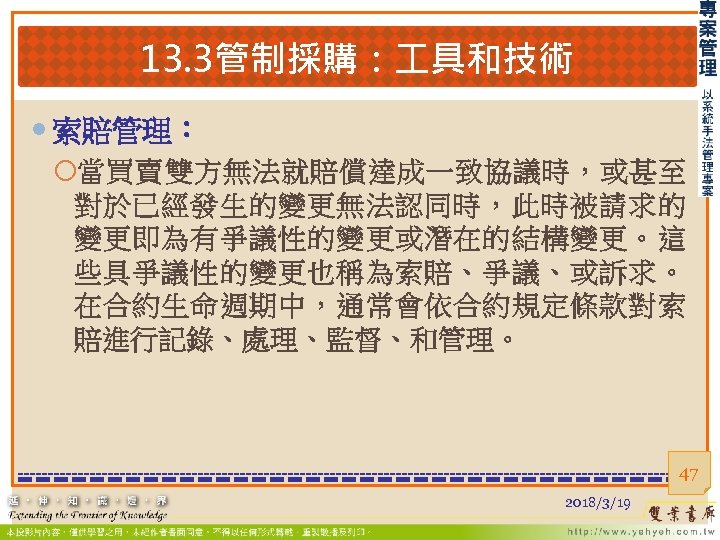

13. 3管制採購: 具和技術 索賠管理: 當買賣雙方無法就賠償達成一致協議時,或甚至 對於已經發生的變更無法認同時,此時被請求的 變更即為有爭議性的變更或潛在的結構變更。這 些具爭議性的變更也稱為索賠、爭議、或訴求。 在合約生命週期中,通常會依合約規定條款對索 賠進行記錄、處理、監督、和管理。 47 2018/3/19
13. 3管制採購: 具和技術 索賠管理: 如果合約雙方無法自行解決爭議或索賠,則須依 合約規定的替代爭議調解(alternative dispute resolution, ADR)程序。 替代爭議調解通常是尋求上法院之外解決爭議的 方 法 , 通 常 包 括 協 商 (negotiation)、 調 節 (mediation)、和仲裁(arbitration)等三種,而 協商方式是解決爭議或索賠之首選,依序為調節 和仲裁。當替代爭議調解方式都無法解決時,法 律訴訟是最後一個選擇。 48 2018/3/19

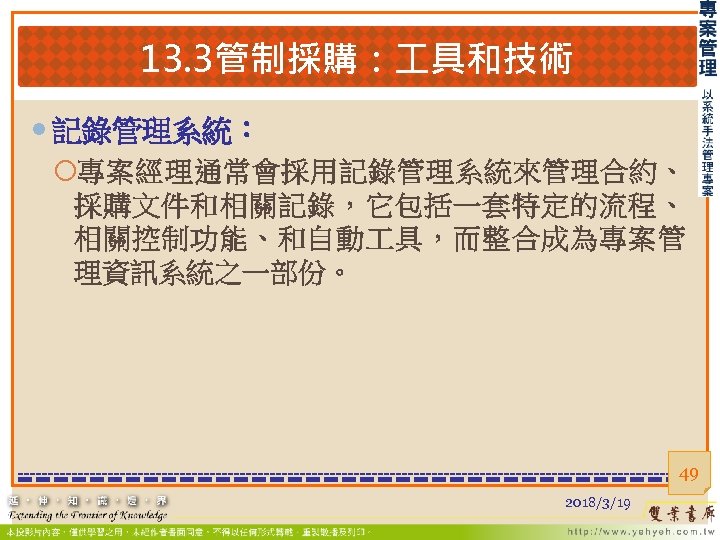

13. 3管制採購: 具和技術 記錄管理系統: 專案經理通常會採用記錄管理系統來管理合約、 採購文件和相關記錄,它包括一套特定的流程、 相關控制功能、和自動 具,而整合成為專案管 理資訊系統之一部份。 49 2018/3/19

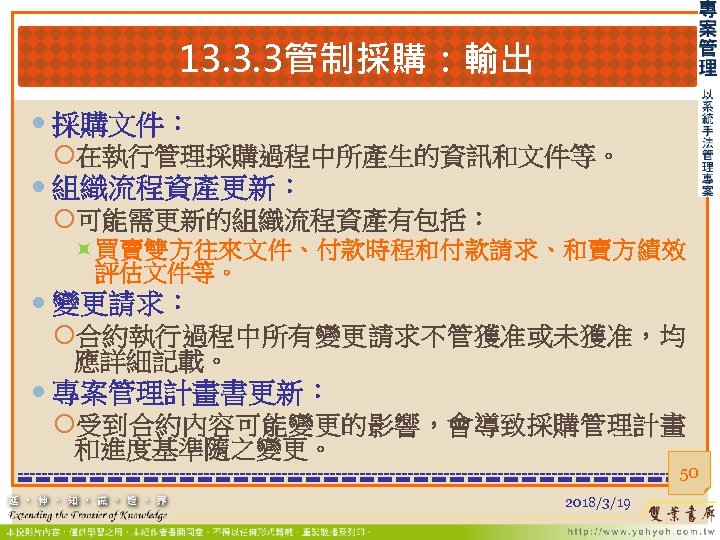

13. 3. 3管制採購:輸出 採購文件: 在執行管理採購過程中所產生的資訊和文件等。 組織流程資產更新: 可能需更新的組織流程資產有包括: 買賣雙方往來文件、付款時程和付款請求、和賣方績效 評估文件等。 變更請求: 合約執行過程中所有變更請求不管獲准或未獲准,均 應詳細記載。 專案管理計畫書更新: 受到合約內容可能變更的影響,會導致採購管理計畫 和進度基準隨之變更。 50 2018/3/19
13. 4結束採購 結束採購是完成單次專案採購的過程。 所有結束採購過程活動的目的在於確保採購過程 所提供的產品、服務、或結果必須是可接受的, 是符合合約上品質的要求。 當賣方完成合約上的 作並經確認,以及交付標 的物均通過驗收時,而且賣方履行合約上規定的 應盡義務時,結束合約 活動就開始展開。 提前終止合約是結束採購的一個特例。 51 2018/3/19

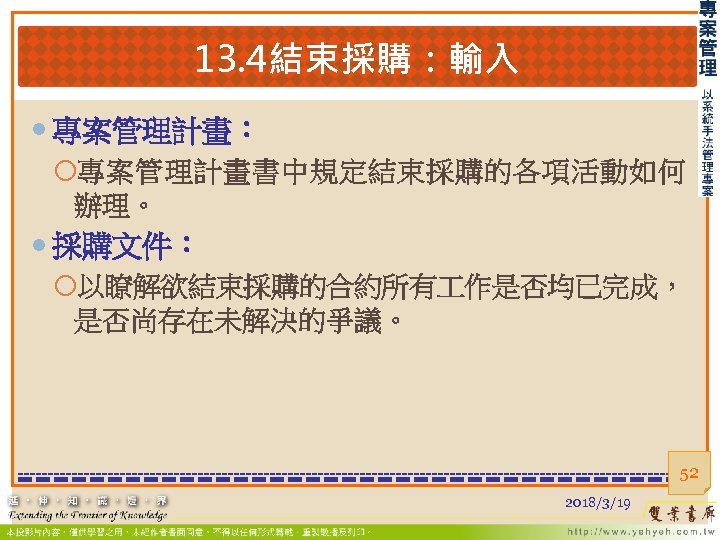

13. 4結束採購:輸入 專案管理計畫: 專案管理計畫書中規定結束採購的各項活動如何 辦理。 採購文件: 以瞭解欲結束採購的合約所有 作是否均已完成, 是否尚存在未解決的爭議。 52 2018/3/19

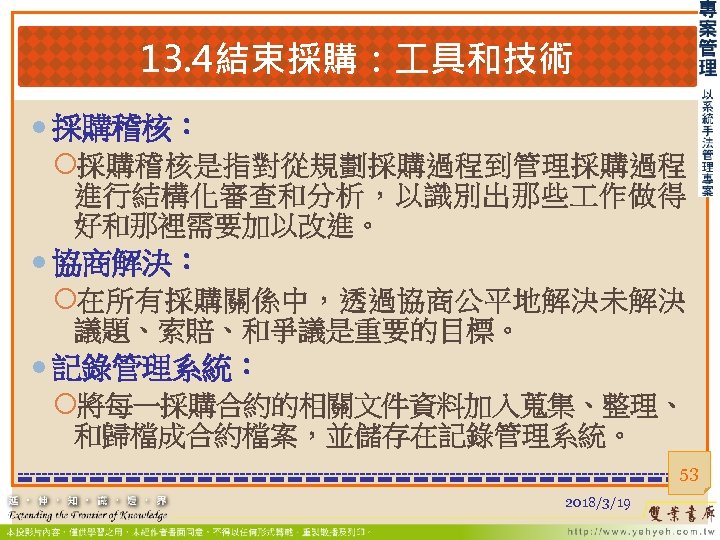

13. 4結束採購: 具和技術 採購稽核: 採購稽核是指對從規劃採購過程到管理採購過程 進行結構化審查和分析,以識別出那些 作做得 好和那裡需要加以改進。 協商解決: 在所有採購關係中,透過協商公平地解決未解決 議題、索賠、和爭議是重要的目標。 記錄管理系統: 將每一採購合約的相關文件資料加入蒐集、整理、 和歸檔成合約檔案,並儲存在記錄管理系統。 53 2018/3/19

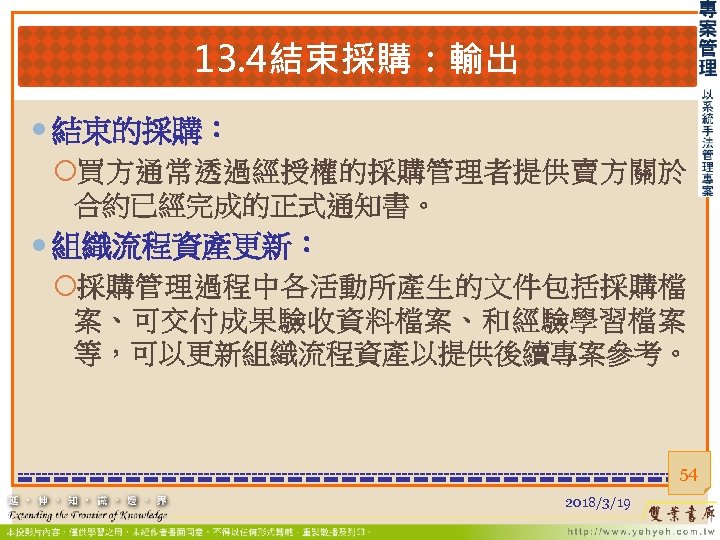

13. 4結束採購:輸出 結束的採購: 買方通常透過經授權的採購管理者提供賣方關於 合約已經完成的正式通知書。 組織流程資產更新: 採購管理過程中各活動所產生的文件包括採購檔 案、可交付成果驗收資料檔案、和經驗學習檔案 等,可以更新組織流程資產以提供後續專案參考。 54 2018/3/19
本章結束 55
